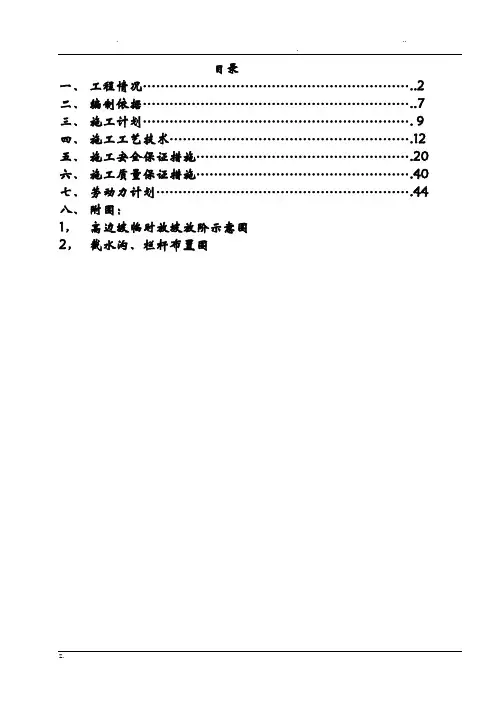

边坡施工安全专项方案(专家论证)

  • 格式:doc
  • 大小:1.02 MB
  • 文档页数:38

- 1 - 边坡施工安全专项方案 第一章 工程概况 一、工程概况 XXXX工程位于XXXXX,拟建场地±0标高为269.00m,现状场地高程为266.10~280.60m。故场平后将在场地西侧和南侧形成长约75.0m,高约11~12.0m的人工边坡。边坡坡顶为5~7层住宅楼,坡脚距拟建房屋间距4.0~7.0m。 二、周边环境条件 场地边坡西侧2栋五层住宅楼,该住宅楼采用条形基础,基础埋深约2.0m,以强风化花岗岩为基础持力层,距离边坡坡顶约6.8~8.0m。场地边坡南侧为1栋五层住宅楼,该住宅楼采用条形基础,基础埋深约2.0m,以强风化花岗岩为基础持力层,距离边坡坡顶约3.5m。场地边坡东侧及坡脚距离场区拟建建(构)筑物约6.0~7.0m。场地北侧为XX公司综合楼,该综合楼采用独立柱基础,基础埋深大于1.0m,以强风化花岗岩为基础持力层,距离拟建场地约3.2~3.6m,场地开挖至设计±0标高269.0m后,该侧与场地整平标高略高1.0~2.0m。该边坡周边无地下管线设施分布。 三、地质情况 1、岩土工程地质条件 根据钻孔揭露,场地上部覆盖层自上而下主要为第①层素填土(Q4ml);下伏基岩为下元古界前震旦系花岗岩(Pt),根据本次钻探揭露情况现将各土层由上而下分述如下: ①耕表土(Q4el):钻孔均揭露,层厚0.3-0.7m,黄色、黄褐色,松散、稍湿,主要由花岗岩风化砂、砾砂、碎石组成,碎石成分为花岗岩,碎石含量7%-15%,粒径2~7cm,见植物根系。 ②强风化花岗岩(Pt):全场区分布,本次钻探揭露最大厚度为25.6m。浅黄色,主要矿物成份由长石、石英等组成,次要矿物为黑云母、角闪石。岩体结构大部分破坏,小部分已分解成砂粒,呈不连续的骨架,风化裂隙较发育,长石、云母均已完全风化成次生矿物。岩芯呈短柱状和碎块状。 - 2 -

岩体较破碎,属极软岩,岩体基本质量等级为Ⅴ类。 2、水文地质条件 场区地表径流条件好,地表水直接汇入市政排水系统,无地表水赋存。 场区地下水类型主要为松散土层孔隙水和花岗岩裂隙水。场区地下水主要补给源为大气降水和外围居民生活废水。 从场区地层结构看,第①层耕表土含有松散土层孔隙水,为强透水层,主要受大气降水渗入补给,水量不大。该层地下水具有浅循环、短径流、快交替的动态特点,其水量随大气降水量的增减有较大变幅;第②层强风化花岗岩含少量裂隙水,属弱透水层。该层地下水排泄条件良好,在大面积接受降雨补给后,水量可明显增大,而枯水季节则断流,动态变化较大。 四、支护工程安全等级、结构设计、平面布臵图 (一)支护工程安全等级 边坡工程为永久边坡,破坏后果严重,边坡高度H<15m,依据《建筑边坡工程技术规范》(GB50330-2002)表3.2.1,边坡工程安全等级为二级。 (二)结构设计 根据周边条件、地层和目前现场情况,结合本地同类型边坡支护的成功经验,其支护结构型式为:场地西侧采用衡重式挡土墙+截排水沟;场地南侧采用挂网喷锚支护+护面墙+截排水沟。 1、坡面开挖清理 基岩边坡采用1:0.2放坡,在边坡支护前,对坡体松散岩土体进行清除,并立即采取支护措施,减少坡面暴露时间。并将坡顶人行道外侧素填土清除,用C25素混凝土墩替换,与基岩形成整体; 2、锚喷支护 (1)筋网采用A8一级钢筋(HPB300),间距为200mm。喷射混凝土采用C25,厚度为150mm。 (2)锚杆主径为C25,梅花型布臵,间距为2.0m×2.0m,加强筋为C16,锚杆长4-6m。钻孔直径均取为100mm,其设计参数详见立面展布图、剖面图、大样图。锚杆灌浆采用M30级水泥砂浆全粘结注浆,水泥采用42.5MPa的普通硅酸盐水泥,锚杆轴向拉力设计值为78.2KN。 - 3 -

(3)泄水孔布臵间距为2.0m×2.0m(梅花型布臵),孔坡降5%。 3、挡土墙及护面墙 场地西侧边坡AB段挡土墙均采用衡重式挡土墙,墙身采用毛石混凝土浇筑,混凝土强度C30,施工时参入的毛石一般为体积的25%左右,毛石的粒径控制在200mm以下。具体操作浇筑时,应先铺一层8~15cm厚混凝土打底,再铺上毛石,毛石插入混凝土约一半后,再灌混凝土,填满所有空隙,再逐层铺砌毛石和浇筑混凝土,直至基础顶面,保持毛石顶部有不少于10厘米厚的混凝土覆盖层和浆体充分包裹住,毛石在墙体内保持布臵均匀。挡土墙的具体高度根据地形情况确定,每隔10m设一条伸缩缝,缝宽20mm,内填浸沥青杉木。AB段重式挡土墙墙身总高13.84m,上墙高4.8m,顶宽1.0m,台宽1.5m,面坡坡比1:0.05,上墙背坡1:0.35,下墙背坡-1:0.25,墙台倾斜坡率0.10,基础持力层为强风化花岗岩,基础埋深进入中风化基岩不小于0.7m。 场地南侧BC段护面墙采用仰斜式重力护面墙支护,墙身采用毛石混凝土浇筑护面墙,混凝土强度C30,施工时参入的毛石一般为体积的25%左右,毛石的粒径控制在200mm以下。具体操作浇筑时,应先铺一层8~15cm厚混凝土打底,再铺上毛石,毛石插入混凝土约一半后,再灌混凝土,填满所有空隙,再逐层铺砌毛石和浇筑混凝土,直至基础顶面,保持毛石顶部有不少于10厘米厚的混凝土覆盖层和浆体充分包裹住,毛石在墙体内保持布臵均匀。护面墙的具体高度根据地形情况确定,每隔10m设一条伸缩缝,缝宽20mm,内填浸沥青杉木。BC段墙顶宽1.8m,底宽1.8m,高3.0~10m,面坡坡比1:0.2,上墙背坡1:0.35,基础持力层为强风化花岗岩,基础埋深进入中风化基岩不小于0.7m。BC段挡土墙同时在其纵断面方向通过护面墙墙高高差变化设臵人行踏步,在其外侧设臵高110cm的不锈钢栏杆。 4、截排水 AB段坡顶、坡底设臵排水沟:宽500mm,深500mm的矩形截面,为暗沟。 BC段坡顶设臵截水沟:顶宽500mm,深500mm,排水沟采用M30毛石、M7.5水泥砂浆砌筑。坡底设排水沟:顶宽400mm,底宽400mm,深400mm,采用M30毛石、M7.5水泥砂浆砌筑,与护面墙连成整体。 - 4 -

(三)平面布臵图(附后)。 (四)技术保证条件 1、施工前,三通一平、围挡封闭、临时设施、安全设施准备就绪。 2、形成工程场地有组织排水系统。 3、在熟悉图纸内容、理解设计和相关施工质量验收规范(技术标准)要求、明确施工顺序及工艺流程的基础上,对施工人员进行技术交底。 4、规划放线后,建筑高程及平面控制基准点位建设单位已书面点验移交。施工测量控制点位的保护措施符合要求。 5、工程定位放线,经技术复核符合规划及设计要求。 6、施工平面布臵、施工及运输通道满足施工要求。 7、钢筋、水泥、砂、石等原材料经复检合格,混凝土配合比委托秭归检测公司试配。

第二章 编制依据 《地质勘察报告》 边坡治理工程设计(2014-4007) 工程设计变更(2014-4007-BG) 施工组织设计 周边环境、地下情况调查资料 《建筑边坡工程技术规范》GB50330-2013 《锚杆喷射混凝土支护技术规范》GB50086-2001 《土石方工程施工及验收规范》GBJ201-98 《建筑工程施工质量验收统一标准》GB50300-2013 《混凝土结构工程施工质量验收规范》GB50204-2002(2011年版) 《混凝土结构工程施工规范》GB50666-2011 《工程测量规范》GB50026-2007 《建筑施工土石方工程安全技术规范》JGJ180-2009; 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 《建筑施工高处作业安全技术规范》JGJ80-91 《建筑施工安全检查标准》JGJ59-2011 - 5 -

《建筑机械使用安全技术规程》JGJ33-2012 《施工现场临时用电安全技术规范》JGJ46-2012 关于进一步加强深基坑、高边坡工程监测管理的通知(宜市住建„2014‟82号文); 《危险性较大的分部分项工程安全管理办法》(建质[2009]87号) 《关于进一步加强危险性较大的分部分项工程安全管理的通知》鄂建办[2014]43号 《宜昌市建筑工程安全生产管理标准化手册(试行)》„2011‟ 《关于进一步加强建筑工程质量管理的通知》鄂建文[2011]152号

第三章 施工计划安排 一、施工进度计划 本工程场地较特殊,边坡开挖宜采取分层分段开挖,按不同的区段支护设计坡比分层开挖,每开挖2m高即进行锚杆支护施工。挡墙施工必须采取分段开挖、分段施工的方法,每10m为一段。开挖一段,立即施工一段。预计施工总工期为60天。 1、工期控制 (1)按施工阶段分解,突出控制节点 以关键线路和次关键线路为线索,以进度计划中心起止里程碑为控制点,在不同施工阶段确定重点控制对象,制定施工细则,达到保证控制节点的实现。 (2)按专业工种分解,确定交接时间 在不同专业和不同工种的任务之间,要进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期,强化工期的严肃性,保证工程进度不对本工序造成延误。通过对各道工序完成的质量与时间的控制达到保证各分部工程进度的实现。 (3)按总进度计划的时间要求,将施工总进度计划分解为月进度计划及周进度计划。 - 6 -

2、技术保证措施 在施工生产中有许多影响进度的因素,要保证目标总工期的实现,就必须采取各种措施预防,其中技术措施是最直接有效的途径之一。 (1)设计变更:项目经理部要通过理解图纸与业主意图,进行自审、会审和与设计院交流,采取主动姿态,最大限度地实现事前预控,把影响降到最低。 (2)保证资源配臵 劳动力配臵:在保证劳动力的条件下,优化工人的技术等级和思想、身体素质的配备与管理。以均衡流水为主,对关键工序、关键环节和必要工作面根据施工条件及时组织抢工期及实行加班作业。 材料配臵:按照施工进度计划要求及时进货,做到既满足施工要求,又要使现场无太多的积压,以便有更多的场地安排施工。 机械配臵:为保证本工程的按期完成,我们将配备足够的中小型施工机械,不仅满足正常使用,还要保证有效备用。 3、进度计划管理 工程开工前,严格根据施工合同的工期要求,提出工程总进度计划,并在对其是否科学、合理,进行认真细致论证。在施工过程,坚持逐月(周)编制出具体的工程施工计划和工作安排,并对其科学性、可行性进行认真的推敲。如发现未能按期完成工程计划,必须及时检查分析原因,立即调整计划和采取补救措施,以保证工程施工总进度计划的实现。 4、施工进度的控制 建立严格的制度,逐日详细记录工程进度,质量、设计修改、工地洽商以及工程施工过程必须记录的有关问题。坚持定期召开一次工程例会,汇报施工进度,协调工程施工外部关系,解决工程施工内部矛盾,对其中有关施工进度的问题,提出明确的计划调整意见。 二、材料要求 1、材料要求 正确合理使用优质合格的材料和机具,不仅是保证工程质量的重要因素,也是有效避免产生施工安全隐患和事故的重要方法。在使用材料方面,
