zAAATJ165架桥机架设铁路T梁施工工艺简述
- 格式:ppt
- 大小:2.62 MB
- 文档页数:19


双导梁架桥机架设t梁施工工艺流程
下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!
Download tips: This document is carefully compiled by this editor. I hope that after
you download it, it can help you solve practical problems. The document can be
customized and modified after downloading, please adjust and use it according to actual
needs, thank you! In addition, this shop provides you with various types of practical
materials, such as educational essays, diary appreciation, sentence excerpts, ancient
poems, classic articles, topic composition, work summary, word parsing, copy excerpts,
other materials and so on, want to know different data formats and writing methods,
please pay attention!
双导梁架桥机架设T梁施工工艺流程
铁路桥梁架设施工工艺施工工艺
铁路桥梁的架设是铁路建设中的重要环节之一,其工艺施工要求严格,需要发挥专业技术和工程经验的综合能力。本文将从准备工作、测量施工、钢结构制作、桥墩施工、主梁架设等角度介绍铁路桥梁架设施工的工艺施工工艺。
一、准备工作
铁路桥梁架设施工前,需要进行详细的准备工作,包括设计方案的评审、材料与设备的准备、工地环境的清理等。在准备工作中,需根据设计方案,制定出合理的施工计划,并组织施工人员进行必要的培训。
二、测量施工
在进行铁路桥梁架设施工前,需要进行准确的测量工作,以确保施工的精确性和安全性。测量施工主要包括桥墩位置的确定、准确的线桥测量、主梁的准备等。通过精确的测量,可以为后续的施工工序提供必要的数据支持。
三、钢结构制作
铁路桥梁的钢结构制作是整个施工过程中的重要环节。在钢结构制作过程中,需根据设计方案和详细设计图纸,严格控制工艺要求,确保钢结构的质量和安全性。钢结构制作包括钢材采购、加工、试装等环节,其中试装是钢结构制作过程中的重要环节,通过试装可以发现并解决一些问题,确保钢结构的准确度和可靠性。 四、桥墩施工
在进行铁路桥梁架设施工时,桥墩的施工也是非常重要的环节。桥墩施工主要包括基础处理、模板安装、混凝土浇筑、养护等工序。桥墩施工需要根据设计方案,严格控制施工工艺和质量标准,确保桥墩的稳固性和安全性。
五、主梁架设
主梁的架设是铁路桥梁架设施工的关键环节之一,也是整个施工过程中的难点工序。主梁架设需要根据设计方案和详细设计图纸,制定合理的安装方案,并采取相应的措施保证施工的安全和顺利进行。在主梁架设过程中,需配合专业的起重设备和施工人员,确保主梁的准确安装和固定。
综上所述,铁路桥梁架设施工的工艺施工工艺是一个综合性的工程,包括准备工作、测量施工、钢结构制作、桥墩施工、主梁架设等环节。在每个环节中,都需要严格按照设计方案和质量标准进行施工,确保施工的安全和质量。只有经过精心的组织和施工,才能保证铁路桥梁的稳固性和安全性,为铁路运输提供良好的交通条件。
TJ165架桥机长寿长江大桥小间距铺架施工技术
渝涪二线长寿长江大桥紧临既有线,该项目小间距铺架为二级施工,采用TJ165铁路架桥机在封锁点内完成。施工结合TJ165架桥机特点及长寿长江大桥施工要求,为小间距铺架施工提供技术保障。
标签:TJ165架桥机;小间距;铺架施工;技术特点
1工程概况
长寿长江大桥全长898.24米,中心里程K78+594.98,采用24.82m+24.76m+32.75m+32.73m+32.71m简支梁+(144.96+192+192+144.96)m钢桁架梁+32.7m+32.75m简支梁。该桥系双线铁路桥,Ⅰ级铁路。本桥渝端位于曲线半径800m的曲线上,线间距为7.46m;涪端位于直线上,线间距为4.0m。
2 工程特点
2.1 线间距小、紧邻既有电气化铁路,既有线行车、架梁作业安全风险巨大;
2.2 架设T梁为2015型,吊梁小车不能垂直起吊,需增设辅助方木块进行支撑,落梁时必须在不摘钩的情况下进行串绳,施工工艺比较特殊;
2.3 架桥机过孔时因受接触网框架及钢桁梁梁面限制(第五孔),必须精确对位;
2.4 架梁作业均需在封锁点内完成,要求施工准备工作充分、施工组织严密、工序衔接紧凑,同时克服夜间施工或下雨的不利因素;
2.5 因封锁点时间非常有限,为确保点内完成施工任务,架桥机工况必须良好,桥机维修、保养必须全面到位。
3 主要大型设备尺寸表
4 施工工艺
4.1 施工工艺流程图
根据每个封锁点只有3小时的施工要求,结合TJ165架桥机施工特点,将每孔梁的铺架施工分2个封锁点完成。第1个封锁点架桥机进行铺轨(第一孔梁无此项)、过孔作业(图1);第2个封锁点架桥机进行架梁作业,并在点内完成架桥机操作室归位、工机具加固等防护措施(图2)。梁体连接板焊接在点外完成。
图1 封锁3小时铺轨排、架桥机过孔关键工序流程图
4.2 封锁架梁施工方法
4.2.1 立换装龙门架

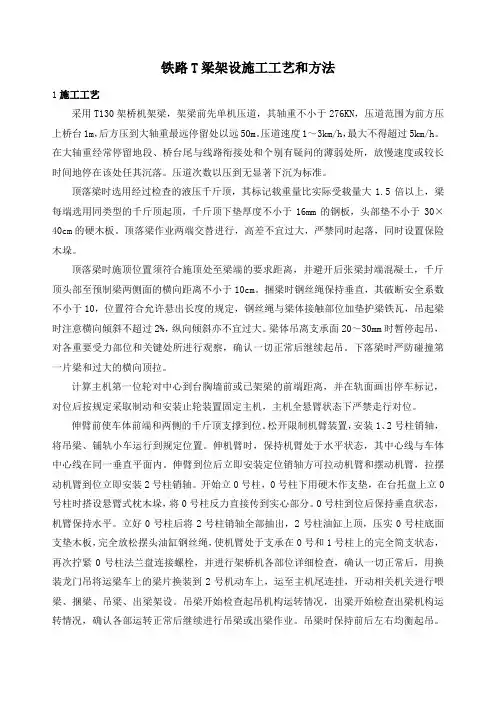

铁路T梁架设施工工艺和方法
1施工工艺
采用T130架桥机架梁,架梁前先单机压道,其轴重不小于276KN,压道范围为前方压上桥台1m,后方压到大轴重最远停留处以远50m。压道速度1~3km/h,最大不得超过5km/h。在大轴重经常停留地段、桥台尾与线路衔接处和个别有疑问的薄弱处所,放慢速度或较长时间地停在该处任其沉落。压道次数以压到无显著下沉为标准。
顶落梁时选用经过检查的液压千斤顶,其标记载重量比实际受载量大1.5倍以上,梁每端选用同类型的千斤顶起顶,千斤顶下垫厚度不小于16mm的钢板,头部垫不小于30×40cm的硬木板。顶落梁作业两端交替进行,高差不宜过大,严禁同时起落,同时设置保险木垛。
顶落梁时施顶位置须符合施顶处至梁端的要求距离,并避开后张梁封端混凝土,千斤顶头部至预制梁两侧面的横向距离不小于10cm。捆梁时钢丝绳保持垂直,其破断安全系数不小于10,位置符合允许悬出长度的规定,钢丝绳与梁体接触部位加垫护梁铁瓦,吊起梁时注意横向倾斜不超过2%,纵向倾斜亦不宜过大。梁体吊离支承面20~30mm时暂停起吊,对各重要受力部位和关键处所进行观察,确认一切正常后继续起吊。下落梁时严防碰撞第一片梁和过大的横向顶拉。
计算主机第一位轮对中心到台胸墙前或已架梁的前端距离,并在轨面画出停车标记,对位后按规定采取制动和安装止轮装置固定主机,主机全悬臂状态下严禁走行对位。
伸臂前使车体前端和两侧的千斤顶支撑到位。松开限制机臂装置,安装1、2号柱销轴,将吊梁、铺轨小车运行到规定位置。伸机臂时,保持机臂处于水平状态,其中心线与车体中心线在同一垂直平面内。伸臂到位后立即安装定位销轴方可拉动机臂和摆动机臂,拉摆动机臂到位立即安装2号柱销轴。开始立0号柱,0号柱下用硬木作支垫,在台托盘上立0号柱时搭设悬臂式枕木垛,将0号柱反力直接传到实心部分。0号柱到位后保持垂直状态,机臂保持水平。立好0号柱后将2号柱销轴全部抽出,2号柱油缸上顶,压实0号柱底面支垫木板,完全放松摆头油缸钢丝绳,使机臂处于支承在0号和1号柱上的完全简支状态,再次拧紧0号柱法兰盘连接螺栓,并进行架桥机各部位详细检查,确认一切正常后,用换装龙门吊将运梁车上的梁片换装到2号机动车上,运至主机尾连挂,开动相关机关进行喂梁、捆梁、吊梁、出梁架设。吊梁开始检查起吊机构运转情况,出梁开始检查出梁机构运转情况,确认各部运转正常后继续进行吊梁或出梁作业。吊梁时保持前后左右均衡起吊。施工准备
