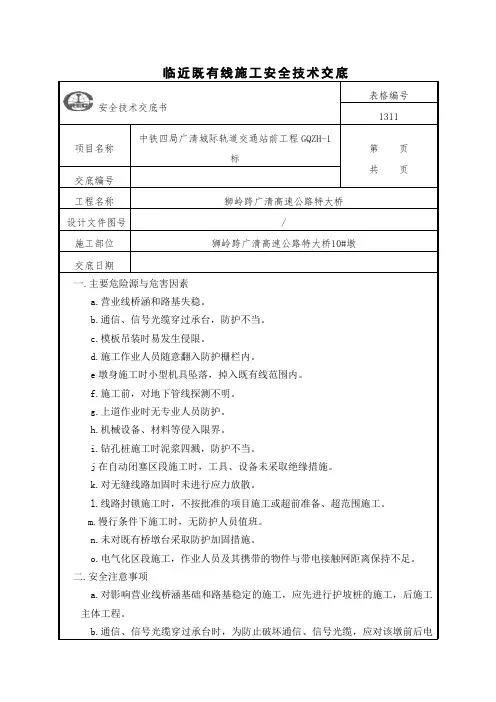

临近既有线施工安全技术交底

  • 格式:doc
  • 大小:31.00 KB
  • 文档页数:15

临近既有线大型施工机械设备作业安全措施一、施工作业前 1. 大型施工机械设备主要指挖掘机、推土机、装载机,吊车、平地机或压路机等。 2. 临近营业线使用施工机械设备时(路基坡脚外50米范围内),施工前不少于10天,施工单位应依据哈铁总函[2014]33号文件与相关铁路设备管理单位签订施工安全协议。 3. 施工前不少于10天,施工单位与标段监理单位必须对使用的大型施工机械设备状态、操作人员进行核备,保证机械设备在检验有效期内、状态良好,操作人员岗职相符,并持有上岗作业证等,符合执业资质。 4. (1)施工前不少于3天,联系铁路工务、电务、铁通、供电部门(车站内需请运输组织单位)及涉及地方设备管理部门共同到现场核实作业地点、地下管线缆的埋深、走向和防护要求等资料,明确安全注意事项和配合工作要求,明确大型机械设备使用安全区域。对埋设、走向不明的地下设备,应会同设备管理部门开挖探沟,共同探查确认。 (2)临近营业线范围内的动土施工,凡未经电务分部确认并书面通知三电迁改工作已完成,可正常施工的地段,在使用机械作业前,必须采用人工挖探,人工挖探必须采用网格法(#字型),并做到动土范围全覆盖,严禁按“一”字、“丁”字、“卄”字型或电缆探测仪代替人工挖探,挖探深度必须达到计划动土深度以下,桩(柱)等深基础施工必须达到光(电)缆等设备可能的最大埋深,并取得设备管理单位的确认,否则,严禁进行机械作业。 5. 施工前不少于1天,向需现场配合的设备管理部门转发配合施工作业联系单,在配合单位指导下施工作业。作业配合单必须“一事一签,一日一确认”。设备管理单位配合人员未到现场时,现场不得动土作业。 6. 施工作业负责人、现场机械指挥人员、安全员、机械设备操作人员应进行现场踏查,熟悉作业环境、条件,确定安全停留区域,制定符合现场实际的施工方案。大型施工机械在使用前必须进行试机,操作人员全面检查各部系统,确认使用状态,并加强维护保养,不得“带病”作业。 7. 施工前,作业负责人要对全体作业人员进行安全教育,指明现场机械指挥人员、现场安全员,明晰与操作人员的配合注意事项;涉及可能侵入铁路建筑限界供电、自闭、高压线时,要按哈齐客专公司下发的临近营业线施工作业分等级管理暂行办法中规定的防护要求执行。 8. 施工前,需要使用“天窗”、列车间隔的施工作业,必须委派防护“三员”(驻站联络员、现场电话员、防护员)明确联系方式和应急通讯方法。驻站联络员应在施工作业前,不少于40分钟到相关车站登记并联系、确认施工作业准备工作。 9. 施工单位必须在施工前,制定专项的安全防护措施和详细的施工方案、应急突发问题处理预案等,纳入到施工组织设计,经标段监理单位审核批准后,并有计划组织进行安全技术措施交底,方准进行施工作业。 二、施工作业 1. 需配合单位现场配合时,必须在配合人员到达现场后,方准施工作业。需要使用“天窗”、列车间隔时,必须在防护“三员”到位并联系确认、登记后,方准施工作业。 2. 施工作业负责人必须亲自检查限界警示线的安设情况,明确安全员、防护员的防护范围和重点工作。临近营业线一侧使用机械施工作业,必须设置标志明显的限界警示线(具有反光功能)。限界警示线高度为0.8-1.0米。并应选择较宽阔的地形作为机械转头或会车地点,严禁机械转头或交会时侵入路基坡脚(且不小于外股钢轨2.5米)。 3. 施工作业负责人检查各岗位人员到位并与驻站联络员(需要时)确认后,下达开始施工作业命令。施工作业开始后,各岗位人员不得擅自离开岗位;特殊情况需要离开时,必须与施工负责人请假,经批准后方准离开,施工负责人根据需要,确定是否停止施工作业。 4. 在与营业线相邻或平行地段(新建路基与既有路基等高)作业时,以上机具(械)作业、存放或停留其机身任何部位禁止侵入路基坡脚(且不小于钢轨外沿2.5米)。 5. 在营业线堑顶上作业时,靠营业线一侧必须留出不少于2米厚的隔墙,防止施工机械向营业线滑落。 6. 如施工机械发生意外侵入限界,影响行车安全时,应立即启动应急救援预案,按线路发生故障时的防护办法设置信号防护,同时向就近车站或养路工区报告,并尽快组织抢修。在施工机械未撤出限界以外,不具备放行列车条件时,不得撤除停车防护。 三、施工作业后 1. 间断施工作业,大型施工机械设备必须在远离营业线的安全区域内平稳停留,并做好防滑止轮措施,相关工具、材料定置摆放,施工作业负责人和安全员必须检查确认安全,并留有看守人员后,方准暂时离开现场。 2. 大型施工机械设备和人员在全部施工作业结束,应做到场地平整、工完料净。 四、安全防护措施及预案 1. 涉及“天窗”、列车间隔的大型施工机械作业,必须委派防护“三员”,确认防护通讯方式并相互确认。同时,驻站联络员、现场电话员、防护员、施工负责人应明确防护通讯联络中断、联系不畅等情况下的应急通讯方法。 2. 作业人员应着用黄色马甲,防护“三员”必须穿着橙黄色防护服装并配备对讲机、手机、口笛、信号旗、铜丝线等防护备品,安全员、机械指挥人员、现场施工作业负责人应佩戴相应岗位臂章;所有人员应戴相应岗职的安全帽。所有作业人员不得着用红色服装、帽子等。 3. 每个工点在现场备用1台吊车和1套氧气、乙炔作为应急处理设备,一旦机械故障影响铁路行车安全时,立即救援和应急处理。 4. 可能侵入铁路建筑限界施工现场防护设置方案为:在整个施工现场的两端各出去1400米处各设置1名端头防护员,如果驻站联络员和防护员使用对讲机联系不畅时,在能够保证通讯的位置增设现场电话员,保证联系畅通。在现场按照“一机一人”设置防护员,相互传递防护信息。 5. 在站内或区间,大型机械设备倾覆后可能侵入铁路建筑限界的施工作业,驻站联络员要随时报告列车运行情况,端头防护员在上下行列车接近时必须及时通知现场防护员,现场防护员在接到命令后,通知现场施工负责人和机械指挥人员、安全员、机械操作人员注意,超前计划避开临近营业线处所,在来车前在确定的安全处所避让,并在平稳处停机、止轮,吊杆、挖掘机大臂收回,并不得朝向营业线一侧(与营业线保持平行状态),待列车通过后,方可继续作业。 6. 发生施工机械侵入铁路建筑限界或影响自闭线、供电线和地下线缆安全时,现场负责人、防护员必须及时通知驻站联络员,驻站联络员立即向车站值班员报告;防护员执行《工务安全规则》规定,立即手持红旗(红灯)应迎列车运行方向奔跑,做好拦停列车防护。现场负责人立即组织人员救援,必要时可切割侵限设备并移除,以减少对运输影响。 7. 发生应急突发事故(件),现场负责人必须启动应急救援预案,并立即向架子队、项目分部报告,项目分部向项目部领导报告,相关人员及时赶赴现场处理。对上报告由项目部统一负责。

临近既有线长螺旋、旋挖钻机安全控制措施 一、施工作业前 1. 长螺旋、旋挖钻机在临近营业线施工作业时,施工单位架子队(工区)应分别建立钻机作业位置台帐和示意图,详细注明重点控制部位。重点控制部位指钻机倾覆后距离铁路建筑限界、上跨自闭线、高压线3米范围内的位置。现场在重点控制部位设置限界警示线(具有反光功能)。重点控制部位钻机的钻孔施工应做到“一人一机”防护,并委派防护“三员”,制定专项防护措施。 2. 在重点控制部位作业的长螺旋钻机,必须加设缆风绳,并锚于混凝土地锚上。 3. 长螺旋、旋挖钻机组装时的位置,必须保证倾覆后不危及铁路行车及自闭线、供电线、高压线安全。组装完成后,必须经过检查、调式合格后,由专人指挥移位。 4. 重点控制部位的钻机施工,必须严格执行本安全控制措施。 5. 其它事项执行《临近营业线大型施工机械设备作业安全措施》。 6. 施工单位必须在施工前,制定专项的安全防护措施和详细的施工方案、应急突发问题处理预案等,纳入到施工组织设计,经标段监理单位审核批准后,并有计划组织进行安全技术措施交底,方准进行施工作业。 二、施工作业 1. 钻机组装、移位前,须对场地进行平整、碾压,达到压实度要求。各施工单位要根据实际情况制定钻机作业处地基处理的具体方法,报监理站审核后备案,必要时要进行换填处理,长螺旋钻机支腿下垫钢板,保证钻机稳定性,有效防止由于地质软硬不均发生钻机倾覆。 2. 重点控制部位钻机移位必须在列车间隔时段进行,并专人负责指挥,且有现场防护员和安全员在场,实施有效防护。一旦发现可能危及铁路行车安全异常情况,立即停止移动,及时实施有效安全防护,并采取有效措施进行整改。长螺旋钻机在重点控制部位内移动时,采取缆风绳逐渐放松形式移动,确保钻机移动稳定。 3. 长螺旋钻机在重点部位施工作业时,采用缆风绳进行对称张拉。钻孔时,钻速不得过快或骤然变速;孔内弃土不得堆积在钻孔周围,应及时清运。 4. 缆风绳在每次作业前必须认真检查,并加强保养,一旦发现有断丝、毛刺等现象,应及时予以更换。缆风绳直径不小于12毫米,与混凝土地锚之间连接,要求: (1)钢丝绳必须穿过混凝土地锚上的吊环,进行连接; (2)钢丝绳的锁定采用三个或以上钢丝绳卡呈正反方向分别卡住后,螺丝上紧; (3)钢丝绳应保持一定松弛度,切记不可拉的太紧。 5. 同时针对长螺旋钻机的地锚防护,哈齐客专公司新下要求如下:
