地下车库地板及外墙后浇带超前止水施工技术分析随着社会经济的发展,建设地下车库和地下人防工程可以有效利用城市地下空间,后浇带的合理设置可以解决地下室的变形和沉降问题,从而在建筑工程中被广泛采用。
然而地下室收缩后浇带一般需要在两侧混凝土浇筑完成60天后,才能封闭;沉降后浇带则需要在工程主体一次结构完成28天后,才能浇筑混凝土封闭。
当前工程中,传统方法普遍采用在后浇带位置,砌砖胎膜和安装预制墙板,进行提前封堵,这两种施工方法,不仅施工时间长,而且后期容易开裂,很难保证防水质量。
而采用配筋混凝土超前止水带施工技术,一方面在保证后浇带施工质量的同时,还可以加快工程施工进度,有效确保了后续工程的顺利开展,另一方面可以降低工程后期成本,从而提高了工程的经济效益和社会效益[1]。
1 工程概况某住宅安置小区,占地150亩,建设多栋地上33层和34层住宅,塔楼部分采用框架剪力墙结构,基础为1.5米厚筏板基础;整体地下车库部分采用框架结构,独立柱基础,防水底板为300mm钢筋混凝土,地下室防水等级一级。
由于工程结构收缩和沉降需要,在地下车库墙板中设置了多条后浇带,要求伸缩后浇带应待其两侧混凝土龄期达到60天后方可施工,沉降后浇带要求在主体一次结构施工完成28天后,地基变形基本稳定,提供沉降观测数据,经设计人员同意后浇注。
在设计图纸会审时,提出在地下室底板和外墙后浇带位置,采用配筋混凝土超前止水带做法,既能保证后浇带施工的工程质量,又能推动工程的整个施工进度。
2 地下车库后浇带施工技术特点分析地下车库在后浇带位置采用混凝土导墙超前止水,导墙与地下室墙板从钢筋绑扎、模板安装、到混凝土浇筑,一体化施工,后浇带内部采用密目钢丝网有效阻止前期浇筑的混凝土,构造明确,施工工艺简单,施工缝处理简单方便,可操作性强,能够最大限度保证后期浇注混凝土的施工质量[2]。

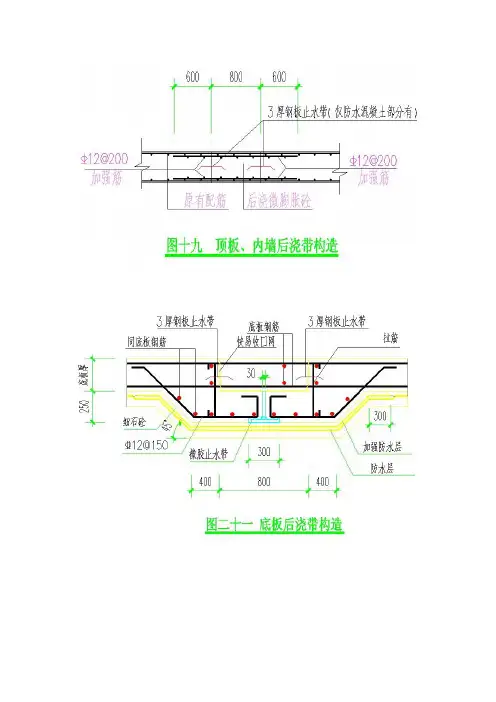

导墙钢筋完全断开,中间采用硬质聚苯泡沫板留置成伸缩缝,导墙外侧采用外贴式橡胶止水带,在实现后浇带超前止水效果的同时,也满足了后浇带在规定时间内具有一定的收缩变形能力。
标准做法—后浇带篇后浇带工程◆材料准备☐后浇带模板支架预先设计,后浇带两侧、下部各设两排立杆,随满堂脚手架一同搭设,模板拆除时后浇带支架保留不拆除。
☐后浇带模板下部钉模板条,避免漏浆。
☐后浇带侧膜采用梳齿状木模支设。
不使用钢丝网,难清理,易漏水。
☐后浇带两侧混凝土浇筑完毕后,模版覆盖保护。
☐密目钢丝网(网孔尺寸不大于10mm)☐止水钢板(300mm*3mm)砂轮切割机、电焊机、电镐◆总体要求止水钢板焊接工艺00成品止水钢板大样材料要求:3mm厚成型钢板,上下长边135度折角,折角水平宽度30mm,加工后总宽度300mm;材质为Q235B,钢板表面无油污、锈斑。
01接头焊接做法(横向)1.两块待拼接止水钢板准确定位,对焊。
2.将200mm宽加焊钢板居对焊焊缝中置,四周满焊。
注:具体搭接宽度以项目意见为准。
先对焊加焊钢板止水钢板焊接工艺02直角拼接标准件1.采用机械切割,按左图制作钢板1、2。
2.将钢板1、2拼接成横向“∟”形,拼缝处双面满焊,正反面钢板搭接处四周单面焊。
止水钢板焊接工艺03T字拼接标准件(水平向)1.采用机械切割,按左图制作钢板1、2。
2.将钢板1、2拼接成横向“T”形,拼缝处双面满焊,钢板搭接处四周单面焊。
注:十字形拼接参照此方案止水钢板焊接工艺04T字拼接(垂直向)1.采用机械切割,按左图制作钢板1、2。
2.钢板2阴影部分沿虚线向凹槽方向弯折90度。
3.将钢板1、2拼接成横向“T”形(垂直向),拼缝处双面满焊,钢板搭接处四周单面焊。
止水钢板焊接工艺05阴角拼接标准件1.采用机械切割,按左图制作钢板1、2(为整块)。
2.钢板1阴影部分沿虚线向凹槽方向弯折90度。
3.将钢板1、2折边拼缝处双面满焊。
止水钢板焊接工艺06阳角拼接标准件1.采用机械切割,按左图制作钢板1、2。
2.钢板2阴影部分沿虚线向凹槽反向弯折90度。
3.将钢板1、2折边拼缝处双面满焊,钢板搭接处四周单面焊。
后浇带工程◆底板后浇带后浇带边线位置面筋上部设置2cm 木条挡板或钢丝网,采用扎丝与面筋绑扎固定止水钢板焊接后浇带钢筋绑扎、混凝土浇筑施工缝凿毛施工缝冲洗(后浇带封闭)混凝土养护后浇带工程◆侧墙后浇带止水钢板焊接侧墙后浇带两侧钢丝网分隔止水钢板与侧墙钢筋采用短钢筋焊接固定后浇带混凝土浇筑、凿毛、冲洗后浇带工程◆侧墙后浇带后浇带封闭(后浇带先封闭、后施工防水)防水后施工时,地下室后浇带支模施工要点:侧墙后浇带采用对拉止水螺杆、钢管、模板组成支模体系。
地下室顶板及地上楼板后浇带施工要点
工艺流程4:梳子板安装
梳子板安装示意(二)
后浇带两侧混凝土浇筑
后浇带两侧楼板底部支撑架拆除示意图后浇带两侧楼板底部支撑架拆除效
果图
:施工缝剔凿及清理
楼板后浇带施工缝剔凿
工艺流程8:楼板后浇带钢筋绑扎
施工要点:
工艺流程9:后浇带混凝土浇筑、养护
施工要点:
1)后浇带混凝土浇筑前1 小时洒水湿润表面,采用比两侧混凝土高一个等级的微膨胀混凝土进行浇筑,浇筑振捣完成后应采用压光机进行压光,确保后浇带与两侧墙面平齐;
2)根据气候条件采取不同养护措施,保证后浇带混凝土表面保湿保温。
楼板后浇带混凝土浇筑楼板后浇带覆盖养护。
直隶餐饮文化博物馆及五星级酒店项目
外墙后浇带封堵措施
由于本工程地下室后浇带沉降后浇带需在主体封顶20日后进行回填,温度后浇带需在结构施工2个月后浇筑。
为了提早进行土方回填,加快防水工程工期,解决现场堆土影响场堆地问题,同时不影响后期后浇带浇筑施工,本工程采用钢板加钢筋肋作为地下室外墙后浇带封堵。
在地下室主体结构施工完成,地下室外墙止水螺栓处理完成后,用钢板加钢筋肋做成封堵板,每段封堵板采用两块600mm宽,2m长1.2mm搭接厚钢板按搭接130mm连接,连接后在钢板上按150mm间距焊接固定C12钢筋作为加强肋,封堵板与墙之间采用塑料胀塞按间距
300mm连接,相邻两段封堵板之间搭接10mm。
圭寸堵板与墙体连接后,在圭寸堵板上粘贴防水卷材,防水卷材施工完成后进行基础回填。
封堵板与墙体连接大样见下图:
胖130mm摘互黠
130rr 7、
mm3 oo詢体甌© 12^150
圭寸堵板与墙体连接大样。
