幕墙工程安全施工专项方案专家论证报告工程名称:综合楼工程外装修标段工程地点:建设单位:设计单位:监理单位:施工单位:工程概况:综合楼工程外装修标段工程由主楼及附楼组成,主楼地下2层,地上25层,高105.57米,群楼地上6层。
干挂石幕墙面积约8500平方米,铝单板面积约5000平方米,玻璃幕墙约Ilooo平方米,外装饰大量采用干挂石及玻璃幕墙。
本工程幕墙施工高度105.57米,按建设部《危险性较大的分部分项工程安全管理办法》建质[2009]87号文要求,属“超过一定规模的危险性较大的分部分项工程范围”所规定的“施工高度50m及以上的建筑幕墙安装工程”,需专家论证。
本专家组论证意见如下:一、此专项方案内容基本完整。
二、此专项方案计算书及验算依据符合有关标准规范要求,计算结果正确O三、安全施工的基本条件能够满足现场实际情况。
四、安全方针是“安全第一,预防为主,综合治理。
五、施工过程以下数据必须保证,不能超过:配重≥1OOOkg,每桶支架配重≥500kg,配重距支点距离L≥4.3mo钢丝绳悬挂点距支点距离L,≤1.7m;每台吊篮内操作人员不能少于2人、不能超过3人,全部额定载荷不能超过500kg o六、支架不能支撑在砖砌女儿墙。
七、操作人员进入吊篮必须佩戴安全带、安全帽,安全带应连接在独立安全绳的自锁器上,严禁安全带与吊篮连接,加强对独立安全绳的检查,发现问题及时更换。
八、吊篮以及悬挂设备、提升设备必须经验收合格,才能投入施工。
九、施工材料严禁用施工塔吊运送至吊篮,材料供应,一律由楼层窗口进出。
吊篮只能作为施工脚手架,而不能用作垂直运输工具。
十、所有操作人员均要进行吊篮操作安全讲课培训和操作考试。
合格后才能进行吊篮独立操作。
十一、当必须在吊篮上进行电气焊作业时,严禁将钢丝绳作为地线使用,严禁将火焰对准(或接近)钢丝绳和电缆。
电焊、气焊作业时,必须对钢丝绳、电缆和工作平台进行全面防护,不得用吊篮作为电焊接地线,严禁将电焊机、氧气瓶、乙烘瓶等设备放入吊脩TrTLO十二、人员上、下吊篮在指定停放位置(地面)进行。
专家论证立面幕墙安全-专项施工方案1. 引言这份文档旨在提供专家论证的立面幕墙安全的专项施工方案。
立面幕墙作为建筑物的外立面,承担着保护和装饰的功能,同时也需要确保安全性。
通过专家论证与研究,我们能够制定出一套可行的施工方案,以确保立面幕墙在施工过程中的安全性。
2. 专家论证结果通过与多位专家的讨论和研究,我们得出以下关于立面幕墙安全的专项施工方案:2.1 施工前期准备- 在施工前,需进行详细的立面幕墙工程设计,确保符合国家安全标准和规范要求。
- 执行全面的工程勘察,包括地质调查和土壤探测,以评估地基的可靠性和承载能力。
2.2 材料选用与供应- 选择高质量、符合安全要求的幕墙材料,并确保供应商具备相应的质量认证和资质。
- 对材料进行严格的检测和验收程序,确保符合设计要求和安全标准。
2.3 施工过程管理- 实施合理的工期安排,并与其他施工工序协调配合,避免干扰和冲突。
- 严格执行施工方案,监督施工过程,及时发现和解决问题。
2.4 安全措施- 采取必要的安全措施,如搭设安全网、设置警示标识等,确保工人和周围人员的人身安全。
- 加强现场管理,保持施工现场整洁有序,减少安全隐患。
2.5 竣工验收- 完成施工后,进行全面的验收工作,确保立面幕墙符合安全要求和设计要求。
- 委托第三方专业机构进行技术检测和评估,以确保幕墙结构的安全可靠性。
3. 结论通过专家论证,我们建议在立面幕墙施工过程中采取以上专项施工方案,以确保幕墙的安全性。
然而,我们也应根据实际情况和相关法规进行合理调整,以最大限度地保障工人和建筑物的安全。
以上所述,即为专家论证的立面幕墙安全专项施工方案。
Note: This response has a word count of 345 words in Chinese.。
专家论证屋顶幕墙安全专项施工方案一、背景随着城市建设的不断发展,屋顶幕墙在建筑设计中越来越常见。
然而,屋顶幕墙的施工安全问题也日益引起人们的关注。
为了确保屋顶幕墙施工的安全性和可靠性,制定一项专项施工方案是必要的。
二、目标本专项施工方案旨在针对屋顶幕墙的特点和安全隐患,提出可行的施工策略和措施,以确保施工过程中人员安全和工程质量。
三、施工策略1. 安全培训:在施工前,必须对所有参与施工人员进行充分的安全培训,包括掌握屋顶幕墙施工的操作规程和安全注意事项。
2. 检测设备:选用合适的检测设备,如高空安全防护设备、地震检测仪等,用于确保施工现场的安全。
3. 施工计划:制定详细的施工计划,包括施工流程、工期安排、人员配备等,以保证施工的有序进行。
4. 临时防护措施:在施工过程中,需要设置临时防护措施,如围栏、安全网等,以防止人员从高处坠落或其他安全事故的发生。
5. 安全监控:安装安全监控设备,对施工现场进行实时监控,及时发现潜在的安全隐患并采取相应措施。
6. 紧急预案:制定应急预案,明确各种突发情况的处理措施,包括火灾、地震等,以确保人员安全和有效应对。
四、质量控制1. 材料选择:选择符合国家标准的材料,严格按照施工图纸和技术要求进行材料采购和验收。
2. 施工工艺:严格按照施工工艺规范进行施工,确保每个环节的质量和安全。
3. 质量检查:设立质量检查组,对施工过程中和施工完成后的质量进行全面检查,确保工程质量符合要求。
五、风险评估在制定和执行本施工方案的过程中,应进行风险评估,识别可能存在的安全隐患和风险,并制定相应的控制策略和应对措施。
六、总结通过制定并执行本专项施工方案,可以有效降低屋顶幕墙施工中的安全风险,保障施工工作的安全可靠性。
同时,合理的质量控制和风险评估可以确保工程质量符合要求,并减少事故的发生。
感谢阁下关注屋顶幕墙安全,在实施施工方案时请务必遵循相关安全法规和标准,确保施工过程的安全可控性。
专家论证玻璃幕墙安全专项施工方案背景
玻璃幕墙是现代建筑中常见的形式之一,它不仅美观,还能有
效地利用自然光线。
然而,在玻璃幕墙的施工过程中,安全问题一
直是一个关注的焦点。
为了确保玻璃幕墙的安全性,本文旨在论证
玻璃幕墙安全专项施工方案。
施工方案
为了保证玻璃幕墙在施工过程中的安全性,需要采取以下措施:
1. 安全培训:施工人员在进行玻璃幕墙的安装前,必须接受相
关的安全培训,包括施工技术、安全操作规程等方面的知识。
只有
经过合格的培训并持有相关证书的人员才能参与施工工作。
2. 安全设备:在施工现场必须配备必要的安全设备,如防护帽、安全带、防滑鞋等。
这些设备能够有效地降低施工人员在高空作业
时的风险。
3. 工程监管:施工过程中必须有专业的工程监管人员进行现场
监测,确保施工符合规范和标准。
监管人员应对施工现场进行定期
巡查,并及时发现和解决施工中可能存在的安全隐患。
4. 紧急预案:在施工前,应制定详细的紧急预案,包括灭火、
救援、疏散等方面的内容。
同时,应安排专人负责紧急情况的处理,并对施工人员进行相应的培训,以应对可能发生的突发事件。
结论
通过以上措施的实施,可以有效地提高玻璃幕墙施工过程中的
安全性。
然而,为了进一步确保施工的安全,建议在施工前邀请专
家进行现场评估,并根据评估结果进行相应的调整和优化。
注:本文所述施工方案仅供参考,具体实施时需要根据实际情
况进行调整和补充。
请在施工过程中严格按照相关法规和标准执行。

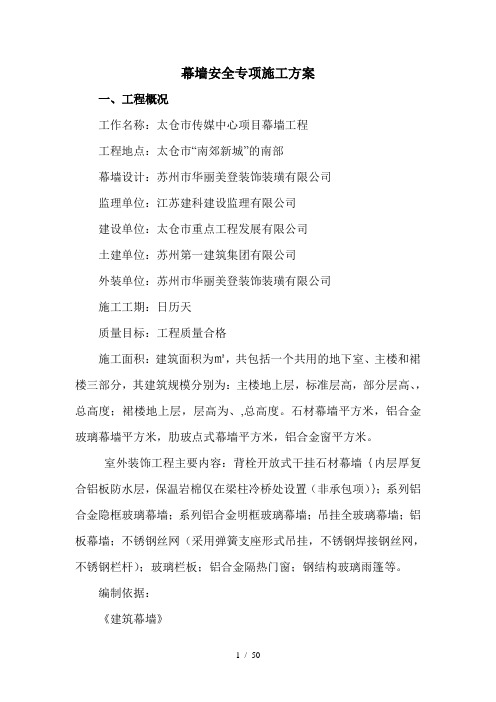

幕墙安全专项施工方案一、工程概况工作名称:太仓市传媒中心项目幕墙工程工程地点:太仓市“南郊新城”的南部幕墙设计:苏州市华丽美登装饰装璜有限公司监理单位:江苏建科建设监理有限公司建设单位:太仓市重点工程发展有限公司土建单位:苏州第一建筑集团有限公司外装单位:苏州市华丽美登装饰装璜有限公司施工工期:日历天质量目标:工程质量合格施工面积:建筑面积为㎡,共包括一个共用的地下室、主楼和裙楼三部分,其建筑规模分别为:主楼地上层,标准层高,部分层高、,总高度;裙楼地上层,层高为、,总高度。
石材幕墙平方米,铝合金玻璃幕墙平方米,肋玻点式幕墙平方米,铝合金窗平方米。
室外装饰工程主要内容:背栓开放式干挂石材幕墙{内层厚复合铝板防水层,保温岩棉仅在梁柱冷桥处设置(非承包项)};系列铝合金隐框玻璃幕墙;系列铝合金明框玻璃幕墙;吊挂全玻璃幕墙;铝板幕墙;不锈钢丝网(采用弹簧支座形式吊挂,不锈钢焊接钢丝网,不锈钢栏杆);玻璃栏板;铝合金隔热门窗;钢结构玻璃雨篷等。
编制依据:《建筑幕墙》《玻璃幕墙工程技术规范》《金属与石材幕墙工程技术规范》《点式玻璃幕墙技术规范》:《建筑工程施工质量验收统一标准》《建筑装饰装修工程质量验收规范》《施工现场临时用电安全技术规范》—《建筑机械使用安全技术规程》—《建筑施工安全检查标准》《建筑施工高处作业安全技术规范》-建设部《危险性较大的分部分项工程安全管理办法》2009/05/13 《建筑施工扣件式钢管脚手架安全技术规范()》建设工程安全生产管理条例太仓市传媒中心项目幕墙工程《施工图纸》太仓市传媒中心项目幕墙工程《施工组织设计》二、工程特点太仓市传媒中心项目幕墙工程位于太仓市“南郊新城”的南部,本工程外墙主要为背栓开放式干挂石材幕墙、玻璃幕墙及铝合金窗,在主楼的各个立面大面积处为石材幕墙和铝合金窗,部分为玻璃幕墙,西北角观光电梯为钢结构点式玻璃幕墙,其中主楼部分幕墙最高标高为,裙房部分石材幕墙设计到顶标高为米。
石材幕墙工程安全专项施工方案(含临电、吊篮方案)-专家论证版一、前言石材幕墙工程作为现代建筑中常见的装饰和保温材料,具有美观、耐久等优点,但在施工过程中存在一定的安全隐患。
为了确保石材幕墙工程施工过程中的安全性,特制定本专项施工方案,经专家论证后得出最终版本。
二、工程概况2.1 工程名称石材幕墙工程安全专项施工方案2.2 工程内容本工程主要包括石材幕墙的安装施工,包括悬挂和固定等工序。
2.3 工程地点本工程位于某市某建筑工地。
三、专项方案根据实际情况,我们特制定以下安全专项方案:3.1 安全措施•在施工现场设置明显的安全警示标志;•确保所有工人配备好必要的安全装备,包括安全帽、安全带等;•按照正确的施工流程进行操作,严禁越位施工;•定期进行安全检查,发现问题及时整改。
3.2 临时用电方案•临电需由符合资格的电气公司进行布线和安装;•严格按照规范操作,避免漏电及短路等事故发生;•设置专人负责管理临时用电的开关操作,保证安全稳定使用。
3.3 吊篮方案•吊篮需符合相关规范,有质量保证书;•吊篮使用前进行严格检查,确保各部件完好无损;•严格遵守吊篮的最大承载量,严禁超载作业;•操作过程中,有专人负责监督吊篮的使用情况,保证施工人员的安全。
四、专家论证本安全专项施工方案经由多位建筑工程、安全管理等方面的专家进行认真审查,确保施工过程中的安全性和有效性。
五、总结石材幕墙工程是一个复杂的工程,只有严格按照安全方案进行施工,才能最大限度地保障施工人员的安全。
我们将严格执行上述安全专项方案,确保石材幕墙工程施工顺利进行,同时保障人员的安全。
以上为石材幕墙工程安全专项施工方案,望周知。
幕墙工程的专家论证方案第一篇:幕墙工程专家论证方案一、论证的目的幕墙工程作为建筑外立面的重要组成部分,涉及到建筑的外观、采光、隔热、防水、耐久性等多个方面。
因此,需要对幕墙工程进行专业的论证,以确保工程质量和安全性,减少风险和问题的发生。
本论证方案旨在全面分析幕墙工程的设计、材料、施工、维护等方面,提出专家意见和建议,为幕墙工程的实施提供科学依据和指导。
二、论证的内容1. 幕墙工程设计:(1)设计是否符合建筑结构要求和规范标准;(2)幕墙系统是否满足建筑抗风、隔热、保温、隔音等性能要求;(3)幕墙的开启方式、通风效果、防水排水系统设计是否合理。
2. 幕墙工程材料:(1)幕墙材料的选用是否符合建筑设计要求和环保标准;(2)幕墙材料的耐久性、质量认证、施工工艺是否达标;(3)幕墙系统的密封胶、铝板、玻璃等材料的性能是否合格。
3. 幕墙工程施工:(1)施工前的准备工作和方案是否合理,施工组织是否规范;(2)施工过程中的安全防护措施、现场管理、材料验收等情况;(3)施工质量和进度是否符合要求。
4. 幕墙工程维护:(1)幕墙工程验收和竣工资料的齐全性和合法性;(2)幕墙系统的维护保养计划是否合理,使用寿命是否符合设计要求;(3)幕墙系统的故障排查和问题处理方案。
三、论证的方法1. 文献资料的搜集和分析:收集幕墙工程设计规范、材料标准、施工技术规范、维护管理手册等相关资料,进行综合分析和比对。
2. 现场调研和实地考察:对已完成的幕墙工程进行实地调研和检查,了解工程的实际情况。
3. 专家评审和讨论:邀请专业领域的专家进行评审和讨论,对幕墙工程的设计、材料、施工、维护等方面进行深入分析。
4. 数据统计和实验检测:对幕墙工程涉及的材料性能、施工工艺、工程质量等进行实验室检测和数据统计,为论证提供科学依据。
四、论证的步骤1. 确定论证小组成员:选择具有幕墙工程设计、材料、施工、维护等相关经验的专家作为论证小组成员。
幕墙工程安全专项施工方案XXX幕墙外装工程安全施工专项方案编制人:审核人:批准人:编制单位:编制时间:第1页共38页幕墙工程安全专项施工方案一、编制依据、执行规范:1.编制依据⑴、XXX裙楼、写字楼施工图纸;⑵、安全防范工程技术规范 GB50348-2004⑶、建筑工程安全质量保证体系 DG/TJ08-1201-2005⑷、建筑工程施工现场供用电安全规范 GB50194-93⑸、建筑机械使用安全技术规程 JGJ33-2012⑹、建筑施工安全检查标准 JGJ59-2011⑺、施工组织设计(方案)2.执行的规范、规程和规定⑴、《玻璃幕墙工程技术规范》JGJ102-2003⑵、《建筑施工高处作业安全技术规范》JGJ80-91⑶、《建筑机械使用安全技术规范》JGJ33-2001⑷、《施工现场临时用电安全技术规范》JGJ46-2005⑸、《建设工程施工安全技术操作规程》⑹、《建筑幕墙》GB/T21086-2007⑺、《金属与石材幕墙工程技术规范》JGJ133-2001⑻、《玻璃幕墙工程质量验收标准》JGJ/T139-2001⑼、《建筑结构荷载规范》GB50009-2012⑽、《建筑抗震设计规范》GB50011-2010⑾、《建筑设计防火规范》GB50016-2006⑿、《高层民用建筑设计防火规范》GB50045-95(2005年版)⒀、《建筑物防雷设计规范》GB50057-2010⒁、《建筑施工安全检查标准》JGJ59-2011⒂、《高处作业吊篮》GB19155-2003⒃、《扣件式钢管脚手架安全技术规范》JGJ130-2011二、工程概况工程名称:结构类型:框架结构建设单位:总包单位:分包单位:监理单位:设计单位:主要幕墙装饰项目:裙楼框架幕墙;三、施工部署和施工进度计划1、施工部署本工程分裙楼框架幕墙、写字楼单元幕墙,其中写字楼从7F到35F为单元玻璃幕墙。
受现场场地狭窄限制,本工程计划单元板块进场在一层暂时存放后,白天采用吊装设施进楼层,然后每一个单元板块从楼层内吊出安装到位的“内抽法”施工(详见施工工艺)。
一、方案概述本幕墙专项施工方案针对某项目,针对建筑物的幕墙工程进行编制。
该方案以《玻璃幕墙工程技术规范》(JGJ102)、《建筑施工高处作业安全技术规范》(JGJ 80)、《建筑机械使用安全技术规程》(JCJ 33)、《施工现场临时用电安全技术规程》(JGJ46)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)、《金属与石材幕墙工程技术规范》(JGJ133)、《玻璃幕墙工程质量检验标准》(JGJT139)等规范为依据,结合工程实际情况,对幕墙施工过程进行详细规划。
二、论证内容1. 工程概况项目位于某城市,总建筑面积为XXX平方米,主体结构为钢筋混凝土框架结构。
幕墙工程采用玻璃幕墙和石材幕墙相结合的形式,施工过程中需注意安全、质量和进度。
2. 施工组织设计(1)施工管理组织机构:成立幕墙工程专项施工领导小组,负责组织、协调、指挥幕墙施工。
(2)施工准备:包括材料、设备、人员、技术等方面的准备工作。
(3)施工区段划分:根据施工进度和现场实际情况,将幕墙工程划分为若干施工区段,实行分阶段施工。
3. 施工方案(1)测量放线:严格按照设计图纸进行测量放线,确保幕墙安装位置准确。
(2)材料、成品、半成品的加工制作:按照设计要求,对铝型材、玻璃、石材等材料进行加工制作,确保质量。
(3)预埋件安装:在主体结构施工过程中,按照设计要求进行预埋件安装,确保预埋件位置准确。
(4)玻璃幕墙施工:包括测量放线、预埋件偏差处理、竖框安装、横梁安装、防火层安装、保温层安装、玻璃板块安装、窗扇安装施工、密封处理、保护和清洁、检查与维修等。
(5)石材幕墙施工:包括埋件处理、测量放线、龙骨安装、避雷、保温、防火层安装、干挂石材幕墙面板的安装、石材面层打胶、清洗、整体检查等。
4. 安全质量措施(1)安全措施:严格按照《建筑施工高处作业安全技术规范》等相关规范进行安全管理,确保施工人员生命安全。
(2)质量措施:加强材料、设备、人员、技术等方面的质量管理,确保幕墙工程达到设计要求。
幕墙工程专家论证方案范文一、项目概况项目名称:某大型商业综合体幕墙设计和施工方案的专家论证项目地点:某市商业中心区项目背景:某大型商业综合体位于该市商业中心区,总建筑面积约为20万平方米,主要包括商业街、写字楼、酒店、公寓等多种功能,是该市的地标建筑之一。
在项目规划之初,业主方在幕墙设计和施工方案上下了很大的功夫,但由于技术和法规的更新,以及项目需求的变化,需要对幕墙设计和施工方案进行专业的论证,以确保项目的质量和安全。
二、论证目的1. 了解业主方在幕墙设计和施工方案上的考虑和需求,与业主方沟通,明确项目的目标和要求;2. 分析原有幕墙设计和施工方案的优势和不足,找出存在的问题并提出解决方案;3. 结合最新的科技和法规,确定适合该项目的最佳幕墙设计和施工方案;4. 提供完善的技术咨询和专家意见,为业主方决策提供参考。
三、论证内容1. 项目需求分析(1)商业综合体是一个多功能的建筑群,包括商业街、写字楼、酒店、公寓等,幕墙需满足不同功能区域的特点和需求;(2)考虑商业综合体的地理位置和气候特点,需求防风、防水、隔热、隔音等功能;(3)商业综合体需要与周边环境协调一致,并能够吸引人们的目光,因此设计和施工方案需要有较高的美观性。
2. 原有幕墙设计和施工方案的分析(1)对原有幕墙设计和施工方案进行全面的分析,包括结构、材料、设计理念、施工工艺、成本等方面;(2)分析原有方案存在的问题和不足,比如材料选取是否合适、设计是否符合最新的法规标准、施工工艺是否能够保证质量等;(3)总结原有方案的优点和可以借鉴的地方,为新方案提供参考。
3. 新幕墙设计和施工方案的制定(1)结合项目需求和原有方案的分析,提出新的幕墙设计和施工方案,包括结构、材料、设计理念、施工工艺等;(2)论证新方案的合理性和可行性,包括技术指标、经济效益、安全性等方面;(3)结合最新的科技和法规,提出推荐方案,并对比不同方案的优缺点,以供业主方做出决策。
厂房幕墙工程幕墙施工专项方案2020年2月目录第一章工程概况 (2)第一节:危险性较大的分部分项工程概况 (4)第二节:施工要求和技术保证条件 (4)第二章编制依据 (5)第三章施工计划 (6)第一节、施工进度计划 (6)第二节:材料计划 (6)第三节:设备计划 (8)第四章施工工艺 (10)第一节施工测量 (10)第二节材料搬运 (11)第三节后置埋件施工 (13)第四节幕墙施工 (13)第五节铝板幕墙、铝合金格栅及门窗施工 (15)第六节屋面构架梁装饰施工 (16)第五章安全生产保障措施 (31)第一节组织保障 (31)第六章劳动力计划 (62)第一章工程概况工程名称:沙县卫生监督综合业务用房幕墙工程、省无机硅化物产品质量检验中心业务用房幕墙工程建设单位:沙县卫生局、沙县食品药品监督管理局、沙县技术质量监督管理局设计单位:福建士联建设有限公司建筑耐火等级:二级建筑抗震设防烈度:6度(0.05g)结构型式:框架结构建筑层数:卫生监督业务用房12层,幕墙高度53.4米;省无机硅化物产品质量检验中心业务用房5层,幕墙高度23.7米。
幕墙结构设计使用年限:25年工程项目概述:该地块位于金沙园高新技术开发区内,为办公用楼,是由卫生监督综合业务用房和省无机硅化物产品质量检验中心业务用房二部分部组成,建筑群东面是宽约40米的长泰路,南面是另一建筑工地、西面是新竣工的沙县商会大厦,北面为公园路。
建筑场地由东面、南面、西面和北面的砖砌围墙构成了封闭施工区,砖砌围墙离建筑群的最近处是南面,距离为30米,正式出口在建筑群的西面。
土建工作基本结束,四周土已回填,消防道路为混凝土路面,地下室顶部为地面停车场,整个施工场地平整、宽敞,经土建混凝土运输车辗压密实,无下陷问题。
外墙落地脚手架和悬挑式脚手架在搭设时已经考虑幕墙施工要求。
在建筑主楼南面有二组(2个)荷载1T的人货电梯,内容尺寸为L*W*H=3300*1000*2500,所有的玻璃、石材、玻璃幕墙的次龙骨、石材幕墙的次龙骨、后置件、施工设备及部分幕墙主龙骨可利用人货梯完成垂直运输。
一级电箱位于南面电房,永久消防栓位于主楼每层的东南角,均已配备消防水带。
临时材料堆场设在西面近路边处,与建筑群体最近距离为30米。
建筑结构类型为框架结构,外围各主柱外面为25mm厚的花岗岩石材幕墙,最大石材尺寸为725mm*900mm,重量约为68KG,柱间为6mm+12A+6mmLow-E玻璃幕墙或铝合金窗。
各层间部分为石材干挂以保持外立面整体效果,玻璃最大尺寸为1275mm*1800mm,重量在90KG以内,南、北面女儿墙部分和屋顶机房东、西外面为石材幕墙,按沙县地区基本风压为0.35KN/M2计算,风压值在1.43KN,场地粗糙度类别为B类.第一节:危险性较大的分部分项工程概况1、石材幕墙。
施工位置较高,高度53.4米。
施工花样多:石材幕墙和玻璃幕墙穿插。
地处内地,风力一般。
对高空作业及施工用电要求较严,高空中防风、防坠落为控制重点。
2、玻璃幕墙部分。
施工高度在49.8米,角码安装、钢龙骨安装及焊接、钢龙骨防腐、玻璃安装等工序为安全控制重点。
3、铝单板幕墙部分。
施工高度在4.7米,为建筑吊顶收口位置。
4、铝合金格栅部分。
铝合金格栅位置较散,多风。
施工高度在42.2米,高空中防风、防坠落为控制重点。
第二节:施工要求和技术保证条件1、玻璃幕墙、石材幕墙施工。
本项目很大一部分工作要在外脚手架上完成。
外脚手架的架设、维护。
见附件。
2、铝合金格栅施工。
防风、防附落为安全工作重点,控制材料准备、堆放及安装质量等,具体见施工工艺一节。
以上二项为本项目安全工作的重点。
为此,公司会同项目部组建安全生产管理小组,以定期检查和不定期检查相结合,项目部检查为主,公司检查、抽查为辅。
重点作好施工前的检查、天气发生重大变化后的检查以及节假日前后检查等工作。
第二章编制依据1.本工程招标文件及补充文件、工程量清单、招标图纸等。
2.现行国家及地方设计、施工规范及标准、公司企业标准、质量手册及程序文件等。
3.我公司现有的施工装备、技术力量及在其他类似工程中积累的施工管理经验。
4.国家和行业颁布的有关现行设计和施工规范及标准;5.公司企业标准、质量手册及程序文件等相关文件;6.公司承建类似工程施工管理经验;7.住房和城乡建设部建质[2009]87号文《危险性较大的分部分项工程安全管理办法》8.采用的标准及规范《建筑设计防火规范》 GB50016—2006《建筑钢结构焊接技术规程》 JGJ81-2002《建筑用安全玻璃:钢化玻璃》 GB15763.2-2009《建筑施工高处作业安全技术规范》 JGJ80—91《建筑施工工具脚手架安全技术规范》JGJ202—2010《建筑施工扣件式钢管脚手架安全技术规范》 GJ130 —2001\J84—2001《建筑施工安全检查标准》 JGJ59—99《安全带国家标准》 GB6095《施工现场临时用电规范》 JGJ46—2005《建设工程施工现场消防安全技术规范》 GB50720-2011以及其他现行国家规范及标准。
9.幕墙计算书(另附)10.幕墙施工图(另附)第三章施工计划第一节、施工进度计划本工程合同工期为120天,具体工期以施工合同为准,开工日期以业主签发的开工令为准,同时遵照业主及总包对工期总体目标的要求,若与其冲突则本计划做相应调整,各分部分项工程进度安排详见附件:《施工进度计划表》第二节:材料计划1、我公司在材料样品确认后,立即进行主要材料采购工作。
在施工现场具备施工条件时,即可将加工好的铝材、石材、玻璃等运到施工现场进行安装,严格按照进度计划的时间执行,确保工程如期完工。
2、本工程主材,全部从有着良好合作关系的大型幕墙材料厂家采购,不仅能保证材料的质量,而且能保证材料的供货周期。
3、合理地、科学地组织材料的加工、储备、运输等,按质、按量、如期地满足现场施工需要,保证施工正常、有序进行。
4、按定额计划使用材料,加强运输、仓库、保管工作,加强材料限额管理和发放工作,健全现场材料管理制度,避免因材料损失、损坏而重新采购占用施工时间。
5、公司在订货后,必要时派专人直接进驻材料厂家,掌握材料源情况,并协调早日发货,以保证及时回厂加工。
本工程主要材料进场计划一、省无机硅化物产品质量检验中心业务用房1、钢材:8#槽钢及5#角钢7月20日进场(30T)。
2、铝型材主龙骨及横龙骨9月5日进场(12T)。
3、石材9月6日进场(第一批不低于500㎡)。
4、硅酸酮结构胶及硅酸酮耐候胶9月25日进场。
5、玻璃10月6日进场(第一批不低于500㎡)。
二、沙县卫生监督综合业务用房(东、西侧)1、钢材:8#槽钢及5#角钢7月20日进场(35T)。
2、铝型材主龙骨及横龙骨9月5日进场(12T)。
3、石材9月9日进场(第一批不低于500㎡)。
4、硅酸酮结构胶及硅酸酮耐候胶9月25日进场。
5、玻璃10月10日进场(第一批不低于500㎡)。
三、沙县卫生监督综合业务用房(南侧)1、钢材:8#槽钢及5#角钢7月20日进场(20T)。
2、铝型材主龙骨及横龙骨9月5日进场(12T)。
3、石材9月20日进场(第一批不低于500㎡)。
4、硅酸酮结构胶及硅酸酮耐候胶10月25日进场。
5、玻璃10月20日进场(第一批不低于500㎡)。
四、沙县卫生监督综合业务用房(北侧)1、钢材:8#槽钢及5#角钢8月28日进场(20T)。
2、铝型材主龙骨及横龙骨9月5日进场(12T)。
3、石材10月20日进场(第一批不低于500㎡)。
4、硅酸酮结构胶及硅酸酮耐候胶10月25日进场。
5、玻璃11月5日进场(第一批不低于500㎡)。
五、扫尾工作6、地弹门2014年11月15日进场。
注:1、雨篷钢架氟碳漆施工根据现场施工条件另行通知确定进场时间。
2、具体根据设计部材料采购计划、生产部的生产计划配套实施。
第三节:设备计划我司计划为该工程投入足够的进口精密机械设备,机械设备分为工程加工和现场施工两部分,所有机械设备均为我司自有。
工厂加工用机械设备在我司工厂内,包括各式冲床、折弯机、折边机、型材加工机、注胶机等,其实际生产能力只达到额定生产能力的40%,能随时为该工程提供全过程的高质量的加工制作服务。
工地现场的施工机械设备,我司将根据工程进度需要分阶段分批供应,保证能满足施工要求,如施工准备阶段提供水准仪、经纬仪等。
之后便陆续提供电焊机、冲击钻、切割机、手电钻等相关机械,如短时赶工,则可从公司总仓库临时补充。
一、拟投入的主要施工机械设备表如下:二、拟投入的主要施工测量仪器表如下:第四章施工工艺第一节施工测量操作过程简述:根据总包单位提供的整栋楼的定位轴线,各层内装饰一米标高线。
与图纸核对。
各转角处先用细钢丝线确定位置后,自上到下拉通线。
各主龙骨处也拉通线。
安全工作注意事项:1.项目部专职安全人员在各层操作前注意观察相应脚手架上的竹笆跳板是否完好。
对损坏不能使用的或者绑扎、安全网悬挂不符合安全要求的跳笆及时向项目部汇报,由项目部安排专人修理及维护。
2.所有人员在进场前办理相关保险。
并进行三级安全教育。
3.顶层施工人员至少两人以上相互配合,站在外架上的人一定按照操作规程的要求正确佩戴安全带。
安全带要高挂低用。
戴好安全帽。
在屋顶混凝土面的配合的人员,负责三级电箱的移动,及电动冲击钻或其它相关工具的替换。
4.脚手架的原则上不允许放置材料和工具,临时放置不能跨越休息时间,最多以半个班使用量为限。
以防止物件从高空坠落伤人。
要做到落手清。
5.电动工具必做到一机一闸一漏一开关。
并保证各种保险装置安全有效。
三级电箱的电缆不得有破损,更不能有漏电的情况,并且要求线路架空。
6.由于本项目有近百米的高度,上下协调共同工作要求步调一致,上下层配备了一组对讲机,同样为了更准确的沟通,每组联络人要求是使用一个地方方言的人员。
7.中间层操作人员,除了正确佩戴有效的劳防用品、用电安全外,还要注意上面各层人员的施工情况,原则上,同一个面的立体施工人员为同组人员,禁止各家单位都在同一个立面上进行不同的施工。
8.地面操作人员除了注意以上各种情况外,还应观察外架的地面情况。
特别是大风大雨过后的变化,如有异常,随时向项目部主要管理人员汇报。
9.遇到外架妨碍放线的情况,及时向项目部主要管理人员汇报。
由项目部安排专业人员进行调整。
严禁不经申请私自改变外脚手架。
10.电焊操作人员在动火前24小时必须办理动火手续,待批准后方可进行。
11.每组电焊人员必须不少于一名专门看火的细心的工人。
配备并正确使用接火斗。
相应的电焊部位和地面上必须至少有一支灭火器。
12.电焊开始前,检查作业下面直至地面是否有可燃物。
如有,必须向项目部汇报或自动清理出相应区域。
