幕墙工程安全施工专项方案专家论证报告工程名称:综合楼工程外装修标段工程地点:建设单位:设计单位:监理单位:施工单位:工程概况:综合楼工程外装修标段工程由主楼及附楼组成,主楼地下2层,地上25层,高105.57米,群楼地上6层。
干挂石幕墙面积约8500平方米,铝单板面积约5000平方米,玻璃幕墙约Ilooo平方米,外装饰大量采用干挂石及玻璃幕墙。
本工程幕墙施工高度105.57米,按建设部《危险性较大的分部分项工程安全管理办法》建质[2009]87号文要求,属“超过一定规模的危险性较大的分部分项工程范围”所规定的“施工高度50m及以上的建筑幕墙安装工程”,需专家论证。
本专家组论证意见如下:一、此专项方案内容基本完整。
二、此专项方案计算书及验算依据符合有关标准规范要求,计算结果正确O三、安全施工的基本条件能够满足现场实际情况。
四、安全方针是“安全第一,预防为主,综合治理。
五、施工过程以下数据必须保证,不能超过:配重≥1OOOkg,每桶支架配重≥500kg,配重距支点距离L≥4.3mo钢丝绳悬挂点距支点距离L,≤1.7m;每台吊篮内操作人员不能少于2人、不能超过3人,全部额定载荷不能超过500kg o六、支架不能支撑在砖砌女儿墙。
七、操作人员进入吊篮必须佩戴安全带、安全帽,安全带应连接在独立安全绳的自锁器上,严禁安全带与吊篮连接,加强对独立安全绳的检查,发现问题及时更换。
八、吊篮以及悬挂设备、提升设备必须经验收合格,才能投入施工。
九、施工材料严禁用施工塔吊运送至吊篮,材料供应,一律由楼层窗口进出。
吊篮只能作为施工脚手架,而不能用作垂直运输工具。
十、所有操作人员均要进行吊篮操作安全讲课培训和操作考试。
合格后才能进行吊篮独立操作。
十一、当必须在吊篮上进行电气焊作业时,严禁将钢丝绳作为地线使用,严禁将火焰对准(或接近)钢丝绳和电缆。
电焊、气焊作业时,必须对钢丝绳、电缆和工作平台进行全面防护,不得用吊篮作为电焊接地线,严禁将电焊机、氧气瓶、乙烘瓶等设备放入吊脩TrTLO十二、人员上、下吊篮在指定停放位置(地面)进行。

江苏省住房和城乡建设厅关于加强我省建筑幕墙管理的通知文章属性•【制定机关】江苏省住房和城乡建设厅•【公布日期】2012.06.08•【字号】苏建函科[2012]386号•【施行日期】2012.06.08•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文江苏省住房和城乡建设厅关于加强我省建筑幕墙管理的通知(苏建函科〔2012〕386号)各省辖市建设局(委)、规划局、房产局:上世纪八十年代以来,我省高层建筑和超高层建筑外饰面开始大量采用建筑玻璃幕墙(包括石材、金属板材等),然而由于部分建筑幕墙设计构造不合理,或存在施工质量问题,导致一些玻璃幕墙存在玻璃易碎、光污染、节能效果不佳等问题,加之部分建筑幕墙在施工和运行维护过程中监管不到位,在部分城市中陆续发生了玻璃幕墙玻璃自爆、脱落的事件,给市民生命财产造成损失,成为城市公共安全的隐患,也因此引起了社会广泛关注。
为加强全省建筑幕墙安全管理,规范新建建筑的规划、设计、施工、检测和验收,特提出以下要求:一、加强建筑设计方案的规划审查。
按照建筑节能、安全和光污染防治等要求,加强建筑立面设计的规划审查,合理控制建筑幕墙的面积、比例。
二、加强建筑幕墙的施工图设计审查。
严格对新建幕墙项目的审查,严禁采用全隐框玻璃幕墙设计;明框和半隐框玻璃幕墙外片玻璃应采用夹层玻璃、均质钢化玻璃或超白玻璃;外开启扇应有防玻璃脱落的构造措施。
对石材幕墙应限制其应用高度,严禁建筑外墙石材采用湿贴工艺,无立柱干挂石材高度不得高于30米。
各地施工图设计审查机构应依据国家和我省有关建筑幕墙的技术标准、规程和有关规定,对建筑幕墙进行专项设计审查,对玻璃幕墙应重点审查其构成材料(型材、玻璃、石材、金属板材、人造板材、建筑密封材料等),结构设计、节点构造设计,以及抗风压、气密、水密、平面位移、抗震、保温(热工性能)、隔声、防火、防雷等性能。
对在城市闹市区或者在人流密集区采用玻璃幕墙的,应进行环境影响评价,并应限制其幕墙面积,同时还应考虑有效遮挡措施或者设计建立绿化隔离带。
专家论证立面幕墙安全-专项施工方案1. 引言这份文档旨在提供专家论证的立面幕墙安全的专项施工方案。
立面幕墙作为建筑物的外立面,承担着保护和装饰的功能,同时也需要确保安全性。
通过专家论证与研究,我们能够制定出一套可行的施工方案,以确保立面幕墙在施工过程中的安全性。
2. 专家论证结果通过与多位专家的讨论和研究,我们得出以下关于立面幕墙安全的专项施工方案:2.1 施工前期准备- 在施工前,需进行详细的立面幕墙工程设计,确保符合国家安全标准和规范要求。
- 执行全面的工程勘察,包括地质调查和土壤探测,以评估地基的可靠性和承载能力。
2.2 材料选用与供应- 选择高质量、符合安全要求的幕墙材料,并确保供应商具备相应的质量认证和资质。
- 对材料进行严格的检测和验收程序,确保符合设计要求和安全标准。
2.3 施工过程管理- 实施合理的工期安排,并与其他施工工序协调配合,避免干扰和冲突。
- 严格执行施工方案,监督施工过程,及时发现和解决问题。
2.4 安全措施- 采取必要的安全措施,如搭设安全网、设置警示标识等,确保工人和周围人员的人身安全。
- 加强现场管理,保持施工现场整洁有序,减少安全隐患。
2.5 竣工验收- 完成施工后,进行全面的验收工作,确保立面幕墙符合安全要求和设计要求。
- 委托第三方专业机构进行技术检测和评估,以确保幕墙结构的安全可靠性。
3. 结论通过专家论证,我们建议在立面幕墙施工过程中采取以上专项施工方案,以确保幕墙的安全性。
然而,我们也应根据实际情况和相关法规进行合理调整,以最大限度地保障工人和建筑物的安全。
以上所述,即为专家论证的立面幕墙安全专项施工方案。
Note: This response has a word count of 345 words in Chinese.。

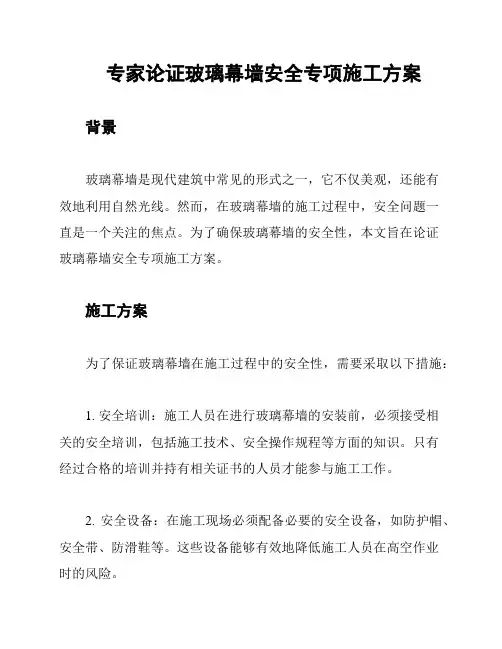

专家论证玻璃幕墙安全专项施工方案背景
玻璃幕墙是现代建筑中常见的形式之一,它不仅美观,还能有
效地利用自然光线。
然而,在玻璃幕墙的施工过程中,安全问题一
直是一个关注的焦点。
为了确保玻璃幕墙的安全性,本文旨在论证
玻璃幕墙安全专项施工方案。
施工方案
为了保证玻璃幕墙在施工过程中的安全性,需要采取以下措施:
1. 安全培训:施工人员在进行玻璃幕墙的安装前,必须接受相
关的安全培训,包括施工技术、安全操作规程等方面的知识。
只有
经过合格的培训并持有相关证书的人员才能参与施工工作。
2. 安全设备:在施工现场必须配备必要的安全设备,如防护帽、安全带、防滑鞋等。
这些设备能够有效地降低施工人员在高空作业
时的风险。
3. 工程监管:施工过程中必须有专业的工程监管人员进行现场
监测,确保施工符合规范和标准。
监管人员应对施工现场进行定期
巡查,并及时发现和解决施工中可能存在的安全隐患。
4. 紧急预案:在施工前,应制定详细的紧急预案,包括灭火、
救援、疏散等方面的内容。
同时,应安排专人负责紧急情况的处理,并对施工人员进行相应的培训,以应对可能发生的突发事件。
结论
通过以上措施的实施,可以有效地提高玻璃幕墙施工过程中的
安全性。
然而,为了进一步确保施工的安全,建议在施工前邀请专
家进行现场评估,并根据评估结果进行相应的调整和优化。
注:本文所述施工方案仅供参考,具体实施时需要根据实际情
况进行调整和补充。
请在施工过程中严格按照相关法规和标准执行。

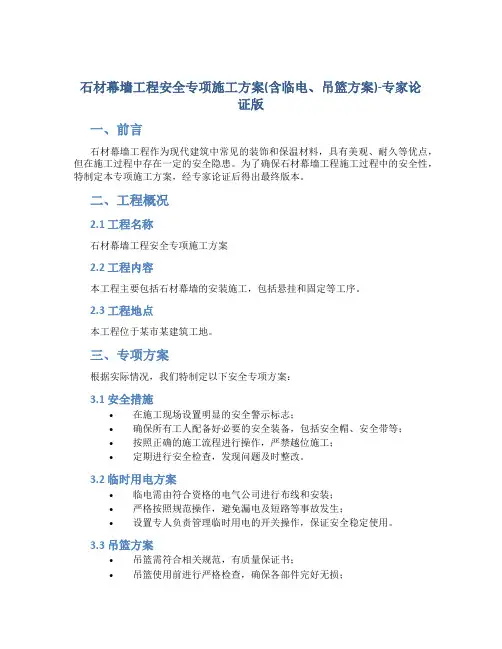

石材幕墙工程安全专项施工方案(含临电、吊篮方案)-专家论证版一、前言石材幕墙工程作为现代建筑中常见的装饰和保温材料,具有美观、耐久等优点,但在施工过程中存在一定的安全隐患。
为了确保石材幕墙工程施工过程中的安全性,特制定本专项施工方案,经专家论证后得出最终版本。
二、工程概况2.1 工程名称石材幕墙工程安全专项施工方案2.2 工程内容本工程主要包括石材幕墙的安装施工,包括悬挂和固定等工序。
2.3 工程地点本工程位于某市某建筑工地。
三、专项方案根据实际情况,我们特制定以下安全专项方案:3.1 安全措施•在施工现场设置明显的安全警示标志;•确保所有工人配备好必要的安全装备,包括安全帽、安全带等;•按照正确的施工流程进行操作,严禁越位施工;•定期进行安全检查,发现问题及时整改。
3.2 临时用电方案•临电需由符合资格的电气公司进行布线和安装;•严格按照规范操作,避免漏电及短路等事故发生;•设置专人负责管理临时用电的开关操作,保证安全稳定使用。
3.3 吊篮方案•吊篮需符合相关规范,有质量保证书;•吊篮使用前进行严格检查,确保各部件完好无损;•严格遵守吊篮的最大承载量,严禁超载作业;•操作过程中,有专人负责监督吊篮的使用情况,保证施工人员的安全。
四、专家论证本安全专项施工方案经由多位建筑工程、安全管理等方面的专家进行认真审查,确保施工过程中的安全性和有效性。
五、总结石材幕墙工程是一个复杂的工程,只有严格按照安全方案进行施工,才能最大限度地保障施工人员的安全。
我们将严格执行上述安全专项方案,确保石材幕墙工程施工顺利进行,同时保障人员的安全。
以上为石材幕墙工程安全专项施工方案,望周知。

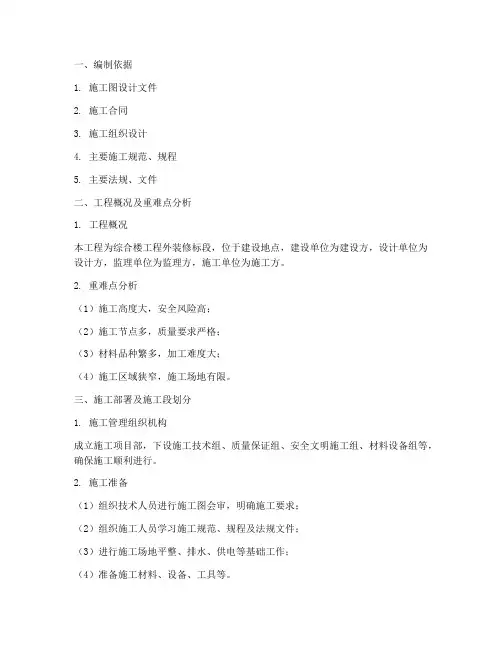

一、编制依据1. 施工图设计文件2. 施工合同3. 施工组织设计4. 主要施工规范、规程5. 主要法规、文件二、工程概况及重难点分析1. 工程概况本工程为综合楼工程外装修标段,位于建设地点,建设单位为建设方,设计单位为设计方,监理单位为监理方,施工单位为施工方。
2. 重难点分析(1)施工高度大,安全风险高;(2)施工节点多,质量要求严格;(3)材料品种繁多,加工难度大;(4)施工区域狭窄,施工场地有限。
三、施工部署及施工段划分1. 施工管理组织机构成立施工项目部,下设施工技术组、质量保证组、安全文明施工组、材料设备组等,确保施工顺利进行。
2. 施工准备(1)组织技术人员进行施工图会审,明确施工要求;(2)组织施工人员学习施工规范、规程及法规文件;(3)进行施工场地平整、排水、供电等基础工作;(4)准备施工材料、设备、工具等。
3. 施工区段划分根据工程特点和施工进度,将工程划分为若干施工区段,确保各施工区段有序推进。
四、施工工艺及方案1. 材料加工制作(1)铝型材加工制作:按照设计要求,对铝型材进行切割、焊接、打磨等工序;(2)玻璃加工制作:对玻璃进行切割、清洗、打孔等工序;(3)玻璃幕墙构件加工制作:对构件进行焊接、打磨、涂装等工序。
2. 预埋件安装(1)预埋件预埋:按照设计要求,在墙体上预埋预埋件;(2)埋件修补和补埋:对预埋件进行修补和补埋;(3)埋件清理与防腐:对预埋件进行清理和防腐处理。
3. 玻璃幕墙施工(1)施工准备:对施工人员进行技术交底,明确施工要求;(2)测量放线定位:对幕墙进行测量放线,确保定位准确;(3)预埋件偏差处理:对预埋件偏差进行处理;(4)竖框安装:按照设计要求,安装竖框;(5)横梁安装:按照设计要求,安装横梁;(6)防火层安装:按照设计要求,安装防火层;(7)保温层安装:按照设计要求,安装保温层;(8)玻璃板块安装:按照设计要求,安装玻璃板块;(9)窗扇安装施工:按照设计要求,安装窗扇;(10)密封处理:对幕墙进行密封处理;(11)保护和清洁:对幕墙进行保护和清洁;(12)检查与维修:对幕墙进行检查和维修。
幕墙工程安全专项施工方案(此文word格式,下载后可直接编辑修改套用)目录一、工程概况二、编制依据三、工程进度的保证措施四、材料、设备进场计划、施工计划五、施工工艺及技术方案5.1、玻璃幕墙的施工工艺及技术方案5.2、石材幕墙的施工工艺及技术方案5.3、化学锚栓的施工工艺及技术方案5.4、脚手架施工工艺及技术方案5.5、重点难点工艺技术保障措施5.6、材料实验检测及有关测试六、施工安全保证措施6.11、安全生产管理体系七、安全施工管理措施7.1、现场安全用电7.2、消防安全措施7.3、焊接安全技术措施7.4、钢结构、玻璃吊装安全措施7.5、脚手架拆除7.6、脚手架的部分扶墙变更7.7、高空作业安全措施7.8、临边作业安全措施7.9、攀登作业安全措施7.10、交叉作业安全措施7.11、防止高空坠落和物体落下伤人八、施工事故的预防监控措施和应急预案8.1、指导思想8.2、建筑施工的主要特点及事故隐患的分布8.3、各类事故的预防措施8.4、高处坠落及物体打击事故预防监控措施8.5、机械伤害事故预防监控措施8.6、中毒事故预防监控措施8.7、火灾事故预防监控措施8.8、易燃、易爆危险品引起火灾、爆炸事故预防监控措施8.9、暴风雨预防监控措施8.10、各类事故的救援预案8.10.1、处置程序8.10.2、报警和联络方式8.10.3、各类事故的救援预案8.10.3.1、触电事故的救援预案8.10.3.2、高处坠落及物体打击事故的救援预案8.10.3.3、坍塌事故的的救援预案8.10.3.4、机械伤害事故的救援预案8.10.3.5、中毒事故的救援预案8.10.3.6、火灾事故的救援预案九、安全事故管理措施9.1、现场安全生产技术措施9.2、现场安全用电方案9.3、安全用电技术措施9.4、电气防火措施9.5、对现场临电工作人员的要求9.6、雨季施工措施9.7、冬季施工措施十、劳动力计划幕墙工程安全专项施工方案一、工程概况:工程名称:建设地点:建设单位:设计单位:项目简介:盐城盐龙置业有限公司综合楼位于某某市某某区西区境内,世纪大道和振兴路交叉口东北侧。
张家港-商业用房(置地甲江南)二期幕墙工程专家论证施工方案苏州柯利达建筑装饰工程有限公司二○一○年七月目录第一章工程简介 (3)第二章编制依据、执行规范 (4)一、编制依据 (4)二、执行的规范、规程和规定 (4)第三章施工步骤 (6)一、施工前的准备工作 (6)二、施工区域划分 (8)三、施工步骤 (9)第四章主要施工方法 (10)一、预埋件安装 (10)二、背栓式陶瓷板安装工程 (10)三、框架式玻璃幕墙安装工程 (15)四、铝合金百叶窗安装工程 (21)五、材料运输及成品保护 (26)第四章安全防护措施 (28)一、安全生产目的及一般保证措施 (28)二、安全隐患重点分析及危险源控制措施 (33)第一章工程简介1.工程名称:张家港-商业用房(置地甲江南)二期幕墙工程。
2.工程规模:建筑面积共约121000平方米,其中:商业楼为地上4层,建筑面积约2580平方米;T1﹟-T9﹟楼楼况相同,均为地下1层、地上3层,每幢建筑面积约1400平方米;T10﹟、T12﹟楼楼况相同,均为地下1层、地上3层,每幢建筑面积约1800平方米;T11﹟楼为地下1层、地上3层,建筑面积约1530平方米;T13﹟楼为地下1层、地上3层,建筑面积约3240平方米;14﹟、15﹟楼楼况相同,均为地下1层、地上18层,每幢建筑面积约6200平方米;16﹟、17﹟楼楼况相同,均为地下1层、地上18层,每幢建筑面积约5700平方米;18﹟、19﹟楼楼况相同,均为地下1层、地上18层,每幢建筑面积约6750平方米;20﹟、21﹟楼楼况相同,均为地下1层、地上18层,每幢建筑面积约4900平方米;22﹟、23﹟楼楼况相同,均为地下1层、地上11层,每幢建筑面积约8800平方米;24﹟、25﹟楼楼况相同,均为地下1层、地上11层,每幢建筑面积约5800平方米;26﹟楼为地下1层、地上11层,建筑面积约9350平方米。
所有楼房均为框架剪力墙结构体系。

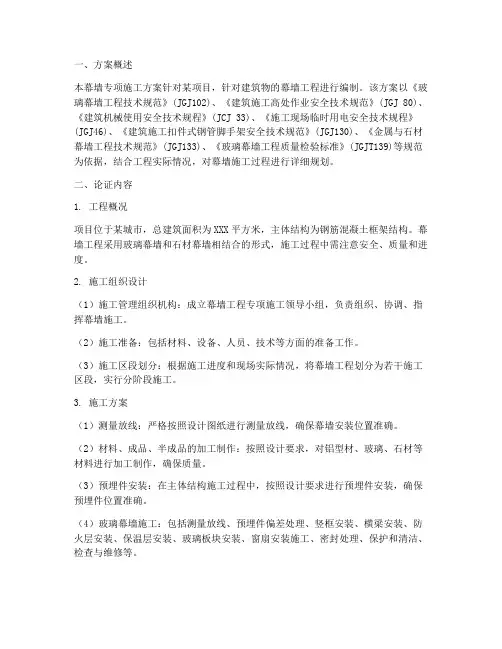

一、方案概述本幕墙专项施工方案针对某项目,针对建筑物的幕墙工程进行编制。
该方案以《玻璃幕墙工程技术规范》(JGJ102)、《建筑施工高处作业安全技术规范》(JGJ 80)、《建筑机械使用安全技术规程》(JCJ 33)、《施工现场临时用电安全技术规程》(JGJ46)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)、《金属与石材幕墙工程技术规范》(JGJ133)、《玻璃幕墙工程质量检验标准》(JGJT139)等规范为依据,结合工程实际情况,对幕墙施工过程进行详细规划。
二、论证内容1. 工程概况项目位于某城市,总建筑面积为XXX平方米,主体结构为钢筋混凝土框架结构。
幕墙工程采用玻璃幕墙和石材幕墙相结合的形式,施工过程中需注意安全、质量和进度。
2. 施工组织设计(1)施工管理组织机构:成立幕墙工程专项施工领导小组,负责组织、协调、指挥幕墙施工。
(2)施工准备:包括材料、设备、人员、技术等方面的准备工作。
(3)施工区段划分:根据施工进度和现场实际情况,将幕墙工程划分为若干施工区段,实行分阶段施工。
3. 施工方案(1)测量放线:严格按照设计图纸进行测量放线,确保幕墙安装位置准确。
(2)材料、成品、半成品的加工制作:按照设计要求,对铝型材、玻璃、石材等材料进行加工制作,确保质量。
(3)预埋件安装:在主体结构施工过程中,按照设计要求进行预埋件安装,确保预埋件位置准确。
(4)玻璃幕墙施工:包括测量放线、预埋件偏差处理、竖框安装、横梁安装、防火层安装、保温层安装、玻璃板块安装、窗扇安装施工、密封处理、保护和清洁、检查与维修等。
(5)石材幕墙施工:包括埋件处理、测量放线、龙骨安装、避雷、保温、防火层安装、干挂石材幕墙面板的安装、石材面层打胶、清洗、整体检查等。
4. 安全质量措施(1)安全措施:严格按照《建筑施工高处作业安全技术规范》等相关规范进行安全管理,确保施工人员生命安全。
(2)质量措施:加强材料、设备、人员、技术等方面的质量管理,确保幕墙工程达到设计要求。

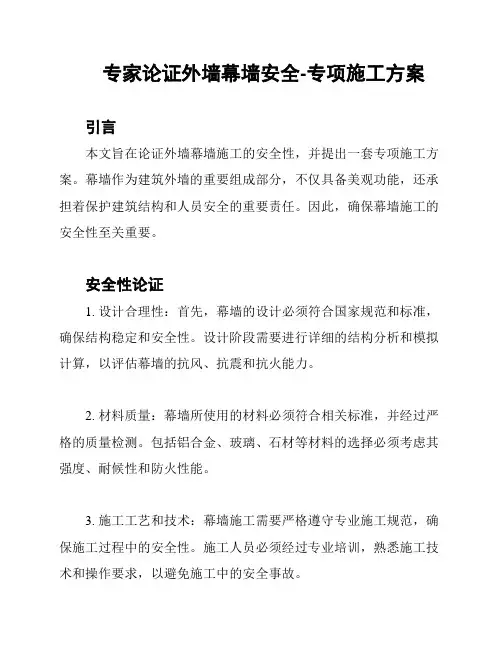

专家论证外墙幕墙安全-专项施工方案引言本文旨在论证外墙幕墙施工的安全性,并提出一套专项施工方案。
幕墙作为建筑外墙的重要组成部分,不仅具备美观功能,还承担着保护建筑结构和人员安全的重要责任。
因此,确保幕墙施工的安全性至关重要。
安全性论证1. 设计合理性:首先,幕墙的设计必须符合国家规范和标准,确保结构稳定和安全性。
设计阶段需要进行详细的结构分析和模拟计算,以评估幕墙的抗风、抗震和抗火能力。
2. 材料质量:幕墙所使用的材料必须符合相关标准,并经过严格的质量检测。
包括铝合金、玻璃、石材等材料的选择必须考虑其强度、耐候性和防火性能。
3. 施工工艺和技术:幕墙施工需要严格遵守专业施工规范,确保施工过程中的安全性。
施工人员必须经过专业培训,熟悉施工技术和操作要求,以避免施工中的安全事故。
专项施工方案为确保外墙幕墙施工的安全性,制定以下专项施工方案:1. 施工前的准备工作:在施工前,必须进行现场勘测和分析,评估施工环境的情况和潜在风险。
同时,确保所使用的材料符合标准,并进行必要的试验和检测。
2. 安全培训和技术指导:施工人员必须接受相关的安全培训,并提供安全技术指导。
培训内容包括施工工艺、操作规范、安全防护措施等,以增强施工人员的安全意识和技能。
3. 施工现场管理:在施工现场,要建立严格的安全管理制度,包括安全巡查、事故预警和应急处理措施等。
同时,加强现场施工的监督和质量检查,确保施工质量和安全。
4. 安全设施和防护措施:为保障施工人员的安全,要配备必要的安全设施和个人防护用品,如安全网、安全带、防护眼镜等。
确保施工现场的通道畅通,消防设施齐全,以应对紧急情况。
结论以上论证和专项施工方案旨在确保外墙幕墙施工的安全性。
通过合理的设计、优质的材料和科学的施工管理,可以有效降低施工风险,保障建筑结构和人员安全。

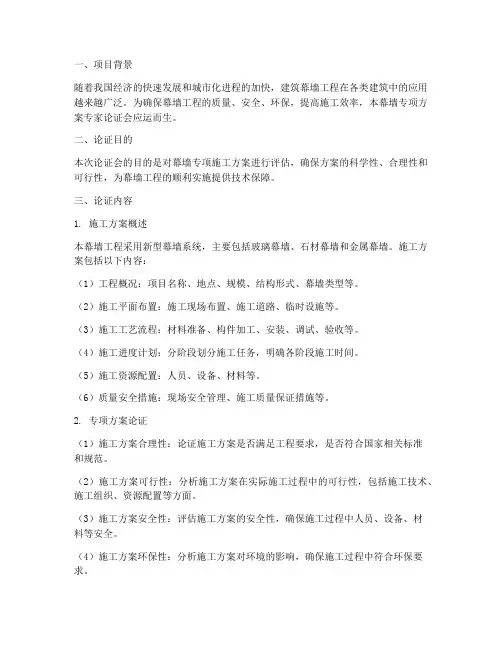

一、项目背景随着我国经济的快速发展和城市化进程的加快,建筑幕墙工程在各类建筑中的应用越来越广泛。
为确保幕墙工程的质量、安全、环保,提高施工效率,本幕墙专项方案专家论证会应运而生。
二、论证目的本次论证会的目的是对幕墙专项施工方案进行评估,确保方案的科学性、合理性和可行性,为幕墙工程的顺利实施提供技术保障。
三、论证内容1. 施工方案概述本幕墙工程采用新型幕墙系统,主要包括玻璃幕墙、石材幕墙和金属幕墙。
施工方案包括以下内容:(1)工程概况:项目名称、地点、规模、结构形式、幕墙类型等。
(2)施工平面布置:施工现场布置、施工道路、临时设施等。
(3)施工工艺流程:材料准备、构件加工、安装、调试、验收等。
(4)施工进度计划:分阶段划分施工任务,明确各阶段施工时间。
(5)施工资源配置:人员、设备、材料等。
(6)质量安全措施:现场安全管理、施工质量保证措施等。
2. 专项方案论证(1)施工方案合理性:论证施工方案是否满足工程要求,是否符合国家相关标准和规范。
(2)施工方案可行性:分析施工方案在实际施工过程中的可行性,包括施工技术、施工组织、资源配置等方面。
(3)施工方案安全性:评估施工方案的安全性,确保施工过程中人员、设备、材料等安全。
(4)施工方案环保性:分析施工方案对环境的影响,确保施工过程中符合环保要求。
四、论证结论经过专家论证,幕墙专项施工方案符合以下要求:1. 施工方案合理、可行,满足工程要求。
2. 施工方案安全、环保,符合国家相关标准和规范。
3. 施工方案资源配置合理,施工进度计划明确。
4. 施工方案质量保证措施完善,确保施工质量。
五、建议与改进1. 加强施工过程中的技术指导和监督,确保施工质量。
2. 优化施工方案,提高施工效率。
3. 加强施工现场安全管理,确保施工安全。
4. 关注施工过程中的环保问题,确保施工环保。
本次幕墙专项方案专家论证会的顺利召开,为幕墙工程的顺利实施奠定了坚实基础。
希望各参建单位认真落实专家意见,确保幕墙工程顺利进行。
幕墙施工专家论证施工方案幕墙施工专家旨在通过论证施工方案,向客户提供最佳的施工方案,确保施工的高质量和安全性。
论证施工方案需要从多个方面进行分析和评估,包括施工材料、施工工艺、施工环境等方面。
以下是一份关于幕墙施工方案的论证,详细介绍了施工方案的各个要素。
1.施工材料幕墙的施工材料包括铝合金型材、玻璃、密封胶等。
在论证施工方案时,需要评估材料的质量和性能。
铝合金型材应选择抗风压、抗腐蚀性能好的优质材料,确保幕墙的稳定性和耐久性。
玻璃应选择质量可靠,隔热隔声效果好的玻璃,确保幕墙的隔热性能。
密封胶应选择耐候性好,粘结性能好的密封胶,确保幕墙的密封性。
2.施工工艺幕墙的施工工艺包括拆除原有外墙、安装幕墙骨架、安装玻璃等。
在论证施工方案时,需要评估工艺的合理性和可行性。
拆除外墙时应采取合适的拆除工具和方法,确保拆除顺利进行。
安装幕墙骨架时应注意骨架的制作和安装精度,确保幕墙的稳定性。
安装玻璃时应采取合适的安装工艺,确保玻璃的稳固性和密封性。
3.施工环境幕墙的施工环境包括施工场地、气象条件等。
在论证施工方案时,需要评估环境的适宜性和安全性。
施工场地应具备平整、宽敞的条件,以方便施工机械和人员的操作。
气象条件应考虑风力、降雨等因素,制定相应的施工预案,确保施工的安全性。
4.施工质量控制幕墙的施工质量控制包括施工过程的监督和施工质量的检验。
在论证施工方案时,需要制定相应的施工监督和质量检验方案。
施工监督应对施工过程进行全程监控,及时解决施工中的问题。
质量检验应对施工质量进行全面检查,确保施工的质量符合要求。
通过以上的论证施工方案,幕墙施工专家可以向客户提供全面的施工方案。
这些方案包括合理选择施工材料、合适的施工工艺、适宜的施工环境以及有效的施工质量控制。
通过论证施工方案,幕墙施工专家可以确保施工的高质量和安全性,满足客户的需求和要求。
目录编制依据第一章工程概况1.1工程简介1.2工程特点1.3工作量及内容1.4施工质量目标安全目标1.5施工段的划分1.6工程安全防护特点第二章安全施工组织管理体系和安全管理规定2.1安全施工目标2.2安全施工组织体系2.3安全管理规定第三章安全施工准备3.1技术准备3.2现场准备3.3现场安全生产技术措施3.4通讯准备3.5施工平面布置图第四章.幕墙施工工艺流程4.1.幕墙概述4.2.施工方法4.3.施工工艺流程4.4.施工计划4.5.材料采购运输保证措施4.6.施工步骤及质量验收一.施工测量放线二.预埋件复核三.转接件的安装四.材料加工五.玻璃幕墙安装六.铝板幕墙安装七.钢结构、玻璃吊装安全措施4.7.成品及半成品保护措施第五章安全施工管理措施5.1现场安全用电5.2消防安全措施5.3焊接安全技术措施5.4高空作业安全措施5.5临边作业安全措施5.6攀登作业安全措施5.7悬空作业安全措施5.8交叉作业安全措施5.9防止高空坠落和物体落下伤人5.10吊装安全措施5.11大型施工机械(吊车)安全措施5.12吊篮施工措施5.13雨期施工措施5.14风季施工措施5.15高温季节施工措施5.16防止触电安全措施5.17涂装安全措施第六章临时用电方案6.1.临时用电方案说明三相五线接零保护架设要求6.3.电源负荷计算6.4.施工用电接线图6.5.配电箱6.6.漏电保护器6.7.现场照明6.8.触电与救护6.9.用电安全技术措施6.10.用电防火措施6.11.建立健全临时用电安全技术档案第七章总包安全施工管理7.1总包管理7.2施工对策第八章劳动力计划8.1.劳动力需要量计划8.2.专职安全管理人员(附人员名单及相关证书资料)8.3.特种作业人员(附人员名单及相关证书资料)第九章满堂脚手架措施9.1满堂脚手架的搭设要求9.2.搭设准备工作9.3.脚手架搭设方案9.4.安装满堂脚手架的施工管理9.5.脚手架材料检测要求9.6.满堂脚手架安全性验算第十章施工现场的预防监控措施和应急预案10.1.指导思想10.2.组织机构职责10.3.建筑施工的主要特点及事故隐患的分布10.4.各类事故的预防措施编制依据1、某工程号地块幕墙安装工程施工组织设计2、某工程号地块幕墙安装工程施工图纸3、中华人民共和国安全生产法4、中华人民共和国建筑法5、中华人民共和国消防法6、建筑工程施工组织设计规范GB/T50502-20097、建筑幕墙GB/T21086-20078、玻璃幕墙工程技术规范JGJ102-20039、金属与石材幕墙工程技术规范JGJ133-200110、建筑玻璃应用技术规程JGJ113-200911、建筑抗震设计规范GB50011-201012、建筑设计防火规范GB50016-201213、建筑物防雷设计规范GB50057-201014、特种设备安全监测条例(国务院令373号)15、建设工程安全生产管理条例(国务院令393号)16、生产安全事故报告和调查处理条例(国务院令493号)17建筑施工安全检查标准JGJ59—201118施工企业安全生产评价标准JGJ/T77—201019建筑施工高处作业安全技术规范JGJ80—9120建筑安装工人安全技术操作规程(建工劳字〔80〕24号)21施工现场临时用电安全技术规范JGJ46—200522建筑机械使用安全技术规程JGJ33—201223施工现场机械设备检查技术规程JGJ160—200824建筑施工扣件式钢管脚手架安全技术规范JGJ130—2011 25建筑施工工具式脚手架安全技术规范JGJ202—201026高处作业吊篮GB19155—200327起重机用钢丝绳检验和报废实用规范GB/T5972—200628建筑施工现场环境与卫生标准JGJ146—200429职业健康安全管理体系规范GB/T28001—201130关于印发《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)31建筑起重机械安全监督管理规定(建设部令第166号)32建筑工程预防高处坠落事故若干规定和建筑工程预防坍塌事故若干规定(建质〔2003〕82号)33关于印发《建设工程重大质量安全事故应急预案》的通知(建质〔2004〕75号)34建筑起重机械备案登记办法(建质〔2008〕76号)35建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法(建质〔2008〕91号)36关于印发《民用建筑外保温系统及外墙装饰防火暂行规定》的通知(公安部、住房和城乡建设部联合通知公通字〔2009〕46号)37建筑施工特种作业人员管理规定(建质〔2008〕75号)38施工现场安全防护用品及机械设备使用监督管理规定(建建〔1998〕164号)39建筑安装工人安全技术操作规程(建工劳字〔80〕24号40关于进一步规范房屋建筑和市政工程生产安全事故报告和报告调查处理工作的若干意见(建质[2007]257号)41浙江省安全生产条例42《浙江省建筑业系统应对重大突发事件报告及处置紧急预案》(浙建管〔2005〕7号)43《加强施工现场起重机械安全管理的暂行规定》(浙建建〔2003〕73号)44《关于加强建筑施工安全生产管理的若干暂行规定》(浙建建〔2003〕32号)45《关于加强工程建设安全质量技术责任制的暂行规定》(浙建建〔2003〕35号)46《关于加强建筑施工企业劳务用工管理的暂行规定》(浙建建〔2003〕32号)47《浙江省建筑施工特种作业人员管理办法(试行)》(浙建建〔2009〕25号)48《杭州市建筑施工高处作业吊篮安全管理规定》(试行)(杭建监总〔2010〕45号)49《杭州市建设工程施工安全管理条例》第一章工程概况1.1工程简介工程名称:某工程号地块幕墙安装工程工程地点:建设单位:监理单位:总包单位:设计单位:幕墙设计单位:幕墙施工单位:结构形式:钢筋混凝土框架结构幕墙建筑最大标高:1#楼:74.09米,地上18层;2#楼:54.8米,地上13层;5#楼:63.5米,地上16层;基本风压:W0=0.35KN/m2建筑耐火等级:一级;工程规模:地块包括:1#、2#、5#三栋楼,幕墙系统主要有明框玻璃幕墙、铝板幕墙、玻璃采光顶、玻璃铝板雨棚、地弹门平开窗、格栅墙面等,幕墙总面积43266.03㎡,明框玻璃幕墙25493.72㎡,玻璃铝板雨篷1290.85㎡,玻璃采光顶820.44㎡,铝板幕墙14431.92㎡,铝单板岩棉固定10839.82㎡,格栅墙面1229.1㎡1.2工程特点地块包括1#楼:74.09米,地上18层;2#楼:54.8米,地上13层;5#楼:63.5米,地上16层。
XXXXX幕墙工程幕墙安全专项方案编制人:审核人:审批人:XXXXXXXX公司2015年5月29日目录第一章工程概况————————————————————5一.工程概况第二章幕墙设计简介———————————————————6一.幕墙系统分布二.各立面幕墙设计简介三.危险性较大的分部分项工程概况四.幕墙主要性能指标要求五.幕墙主要材料的选用第三章编制依据————————————————————15第四章施工部署和施工计划——————————————16一.施工安装的基本条件确认二.施工现场气候条件概述三.施工管理目标及承诺四.幕墙施工项目班子的配置五.施工计划六.总平面布置设计七.施工现场用水用电计划八.项目管理总体安排九.施工总体进度计划第五章施工工艺及方案————————————————31一.施工工艺流程二.施工准备三.测量放线四.埋件安装五.幕墙支承结构件安装六.钢结构制作与安装七.防火层施工八.防雷装置安装九.半隐框玻璃幕墙玻璃安装工艺十.明框玻璃幕墙玻璃安装工艺十一.铝板幕墙、铝板雨棚加工和安装十二.铝合金玻璃地弹簧门制作和安装十三.玻璃采光顶施工第六章安全生产、文明施工组织措施———————————69一.组织保障二.施工安全措施三.主要分部分项工程安全防护措施及要求四.文明施工保证措施五.环境保护措施六.监测控制第七章确保工期的技术组织措施——————一.施工进度保证措施二.施工进度滞后抢救措施三.抢工期措施第八章质量管理——————————一.质量管理体系二.保证质量的管理措施三.主要质量保证技术措施四.材料质量管理五.幕墙制作质量保障六.成品、半成品的保护七.工程材料检测计划八.质量通病防治措施九.质量资料档案管理第九章应急预案——————————一.现场应急救援小组的架构二.突发事故的应急响应三.突发事件应急预案及预防措施四.恢复生产及应急抢险总结—————————135————————142—————————154第十章相关图纸及附件—————————————————182第一章工程概况和编制说明一、工程概况1.工程名称:XXXXX2.工程地点:XXXX3.建设单位:XXXX4.建筑设计单位:XXX5.幕墙设计单位:XXXXX6.施工单位:XXXX7.幕墙施工单位:XXXX8.监理单位:XXXX9.设计等级要求:结构设计使用年限25年,建筑耐火等级一级,二类防雷建筑物。
江苏省幕墙工程安全专项施工方案(专家论证版)一、工程概况工作名称:***市***项目幕墙工程工程地点:***市****幕墙设计:***市***装饰装璜有限公司监理单位:江苏***建设监理有限公司建设单位:***市***发展有限公司土建单位:***建筑集团有限公司外装单位:***市***装饰装璜有限公司施工工期:日历天质量目标:工程质量合格施工面积:建筑面积为㎡,共包括一个共用的地下室、主楼和裙楼三部分,其建筑规模分别为:主楼地上18层,标准层高4.1m,部分层高4.2m、5.0m,总高度m;裙楼地上4层,层高为5.1m、5.4m,总高度m。
石材幕墙平方米,铝合金玻璃幕墙平方米,肋玻点式幕墙平方米,铝合金窗平方米。
室外装饰工程主要内容:背栓开放式干挂石材幕墙{内层4厚复合铝板防水层,保温岩棉仅在梁柱冷桥处设置(非承包项)};180系列铝合金隐框玻璃幕墙;150系列铝合金明框玻璃幕墙;吊挂全玻璃幕墙;铝板幕墙;不锈钢丝网(采用弹簧支座形式吊挂,不锈钢焊接钢丝网,不锈钢栏杆);玻璃栏板;铝合金隔热门窗;钢结构玻璃雨篷等。
编制依据:《建筑幕墙》GB/T21086-2007《玻璃幕墙工程技术规范》JGJ102-2003《金属与石材幕墙工程技术规范》JGJ133-2001《点式玻璃幕墙技术规范》CECS127:2001《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程质量验收规范》GB50210-2001《施工现场临时用电安全技术规范》JGJ46—2005《建筑机械使用安全技术规程》JGJ33—2001《建筑施工安全检查标准》JGJ59-2011《建筑施工高处作业安全技术规范》JGJ80-2016建设部《危险性较大的分部分项工程安全管理办法》2009/05/13 《建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)》建设工程安全生产管理条例***市***项目幕墙工程《施工图纸》***市***项目幕墙工程《施工组织设计》二、工程特点***市***项目幕墙工程位于***市***的南部,本工程外墙主要为背栓开放式干挂石材幕墙、玻璃幕墙及铝合金窗,在主楼的各个立面大面积处为石材幕墙和铝合金窗,部分为玻璃幕墙,西北角观光电梯为钢结构点式玻璃幕墙,其中主楼部分幕墙最高标高为m,裙房部分石材幕墙设计到顶标高为25米。
通过我公司对设计图纸的理解,本工程对设计和施工的要求较高,外立面玻璃与石材等建筑材料运用合理,外观造型新颖、美观、大方,稳重,不同材料有机结合,从而赋予了建筑的生命力。
从工程装修主要使用的材料来看,本工程石材、玻璃使用较多;从工程装修主要项目类型来看,本工程大部分为背栓开放式石材幕墙和玻璃幕墙,且施工部位以及施工的方法又各不相同;从在施工的难易程度来看,本工程的不管是玻璃幕墙还是石材幕墙的工程量都较大,且单块重量大,施工高度较高,给施工带来相应的难度。
幕墙施工利用原土建施工的外墙脚手架,人员上下和材料运输利用施工电梯。
严禁采用电动葫芦悬挂在外脚手架上吊运施工材料。
三、幕墙施工外脚手架使用与维护本工程外立面幕墙工程使用土建施工外脚手架,经我公司与土建单位协商,脚手架的维护、调整由土建统一管理。
土建脚手架现状,建筑结构地面19层,总高度标高89.3米,脚手架高度标高89.3米。
脚手架分5施工段搭设,5层以下为落地脚手架,5层以上分为5至8层、9至12层、13至16层、17至顶层4个施工段,设置悬挑脚手架。
土建脚手架搭设时没有考虑了外立面常规装饰脚手架使用情况的需求,脚手架内档距墙按200㎜设计施工,无法满足幕墙施工要求,将原土建脚手架内侧立杆外移200㎜,小横杆相应外移200㎜,1000㎜宽度竹排片改换成定制800㎜的竹排片,内档间距为400㎜。
本工程外立面幕墙工程大面积为石材幕墙,主要构造为,外墙保温材料及施工间隙50㎜,石材幕墙骨架厚度120㎜,石材安装及调整间距100㎜,结构可能存在的最大偏差30㎜,石材完成面距外墙面为300㎜。
180系列玻璃幕墙主要构造为,立柱与墙面间距100㎜,立柱厚度180㎜,附框及玻璃厚度70㎜,玻璃幕墙完成面距外墙面为350㎜。
土建改善脚手架内档距离基本满足幕墙施工要求。
脚手架影响石材幕墙安装部位的调整立面外凸柱面部位脚手架调整,大楼南北立面柱体外包凸造型出墙体外立面,现有脚手架内档立杆10%~15%影响石材幕墙柱部位施工,针对这一问题,经与土建有关人员讨论,采取如下方法,①在需要调整立杆内侧第二道水平管傍加设内档立杆。
②连接管加固。
③符合要求后拆除被调整立杆。
拉结点的调整施工中有部分部位拉结点影响局部立杆安装,根据现场情况调整如下:①水平拉杆与待安装的立杆相碰,通过水平管换位,可解决的换位调整;情况一调整前情况一调整后②水平拉杆完全阻挡立杆安装,采取拉结点换位调整;情况二调整前情况二调整后本工程内院主楼西立面2/D-E轴线之间附墙人货梯和北立面2-3/G塔吊支撑点为特殊影响部位,塔吊拆除后采用吊篮进行外幕墙施工。
附墙人货梯、楼层出入口、连墙支点的安装、附墙梯墙面支撑点在使用中为不可移位,拆除连接点,该部位采取后补安装方法,具体如下:①立杆安装,墙面骨架按照施工图立杆分布位安装立杆。
②在支撑连接点,影响部位取消立杆,改为原立杆两侧增加立杆。
③安装除支撑点外其余横梁(杆)。
④支撑点部位横杆下料,编号保管。
⑤无支撑点部位,土建外保温、外装施工。
⑥土建对附墙人货梯由上而下逐节拆卸。
⑦支撑点补片安装,以最高楼层为例,土建拆除顶层支撑点后,暂停拆卸工作,在楼层附墙梯出入平台外围加设围护,幕墙作业人员在屋顶下垂保险绳索,采取必要防火措施,检查安全带,防火安全措施确保无误后,进行横梁安装,补片石材安装。
工序结束经检查符合施工要求后,进行下一层支撑点补片作业。
四、现场材料堆放及材料的垂直运输⑴脚手架和楼面堆放荷载计算本工程主楼施工以石材幕墙为主,玻璃幕墙比例较小,材料中玻璃的板块较大,石材板块的单体较大,最大石材的单体尺寸为长1600mm,宽750mm,厚30mm,理论重量为84kg,最大的玻璃板块尺寸为高4100㎜,宽1500㎜,采用10+12A+10的中空玻璃,理论重量为305kg因此对于材料的临时堆放点应效控制好。
采用外脚手架施工,必需复核土建脚手架设计施工荷载适用性。
经核查土建脚手架专项方案实际施工荷载为3.0KN/㎡,室外装饰施工过程极限荷载为:最大单块石材:1600㎜(宽)×750㎜(高)×30㎜(厚)×280KN/m3 =1.008KN;施工作业工人:0.7KN(人)×2=1.4KN;脚手架作业面:(1.6m+0.3m×2)×0.8m=1.76㎡;工作荷载:(1.008KN+1.4KN)÷1.76=1.37KN/㎡<4.5KN/㎡。
最大单块玻璃:1500㎜(宽)×4100㎜(高)×20㎜(厚)×250KN/m3 =3.075KN;施工作业工人:0.7KN(人)×4=2.8KN;脚手架作业面:(4.1m+0.3m×4)×0.8m=4.24㎡;工作荷载:(3.075KN+2.8KN)÷4.24=1.39KN/㎡<4.5KN/㎡。
已知楼面的的使用荷载标准值为: 办公室楼面2KN/㎡,走道楼面2.5KN/㎡,楼梯间地面3.5KN/㎡,卫生间楼面2.5KN/㎡。
单块石材的荷载:0.084×10/(1.6×0.75)=0.7KN/㎡每平方堆放材料块数:2/0.7=2.8块,(取2块)单块玻璃的荷载:0.305×10/(4.1×1.5)=0.5KN/㎡每平方堆放材料块数:2/0.5=4块,(取2块)1、当材料堆放在楼层时,堆放的高度及堆放的点应作预先选址。
堆放在楼面上的石材和玻璃的数量每平方应控制在2块,每堆应该分散布置。
堆放时应尽量堆放于主框架梁(墙体边)上及框架柱的附近。
2、脚手架上堆放的材料仅作临时的堆放,石材堆放不应超过每平方米2块,且不的多于二步架,大块玻璃不允许堆放在脚手架上,应做到工完料清。
3、施工控制重点:为防止施工过程中脚手架堆放石材造成超荷载情况出现。
对现场作业人员在做好安全三级教育,施工技术交底,施工完全交底的基础上,增加定期教育密度;加强项目部管理人员巡视频率;控制每天石材板块供应量,根据当天石材需用量分批运往作业楼层,作业中严格按照搬一块、装一块,退一块、换一块,程序操作。
⑵施工材料的运输及堆放本工程施工材料运输与堆放,以2层以上标准层为讨论对象,2层以上石材幕墙占幕墙面积68%,玻璃幕墙仅20%,铝合金窗12%,石材和小块玻璃通过施工电梯运至每层,大块玻璃放入特制的铁架里通过塔吊吊运至每施工层。
石材幕墙骨架采用构件式现场加工安装,金属骨架材料进场后堆放在加工区内,立杆为120㎜×60㎜×4㎜镀锌方管,线重11.7㎏/米,立杆经下料、钻孔等加工后用小推车运至大楼底层外场,用塔吊吊至土建卸料平台,每吊限量500㎏,自卸料平台搬到楼层内小推车上运到各层门窗洞口待安装。
各洞口平均需用4米立杆5支,沿外墙堆放平均荷载58.7㎏/米,重量远小于楼层200㎏/㎡设计荷载。
横梁采用L4×4㎜镀锌角钢, 经下料、钻孔等加工后用小推车运至大楼底层外场,用附墙人货梯运至大楼各层,每次限量1000㎏,自楼层出入口平台搬到楼层内小推车上运到各层门窗洞口待安装。
各洞口平均需用0.7米横梁13支,横梁施工为立杆安装后续工序,横梁施工时立杆施工已结束,沿外墙堆放平均荷载17㎏/米,重量远小于楼层200㎏/㎡设计荷载。
石材幕墙面板采用30㎜厚花岗岩板材,石材板材为定尺半成品材料,现场除个别改动外不进行板块切割加工。
标准层石材板分布如下表。
石材进场后存放在大楼南侧堆场,作业人员根据加工清单、包装码单、石材编号、安装编码图、施工进度计划及现场实际进度情况按排当日运送石材板块。
板块分批选取后用小推车自临时堆场运至大楼底层附墙梯出入口,推车每车每次限装载300㎏/车,附墙人货梯每次限量1000㎏,附墙梯运至大楼各层,各层经出入口平台用小推车送到各层安装部位门窗洞口待安装。
石材平均高度7500㎜,厚30㎜,容重28kn,则线重0.62 kn/米,可沿墙堆放二皮。
重量小于楼层200㎏/㎡设计荷载。
下附石材运输顺序图。
地面堆放运输示意图垂直运输示意图楼层面运输堆放示意图外脚手架上严禁采用悬挂电动葫芦吊运施工材料。
五、主要施工步骤与施工方法本工程可以分解成数个分项工程,每个分项工程又可分解多个作业面,分别施工利于提高工作效率,也便于控制施工质量,一旦发生问题不会影响全局施工,问题的解决也变得十分容易。
