地面砖铺贴的施工方案及技术措施
- 格式:doc
- 大小:19.00 KB
- 文档页数:4
地面砖施工方案地面砖施工方案地面砖施工方案是指在进行地面铺砖前,需进行一系列的准备工作和施工步骤。
下面是一份700字的地面砖施工方案。
一、准备工作1. 测量:首先测量砖铺区域的长、宽和高度差,计算需要的砖块数量。
2. 清理:将施工区域内的杂物、油污等清除干净,保持地面清洁。
3. 打扫:对施工区域进行清洁,确保地面平整,无尘土或碎屑。
4. 预处理:根据地面状况,进行预处理,如填补地面裂缝或坑洞,处理潮湿的地面等。
二、施工步骤1. 铺设基层:在清理干净的地面上,进行基层材料的铺设,如水泥砂浆层。
2. 砖块铺设:将砖块按照设计方案进行铺设,注意留出砖缝,并确保砖块之间的间距均匀一致。
3. 确定平整度:使用水平仪进行检验,确保铺设的砖块平整、水平。
4. 固定砖块:将铺好的砖块用橡皮锤轻轻敲实,确保其与基层之间有良好的粘接。
5. 处理砖缝:在砖块之间填补砖缝,可以选择不同颜色的填缝剂进行填充。
6. 清洁:清洁已铺设的砖面,确保表面干净利索。
7. 打磨:对砖面进行打磨处理,使其更加光滑、平整。
8. 密封处理:使用地砖专用的密封剂对铺设好的砖面进行处理,增加其耐磨性和防污性。
三、注意事项1. 施工期间,避免往来行走,以免影响铺贴质量。
2. 特殊情况下,如需施工区域通行,应使用铺设好的铁板或者临时木桥进行覆盖。
3. 在施工过程中,应及时清理施工区域的垃圾和污渍,保持环境整洁。
4. 铺贴地面砖时,需注意施工环境的温度和湿度,以免影响砖材粘接效果。
5. 在施工结束后,应进行验收,确保质量合格,并进行后期的保养和维护。
通过以上准备工作和施工步骤,可以确保地面砖的质量和外观。
施工人员在操作时,需严格按照施工方案进行操作,注意每一步骤的细节,使得铺设的地面砖更加牢固、美观。
同时,在施工结束后,要进行验收工作,确保施工质量达到标准,并采取适当的保养和维护措施,延长地面砖的使用寿命。
第1篇一、工程概况1. 工程名称:某住宅小区地砖施工工程2. 工程地点:某住宅小区3. 工程规模:本工程涉及住宅小区内所有公共区域及户内卫生间、厨房的地砖铺设4. 施工周期:预计60天5. 施工单位:XX建筑工程有限公司二、施工准备1. 材料准备(1)地砖:根据设计要求,选择适合的地砖类型、规格、颜色及品牌,确保质量合格。
(2)水泥:选用32.5级普通硅酸盐水泥,符合国家相关标准。
(3)沙子:中粗砂,含泥量不大于3%,细度模数在2.5~3.5之间。
(4)水泥砂浆:根据设计要求,配制水泥砂浆,确保强度及稠度。
(5)其他材料:切割机、水平尺、靠尺、线锤、墨斗、橡皮锤、刷子等。
2. 施工人员准备(1)施工人员应具备相关资质,熟悉地砖施工工艺及质量要求。
(2)施工人员应进行技术交底,明确施工任务及质量要求。
3. 施工机械准备(1)切割机:用于切割地砖,确保切割尺寸准确。
(2)水平尺:用于检查地砖铺设水平度。
(3)靠尺:用于检查地砖缝隙大小及平整度。
(4)墨斗:用于弹线,确保地砖铺设整齐。
(5)橡皮锤:用于敲击地砖,使其与基层紧密结合。
三、施工工艺及流程1. 施工工艺(1)基层处理:清除基层上的杂物、油污、松散层等,确保基层平整、干净。
(2)弹线定位:根据设计图纸,确定地砖铺设范围,弹线定位。
(3)铺设地砖:按照弹线定位,进行地砖铺设。
(4)勾缝:待地砖铺设完成后,进行勾缝处理。
(5)养护:地砖铺设完成后,进行养护,确保地砖牢固、美观。
2. 施工流程(1)基层处理:清除基层上的杂物、油污、松散层等。
(2)弹线定位:根据设计图纸,确定地砖铺设范围,弹线定位。
(3)铺设地砖:按照弹线定位,进行地砖铺设。
(4)切割地砖:根据实际需求,对地砖进行切割,确保尺寸准确。
(5)勾缝:待地砖铺设完成后,进行勾缝处理。
(6)养护:地砖铺设完成后,进行养护,确保地砖牢固、美观。
四、质量控制措施1. 材料质量控制(1)严格检查地砖、水泥、沙子等材料的质量,确保符合设计要求。

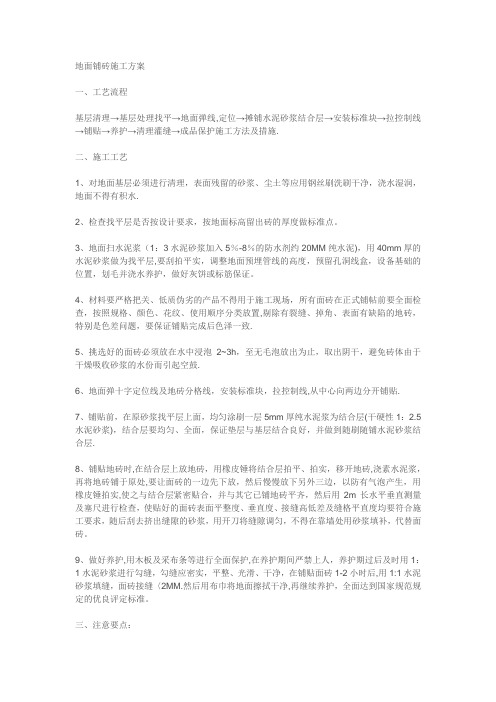

地面铺砖施工方案一、工艺流程基层清理→基层处理找平→地面弹线,定位→摊铺水泥砂浆结合层→安装标准块→拉控制线→铺贴→养护→清理灌缝→成品保护施工方法及措施.二、施工工艺1、对地面基层必须进行清理,表面残留的砂浆、尘土等应用钢丝刷洗刷干净,浇水湿润,地面不得有积水.2、检查找平层是否按设计要求,按地面标高留出砖的厚度做标准点。
3、地面扫水泥浆(1:3水泥砂浆加入5%-8%的防水剂约20MM纯水泥),用40mm厚的水泥砂浆做为找平层,要刮拍平实,调整地面预埋管线的高度,预留孔洞线盒,设备基础的位置,划毛并浇水养护,做好灰饼或标筋保证。
4、材料要严格把关、低质伪劣的产品不得用于施工现场,所有面砖在正式铺帖前要全面检查,按照规格、颜色、花纹、使用顺序分类放置,剔除有裂缝、掉角、表面有缺陷的地砖,特别是色差问题,要保证铺贴完成后色泽一致.5、挑选好的面砖必须放在水中浸泡2~3h,至无毛泡放出为止,取出阴干,避免砖体由于干燥吸收砂浆的水份而引起空鼓.6、地面弹十字定位线及地砖分格线,安装标准块,拉控制线,从中心向两边分开铺贴.7、铺贴前,在原砂浆找平层上面,均匀涂刷一层5mm厚纯水泥浆为结合层(干硬性1:2.5水泥砂浆),结合层要均匀、全面,保证垫层与基层结合良好,并做到随刷随铺水泥砂浆结合层.8、铺贴地砖时,在结合层上放地砖,用橡皮锤将结合层拍平、拍实,移开地砖,浇素水泥浆,再将地砖铺于原处,要让面砖的一边先下放,然后慢慢放下另外三边,以防有气泡产生,用橡皮锤拍实,使之与结合层紧密贴合,并与其它已铺地砖平齐,然后用2m长水平垂直测量及塞尺进行检查,使贴好的面砖表面平整度、垂直度、接缝高低差及缝格平直度均要符合施工要求,随后刮去挤出缝隙的砂浆,用开刀将缝隙调匀,不得在靠墙处用砂浆填补,代替面砖。
9、做好养护,用木板及采布条等进行全面保护,在养护期间严禁上人,养护期过后及时用1:1水泥砂浆进行勾缝,勾缝应密实,平整、光滑、干净,在铺贴面砖1-2小时后,用1:1水泥砂浆填缝,面砖接缝〈2MM.然后用布巾将地面擦拭干净,再继续养护,全面达到国家规范规定的优良评定标准。
墙地砖铺贴施⼯⽅案(完整版)墙地砖铺贴施⼯⽅案⼀、本⼯程施⼯内容简介:本⼯程室内地⾯采⽤800*800的地砖,卫⽣间墙砖采⽤300*600,卫⽣间地砖采⽤300*300,其中还有零星的过门⽯、波打线以及⽯材地⾯、台阶⾯⼆、材料准备1、材料进场报验要严格把关:其品种、规格、外观、尺⼨必须符合设计要求;必须包装完好;材料进场合格证、材料检测报告、材料质量保证书、使⽤说明书齐全;2、材料进场要严格按材料样板和封样核对验收。
3、进场材料未经检验合格并签认,不能在⼯程上使⽤,且必须⽴即清除出施⼯现场,另⾏存放。
⼆、施⼯机具准备中型⽯材切割机、砂灰拌制盘、瓷砖运输专⽤车、泥桶、砂灰搅拌器、⼿推车、铁锹、靠尺、浆壶、⽔桶、喷壶、铁抹⼦、⽊抹⼦、墨⽃、钢卷尺、尼龙线、橡⽪锤(或⽊锤)、铁⽔平尺、弯⾓⽅尺、钢錾⼦、合⾦钢扁錾⼦、台钻、合⾦钢钻头、笤帚、砂轮锯、钢丝刷。
三、⼯艺流程1、地砖:清扫整理基层地⾯→⽔泥砂浆找平→定标⾼、弹线→安装标准块→选料→浸润→铺贴→灌鏠→清洁→养护→成品保护2、墙砖:贴砖前检查原墙⾯空⿎→修补空⿎→砖排版→弹线放样→集中加⼯切割倒⾓→浸砖→铺贴→清缝→填缝→阳⾓保护3.铺贴⽰意图:四、操作⼯艺1、地⾯贴瓷砖施⼯⼯艺:1.1、基层处理:将楼地⾯上的砂浆污物、浮灰、落地灰等清理⼲净,以达到施⼯条件要求,如表⾯有油污,应采⽤10%的⽕碱⽔刷净,并⽤清⽔及时将碱液冲去。
考虑到装饰层与基层结合⼒,在正式施⼯前⽤少许清⽔湿润地⾯,⽤素⽔泥浆做结合层⼀道。
1.2、弹线:施⼯前在墙体四周弹出标⾼控制线(依据墙上50线),在地⾯弹出⼗字线,以控制地砖分隔尺⼨。
找出⾯层的标⾼控制点,注意与各相关部位标⾼控制⼀致。
1.3、预铺:⾸先应在图纸设计要求的基础上,对地砖的⾊彩、纹理、表⾯平整等进⾏严格的挑选,依据现场弹出的控制线和图纸要求进⾏预铺。
对于预铺中可能出现的尺⼨、⾊彩、纹理误差等进⾏调整交换,直⾄达到最佳效果,按铺贴顺序堆放整齐备⽤,⼀般要求不能出现破损或者⼩于半块砖,昼将把半砖排到⾮正视⾯。
第1篇1. 工程名称:XX项目地砖铺贴工程2. 工程地址:XX市XX区XX路XX号3. 施工单位:XX建筑工程有限公司4. 施工日期:2023年3月1日至2023年4月30日二、施工依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《建筑地面工程施工质量验收规范》(GB50209-2010)3. 《地砖铺贴工程施工及验收规范》(JGJ120-2012)4. 《建筑材料与制品》(GB/T5763-2008)5. 《建筑工程安全生产管理条例》(GB50346-2011)三、施工准备1. 人员准备:成立以项目经理为组长,技术负责人、质量负责人、安全负责人为成员的专项施工管理小组,明确各成员职责。
2. 材料准备:选用符合国家标准的瓷砖、水泥、砂、胶粘剂等材料,确保材料质量。
3. 工具准备:准备瓷砖切割机、水平尺、锤子、橡皮锤、钢刷、扫帚、拖把、搅拌机等施工工具。
四、施工工艺及要求1. 基层处理:清理基层,确保基层平整、干净、无油污、无松动、无裂缝。
如有凹凸不平,需进行找平处理。
2. 找平层施工:根据设计要求,铺设找平层,确保找平层厚度均匀、平整。
3. 铺贴前处理:将瓷砖背面的保护膜撕掉,检查瓷砖表面是否有裂纹、划痕等缺陷。
4. 铺贴施工:采用干铺法进行铺贴,将瓷砖铺贴在找平层上,确保瓷砖表面平整、垂直、对齐。
5. 填缝施工:选用合适的填缝剂,将瓷砖缝隙填满,确保填缝均匀、饱满、美观。
6. 压实养护:铺贴完成后,用橡皮锤轻轻敲打瓷砖表面,确保瓷砖牢固。
养护期为24小时。
五、质量控制措施1. 材料检验:严格检查瓷砖、水泥、砂、胶粘剂等材料的质量,确保符合国家标准。
2. 施工过程检验:施工过程中,加强质量监督,确保施工质量符合规范要求。
3. 验收标准:按照《建筑地面工程施工质量验收规范》进行验收,确保地砖铺贴工程质量。
六、安全措施1. 施工人员应遵守施工现场的安全规定,佩戴安全帽、手套等防护用品。
第1篇一、前言铺贴装施工是建筑工程中一项重要的装饰工程,它涉及到材料的选购、施工工艺、质量控制等多个方面。
为了确保施工质量,提高施工效率,以下是一份详细的铺贴装施工方案。
二、工程概况1. 工程名称:XX建筑工程室内外铺贴装工程2. 工程地点:XX市XX区XX路XX号3. 工程内容:室内外墙面、地面瓷砖铺贴,卫生间、厨房墙地砖铺贴,大理石、花岗石等石材铺贴。
4. 施工单位:XX建筑装饰工程有限公司5. 施工时间:2023年3月1日至2023年5月31日三、施工准备1. 材料准备- 瓷砖:选用符合国家标准、质量合格的瓷砖,包括墙砖、地砖、卫生间、厨房墙地砖等。
- 石材:选用优质的大理石、花岗石等石材,确保其尺寸、色泽、纹理符合设计要求。
- 粘结剂:选用环保型瓷砖粘结剂,确保粘结强度和耐久性。
- 填缝剂:选用与瓷砖颜色相匹配的填缝剂,确保美观和防水性能。
- 工具:瓷砖切割机、水平尺、墨斗、靠尺、扳手、螺丝刀、扫把、拖把等。
2. 人员准备- 施工班组:由熟练的瓷砖铺贴工、石材铺贴工、质量检验员等组成。
- 技术培训:对施工人员进行技术培训,确保其掌握铺贴装施工工艺和质量标准。
3. 施工现场准备- 清理施工现场,确保地面平整、干净。
- 设置临时水电设施,方便施工。
- 根据设计图纸,提前做好施工测量和放线工作。
四、施工工艺1. 瓷砖铺贴工艺- 清洁墙面,确保墙面平整、干净。
- 按设计要求进行弹线,确定瓷砖铺贴位置。
- 搅拌瓷砖粘结剂,搅拌均匀后涂抹在墙面上。
- 将瓷砖粘贴在墙面上,用水平尺校准瓷砖水平度。
- 瓷砖粘贴完成后,用橡皮锤轻轻敲打,确保瓷砖粘贴牢固。
- 填缝剂涂抹在瓷砖缝隙中,用填缝工具压平。
2. 石材铺贴工艺- 清洁石材表面,确保石材平整、干净。
- 按设计要求进行弹线,确定石材铺贴位置。
- 搅拌石材粘结剂,搅拌均匀后涂抹在石材背面。
- 将石材粘贴在墙面上,用水平尺校准石材水平度。
- 石材粘贴完成后,用橡皮锤轻轻敲打,确保石材粘贴牢固。
瓷砖铺贴专项施工方案一、施工准备。
在进行瓷砖铺贴工作之前,首先要做好施工准备工作。
包括清理施工现场、准备所需工具和材料等。
清理施工现场要求将地面清扫干净,确保没有杂物和灰尘。
准备工具包括瓷砖切割机、瓷砖切割刀、瓷砖铺贴工具等。
准备材料包括瓷砖、瓷砖胶、勾缝剂等。
二、基层处理。
在进行瓷砖铺贴之前,需要对基层进行处理。
首先要检查基层是否平整、结实,有无开裂、空鼓等情况。
如果有,需要进行修补。
然后进行基层处理,对地面进行找平处理,确保地面平整、结实。
三、瓷砖铺贴。
1. 瓷砖铺贴前,要先在地面涂抹一层瓷砖胶,然后用瓷砖铺贴工具将瓷砖按照设计要求铺贴在地面上。
在铺贴过程中,要注意瓷砖之间的间隙要保持一致,避免出现高低错台的情况。
2. 在铺贴瓷砖的过程中,要不断使用瓷砖切割机对瓷砖进行切割,确保瓷砖能够完美贴合在地面上。
切割时要注意安全,避免发生意外。
3. 铺贴完瓷砖后,要用橡皮锤轻轻敲打瓷砖,确保瓷砖与地面之间的瓷砖胶充分粘合,避免出现空鼓的情况。
四、勾缝。
在瓷砖铺贴完成后,需要进行勾缝工作。
首先要将勾缝剂均匀地填充到瓷砖之间的缝隙中,然后用勾缝工具将多余的勾缝剂刮平,确保缝隙填充充分、整齐。
五、清理。
在瓷砖铺贴和勾缝完成后,要对施工现场进行清理。
清理施工现场的杂物和灰尘,确保地面整洁。
六、验收。
最后,进行瓷砖铺贴工程的验收工作。
检查瓷砖铺贴是否符合设计要求,是否有开裂、空鼓等情况。
确保瓷砖铺贴工程质量达到标准要求。
以上就是瓷砖铺贴专项施工方案的具体内容,希望能对您的工作有所帮助。
第1篇一、项目背景随着人们生活水平的提高,瓷砖地面因其美观、耐磨、易清洁等优点,越来越受到广大消费者的喜爱。
瓷砖地面施工是建筑工程中的一项重要工序,施工质量直接影响到建筑物的使用寿命和美观度。
本方案旨在制定一套科学、合理、高效的瓷砖地面施工方案,以确保施工质量,提高施工效率。
二、施工准备1. 工程概况(1)工程名称:XX住宅小区瓷砖地面施工工程(2)工程地点:XX市XX区XX小区(3)工程规模:建筑面积约10万平方米(4)施工期限:预计60天2. 施工队伍(1)项目经理:具备相关资质,负责整个施工项目的组织、协调、管理。
(2)技术负责人:具备丰富的施工经验,负责施工技术指导和监督。
(3)施工班组:具备专业技能的施工人员,负责具体的施工操作。
3. 材料设备(1)瓷砖:选择质量合格、符合设计要求的瓷砖,规格、颜色、图案应符合设计要求。
(2)水泥:选择强度等级不低于32.5号的普通硅酸盐水泥。
(3)黄砂:中粗砂,含泥量不大于3%。
(4)水泥砂浆:根据设计要求配置水泥砂浆,强度等级不低于M10。
(5)其他材料:切割机、水平尺、靠尺、滚筒、扫帚、抹子、砖夹、塑料桶等。
4. 施工现场准备(1)施工场地平整,清除杂物,确保施工环境整洁。
(2)搭建施工临时设施,如材料堆放区、休息区等。
(3)设置安全警示标志,确保施工安全。
三、施工工艺流程1. 施工准备(1)检查瓷砖质量,确保符合设计要求。
(2)测量地面尺寸,绘制施工图。
(3)计算所需材料数量。
2. 预排砖(1)根据地面尺寸和瓷砖规格,确定瓷砖的排列方式。
(2)在施工图上标注瓷砖的位置。
3. 地面处理(1)清理地面,去除油污、杂物等。
(2)对地面进行打磨、平整处理。
(3)检查地面平整度,确保误差在允许范围内。
4. 防水处理(1)在地面涂刷防水涂料,涂刷均匀,厚度符合设计要求。
(2)待防水涂料干燥后,进行闭水试验,确保防水效果。
5. 镂缝处理(1)根据设计要求,确定瓷砖的缝隙宽度。
地板砖铺贴施工方案一、施工准备,一, 作业条件1、墙上四周弹好+0.5m水平控制线。
2、地面防水层已经做完~室内墙面润湿作业已经做完。
3、穿楼地面的管洞已经堵严塞实。
4、楼地面垫层已经做完。
5、板块应预先用水浸湿~并码放好~铺时达到表面无明水。
6、复杂的地面施工前~应绘制施工大样图~并做出样板间~经检查合格后~方可大面积施工。
,二, 材料要求1、水泥:32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥。
2、砂:粗砂或中砂~含泥量不大于3%~过8mm孔径的筛子。
3、面砖:进场验收合格后~在施工前应进行挑选~将有质量缺陷的先剔除~然后将面砖按大中小三类挑选后分别码放在垫木上。
色号不同的严禁混用~选砖用木条钉方框模子~拆包后块块进行套选~长、宽、厚不得超过?lmm~平整度用直尺检查。
,三, 施工机具小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、水平尺等。
二、质量要求质量要求符合《建筑地面工程施工质量验收规范》,GB50209-2002,的规定。
项序检查项目允许偏差或允许值主控项目 1 块材质量第6.2.7条construction disturbance and balance material use, responsible for deployment. Is responsible for the project required construction equipment, materials and spare parts procurement, transportation, warehousing, distribution, and deployment issues. 7, and integrated Office: main is responsible for processing integrated Affairs, and convey instruction, and collection feedback information, file transceiver, archive management, construction event JI of catalog work;is responsible for foreign reception quests, house management; is responsible for this engineering of labor personnel management, and wage treatment management, and established the jobs personnel archives; is responsible for logistics integrated affairs management, life Office material procurement, and management, workers canteen logistics, and culture entertainment, management, site of medical health, sporadic work,. Excavation team: responsible for the Earth-rock excavation engineering, responsible for the transport of all of the project work. Filling job: responsible for all construction work of this project, including the cofferdam, masonry, brick masonry, including plant decoration. Concrete operations: responsible for concrete production and2 面层与下一层结合第6.2.8条一般项目 1 面层表面质量第6.2.9条2 邻接处镶边用料第6.2.10条3 踢脚线质量第6.2.11条4 楼梯踏步质量第6.2.12条5 面层表面坡度第6.2.13条6 允许偏差表面平整度缸砖 4.0mm水泥花砖 3.0mm陶瓷棉砖、陶瓷地砖 2.0mm缝格平直 3.0mm接缝高低差陶瓷棉砖、陶瓷地砖、水泥花砖 0.5mm缸砖 1.5mm水泥花砖 0.5mm踢脚线上口平直陶瓷棉砖、陶瓷地砖、水泥花砖 3.0mm缸砖 4.0mm板块间隙宽度 2.0mm三、工艺流程基层处理?找标高、弹线?铺找平层?弹铺砖控制线?铺砖?勾缝、擦缝?养护?踢脚板安装四、操作工艺,一, 基层处理、定标高1、将基层表面的浮土或砂浆铲掉~清扫干净~有油污时~应用10%火碱水刷净~并用清水冲洗干净。
广场砖铺贴施工方案一、前期准备工作在正式进行广场砖铺贴施工之前,需要进行充分的前期准备工作,以确保施工的顺利进行。
具体准备工作包括以下内容:1.1 方案设计根据广场的实际情况和设计要求,结合环境美观性、使用性能等因素,制定合理的砖铺贴方案。
方案设计要考虑广场的大小、形状、交通流量、排水等因素,以确保铺贴效果的最佳展示。
1.2 材料采购根据方案设计确定所需要的砖石种类、规格、颜色等要求,进行材料采购。
选择优质的砖石材料,以确保铺贴效果的美观和耐久性。
1.3 施工人员培训组织施工人员进行相关技能培训,包括砖铺贴技术、施工工艺、安全操作等方面的培训,确保施工人员掌握必要的技能和知识。
二、施工步骤2.1 清理现场在开始进行砖铺贴之前,需要对广场进行彻底清理。
清除地面上的杂物、灰尘和淤泥,确保地面平整、干燥,并清除不平整的地面。
2.2 地面处理根据方案设计要求,对地面进行处理。
包括进行必要的修补、打磨、刨平等操作,以确保地面平整、稳固,并提供适合砖铺贴的基础。
2.3 横向找平根据地面的实际情况和方案设计要求,进行横向找平。
使用找平仪器和专业工具,对地面进行找平,以消除地面的高低差和不平整现象。
2.4 纵向找平在横向找平完成后,根据方案设计要求,进行纵向找平。
使用专业工具进行纵向找平,以确保地面的垂直度和整体平整度。
2.5 铺贴砖石经过前期处理后,开始进行砖铺贴工作。
按照方案设计要求,选取合适的砖石规格和颜色,进行铺贴。
采用专业工具,进行砖石的精确定位和拼接,以确保整体效果的美观和精致。
2.6 填缝砖铺贴完成后,进行填缝工作。
使用适当颜色的填缝剂,填充砖缝,以增强砖石之间的连接性和稳固性。
填缝剂要均匀填满砖缝,并确保填缝剂的质量和牢固度。
2.7 压实整饰填缝完成后,使用专业的压实机械对广场砖铺贴进行压实整饰。
通过压实,可以提高广场砖石的密实度和耐久性,保持砖石之间的平整度和牢固度。
三、施工注意事项3.1 定期清理施工区域在施工过程中,定期清理施工区域的杂物和砖石渣滓,保持施工区域的整洁和安全。
地面砖铺贴的施工方案及技术措施
1、 施工准备
(一) 作业条件
1、 墙上四周弹好+0.5m水平控制线。
2、 地面防水层已经做完,室内墙面润湿作业已经做完。
3、 穿楼地面的管洞已经堵严塞实。
4、 楼地面垫层已经做完。
5、 板块应预先用水浸湿,并码放好,铺时达到表面无明水。
6、 复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。
(二) 材料要求
1、 水泥:32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥。
2、 砂:粗砂或中砂,含泥量不大于3%,过8mm孔径的筛子。
3、 面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小
三类挑选后分别码放在垫木上。色号不同的严禁混用,选砖用木条钉方框模子,拆包后块块进行套
选,长、宽、厚不得超过±lmm,平整度用直尺检查。
(三) 施工机具
小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、
小线、云石机、水平尺等。
二、 质量要求
质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。
项 序 检查项目 允许偏差或允许值
主控项目 1 块材质量 第6.2.7条
2 面层与下一层结合 第6.2.8条
一般项目
1 面层表面质量 第6.2.9条
2 邻接处镶边用料 第条
3 踢脚线质量 第条
4 楼梯踏步质量 第条
5 面层表面坡度 第条
6 允许偏差 表面平整度 缸砖 4.0mm
水泥花砖 3.0mm
陶瓷棉砖、陶瓷地砖 2.0mm
缝格平直 3.0mm
接缝高低差 陶瓷棉砖、陶瓷地砖、水泥花砖 0.5mm
缸砖 1.5mm
水泥花砖 0.5mm
踢脚线上口平直 陶瓷棉砖、陶瓷地砖、水泥花砖 3.0mm
缸砖 4.0mm
板块间隙宽度 2.0mm
三、 工艺流程
基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装
四、 操作工艺
(一) 基层处理、定标高
1、 将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干
净。
2、 根据+0.5m水平控制线和设计图纸找出板面标高。
(二) 弹控制线
1、 先根据排砖图确定铺砌的缝隙宽度。
2、 根据排砖图及缝宽在地面上弹纵、横控制线。注意该十字线与墙面抹灰时控制房间方正的十字
线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平
行。以避免在门口位置的分色砖出现大小头。
注:排砖原则:
① 开间方向要对称(垂直门口方向分中);
② 破活尽量排在远离门口及隐蔽处,如:暖气罩下面;
③ 为了排整砖,可以用分色砖调整;
④ 与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔;
⑤ 根据排砖原则画出排砖图,有地漏的房间应注意坡度、坡向。
(三) 铺砖
为了找好位置和标离,应从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时
应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:
1、 铺砌前将砖板块放入半截水桶中浸水润湿,晾干后表面无明水时,方可使用。
2、 找平层上洒水润湿,均匀涂刷素水泥浆(水灰比为0.4~0.5)涂刷面积不要过大,铺多少刷
多少。
3、 结合层的厚度:一般采用水泥砂浆结合层,厚度为10~25mm;铺设厚度以放上面砖时高出面
层标高线3~4mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大)。
4、 结合层拌和:干硬性砂浆,配合比为1:3(体积比),应随拌随用,初凝前用完,防止影响粘
结质量。干硬性程度以手捏成团,落地即散为宜。
5、 铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上楞略高出水平标
高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂
浆饱满、相接紧密、结实,与地漏相接处,用云石机将砖加工与地漏相吻合。铺地砖时最好一次铺
一间,大面积施工时,应采取分段、分部位铺贴。
6、 拨缝、修整:铺完2~3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨
直,并用橡皮锤拍实。此项工作应在结合层凝结之前完成。
(四) 勾缝、擦缝
面层铺贴应在24h后进行勾缝、擦缝的工作,并应采用同一品种、同强度等级、同颜色的水泥,或
用专门的嵌缝材料。
1、 勾缝:用l:l水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑。
随勾随将剩余水泥砂浆清走、擦净。
2、 擦缝:如设计要求缝隙很小时,则要求接缝平直,在铺实修好的面层上用浆壶往缝内浇水泥浆,
然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。最后将面层上的水泥浆擦干净。
(五) 养护
铺完砖24h后,洒水养护,时间不应少于7d。
(六) 镶贴踢脚板
踢脚板用砖,一般采用与地面块材同品种、同规格、不同颜色的材料,踢脚板的缝与地面缝形成骑
马缝,铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上
楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比1:2水泥砂浆),使砂浆粘满整块砖为
宜,及时粘贴在墙上,砖上楞要跟线井立即拍实,随之将挤出的砂浆刮撑,将面层清洗干净(在粘
贴前,砖块要浸水晒干,墙面刷水润湿)。
五、 成品保护
1、 在铺贴板块操作过程中,对以安装好的门框、管道都要加以保护,如门框钉装保护铁皮,运灰
车采用窄车等。
2、 切割地砖时,不得在刚铺贴好的砖面层上操作。
3、 刚铺贴的砂浆抗压强度达1.2MPa时,方可上人进行操作,但必须注意油漆、砂浆不得存放在
板块上,铁管等硬器不得碰坏砖面层。喷浆时要对面层进行覆盖保护。
六、 应注意的质量问题
1、 板块空鼓:基层清理不净、洒水湿润不均、砖未浸水、水泥浆结合层刷的面积过大、风干后起
隔离作用、上人过早影响粘结层强度等因素都是导致空鼓的原因。
2、 踢脚板空鼓原因,除与地面相同外,还因为踢脚板背面粘结砂浆挤不到边角,造成边角空鼓。
3、 踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚板镶贴时按水平线
控制,所以出墙厚度不一致。因此在镶贴前,先检查墙面平整度,进行处理后再进行镶贴。
4、 板块表面不洁净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂
浆、刷浆时不覆盖等,都造成层面被污染。
5、 有地漏的房间倒坡:做找平层砂浆时,没有按设计要求的泛水坡度进行弹线找坡。因此必须在
找标高、弹线时找好坡度,抹灰饼和标筋时,抹出泛水。
6、 地面铺贴不平,出现高低差:对地砖未进行预先选挑,砖的厚度不一致造成高低差,或铺贴时
未严格按水平标高线进行控制。
7、 地面标高错误:多出现在厕浴间。原因是防水层过厚或结合层过厚。
8、 厕浴间泛水过小或局部倒坡:地漏安装过高或+0.5m水平控制线不准。
