水电站工程土石方明挖工程监理实施细则摘要:本文档旨在对水电站工程土石方明挖工程的监理实施细则进行规范和指导,确保土石方明挖工程的安全、有效和顺利进行。
本文档主要包括施工前准备、施工过程监理、质量控制、安全防护等方面的内容,以保障土石方明挖工程的质量和进度。
1. 引言1.1 目的本文档的目的是为了规范水电站工程土石方明挖工程的监理实施,确保施工过程中的质量、安全和进度的可控性。
1.2 范围本文档适用于水电站工程土石方明挖工程的监理实施,包括但不限于施工前准备、施工过程监理、质量控制、安全防护等方面的内容。
2. 施工前准备2.1 设计评审在施工前,监理应对土石方明挖工程的设计进行评审,确保设计方案符合相关标准和规范要求。
2.2 施工方案编制监理应按照设计方案要求,编制合理的施工方案,包括作业顺序、工艺要求、机具材料准备等内容。
2.3 劳动组织设计监理应编制合理的劳动组织设计方案,明确施工人员的分工和职责,确保施工过程的协调性和合理性。
2.4 施工图纸复核监理应对施工图纸进行复核,确保施工图纸与设计方案一致,并达到施工要求。
3. 施工过程监理3.1 施工现场管理监理应对施工现场进行全面监管,包括施工进度、质量检验、安全防护等方面。
3.2 施工进度控制监理应对施工进度进行跟踪并进行控制,及时发现和解决施工中的延误问题,确保工程按计划进行。
3.3 质量检验监理应根据设计方案和规范要求,对土石方明挖工程进行质量检验,包括土壤质量、开挖坡度、边坡稳定性等方面。
3.4 施工记录监理应做好施工记录,包括施工过程的重要环节、质量检验结果、工艺操作等,以备工程验收和后期审计。
4. 质量控制4.1 质量目标监理应根据设计方案和规范要求,确定土石方明挖工程的质量目标,并落实到施工过程中。
4.2 质量控制措施监理应采取相应的措施,确保土石方明挖工程的质量符合设计要求,包括材料的验收、操作规范、施工工艺等方面。
4.3 质量检查监理应定期对土石方明挖工程进行质量检查,及时发现和解决存在的问题,确保工程质量的稳定和改进。
水电工程监理实施细则第一章总则1.1 监理实施细则的目的本监理实施细则的目的是为了规范水电工程监理的实施过程,确保工程质量,保障工程安全,并提高监理效率和水平。
1.2 监理实施细则的适用范围本监理实施细则适用于各类水电工程的监理实施,包括但不限于水电站、水库、输电线路和变电站等工程。
1.3 监理实施细则的主要内容本监理实施细则主要包括监理机构组织与管理、监理人员资质要求、监理任务与职责、监理实施流程等方面的规定。
第二章监理机构组织与管理2.1 监理机构的选择与组织水电工程监理应选择具备相应资质和经验的监理机构进行。
监理机构应严格按照国家相关规定进行组织与管理。
2.2 监理机构的职责监理机构应负责组织与实施水电工程的监理活动,包括但不限于工程质量、进度、安全等方面的监督与控制。
2.3 监理机构的人员要求监理机构应配备合格的监理人员,具备相关专业知识和丰富的实践经验,并持有相应职业资格证书。
第三章监理任务与职责3.1 监理任务的确定监理任务应根据水电工程的性质和规模确定,确保监理活动对工程全过程的覆盖与控制。
3.2 监理人员的职责监理人员应全程参与工程的施工和验收过程,负责监督施工方的合规操作,并及时发现、记录和报告工程中存在的问题与风险。
3.3 监理人员的权利与义务监理人员有权要求施工方提供相关施工图纸和材料,有权对施工过程进行监督和检查,并有义务向监理机构和工程管理部门做出及时汇报。
第四章监理实施流程4.1 施工前阶段在施工前阶段,监理人员应参与方案设计审查,评估工程可行性,并对施工方案进行评审。
4.2 施工中阶段在施工中阶段,监理人员应全程监督施工过程,包括材料的验收、工程施工的技术要求等,并记录施工过程中出现的问题和解决方案。
4.3 竣工验收阶段在工程竣工验收阶段,监理人员应参与验收工作,对水电工程的质量、安全等方面进行评估与确认,并出具相应的监理报告。
第五章其他规定5.1 监理报告的编制与提交监理人员应根据实际情况及时编制并提交监理报告,对工程质量、进度、安全等方面进行客观评价,并提出改进建议。

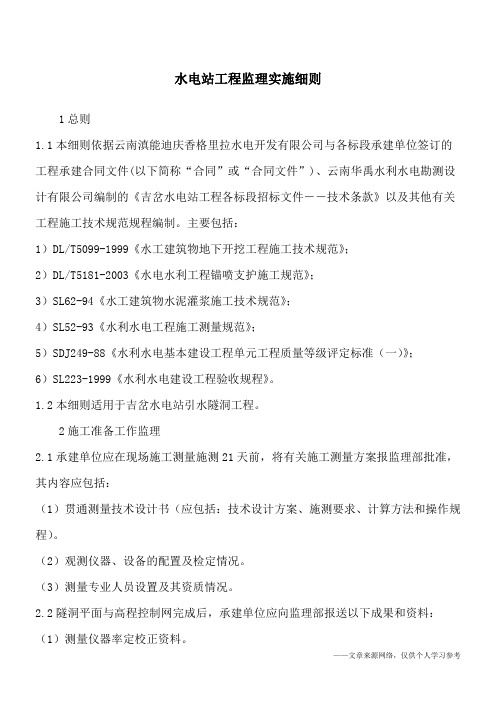

水电站工程监理实施细则1总则1.1本细则依据云南滇能迪庆香格里拉水电开发有限公司与各标段承建单位签订的工程承建合同文件(以下简称“合同”或“合同文件”)、云南华禹水利水电勘测设1)2)3)4)5)6)1.222.1(1程)。
(2)观测仪器、设备的配置及检定情况。
(3)测量专业人员设置及其资质情况。
2.2隧洞平面与高程控制网完成后,承建单位应向监理部报送以下成果和资料:(1)测量仪器率定校正资料。
(2)施工控制网与勘测设计阶段首级控制网连接图。
(3)洞口与地面控制点联测的平差资料及进洞关系平面图。
(4)控制网测量平差计算成果。
(5)技术总结报告。
2.3隧洞工程开工28天前,承建单位应根据设计图纸、合同技术规范和有关施工规程(1(2(3(4(5(6(7(8(9(10(11(12)安全防护与环境保护措施。
(13)可能遇到的特殊地层开挖和其他特殊施工方法。
2.4隧洞工程开工14天前,承建单位应根据设计文件、地质条件、施工水平,完成必须的钻爆试验和设计,并将开挖爆破设计报送监理部批准。
设计报告应包括下述内容:(1)掏槽方式。
(2)炮孔布置、孔径、孔深、方向和数量。
(3)装药量、装药结构和炮孔堵塞方式。
(4)采用的起爆雷管类型和起爆网路设计。
(5)循环开挖进尺和单耗药量。
(6(72.5(1(2(3(4(5(6(7(8(92.6水泥灌浆作业开工14天前,承建单位应根据设计要求和地质条件、施工条件和施工水平,编制施工措施计划报送监理部批准。
措施计划内容应包括:。
编号:****/JL**XZ-0** ************工程监理第**标段地下洞室开挖监理实施细则****************有限公司***********************工程监理第**标段监理部20**年**月**日目录1、总则 (2)1.1编制依据 (2)1.2适用范围 (2)1.3负责土方工程施工监理单位员及分工 (2)2、开工审批内容及程序 (3)3、质量控制的内容、措施和方法 (5)3.1施工过程监理 (5)3.2隧洞开挖数据及地形图规格 (5)3.3隧洞开挖监测和资料整理工作 (5)3.4隧洞开挖施工措施计划 (6)3.5隧洞开挖发现异常的处理 (6)3.6工程质量检验原则 (6)3.7工程质量检验要求 (6)3.8地下照明和通风 (7)3.9排水设备 (7)3.10单元工程质量评定 (7)4、施工质量控制 (8)5、单元工程划分及验收 (9)6、工程计量和结算支付 (10)地下洞室开挖监理实施细则1、总则1.1编制依据(1)***********工程施工第**标段施工合同;(2)***********工程施工第**标段招标、投标文件;(3)***********工程施工第**标段设计图纸及说明;(4)***********工程监理第**标段监理合同、监理规划;(5)《水利工程施工监理规范》(SL288-2014);(6)《水利水电工程施工测量规范》(SL52-2015);(7)《水利水电工程施工质量检验与评定规程》(SL176-2007)(8)《水工建筑物地下开挖工程施工规范》(SL378-2007);(9)《水利水电工程施工安全防护设施技术规范》(SL714-2015);(10)《**************办关于做好********市内****工程安全生产工作的通知》(******[2009]**号);(11)批复的施工组织设计及施工方案。
1.2适用范围本细则适用于***********工程施工第**标段的地下洞室开挖工程。
水电站工程监理细则一、概述水电站工程的监理是确保项目按照设计要求、规范和合同约定进行施工的重要环节。
本文旨在规定水电站工程监理的具体细则,确保工程质量和安全。
二、监理职责1. 监理单位应具备相关资质,并由专业监理工程师负责工程监理的具体实施。
2. 监理单位负责对施工过程进行全程监督,并将监理记录及时通报给业主和施工方。
3. 监理单位应对施工方提出的技术问题进行评估和指导,确保工程质量达到设计要求。
4. 监理单位提供监理报告,记录施工过程中出现的问题和解决方案,并在工程竣工时提交最终监理报告。
三、监理工作流程1. 前期准备监理单位应在施工前提供监理报告,并全面了解设计要求、工程进度和施工组织方案等。
2. 施工监理2.1 水电站土建工程监理- 监理单位应对土石方、混凝土浇筑等工序进行及时监测和质量评估。
- 监理单位应核查土建结构的施工工序,确保符合设计要求和相关标准。
- 监理单位应对土建工程的质量验收提供监管和评估,并填写相应的验收报告。
2.2 水电站机电设备安装监理- 监理单位应对水电站机电设备的安装过程进行监督,并核实设备的安装位置、固定及接地等是否符合设计图纸和施工要求。
- 监理单位负责组织设备的试运行和调试,并对设备是否正常运行进行评估。
2.3 水电站电气工程监理- 监理单位应对水电站电气工程的施工进行全程监督,确保按照设计要求和电气规范进行施工。
- 监理单位应对机电设备的接线、调试和保护装置的安装等环节进行验收,确保工程的可靠性和安全性。
四、监理报告与验收1. 监理报告监理单位应及时记录施工过程中的问题、解决方案及现场情况,并撰写监理报告,报告内容包括但不限于工程进度、质量状况、施工问题及解决方案等。
2. 工程验收- 监理单位应参与工程的初步验收,对工程质量进行检查和评估,并填写相应的验收报告。
- 监理单位根据工程竣工情况,组织进行终验,确保工程达到规范要求和设计标准。
五、监理管理1. 监理工程师资质监理工程师应具备相应的资格证书和工作经验,在工程实施过程中担任监理工作。
某水电站施工监理实施细则以下是水电站施工监理实施细则的一个例子,希望能对您有所帮助。
一、总则1.1目的:为确保水电站施工的质量、安全和进度,保护国家和社会的利益,规范监理部门的职责和权益。
1.2适用范围:适用于水电站施工过程中的监理工作。
1.3监理单位:监理单位应具备相应的监理经验和资格,负责水电站施工过程中的监理工作。
二、监理任务2.1施工前期:2.1.1监督施工单位完成前期准备工作,包括工程施工方案、施工组织设计等的编制;2.1.2审查设计文件和施工图纸,确保其符合相关规范和标准;2.1.3参与施工单位的施工方案评审和技术交底会议,提出监理意见和建议;2.1.4监督施工单位的材料和设备采购,确保其质量和数量满足施工要求。
2.2施工中期:2.2.1监督施工单位按照施工方案进行施工,确保施工质量和安全;2.2.2定期检查施工进度,确保施工按照计划进行;2.2.3随时处理施工中的技术问题和纠纷,确保施工顺利进行;2.2.4检查施工材料和设备的合格证明,确保其符合要求;2.2.5参与施工单位的质量检查和验收,提出监理意见和建议;2.2.6监督施工单位的劳动安全和环境保护工作,确保施工过程中的安全和环保要求;2.3施工后期:2.3.1参与竣工验收,确保施工质量和安全;2.3.2检查竣工文件和资料的完整性和规范性,以备档案归档;2.3.3协助施工单位进行运行试验,确保设备和系统的正常工作;2.3.4参与移交手续的办理,确保施工和监理的顺利过渡;2.3.5提供施工经验和建议,为后续工程提供参考。
三、监理责任3.1质量监督:监理单位应对施工质量进行全程监督,确保施工质量符合相关规范和标准。
3.2安全监督:监理单位应对施工安全进行全程监督,确保施工过程中的安全问题得到及时解决。
3.3进度监督:监理单位应对施工进度进行全程监督,确保施工按照计划进行。
3.4文明施工监督:监理单位应对施工过程中的文明施工进行监督,确保工地环境整洁、安全。
水电监理细则完整版.doc一:水电监理细则完整版1. 监理范围1.1 本监理包括水电工程的施工、验收和质量监督。
1.2 水电工程包括给水输水工程、排水工程、发电工程等。
1.3 监理人员应对工程进度、施工质量、安全措施等进行监督。
2. 施工准备2.1 施工前应组织开展相关技术交底和安全教育。
2.2 施工前应检查施工材料的质量合格证明和验收报告。
2.3 施工前应编制施工方案,并经相关部门批准。
3. 施工过程3.1 按照施工方案进行施工。
3.2 每个施工工序应按规定完成,并进行记录。
3.3 监理人员应随时检查施工现场并提出改进建议。
4. 施工质量4.1 施工质量应符合相关标准和规范。
4.2 施工过程中发现的问题应及时整改,并记录整改情况。
4.3 工程竣工验收前,应组织相关人员进行质量检测。
5. 工程验收5.1 工程竣工验收前,应组织相关人员进行现场检查。
5.2 工程竣工验收时,应出具相关验收报告。
5.3 工程竣工验收合格后,方可交付使用。
附件:1. 施工方案模板2. 施工记录表格法律名词及注释:1. 监理人员:负责对工程施工过程进行监督和管理的人员。
2. 施工方案:按照工程要求编制的施工计划和方案。
3. 工程竣工验收:对工程质量和安全进行检查和验收的过程。
二:水电监理细则完整版1. 监理范围1.1 本监理包括给水工程的施工、验收和监督。
1.2 给水工程包括水管安装、水泵安装、水箱建设等工作。
1.3 监理人员应对工程进度、施工质量、安全措施等进行监督。
2. 施工准备2.1 施工前应组织开展给水工程的技术交底和安全教育。
2.2 施工前应检查水管、水泵等设备的质量合格证明和验收报告。
2.3 施工前应编制给水工程的施工方案,并经相关部门批准。
3. 施工过程3.1 按照施工方案进行给水工程的施工。
3.2 每个施工工序应按规定完成,并进行记录。
3.3 监理人员应随时检查给水工程的施工现场并提出改进建议。
4. 施工质量4.1 给水工程的施工质量应符合相关标准和规范。
水电站隧洞施工工程监理实施细则前言本文档旨在规范水电站隧洞施工工程监理实施细则,确保施工工程监理工作的顺利进行。
监理工作内容监理工作应包括以下内容:施工方案审核施工方案应在监理工程师指导下制定,经监理工程师审核确认后方可实施。
施工现场日常监督监理工程师应对施工现场进行日常巡视,发现问题及时提出处理意见,并督促施工方整改。
施工质量检查监理工程师应对施工现场进行质量检查,对施工质量不符合要求的进行记录并提出整改意见。
施工进度监督监理工程师应对施工进度进行监督,确保施工进度符合合同要求。
工程变更管理如有工程变更,施工方应在监理工程师的指导下提出变更方案,并经监理工程师审核确认后实施。
施工现场安全监管监理工程师应对施工现场进行安全监管,确保施工安全,对安全隐患及时提出处理意见并督促整改。
监理工作流程施工前工作1.签订监理合同。
2.制定监理计划。
3.审核并确认施工方案。
4.进行现场踏勘,熟悉施工现场情况,掌握工程进度。
施工中工作1.日常巡视,对施工现场进行监督,发现问题及时提出处理意见。
2.对施工质量进行检查,对质量不符合要求的进行记录并提出整改意见。
3.监督工程进度,如有偏差及时提出处理意见。
4.对工程变更进行管理,审查并确认变更方案。
5.对施工现场进行安全监管,督促整改安全隐患。
施工后工作1.对施工工程进行验收,如发现问题提出整改意见。
2.编制交工验收报告。
3.结算工程款项。
监理工程师职责监理工程师的职责应包括以下内容:1.对施工方案进行审核并确认。
2.对施工现场进行日常监督。
3.对施工质量进行检查,对质量不符合要求的进行记录并提出整改意见。
4.对工程进度进行监督,如有偏差及时提出处理意见。
5.对工程变更进行管理,审查并确认变更方案。
6.对施工现场进行安全监管,督促整改安全隐患。
7.编制监理工作报告。
8.主持交工验收,编制交工验收报告。
总结以上就是水电站隧洞施工工程监理实施细则的详细规定,希望保证施工工程的顺利进行,加强施工监管,确保工程质量,保障工程安全。
地下洞室开挖施工监理实施细则校核:编写:目录1 适用范围 (1)2 编制依据 (1)3专业工程特点 (2)4专业工程开工条件检查 (2)5现场监理工作内容、程序和控制要点 (3)6检查和检验项目、标准和工作要求 (6)7资料和质量评定工作要求 (13)8采用的表式清单 (15)1 适用范围1.1本细则适用于隧洞洞室石方开挖施工监理。
1。
2监理机构安排专业监理工程师和监理员负责该项目的石方洞挖工程施工巡视检查和旁站监理工作。
2 编制依据本细则主要根据以下文件进行编制(不限于):(1)《水利工程施工监理规范》SL288-2014;(2)《水工建筑物地下开挖工程施工规范》SL378-2007;(3)《水利水电工程锚喷支护技术规范》SL 377—2007;(4)《水利水电工程施工通用安全技术规程》SL 398—2007;(5)《爆破安全规程》BG6722—2003;(6)《水利工程建设标准强制性条文》2016年版;(7)《水利水电工程单元工程施工质量验收评定规程》SL631-2012;《水利水电工程施工质量验收评定表及填表说明》2016年版;(8)《水利水电工程施工质量检验与评定规程》(SL176—2007)(9)《水利水电建设工程验收规程》SL223—2008。
(10)施工合同、监理合同及设计合同文件等。
3专业工程特点爆破工程属特种行业管理,需由有相应资质的单位和人员承担,安全要求高、高风险;对周围环境和居民有一定干扰。
隧洞工程为本工程主要分部工程,也是建设项目总工期控制性工程,洞室石方开挖为隐蔽单元工程,具有施工作业空间受限、洞室成型要求较高(光面爆破)、地质结构复杂、不可预见因素多等特点,要求监理机构严格按照施工规范、安全技术规程、批准的专项施工方案和监理工作程序实施监理。
4专业工程开工条件检查4.1 每座隧洞工程作为一个分部工程,开工前向监理部报送分部工程开工申请表,经监理部批准后开工。
4。
2监理部专业监理工程师对分部工程开工条件进行检查:(1)发包人是否按合同要求提供了施工用地、移交了施工控制点、提供了施工图纸.(2)分期提供应由发包人承担的道路、供电设施等施工准备工程,并按合同规定的时限提供承包人使用。
吉牛水电站地下洞室开挖监理实施细则(编号:HND18/P220-20xx-B004)吉牛水电站工程监理部20xx年5月10日目录1 总则 (2)2 施工准备工作监理 (2)3 施工过程监理 (5)4 施工质量控制 (7)5施工安全控制 (9)6 质量检验与工程验收 (10)7 其他 (12)吉牛水电站地下洞室开挖监理实施细则1 总则1.1 本细则依据《水利水电工程施工地质规程》DL/T5109-19xx、《水工建筑物地下开挖工程施工技术规范》DL/T5099-19xx、《水电水利工程施工测量规范》(DL/T 5xxxx 水电水利工程爆破施工技术规范》(DL/T 5xxxx爆破安全规程》GB6722-20xx、《水工建筑物岩石基础开挖工程施工技术规范》DL/T5389-20xx、《水利水电基本建设工程单元工程质量等级评定标准》(土建工程)(DL/T 51xxxx《水电水利工程施工通用安全技术规程》(DL/T 5370-20xx)、《水电站基本建设工程验收规程》(DL/T 5123-20xx)、《监理规划》等有关工程规程、规范及合同文件有关规定编制。
1.2 本细则仅适用于本工程隧洞Ⅰ~Ⅳ标主洞及支洞、压力管道及调压井标段的洞室开挖的施工监理。
2 施工准备2.1 施工措施计划在地下工程开挖前28天,承包人应根据施工图纸及本技术条款的有关规定,提交一份包括下述内容的施工措施计划,报送监理人审批:(1)地下工程开挖及施工支洞布置图;(2)开挖设备和辅助设施的配置;(3)钻孔爆破技术和方法以及控制超挖的措施;(4)出渣、弃渣以及渣料利用措施;(5)洞口保护和围岩稳定的支护措施、处理塌方以及防护岩爆的应急措施;(6)通风和散烟、除尘及空气监测安全措施;(7)照明设施;(8)排水措施;(9)通信、信号和报警设施;(10)施工进度计划及劳动力安排;(11)开挖质量和安全保证措施。
2.2钻孔和爆破作业计划在每项地下工程开工前14天,承包人应提交一份该工程项目的钻孔和爆破作业计划,报送监理人审批,其内容应包括:(1)爆破钻孔(包括掏槽孔)的布置和参数;(2)爆破孔使用的炸药和雷管的类型及装药量;(3)炸药爆破系数;(4)爆破试验方案和监测方法;(5)本工程各类洞室不同围岩的开挖作业循环;(6)材料消耗和劳动力使用计划。
2.3 测量方案承包人应在现场施工测量施测14天前,将有关施工测量技术方案报监理机构批准,其内容应包括:(1)贯通测量技术设计书(应包括:技术设计方案、施测要求、计算方法和操作规程);(2)测量仪器、设备的配置及技术参数;(3)测量专业人员设置及其资质。
(4)、隧洞平面与高程控制网完成后,承包人应向监理机构报送以下成果和资料。
①测量仪器率定校正资料;②施工控制网与勘测设计阶段控制网连接图;③洞口与地面控制点联测的平差资料及进洞关系平面图;④控制网测量平差计算成果;⑤技术总结报告。
2.4钻孔爆破设计和试验隧洞工程开工7天前,承包人应根据设计文件、地质条件、施工水平,完成必须的钻爆试验和设计,并将开挖爆破设计报送监理机构批准。
报告应包括下述内容:(1)掏槽方式;(2)孔网参数及布孔图;(3)排炮循环进尺;(4)单孔装药量及装药结构图;(5)爆破器材、起爆方式、起爆网络及结构图;(6)钻孔爆破工艺、技术要求;(7)爆破安全技术措施;(8)钻爆循环作业计划表;(9)绘制爆破图。
2.5施工观测隧洞工程开工14天前,安全监测承包人应按工程承建合同文件相关规定,结合开挖方法和地质条件,根据工程等级、地形、地貌、围岩条件、施工方法等确定监测项目、数量,选择监测仪器并编制围岩变形观测措施计划,报送监理机构批准。
措施计划内容应包括:(1)观测布置图;(2)观测内容及技术要求;(3)观测仪器、设备及其性能;(4)观测仪器、设备埋没和保护措施;(5)观测方法和措施;(6)观测资料整理、分析预报方法;(7)观测专业人员设置及资质;(8)安全作业措施。
2.6不良地段的施工方案隧洞工程开挖通过稳定性差或其他特殊地层7天前,承包人应根据设计文件、技术规范,结合现场地质条件和施工水平编制补充施工作业措施计划报送监理机构批准。
措施计划应包括:(1)地质条件及围岩稳定性评价;(2)可能发生的不良影响及其预处理措施;(3)特殊的开挖和爆破方法;(4)特别支护措施;(5)材料和设备配置;(6)安全防范和应急措施;(7)施工进度计划。
2.7安全保护措施承包人应在工程开工前14天内编制一份工程施工安全措施文件提交监理人审批,其内容应包括安全机构的设置、专职人员的配备以及防火、防毒、防噪声、防洪、救护、警报、治安、爆破和火工产品管理等的安全措施。
2.8环保措施计划承包人应在编报施工总布置设计文件的同时,编制一份施工区和生活区的环境保护措施计划,报送监理人审批。
其内容应包括:(1)施工弃渣的利用、堆放和渣场的保护;(2)施工场地开挖的边坡保护和水土流失防治措施;(3)防止饮用水污染措施;(4)施工活动中的噪声、粉尘、废气、废水和废油等的治理措施;(5)施工区和生活区的卫生设施以及粪便、垃圾的治理措施;(6)完工后的场地清理。
2.9 上述报送文件连同审签意见单均一式4份,经承包人项目经理(或其授权代表)签署并加盖公章后报送。
监理机构审批后,按合同规定的时间返回承包人二份。
审签意见包括“已审阅”、“按签审记录执行”、“按签审记录修改后重新报送”及“返回重报”4种。
除非承包人接到的审签意见为“按签审记录修改后重新报送”,否则承包人可即时向监理机构申请开工许可证。
监理机构将于收到承包人申请后24小时内开出相应工程项目的开工许可证。
如果承包人未能按期向监理机构报送上述文件,因此而造成施工工期延误和其他损失,均由承包人承担合同责任。
若承包人在限期内未收到监理机构应退回的审签意见单或批复文件,可视为已报且同意。
2.10除非已另行报并经监理工程师特别许可,否则应在洞室开挖质量检测合格、完成必需的地质编录并经业主、设计、监理、施工单位联合验收签字后,方可进行相应部位锚喷支护及混凝土衬砌作业。
3 施工过程监理(1)施工过程中,承包人应按照报经批准的施工组织设计、施工措施计划按章作业、文明施工。
同时加强质量和技术管理,作好原始资料的收集、记录、整理和总结。
当发现施工效果不符合设计或技术规范要求时,应及时调整或修订施工组织设计、施工措施计划,并报监理机构批准。
(2)施工中,承包人要随施工进展及时进行测量和校测工作,其主要工作包括:1)隧洞贯通符合性校测。
2)轴线、高程、开挖断面和点位的施工放样。
3)沿洞轴线每隔3m测绘并提交洞室纵横断面以及纵剖面图,做好开挖断面检查、检测工作。
(3)为确保工程质量,避免造成重大失误和不应有的损失,隧洞轴线和重要部位的放样测量成果应及时报送监理机构检查认证。
必要时监理机构可抽测或要求施工单位在测量监理工程师直接监督下进行对照测量。
(4)开挖过程中,承包人应主动配合做好地质测绘、编录和安全监(观)测等工作,并按合同文件规定注意做好对已埋设监测仪器的保护。
(5)施工作业中,承包人应按SL378-20xx《水工建筑物地下开挖工程施工规范》关于“通风与防尘”的规定及控制标准,做好劳动和安全保护工作,确保良好、文明的作业环境。
(6)发生塌方等事故时,承包人应及时采取应急措施,防止事故范围的延伸和扩大,记录事故的发生、发展过程和处理经过,并立即报告监理机构。
同时,会同设计、地质人员和监理工程师查明原因,及时提出处理措施报监理机构批准后执行。
(7)施工中发现地质条件与设计不符时,承包人应及时向监理机构报告,会同业主、设计、地质人员和监理工程师研究,并提出处理措施报监理机构批准后执行。
(8)当承包人由于各种原因,需要修改已报经监理机构批准的施工措施计划,并致使施工技术条件发生了实质性变化时,承包人应于此类修改措施计划实施的7天前,报监理机构批准。
(9)承包人应每周、月定期召开生产会,检查本周、月生产计划完成情况、分析未完成计划的原因和研究解决措施,并安排好下周、下月生产计划,确保工程施工按预定施工进度均衡进行。
(10)当施工进度拖延或爆破作业效果不满足进度要求时,监理工程师有权要求承包人调整施工作业计划或爆破参数,并重新报监理机构批准。
(11)施工过程中,承包人不按批准的施工措施计划施工,或违反国家有关安全和施工技术规程、规范、环境和劳动保护条例,或未按规定的路线、区域出渣、弃渣,或出现重大安全、质量事故等,监理工程师有权分别采取口头违规警告、书面违规警告、监理通报,直至指令返工、停工整顿等方式予以制止。
由此而造成的经济损失和施工延误由承包人承担合同责任。
(12)开挖过程中,承包人应做好开挖、支护原始记录,并于次月5日前向监理机构报送包括下述内容的当月施工月报:1)施工方法;2)循环时间、进尺与钻爆效率;3)投人劳动力、设备和材料消耗量;4)主要机械设备生产效率;5)实施的支护详图(包括锚杆、预应力锚索及钢筋网喷混凝土、喷钢纤维混凝土厚度和范围,钢支撑的形式和间距等);6)围岩变形监测成果;7)塌方和其他事故处理;8)地下水引排措施及效果;9)其他重大问题及处理措施;10)原材料、中间产品质量检测、已完单元工程质量检验情况;11)合同支付情况;12)施工过程中违规、违约情况。
(xxxx机构批准,否则应在上一工序经监理工程师质量检验合格后,方可进行下一工序施工。
监理工程师的质量检验均应在承包人的三级自检合格基础上进行,且不减轻承包人应承担的任何合同责任。
4 施工质量控制(1)承包人应坚持“安全生产、质量第一”的方针,健全质量保证体系,加强质量管理。
地下洞室施工过程中,坚持“四员”(质检员、施工员、安全员、调度员)到位和三级自检制度,确保工程质量。
对出现的施工质量与安全事故应及时向监理机构报告,并本着“三不放过”的原则认真处理。
(2)洞口开挖中,要注意以下事项:1)应对地下洞室洞口岩体稳定性进行分析,确定开挖方法;2)削坡应自上而下进行,严禁上、下层垂直作业。
进洞前,应做好开挖及其影响范围内的危石清理和坡顶排水,按设计要求进行边坡加固;3)地下洞室洞口可设置防护棚。
必要时,应在洞脸上部加设挡石栅栏。
洞口开挖时对周围岩体应尽量减少扰动;洞口削坡开挖应自上而下进行,严禁上下垂直作业。
应做好危石清理、坡面加固、马道开挖及排水等工作;当洞口处岩体软弱、破碎,成洞条件差时,应首先进行超前加固和支护,再进行洞口开挖;4)地下洞室进口施工宜避开降水期和融雪期。
进洞前,应完成洞口排水系统,并对洞脸岩体进行鉴定,确认稳定后,方可开挖洞口;(3)开挖过程中,应严格控制隧洞方向、中心线和高程。
每次爆破后,均应进行断面规格检查,发现不符合设计要求应及时处理。
