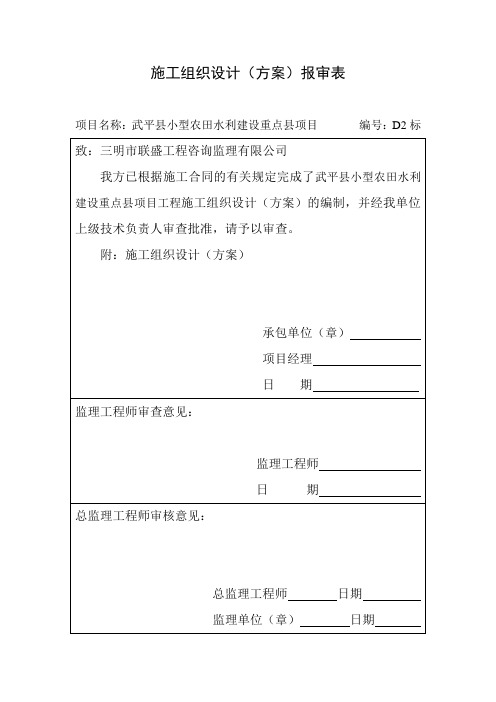

施工组织设计(方案)报审表项目名称:武平县小型农田水利建设重点县项目编号:D2标武平县小型农田水利建设重点县项目施工组织设计D2标审定:编制:福州市闽烁水电工程有限公司二00九年十二月二十五日施工组织设计一、工程概况(一)工程简介:武平县小型农田水利建设重点县项目,是中央财政拨款,专项资金为民办实事项目。
2009年度,全县有平川镇、城厢乡、万安乡、十方镇、东留乡等五个乡镇,划为14个标段实施,本标段为D2标。
(二)工作地点:东留乡新福村、大阳村、南坊村、泥洋村、封侯村、新联村。
(三)主要工作内容:水源工程10处,灌排渠防渗21.35公里。
(四)编制依据:(1)《武平县小型农田水利建设重点县项目设计报告》;(2)施工招标文件;(3)武平县小型农田水利建设重点县项目施工合同;(4)福建省兴水科技开发有限公司设计的施工图纸;(5)水利水电建设工程验收规程;(6)水工混凝土施工规范;(7)砌体工程施工及验收规范;(8)现行的施工操作规程、施工验收规范。
二、施工部署(一)工程管理目标1、质量目标、分部分项工程合格率100%、优良率为50%。
2、安全目标:(1)杜绝伤亡事故,隐患整改率达95%;(2)创安合格率达95%以上;(3)特殊工种持证上岗率达100%。
3、工期目标合同工期总历时90天,我公司根据以往类似的施工经验及在管理、技术、装备上的优势,确保在合同期内完成施工任务。
(二)项目经理部质量责任制及质量管理体系组织机构图主要工作人员表:1、项目经理职责:(1)认真贯彻执行“百年大计,质量第一”的方针政策和技术法规以及公司的各项管理制度。
(2)对工程安全生产、文明施工进行全面管理。
组织落实安全技术管理的各项措施;组织职工学习技术规范、技术标准和安全操作规程;遵守各种安全技术制度,并带头组织安全检查,提出整改措施并落实实施,确保施工安全、文明均达到预定目标。
(3)对工程质量进行全面管理。
组织人员学习技术法规、技术标准及技术操作规程;组织人员对工程的技术特点进行分析、对重点和难点进行攻关,随时关注工程现场的质量情况;制定落实质量监督机制,确保工程质量达到预定目标。
附表一施工总体计划表
…
1
2
注:1.应按各标段实际工程内容填写。
2.各个项目的进程可用线条的长短来表示。
3
0 10 20 30 40 50 60 70 80
90 100
工期历程的百分比(%)
附表四分项工程生产率和施工周期表
6
附表五、施工总平面图
7
附表六劳动力计划表
单位:人
附表七临时占地计划表
附表八外供电力需求计划表
附表九合同用款估算表
注:1.投标人可按附表一的工程进度估算并填写本表。
2.用款额按所报单价和总额价估算,不包括价格调整和暂列金额、暂估价,但应考虑开工
预付款的扣回、质量保证金的扣留以及签发付款证书后到实际支付的时间间隔。
施工组织设计:工程进度计划与措施1施工进度计划安排(1)施工总工期:本标段施工总期为120个日历天。
(2)开工日期:以签订合同时计划的开工时间为准。
(3)完工日期:开工后120日历天内完工。
(4)分部分项工程施工进度附后。
2 工期保证措施我公司拥有先进的各类施工设备,并配有一批高、中级各类专业技术人员、技术生产骨干及素质良好的施工工人。
在本工程施工中将严格按照ISO9000标准控制施工全过程,确保提前完成全部工程。
2.1工程计划控制(1)施工计划控制由公司有关部门和项目经理部编制、落实、检查和督促年度和阶段性生产计划的执行情况。
由项目经理部各职能部门编制、落实、检查和督促日、周、月生产计划的执行情况。
每日召开班前会,每周召开一次生产会,检查落实施工进度、工程质量、安全生产等工作的情况,协调人、机、料、财的调动和使用。
(2)工程计划监督检查工程计划是否满足合同的要求。
检查工程计划是否按原定计划进行,如有滞后,应查明原因,并书面通知执行人或部门,督促他们采取有效措施,限期赶上进度计划。
每周、每月对各项计划进行检查总结,提出书面改进意见,并通报各责任人。
工程计划监督程序:2.2施工工序控制(1)项目经理部应为各工序的施工提供适宜的条件,包括符合规定要求的生产工具设备、材料和合格的操作人员及适当的安全、环保、工作环境条件。
(2)严格按设计图纸、施工规范和有关技术要求进行施工,不得违规操作。
(3)每道工序在开工前,分项工程师必须向班组人员进行技术交底,明确技术要求、质量控制标准和检查方法。
(4)在各工序的施工过程中,项目经理部必须开展TQC活动,积极采用新工艺、新技术进行施工。
必要时邀请建设单位及监理工程师等有关部门人员参与,通过质量活动,不断提高本工程的施工质量。
(5)本工程的隐蔽工程等工序是特殊过程;护壁砼和桩身砼工序,钢筋、电焊、对焊等工序是关键过程。
对特殊过程和关键过程,施工技术人员一定要采取跟班作业。
市政道路工程施工组织安排
为了保证市政道路工程的高效有序进行,特制定以下施工组织
安排。
本安排包括施工前准备、施工中的各项工作和施工后的收尾
工作。
一、施工前准备
1. 组织相关部门进行现场勘察,了解工程的具体情况和施工需求。
2. 制定施工计划,明确施工的时间安排、工序和工期。
3. 确定施工所需的材料和设备,并进行采购准备。
4. 协调相关部门,确保施工区域的交通疏导和安全措施的落实。
二、施工中的各项工作
1. 按照施工计划进行工程施工,保证施工质量和进度。
2. 加强现场管理,组织施工人员按要求佩戴安全防护设备,并
执行安全操作规程。
3. 定期检查施工现场,及时发现和处理工程质量问题和安全隐患。
4. 并行施工时,确保各施工部位的协调配合,避免相互影响和冲突。
三、施工后的收尾工作
1. 施工完成后,进行工程验收,确保工程质量符合相关标准和要求。
2. 清理施工现场,清除杂物和垃圾,并恢复和修复施工场地。
3. 归档相关资料和施工记录,以备后续审查和查询。
以上是市政道路工程施工组织安排的完整版,希望能够为工程的顺利进行提供参考和指导。
如有任何问题,请随时与我们联系。
施工组织设计内容一、施工组织设计1. 工程概况2.施工进度计划3.开工前准备工作4.分部分项工程施工方法5.质量保证及降低成本的硬性措施6.安全生产措施7.文明施工措施8.保证工期和赶工措施9.季节性施工保证措施10.现场环境及管线设施保护措施11.施工机械设备、材料和劳动力计划施工组织设计附表拟投入的主要施工机械设备表劳动力计划表计划开、竣工日期和施工进度横道图施工总平面图第一部分工程概况一、工程范围、规模XXX市XX路打通工程,位于XXX区,XXX、XXX路,沿XX至XXX路,本工程的第X标段起点K4+920,终点K5+660,长680米,包括道路、排水、跨河桥等工程。
该工程的实施对区域交通和整体路网交通的改善将起到重要作用,随着综合环境的改善必将推动经济和社会效益的增长。
通过改造,齿轮路将建成道路通畅,设施齐全,景观鲜明的高标准示范街路。
二、道路设计概况1.横断面设计全线道路规划红线为60米。
K4+920-K5+200段中间12米绿化带,两侧各15米机动车道,机动车道外侧为4米宽人行道,人行道外侧为0.5米宽挡墙,挡墙外侧4.5米宽绿化带。
K4+920-K5+660段中间12米绿化带,两侧各15米机动车道,机动车道外侧为4米宽人行道,人行道外侧5米宽绿化带。
2.路面结构设计(1)新建道路结构:4CM AC-16F 型中粒式沥青砼(掺博尼维)5CM AC-20F 型中粒式沥青砼6CM AC-25C 型粗粒式沥青砼20CM 三灰碎石(9.5%石灰、1.5% 水泥、19%粉煤灰、70%碎石)20CM 二灰碎石(10%石灰、20% 粉煤灰、70% 碎石)20CM 10% 石灰土总厚度75CM.(2)人行道结构:6CM 彩色防滑步道板3CM M5水泥砂浆10CM C10混凝土总厚度19CM.3.桥梁工程设计根据现有河床断面进行设计。
采用双幅桥设计,每幅桥宽19.5米,钻孔桩基础,薄壁式轻型桥台,空心板梁,简支梁桥。
施工现场临时用电施工组织设计一、编制依据及目的:(一)编制依据:○1施工现场临时用电安全技术规范(JGJ46-2005)○2建筑工程施工现场供电安全规范(GB50194-93)○3建筑施工安全检查标准 JGJ59-99○4施工现场平面布置图(二)编制目的:为了加强科学管理、规范使用施工现场临时用电工具,从而保障各施工机具在施工中运行的安全性及可靠性,实现专人管理,责任到人。
二、工程概况:宁夏望远现代金属物流园D-2#、D-3#、D-4#商业楼,由宁夏钢协房地产开发有限公司开发,宁夏建筑设计研究院有限公司设计勘察,宁夏机械工业设计研究院(有限公司)设计,宁夏五环建设咨询监理有限公司监理,宁夏飞翔建筑工程有限公司承建。
该工程位于宁夏银川市永宁县望远经济技术开发区建筑面积分别为7765.27m2、2752.78 m2、2752.78 m2,长分别为150.82m、55.40m、55.40m,宽均为18.8m,建筑总高均为10.35m,结构类型为框架三层,建筑结构安全等级为二级,抗震设防类别为丙类,地基基础设计等级为丙类,框架抗震设防烈度为8度,抗震等级为二级,耐火等级为二级,设计使用年限为50年。
本工程临时用电电源直接由建设单位提供的配电箱引至施工现场,根据施工现场平面布置图确定总配电箱、分配电箱、机械设备开关箱及照明开关箱的位置。
----------------------------精品word文档值得下载值得拥有--------------------------------------------------------------------------精品word 文档 值得下载 值得拥有----------------------------------------------施工现场机械设备表负荷计算及配电导线选择○1施现场用电采估算法求施工现场总用电量1. 电动机类:∑P1=48+90+7.5+4+8+4.4+5.5+7.5+8.3+1.1+6+6.4+25.8=222.5KW----------------------------精品word 文档 值得下载 值得拥有----------------------------------------------I =K 1∑P1+K ×380×0.72. 室内照明:∑P2=5 3. 室外照明:∑P3=12则总用电量为:P=K(K 1∑P1+K 2∑P2+K 3∑P3)=1.1×(0.7×222.5+0.8×5+1.0×12) =188.93KW其中:P 1为施工动力用电设备额定用电量之和 P 2为室内照明设备额定用电量之和 P 3为室外照明设备额定用电量之和K 1为全部施工用电设备同时使用系数,10台以内取0.75,10-30台内取0.7,30台以上取0.6K 2为室内照明设备同时使用系数,取0.8 K 3为室外照明设备同时使用系数,取1.0 ○2 配电导线选择: 施工现场内所有配电导线采用直埋,穿管铺砖保护。
D类工程施工记录项目名称:XXX工程项目施工单位:XXX建设工程有限公司施工地点:XXX市XXX区施工时间:XXXX年XX月XX日-XXXX年XX月XX日一、工程概况XXX工程项目是XXX建设工程有限公司承建的一项重要工程项目,项目位于XXX市XXX 区,总建筑面积约XXX平方米,包括XXXXX。
该项目的主要任务是XXX。
为确保工程质量,XXX建设工程有限公司成立专门的施工团队,严格按照施工图纸和相关规范要求开展施工作业。
二、施工准备1. 土地准备:在施工前,对工程现场进行了地形测量和规划,对地基进行了清理和平整,为后续施工作业提供了良好的基础条件。
2. 施工人员:施工团队由一支经验丰富、技术过硬的施工人员组成,其中包括项目经理、施工队长、技术员等,他们各司其职,密切配合,确保工程顺利进行。
3. 施工设备:为保证施工进度和质量,XXX建设工程有限公司配备了一系列先进的施工设备和机械设备,如XXX、XXX等,以便顺利进行各项施工作业。
4. 材料采购:在施工前,XXX建设工程有限公司与多家信誉良好的供应商签订了合作协议,确保施工所需的各类材料能够及时供应,保证施工进度。
三、施工过程1. 基础施工:根据施工图纸要求,施工人员先进行了地基基础的施工作业,包括挖土、浇筑混凝土、架设钢筋等操作,保证了建筑结构的稳固性和安全性。
2. 主体结构施工:主体结构施工是整个工程的关键环节,施工人员按照设计要求,精确测量、合理安装各种构件,确保建筑结构的坚固和稳定。
3. 安装设备:在主体结构完成后,施工人员开始进行设备的安装工作,包括空调系统、电梯等设备的安装,以便后续的使用和运营。
4. 装修施工:为提高建筑的美观度和实用性,施工人员进行了室内装修作业,包括墙面涂料、地板铺设、门窗安装等,使整个建筑更加完善。
四、安全生产1. 安全防护:在施工现场,XXX建设工程有限公司严格执行各项安全规定,设立了专门的安全生产组织,配备了安全员和急救人员,确保施工人员的安全。
附表一:拟投入本标段的物资计划表序号物资名称规格型号生产厂家需用时间单位数量1 块石待定田块整治m³33002 混凝土C20 待定田块整治m³643 混凝土C25 待定灌溉排水m³524 塑料管DN50 待定排水工程m 5005 混凝土C25 待定道路工程㎡304 67备注:以上只是部分施工区域材料,具体进场后编制详细计划附表二:拟投入本标段的主要施工设备表序号设备名称型号规格数量国别产地制度年份额定功率KW生产能力用于施工备注1 挖掘机Cat320 2台神钢2022 2100 良好全部工程2 热熔机T140 2台山东2022 3000 良好全部工程3 装载机YZ50 1台山工2021 2000 良好全部工程4自卸汽车10吨8辆东风2021 1500 良好全部工程5农用拖拉机EQ340-24辆重庆2021 2300 良好全部工程6 打夯机2台江苏2022 1000 良好全部工程7胶轮架子车JC-789 8台湖北2022 500 良好全部工程8砼搅拌机DY350 2台湖北2007 800 良好全部工程9砂浆搅拌机Sj1200 1台湖北2022 3500 良好全部工程10插入振动器蒙自2台湖北2019 1200 良好全部工程附表三:拟投入本标段的试验和检测仪器设备表序号仪器设备名称规格型号数量国别产地制造年份已使用台数时用途备注1 全站仪尼康2 2 2023 10 施工2 水准仪DS3-36 4 4 2023 10 施工3电热干燥箱HWX—11 1 2022 300 施工4 电子天平 1 1 2023 100 施工5 砼试压模 4 4 2024 新购施工6砂浆试压模3 3 2024 新购施工7电动振筛机6611B 2 2 2024 新购施工8 土工实验设备1 1 2024 新购施工9 称500型 1 1 2024 新购施工10 坡度尺2m 3 3 2024 10 施工12 比重计10 10 2024 10 施工附表四:拟投入本标段的劳动力计划表工种按工程施工阶段投入劳动力情况测量放线施工阶段田块整治施工阶段灌溉排水施工阶段田间道路施工阶段农田提升施工阶段清场竣工验收阶段管理人员20 20 20 20 20 10 测量员10 10 10 10 10 5 试验员 5 5 5 5 5安装工/ / 10 5 10管工/ / 10 / 5砼工/ 20 5 20 10 0 普工 5 20 10 10 30 10 钢筋工/ 5 2 2 2 0 机械工/ 10 5 5 5 0 电焊工/ 3 3 3 2 0 木工/ 5 0 0 2 0 电工 5 5 5 5 2 0 仓库保管员 5 5 5 5 5 0 保卫 5 5 5 5 5 0绿化专业工种/ / / / 30 0 交通疏导工 2 10 5 5 3 0 合计57 123 100 100 146 25附表五:计划开工日期、完工日期和施工进度网络图计划工期:180日历天;计划开工日期:2024-03-30 /计划竣工日期:2024-09-29 (计划开工日期以通知为准)4月5月6月7月8月9月序号工作内容开始时间结束时间工作时间15 30 15 30 15 30 15 30 15 30 15 301 施工准备2024.03.32024.04.0102 测量放线2024.04.12024.04.2103 田块整治2024.04.22024.05.2304 灌溉排水2024.05.02024.08.0905 田间道路2024.07.02024.08.0306 农田提升2024.06.02024.08.0607 农田防护2024.06.12024.08.1608 其他工程2024.08.12024.09.1309 竣工收尾2024.09.12024.09.215附表六:施工总平面图附表七:临时用地表用途面积(㎡)位置需用时间办公区240 施工现场至竣工生活区120 施工现场至竣工仓库区200 施工现场至竣工机械停放区200 施工现场至竣工停车场200 施工现场至竣工。
2010级《土木工程施工组织》课程设计任务书一、课程设计目的《土木工程施工组织》课程设计的目的是在学习本课程的基础上,使同学们熟练掌握施工组织设计的内容、方法、步骤,并结合所学专业知识,根据所提供的基础资料,独立完成一份施工组织设计文件,为毕业设计做准备。
通过一系列的训练和操作,提高同学们的动手能力,分析问题并在占有资料的基础上解决问题的能力,为提高将来在社会上的竞争力做准备。
二、课程设计要求在设计过程中,提倡独立思考、深入钻研的学习精神和严肃认真,一丝不苟、有错必改、使设计精益求精的工作态度。
反对不求甚解、照搬照抄、敷衍塞责、容忍错误的作法。
要求每个学生完成以下工作:(一)课程设计说明书(一份)要求图、文、表并茂,文字正确整洁,语言通顺,标点符号清楚,内容详实。
包括:1.确定施工方案、施工方法及质量保证措施;2.制定劳动力、机具、材料的供应计划;3.设计关键工程的施工工艺流程图;4.冬、雨季施工措施。
(二)制定施工进度计划,画施工进度横道图(一张)采用3号白图纸绘制施工进度横道图,字型仿宋体。
(三)设计施工现场平面布置图(一张)采用3号白图纸绘制;按工程制图要求进行;图面布局要合理,清洁工整、美观大方。
三、设计内容及时间安排(一)课程设计的内容根据课程设计指导书提供的图纸、工程量清单、工期、施工要求等资料,独立完成某项工程的施工组织设计文件。
提交以下主要内容:1.工程概况(工程简介、设计概要、工期、质量要求);2.开工前的准备工作(技术准备、施工现场准备);3.施工总体布置(①拟投入本工程的人员和机械;②施工总体布置及方案);4.施工手段与工艺;5.施工进度计划(根据总工期的要求及主要工程数量,合理安排工期,绘制工程进度计划图);6.工程主要材料计划;7.施工平面布置图;8.施工组织措施(质量保证措施、保证工期措施、施工安全保障措施)。
(二)课程设计的时间安排四、设计依据及参考书1.施工图设计文件,见基础资料;2.交通部颁布的规范:《公路路基施工技术规范》、《公路桥涵施工技术规范》、《公路基层施工技术规范》和部颁《验收标准》及有关规程;3.现行施工使用的《公路工程施工定额》、《公路工程预算定额》、《公路工程机械台班费用定额》、《公路基本建设工程概算预算编制办法》。
第一章工程概况一、编写依据淳化县六盘山片区扶贫攻坚示范试点2015年重要县乡公路建设项目的施工组织设计是根据下列文件,按业主要求,考虑工程施工的实际情况以及我公司多年的施工经验和现有的施工能力而编制的。
1、《淳化县六盘山片区扶贫攻坚示范试点2015年重要县乡公路建设项目施工招标文件》;2、国家或部门颁的有关施工技术规范质量、验收标准等;3、编制范围:淳化县六盘山片区扶贫攻坚示范试点2015年重要县乡公路建设项目C标段施工招标文件中所指定的所有工程项目。
二、编制原则1、根据工程实际情况,合理安排施工方案与施工顺序。
2、合理布置施工平面,尽量减少工程损耗,降低生产成本。
三、工程概况1.工程名称:淳化县六盘山片区扶贫攻坚示范试点2015年重要县乡公路建设项目C标段2.建设单位:淳化县交通运输局3.招标机构:陕西华城工程造价咨询监理有限公司4.施工地点:陕西省咸阳市淳化县官庄至黄甫5.计划工期:8个月(计划开工日期2015年10月15日;计划竣工日期2016年6月15日)5.质量要求:合格工程第二章总体施工组织布置及规划1、现场管理机构及职责我公司高度重视本工程,一旦中标,本工程将列为我公司重点工程,在全公司范围内调集丰富力强、管理水平高、具有丰富施工经验的人员,组成本公司项目经理部。
组织机构框图详见下页图1:(1)项目经理职责a项目经理为我方本工程的法定委托人,履行有关的法定程序。
b负责建立和健全施工组织管理机构,根据工程需要,合理配置有关的资源。
c主持全面工作,确保全面履行项目合同的要求。
d定期组织安全质量大检查,主持制定改进方案和各项措施。
e贯彻有关工程安全文明施工、环保、交通安全等法律、法规和指示。
(2)项目总工程师职责a正确贯彻国家的各项政策和法令,执行有关工程施工的技术、质量、安全的规范和规定。
b全面负责本项目工程的技术质量管理工作,主持编制本项工程的实施性施工组织设计,并依据相关的规范制定工程的技术标准和要求。
c督促检查进场物资和设备的质量,加强施工全过程的工序控制,主持对不合格品的评审和处置。
d组织竣工文件的编制及验收交接工作。
图1 拟为承包本合同工程设立的组织机构图(3)工程科负责施工现场机械、人员、物资的调度、现场质量监督及进度管理工作。
主要职责:a 在总工程师的领导下,直接负责整个项目的质量管理工作,对本项目中各种规范、规程、技术标准的落实和执行情况负责。
监督和项目经理项目技术负责人工程科 机务科 综合办公室安全科财务科土方施工队 排水施工队安装工程施工队 砼路面施工队 铺砌施工队垫层基层施工队检查各工序的施工情况,贯彻落实工序验收制度,上道工序未经验收,不允许进行下道工序。
b负责检查材料的进货检验情况,参加对不合格品的评审和处置,避免不合格品用于工程之中。
负责组织工程的质量检查和工程质量分析会,对施工中发现的问题本着“三不放过”的原则及时进行处理,避免留下质量隐患。
c负责技术质量资料的收集和整理,参与工程质量的评定及工程的中间交工验收和竣工验收。
d下设试验室,在总工程师的领导下,执行现行有关的国家标准和作业规程,负责生产过程中的试验委托、计量管理。
负责进场材料的取样和送检,为合格的建筑材料进场及施工生产提供正确、完整的实验资料。
(4)机务科负责物资材料的采购和管理。
负责工程项目全部施工设备管理工作,制定施工机械、设备管理制度。
主要职责:a负责本项目工程材料和机械设备的组织和管理。
b组织对材料供方的评价、严格控制材料和半成品的质量。
c根据质量要求,负责对采购的物资进行控制,做到手续完备、记录齐全,同时组织搞好施工物资的储备,以满足现场的施工需求。
(5)财务科负责本项目的施工计划,内部责任成本承包、工程款的使用等。
(6)综合办公室负责本项目宣传、治安、职工生活及劳动力安排、内部其它管理工作。
(7)安全科负责本项目安全管理工作。
a认真执行和贯彻国家和省、市有关保证安全生产的法令、法规、指示。
b全面负责本项目的安全文明施工工作,采取切实有效地安全技术措施,防止各类事故的发生。
c根据有关的施工安全技术规程、法令、法规,组织进行施工安全技术交底,并定期组织安全生产和环保教育。
d严格按安全生产技术规程和有关的法令、法规,组织进行现场安全生产和环保情况的监察和巡视。
e定期对施工现场进行全面的安全施工和环保检查,发现问题,及时督促整改,防止安全和环保事故的发生。
(8)项目部主要组成人员名单表如下:职务姓名性别职称证书编号项目经理任乃印男工程师0400059技术总负责张鹏举男工程师1042924安全员王存朋男助工0920932质量员董英英女0920942施工员史恒昭男助工10100009质检员财务员资料员(9)劳动力计划安排见表各阶段投入劳动力情况工种前期中期后期备注管理人员10 15 8自卸车驾驶员25 25 15其他工人25 40 35机械操作手15 15 10熟练工人15 30 20(10)施工主要机械设备及主要检测仪器主要机械设备根据生产能力大于进度指标要求,设备功能全面满足工程需要的原则,合理进行配置。
(11)拟配备本工程主要的材料试验、测量、质检仪器设备表附后2、布置说明(1)布置原则本工程施工总平面布置,将直接关系到施工总进度计划的实施及安全文明管理水平的高低,为保证现场施工顺序进行,将按以下原则进行平面布置:a在满足施工要求的前提下,尽量节约施工用地,减少临建设施的布置。
b在保证场内交通运输畅通和满足施工对原材料和半成品堆放要求的前提下,尽量减少场内运输,特别是减少二次倒运。
在平面交通上,要尽量避免工序之间和单位之间的相互干扰。
c施工总平面布置应符合现场卫生及安全技术要求,并满足施工防火和用电要求。
d具体布置分区明确,便于文明施工布置。
施工平面布置图附后。
第三章主要工程施工方案及技术措施(一)路基土石方施工1、放样所有进场的仪器均经过有关部门的校核,对于本标段,我单位投入两台性能良好的全站仪,五台水平仪,建立测量队对全线进行放样及检测。
测量人员是第一批进场,首先对提供的水准点,导线点进行复测和加密,建立施工导线网和水准网,复测中线和横断面,然后根据施工用地图,现场放出路基边缘,坡口、坡脚、水沟和护坡道等位置,标明其轮廓。
并做好土方调配方案。
道路中心线必须按坐标准确放样,校核无误后方可施工,对于软土或高填方路段的沉降阶段应做好沉降观测记录,发现问题及时上报。
对施工人员进行交底,避免造成测量桩点在施工时破坏,对关键桩号应做好控制点,便于该桩遭破坏后能及时修复。
2、清理现场及不良地质的处理。
根据现场考察,新建道路上有植被覆盖,路线经过地段有植被。
对于填方路段必须先做清场处理。
路基施工范围内的清场采用挖土机挖除含有机质的表土和建筑垃圾,推土机推移原地面顶部的草皮和表土,装载机装运草皮,表土和树根,自卸汽车运到指定地点。
填方区清场以后必须进行压实后才能进入下一道工序的施工。
施工时注意在软基处理前应在路基红线范围内开挖左右的纵向排水沟和一定数量的横向排水沟,将软基处理地段的积水排出,分层铺筑,压实紧密。
3、土方路堑施工开工前准确测量放线,场地清地后,重新复测并按设计边坡放线开挖,用机械由上而下进行开挖作业,并每下挖2米左右复测一次,并严格控制边坡的坡度、开挖宽度。
80米以内运距的土方拟采用推土机推土,80米以外运距的土方,直接用挖掘机清理作业面并装车运送到填方区。
对软土、种植土、建筑垃圾等不可利用的土方应运至指定的弃土地点,载土后的箱体应覆盖严密,不致在运输过程中漏洒。
土方路堑工艺流程,详见下页图2图2 土方路堑工艺流程图测量复核挖根 N排水 除草 砍树施工测量中线 高程 边桩 断面构筑物清理场地运往利用地段监理工程师审核N土方处理 废弃土方处理检查 场地清理检查 土方开挖划分开挖区定工作面 运输路线 开挖 运土整理边坡修排水防护路基整修工程师审核及交工验收工程师审核N施工台阶4、石方路堑开挖石方开挖是本段工程安全工作的重点和难点,石方施工前应做好充分的施工准备。
(1)、施工方法:A.由上至下多台阶式施工时,台阶的主体开挖爆破采用深孔多排微差挤压爆破,确保填筑爆破岩石粒径要求和施工进度及安全;各台阶边坡采用深孔预裂爆破,确保边坡成型平整、稳定;爆破岩石粒径挖装采用重型机械液压挖掘机,运输采用大中型自卸汽车运输,并配备推土机整平场地和道路,以确保工期要求。
(2)、开挖基本作业方法本工程开挖基本作业法,主要分为以下五道工序进行施工。
A.首先测量放出路堑中心线和最终边界线,以及施工台阶位置线。
后将原地面用手风钻凿孔眼,浅孔爆破,推土机整平,开挖成机械行走自如的工作平台连接内外交通,平台的宽度一般不小于6-8m,台阶坡角67°-75°。
B.钻孔。
采用KQD-80型潜孔凿岩机。
深孔的位置预先按设计爆破参数测量放出孔位以白石灰标定编号,钻凿顺序由远到近,由内向外顺序进行,钻机移位时,要保护成孔和孔位标记。
C.挖、装。
台阶爆破后,首先将堆积在坡面上的大块危石清理掉,然后再进行挖装作业。
采用1.2m3挖掘机,大块石平均为1%-2%;为给挖掘装载作业创造条件,对挖掘工作场地及车辆行走道路,应用推土机随时进行清理并整平以保证正常生产。
E.运、弃。
使用8T自卸汽车运填,运至指定弃土地点由近向远自行倾填。
上述主要工序必须衔接紧密,循环作业,才能充分发挥机械作业,提高生产效率。
5、填方路堤施工(1)填方工艺,详见下页图3(2)土方运输用自卸翻斗汽车将土方运至填方区进行填筑(3)路堤填筑:分层厚度不大于30cm进行填筑。
用自卸汽车运土至填方路基,从一端开始左右成排,前后成行等距离卸下布土,按规定厚度进行摊铺。
推土机推开摊平,平地机精平,达到平整度要求。
(4)路基压实第一遍使用重型振动压路机静压或轻振动进行预压后再强振压实,碾压时应控制土的含水量,碾压方向应从路基侧边坡逐渐压向中线,每次碾压轮迹应有15~20cm的重叠度,行驶速度应在2Km/h~3 Km/h范围内,每层填土碾压遍数由土工试验确定,一般以轮迹无明显压痕,重型振动碾振压应在6遍以上。
对于压路机压不到的边角用人工配小型夯实机具进行夯填,每层松铺厚度不大于20cm。
严格控制压实时土方的含水量,对含水量超过±2%的土质,要求撒水或翻晒,使其达到合格要求后方可开始碾压。
图3 填方工艺流程图(5)土工取样检试验:在碾压完毕的路段上,按规范要求的频率进行取样,并用环刀法确定出土最大干密度和最佳含水量参数,符合规范要求方可进行测量放样 填前碾压 自卸车备土 推土机摊平 平地机整型初 压 平地机精平 压路机碾压 进行下一层填筑检测压实度 场地清理 检测压实度 控制分层厚度 检测含水量 控制边缘预留宽度 补充洒水 检测 Y N 检测 Y N下道工序施工。
