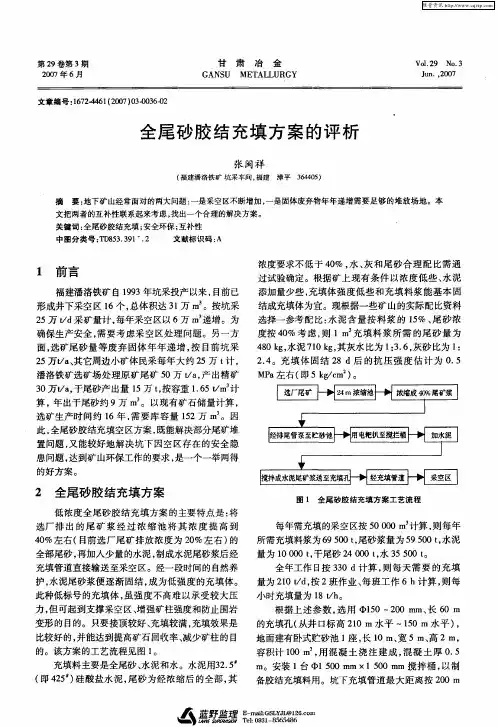

全尾砂充填系统实施方案
- 格式:doc
- 大小:112.00 KB
- 文档页数:14
1
2020年4月19日
全尾砂充填系统实施方案
文档仅供参考
2
2020年4月19日 水泥—全尾砂膏体泵送试验试块强度 (表2)
试块编号 膏体浓度(%) 坍落度
(cm) 灰砂比 试块容重
(g/cm3) 试块抗压强度(MPa)
3d 7d 28d
1 78.28 15.5 1:8 2.03 0.58
0.60
0.59 0.59 1.02
1.14
1.16 1.11 4.02
4.06
3.60 3.89
2 77.20 20.5 1:8 1.99 0.61
0.46
0.48 0.52 1.20
1.16
1.18 1.18 3.40
3.90
4.00 3.77
3 75.56 22.8 1:8 1.97 0.44
0.44
0.44 0.44 0.82
0.82
0.84 0.83 2.90
2.56
3.08 2.85
4 75.91 21 1:12 2.05 0.20
0.20
0.20 0.20 0.46
0.42
0.46 0.45 1.80
1.60
1.60 1.67
5 73.6 23 1:12 1.97 0.19
0.19
0.18 0.19 0.38
0.38
0.42 0.39 1.28
0.92
1.48 1.23
6 71.49 24.5 1:12 1.93 0.18
0.19
0.19 0.19 0.38
0.30
0.36 0.35 0.92
0.70
0.72 0.78
7 74.62 21 1:12 2.01 0.18
0.18
0.18 0.18 0.36
0.36
0.39 0.37 0.96
1.06
0.96 0.99
8* 74.62 23.5 1:12 2.02 0.18
0.18
0.18 0.18 0.39
0.46
0.38 0.41 1.00
0.96
1.00 0.99
*注:8号配方添加木钙减水剂 文档仅供参考
3
2020年4月19日
全尾砂粒度分布
粒径(μm) -5 -10 -15 -20 -25 -30 -36 -40
分计(%) 16.43 7.57 4.76 4.58 4.07 3.44 3.78 2.35
累计(%) 16.34 24.00 28.76 33.34 37.41 40.85 44.63 46.98
粒径(μm) -50 -71 -100 -150 -200 -300 -400 -500
分计(%) 5.31 10.03 11.72 11.27 5.21 5.07 2.60 1.81
累计(%) 52.29 62.32 74.04 85.31 90.52 95.59 98.19 100
各分布粒径如下:d10=2.59μm
d50=45.49μm
d90=193.45μm
平均粒径d平均=76.80μm。
文档仅供参考
4
2020年4月19日
全尾砂胶结充填系统投资概算(不包括全尾砂脱水及运输)
一:主要设备
⑴各渣浆泵及水泵 3台套 5.0万元
⑵前装机 1台 10.0万元
⑶BW600泥浆泵 2台 5.0万元 衡阳探矿机械厂
⑷两段搅拌机 1套 32.5万元 长沙矿山研究院
⑸双管螺旋给料机 1台 2.0万元 芜湖起重运输设备厂
⑹单管螺旋上料机 1台 0.5万元
⑺散装水泥仓 1台 20.0万元
小计 75万元
运杂费 6% 4.5万元
安装费 10% 7.5万元
合计 87万元
二.主要仪器仪表
⑴电磁流量计 2台 4.0万元 上海爱尔美特仪器公司K300DN125PD-M·CT300
⑵核密度计 2台 8.0万元
⑶涡街流量计 1台 0.7万元 文档仅供参考
5
2020年4月19日 ⑷电动调节阀 1台 0.8万元
⑸重锤料位计 1台 1.5万元
⑹螺旋电子秤 1台 2.0万元
⑺变频调速器 1台 2.0万元
⑻功率传感器 1台 2.0万元 研制
⑼显示仪表 8台 0.8万元
⑽调节器 1台 0.5万元
⑾工控系统 1套 10.0万元
⑿仪表盘、信号控制电缆等 5.0万元
小计 37.3万元
运杂费 6% 2.238万元
安装费 10% 3.73万元
合计 43.268万元
三.土建工程
⑴全尾砂存储池 10万元
⑵充填站厂房及基础 30万元
⑶其它(外围场地及道路等) 5万元
小计 45万元
四.管道系统(包括充填钻孔、井下管网及站内管道等) 40万元
五.供水、配电及辅助设施 30万元
