二次结构墙体植筋施工方案
- 格式:doc
- 大小:930.50 KB
- 文档页数:7
平顶山市工程质量监督站监制工程名称分部工程砌体工程分项工程名称填充墙砌体植筋工程交底内容:2.3 钢筋处理,将锚固范围的尘土清理干净,用锤子进行变形(除去锈蚀层后适当用锤敲成扁状增加钢筋粘结性能)2.4 按照植筋胶说明书要求调制结构胶,专用器具放,配制一次使用完。
2.5 采用专用的打胶工具灌胶,打胶前进行二次清孔,将打胶管放入孔底,旋转退出,胶不少于满孔2/3,剂量多少以植筋时后胶微有溢出为准。
2.6 罐胶完成后迅速植入钢筋,钢筋采用边螺旋边插入的方式至孔底,钢筋的弯头朝向不能错。
构造柱上下错开接茬植筋完成后,不用在搭接(一根钢筋仅一个搭接头),钢筋校正后绑扎箍筋即可。
2.7 钢筋定位及保养钢筋在植入过程中位置有所偏转,胶液也会有所流淌,批量植筋后应检查,将流淌的胶重新填回(仅仅植筋孔附近且不污染的),对偏转的钢筋进行复位。
2.8 钢筋情况,200×200构造柱钢筋采用4C10,100×300构造柱钢筋2C10,锚拉筋2A6贯通设置。
大于200的墙,每宽多120mm,多加一道锚拉筋。
水平系梁墙宽×150,采用4C12。
洞口压顶墙宽≤250时,2C6,300时采用3C6,压顶厚100mm,植筋距压顶25mm,压顶进砌体墙150mm,窗台压顶首层顶层通长设置,过梁深入墙每侧300mm。
过梁配筋表:技术负责人交底人接受人平顶山市工程质量监督站监制工程名称分部工程砌体工程分项工程名称填充墙砌体植筋工程交底内容:钢筋搭接50d且不小于400mm,门洞口、门口混凝土剁、窗剁等部分单独下料。
电梯井圈梁配筋墙宽×300,4C12。
小于等于200混凝土垛配筋电梯井道圈梁构造四、质量标准1、钢筋品种、强度等级必须符合设计要求;2、植筋胶强度必须满足验收要求;3、钻孔的直径和深度符合要求,深度的允许偏差为+20mm,-0mm,垂直允许偏差为5°,钻孔应避免受力钢筋,对于废孔,应采用植筋胶或者等强度的树脂水泥砂浆填实。
鲁JJ-0050 0 1工程名称亚特尔凤凰太阳城H-4#商住楼H-3#、H-6#楼住宅楼施工单位青岛永富建筑劳务工程有限公司交底部位H-6#住宅楼工序名称植筋工程交底提要:植筋交底内容一、材料要求1、钢筋的品种、级别、规格应符合设计要求和相关标准规定,并有出厂质量证明书,有复试报告。
2、钢筋应平直、无损伤、表面不得有裂纹、油污、颗粒或片状老锈。
3、植筋胶有产品合格证和检验报告。
二、机具设备1、机械:电锤钻、砂轮锯、磨光机。
2、工具:毛刷、钢丝刷、气管、胶枪。
二、作业条件1、对植筋操作的工人进行交底、培训合格后方可进行操作施工。
2、已完成二次结构测量放线工作,应放出二次结构墙柱、门窗洞口平面控制线及水平标高控制线,标出构造柱、门洞口位置,在主体结构上已明确标出植筋位置点及植筋大小,确保植筋后钢筋能与砌体顺利结合,不出现错误等现象。
2、大面积植筋前,必须先对不同品牌植筋胶和具有代表性的部位进行样板施工,抗拉拔试验合格后方可进行大面积施工。
3、植筋部位原结构面的缺陷已按相关要求进行补强和加固处理完成。
4、特殊部位的操作平台搭设完成,并经验收合格。
5、已明确技术交底针对施工部位、所植钢筋、植筋深度、植筋根数等要求。
三、做法要求1、根据本工程实际情况,凡砌体填充墙拉结筋、过梁、圈梁及构造柱需要植筋的部位,均采用结Y 用植筋。
2、按砌体工程质量验收规范要求:砌块为600*200*240、600*240*100mm蒸压加气混凝土植筋间距为500mm每道,植筋时从梁底向下3m-5cm开始向下植筋,按照间距500mm每道开始支设,门头门头过梁从线向上1.1m,窗台压顶植筋时必须按照水平线向下量取,卫生间、厨房间窗台高度不足900mm的按照900mm施工(建筑完成面向上)鲁JJ-0050 0 1工程名称亚特尔凤凰太阳城H-4#商住楼H-3#、H-6#楼住宅楼施工单位青岛永富建筑劳务工程有限公司交底部位H-6#住宅楼工序名称植筋工程交底提要:植筋四、操作工艺工艺流程:定位→钻孔→植筋孔清理→钢筋处理→注胶→植入钢筋→固化养护1、定位1)孔位置按需植筋(墙体拉结筋、圈梁、过梁、构造柱)的混凝土结构构件表面用石笔或毛笔位并做好标记,严格控制其宽度、高度。
专项施工方案编制人:审核人:批准人:植筋施工方案一、工程概况三层框架结构,基础为钢筋混凝土柱下独立基础,墙充墙为加气混凝土砌块。
建筑总高度13.050m, 一层层高4.8m,二、三层层高3.9m,总建筑面积3251.75m2,基地面积1128.75 m2。
抗震设防烈度为7度,建筑耐火等级为地上二级,使用年限为50年。
二次结构:室内地坪及室外地坪以下埋在土中采用机制混凝土砖,其他维护分隔墙均采用加气混凝土砌块。
后砌墙应沿混凝土柱高每隔500mm置2Φ6拉结筋。
墙高大于4m时,应于门窗顶或墙高中部设圈梁一道,圈梁高120mm,配筋4Φ10,Φ6@200。
构造柱按图纸及相关规范布置,构造柱截面为墙厚×200,纵筋4Φ10。
二次结构中的墙体拉结筋、窗台压顶配筋、柱边门过梁配筋、圈梁及构造柱钢筋用植筋方式锚入柱中。
二、施工准备2.1 材料及主要机具及劳动力计划:2.1.1钢筋:钢筋要按设计要求加工,其规格、长度端头弯钩要符合要求。
钢筋要有符合要求的材质书和复试报告,且不得有锈蚀和明显弯曲现象,如略有锈蚀,可进行除锈处理,并在其植入端表面擦拭丙酮溶液。
2.1.2植筋胶:植筋胶应在规定的保质期内且密封良好,具有产品质量保证书、使用说明书、产品检验报告和复试报告。
2.1.3丙酮:准备适当数量的丙酮溶液,用于清洗油污和胶体污染。
2.1.4机具设备:钢卷尺、墨线盒、红蓝铅笔、冲击钻、专用毛刷、吹风机(橡皮气囊、手推式气筒、手动或电动吹风机)、铁桶或塑料桶(配胶容器),搅拌棒、手持式自动压力灌浆器、钢丝刷、脱籽棉球等。
2.1.5劳力组织:可采用6人小组进行施工。
成孔阶段2人定位弹线,2人打孔,2人清孔;清孔后组织验收,植筋阶段共6人进行注胶、植筋操作。
三、操作工艺3.1工艺流程:弹线定位→钻孔→清孔→配胶→注胶→植筋→检查验收3.2施工操作点:钢筋混凝土结构施工完毕后,在填充墙砌体施工前,进行拉结筋的施工。

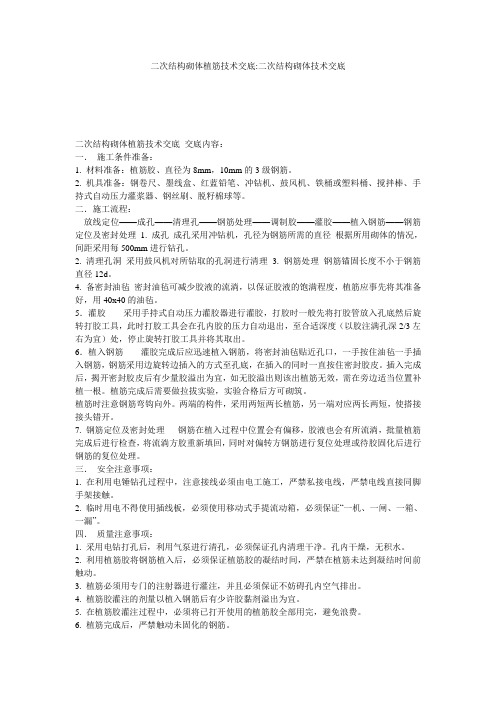

二次结构砌体植筋技术交底:二次结构砌体技术交底二次结构砌体植筋技术交底交底内容:一.施工条件准备:1. 材料准备:植筋胶、直径为8mm,10mm的3级钢筋。
2. 机具准备:钢卷尺、墨线盒、红蓝铅笔、冲钻机、鼓风机、铁桶或塑料桶、搅拌棒、手持式自动压力灌浆器、钢丝刷、脱籽棉球等。
二.施工流程:放线定位——成孔——清理孔——钢筋处理——调制胶——灌胶——植入钢筋——钢筋定位及密封处理1. 成孔成孔采用冲钻机,孔径为钢筋所需的直径根据所用砌体的情况,间距采用每500mm进行钻孔。
2. 清理孔洞采用鼓风机对所钻取的孔洞进行清理3. 钢筋处理钢筋锚固长度不小于钢筋直径12d。
4. 备密封油毡密封油毡可减少胶液的流淌,以保证胶液的饱满程度,植筋应事先将其准备好,用40x40的油毡。
5.灌胶采用手持式自动压力灌胶器进行灌胶,打胶时一般先将打胶管放入孔底然后旋转打胶工具,此时打胶工具会在孔内胶的压力自动退出,至合适深度(以胶注满孔深2/3左右为宜)处,停止旋转打胶工具并将其取出。
6.植入钢筋灌胶完成后应迅速植入钢筋,将密封油毡贴近孔口,一手按住油毡一手插入钢筋,钢筋采用边旋转边插入的方式至孔底,在插入的同时一直按住密封胶皮。
插入完成后,揭开密封胶皮后有少量胶溢出为宜,如无胶溢出则该出植筋无效,需在旁边适当位置补植一根。
植筋完成后需要做拉拔实验,实验合格后方可砌筑。
植筋时注意钢筋弯钩向外。
两端的构件,采用两短两长植筋,另一端对应两长两短,使搭接接头错开。
7. 钢筋定位及密封处理钢筋在植入过程中位置会有偏移,胶液也会有所流淌,批量植筋完成后进行检查,将流淌方胶重新填回,同时对偏转方钢筋进行复位处理或待胶固化后进行钢筋的复位处理。
三.安全注意事项:1. 在利用电锤钻孔过程中,注意接线必须由电工施工,严禁私接电线,严禁电线直接同脚手架接触。
2. 临时用电不得使用插线板,必须使用移动式手提流动箱,必须保证“一机、一闸、一箱、一漏”。
二次结构施工、植筋技术交底本技术交底适用于框架(剪力墙)结构主体工程加气混凝土砌块填充墙施工。
1施工准备1、材料准备(1)水泥:砌筑砂浆所用水泥宜采用通用硅酸盐水泥或砌筑水泥,且应符合现行国家标准《通用硅酸盐水泥》GB175和《砌筑水泥》GB/T3183的规定。
水泥强度等级应根据砂浆品种及强度等级的要求进行选择,Ml5及以下强度等级的砌筑砂浆宜选用32.5级的通用硅酸盐水泥或砌筑水泥;M15以上强度等级的砌筑砂浆宜选用42.5级普通硅酸盐水泥。
当在使用中对水泥质量受不利环境影晌或水泥出厂超过3个月、快硬硅酸盐水泥超过个月时,应进行复验,并应按复验结果使用。
不同品种、不同强度等级的水泥不得混合使用。
水泥应按品种、强度等级、出厂日期分别堆放,应设防潮垫层,并应保持干燥。
(2)砂砌体结构工程使用的砂,应符合国家现行标准《混凝土和砂浆用再生细骨料》GB/T25176、《普通混凝土用砂、石质量及检验方法标准》JG] 52 和《再生骨料应用技术规程》G]/T240的规定。
砌筑砂浆用砂宜选用过筛中砂,毛石砌体宜选用粗砂。
水泥砂浆和强度等级不小于M5的水泥混合砂浆,砂中含泥量不应超过5%;强度等级小于M5 的水泥棍合砂浆,砂中含泥量不应超过10%。
人工砂、山砂、海砂及特细砂,应经试配并满足砌筑砂浆技术条件要求。
砂子进场时应按不同品种、规格分别堆放,不得混杂。
(3)砌块砌体结构工程使用的小砌块,应符合设计要求及现行国家标准《普通棍凝土小型空心砌块》GB8239、《轻集料:混凝土小型空心砌块》GB/T15229 、《蒸压加气混凝土砌块》GB11968的规定。
蒸压加气混凝土砌块砌筑时,其产品龄期应大于28出蒸压加气混凝土砌块的含水率宜小30%,加气混凝土砌块在运输、装卸及堆放过程中应防止雨淋。
采用薄层砂浆砌筑法施工的砌体结构块体材料,其外观几何尺寸允许偏差为 ±1mm。
(4)钢筋砌体结构工程使用的钢筋,应符合设计要求及国家现行标准《钢筋混凝士用钢部分:热轧光圆钢筋》GB1499.《钢筋混凝土用钢部分:热轧带肋钢筋》GB1499.及《冷拔低碳钢丝应用技术规程》JG]19的规定。
二次结构植筋是否为规范要求竭诚为您提供优质文档/双击可除二次结构植筋是否为规范要求篇一:二次结构施工植筋篇二:二次结构植筋方案军安住宅小区三期8#楼工程二次结构植筋施工方案编制:审核审批********集团有限公司军安住宅小区三期8#楼工程二○一二年十月一、工程概况军安住宅小区三期8#楼工程位于郑州市秦岭路以西,汝河路南。
建设单位:*******房地产开发有限公司施工单位:******集团有限公司本工程建筑面积为20xx1.03平方米,地上28层,地下1层,建筑总高度88.20米。
地下部分为车库,地上1层为商业网点或车库;2-28层为商业网点和住宅;住宅层高为2.900米。
本工程为钢筋混凝土剪力墙结构。
填充墙砌体材料:地下室采用240㎜厚mu10蒸压灰砂砖;地上采用b06a3.5加气砼砌块(厚度300㎜、250㎜、200㎜、100㎜)(二次结构植筋是否为规范要求);卫生间墙体根部200高c25素砼止水带。
砌筑砂浆强度等级:地下室m7.5水泥砂浆;地上m5.0混合砂浆;卫生间墙体m5.0水泥砂浆。
砌筑砂浆采用现场搅拌。
混凝土强度等级:卫生间砌块墙底部素混凝土带c25;压顶c25;构造柱、过梁c25。
二次构件混凝土采用现场搅拌,部分采用商品混凝土。
质量标准:优质结构,中州杯。
二、施工准备2.1劳动力及施工机具的配置要根据工期要求进行,以保证工期和质量要求为宗旨,并根据现场情况及时调整。
2.2材料及机具准备2.2.1粘结剂必须是粘结强度高,耐久性好,具有一定弹性。
2.2.26812三种,均按图纸设计要求使用。
2.2.3本工程中植筋机械采用gsb20-2型冲击钻。
其技。
二次结构植筋规范二次结构植筋是指在混凝土构件内部设置钢筋,起到增加构件强度和延缓开裂的作用。
下面是关于二次结构植筋的规范要求,总结如下:1.植筋材料:应选用符合国家标准和规范要求的钢筋,具有良好的机械性能和耐腐蚀性能。
2.植筋间距:植筋间距应符合设计要求和规范规定。
在正常情况下,梁、板、柱的钢筋间距一般不大于150mm。
3.植筋直径:植筋直径应符合设计要求和规范规定。
根据混凝土结构的不同部位,植筋直径有所差异,但一般不小于6mm。
4.植筋深度:植筋的深度应符合设计要求和规范规定。
植筋的深度一般应在构件截面有效高度的1/4到1/3之间。
5.植筋长度:植筋的长度应符合设计要求和规范规定。
梁的横截面内的钢筋长度应大于等于最大受压纵筋长度。
6.植筋的连接:植筋之间应采用适当的连接方式。
植筋的连接应符合设计要求和规范规定,确保连接牢固、可靠。
7.植筋的保护层:植筋应设置保护层,以保护钢筋不受外界环境的侵蚀和氧化。
保护层的厚度应符合设计要求和规范规定,一般不小于混凝土保护层厚度的要求。
8.钢筋混凝土植筋施工:植筋施工应严格按照设计要求和规范规定进行。
操作人员应具备合格的技术和安全意识,确保施工质量。
9.植筋质量检验:植筋质量应进行检查和验收。
检验内容包括钢筋的规格、长度、间距等是否符合设计要求和规范规定。
10.施工记录:植筋施工应做好施工记录。
记录内容包括植筋的位置、间距、数量、质量等信息,以便于日后查验和维护。
11.验收标准:植筋的验收应符合设计要求和规范规定。
验收标准主要包括植筋质量、位置、间距、深度、保护层厚度等。
二次结构植筋规范是确保混凝土结构安全可靠的重要依据,施工人员应严格按照规范要求进行操作,确保植筋质量符合设计要求。
以上是对二次结构植筋规范的一些简要介绍,具体要求还需要根据不同结构的实际情况进行详细的设计和施工方案。
目录第一章编制依据 (2)第二章工程概况 (2)一、建筑概况 (2)二、构造要求 (2)第三章施工方法 (2)一、施工材料 (2)二、主要机具 (3)三、施工工艺流程 (3)四、锚固长度 (3)五、施工措施 (4)六、植筋孔质量检查 (5)七、锚固质量检查与验收 (5)第四章安全文明施工保证措施 (5)一、安全管理 (5)二、安全文明施工 (5)第一章编制依据一、依据:1、恒大影城施工图纸及变更、会审纪要2、施工组织设计3、施工现场实际情况4、《建筑工程质量验收统一标准》GB50300-20015、《砌体工程施工质量验收规范》GB50203-20026、《砼结构工程施工质量验收规范》GB50204-20027、《建筑抗震设计规范》GB50011-2001第二章工程概况一、工程概况:1、本项目总建筑面积约为26397.1平米,地下一层,地上3层局部4层,建筑总高度23.95米,地下总建筑面积8533平米。
地下一层框架全埋式地下停车场;结构形式为框架,基础为独立基础,7度设防,结构抗震级为3级,基础埋深5.1米。
二、构造要求1、本工程构造柱设置要求:(1)构造柱的设置详见各层的平面布置图。
(2)当填充墙体净高大于或等于4米且没结构梁或板的墙体须设置一道通长现浇带的大小及配筋详“建筑平面图”2、本次植筋目的:保证构造柱钢筋及砌砖的拉结钢筋的位置准确。
第三章施工要求一、施工材料1.1、植筋胶1.1.1、用高强型结构胶植筋,此胶固化快、粘接力强,抗拔拉力大:可在-5℃~+40℃的条件下进行施工,亦可带水作业,施工简便工艺性能好;密封、防潮性能好;粘接广泛,可粘接各种石材,大理石砼、金属等;耐介质,抗老化。
1.1.2、化学植筋的钢筋强度指标按现行国家标准《混凝土结构设计规范》GB50010规定采用。
1.2、钢筋1.2.1、钢筋的品种、级别、规格应符合设计要求及相关标准规定,并有出厂质量证明,按规定做物理力学性能复试。
二次结构墙拉筋及构造柱植筋、绑筋技术交底交底内容:一、施工准备材料要求1、锚固胶:锚固胶的性能应通过专门的试验确定。
对现场使用的锚固胶,除说明书规定可以掺入定量的掺和剂外,现场施工中不宜随意添加掺料。
如使用环氧基锚固胶,锚固胶的性能指标应符合《混凝土结构后锚固技术规程》JGJ145-2013的规定,如是用其它品种的锚固胶,其性能应厂家通过专门的试验确定和认证。
植筋用锚固胶的粘结强度设计值fbd应符合《混凝土结构加固设计规范》GB50367-2006的规定。
2、钢筋:钢筋规格为φ6,φ8,Φ12,Φ10钢筋性能和主要技术指标要符合规范和试验要求,钢筋在植筋前要清除表明的铁锈。
二、操作工艺植筋的施工流程:弹线定位钻孔清孔钢筋处理注胶植筋固化养护抗拔试验绑扎钢筋三、施工操作1、弹线定位根据设计图纸的钢筋数量及位置,标注出植筋位置。
经检查符合设计要求位置后方可钻孔。
1)拉结筋设置拉结筋为2φ6.5@500,从导墙顶开始沿竖向全高设置拉结筋。
拉结筋长度按不小于1000mm设置,即从构造柱边或现浇结构边外伸长度1000mm。
在操作过程中,墙体拉筋不得漏放。
特殊部位特殊制作。
当砌体与现浇结构相接时,拉筋采用植筋法,伸进砌体内不小于1000mm。
当中间设置构造柱时,拉筋必须贯穿构造柱,从柱边起伸进墙内1000mm,拉筋弯钩内凹2mm,并用墨笔圈画做好标记。
墙长另外设置。
2)构造柱设置构造柱设置按如下原则设置:钢筋混凝土构造柱GZx详图及布置详见施工平面图。
当施工平面图未标注时,按下列要求设置:当未标注构造柱编号与配筋时,构造柱厚度同墙厚,宽度为200,配筋HRB4004φ10,φ6.5@100/200。
构造柱必须先绑扎钢筋后砌墙,砌成马牙槎状,先退后进(进退各60mm)。
马牙槎高度250mm(即一皮砌块高度)。
构造柱在上、下两端及搭接区域按加密要求设置箍筋,加密区范围1.6La。
3)圈梁设置梁宽同墙厚,梁高120mm,配筋HPB2354φ12,φ6.5@200。
中铁建设集团郑州分公司
China Railway Construction Group, Zhengzhou Branch
鑫苑·世纪东城西苑工程
编制人: 审核人: 审批人:
编制单位:中铁建设集团郑州分公司
二次结构植筋施工方案
第五项目部编制日期:2011年11月30日
目录
一、编制依据 (1)
二、工程概况 (1)
三、施工准备 (1)
四、施工方法和工艺 (2)
五、质量要求 (3)
六、施工中应注意的问题 (4)
七、安全文明施工 (4)
一、编制依据
《混凝土结构加固技术规范》GB50367-2006
《建筑施工手册》
《混凝土结构设计规范》GB50010-2002
二、工程概况
鑫苑·世纪东城西苑工程二次结构构件(构造柱、圈梁等)中的部分钢筋需要锚固于主体结构已浇构件,该部分钢筋的施工拟采用植筋工艺,特编制此方案以指导施工。
三、施工准备
材料机具准备:
电钻、吹风机(前部带塑料管)、植筋胶
技术准备:
植筋长度按照《混凝土结构加固设计规范》中要求执行(规范相关内容见下)。
《混凝土结构加固设计规范》GB50367-2006对植筋基本锚固长度的规定:
l b=af y
l b—植筋锚固长度;
f y—钢筋抗拉强度设计值。
系数a按下表
钢筋直径(㎜)混凝土强度C15 C20 C25 ≥c30
6 0.44 0.38 0.34 0.33
8 0.64 0.55 0.49 0.46
10 0.86 0.74 0.66 0.61
12 1.1 0.95 0.85 0.77
14 1.3 1.12 1.01 0.93
16 1.57 1.36 1.22 1.11
18 1.8 1.56 1.39 1.3
20 2.1 1.82 1.63 1.50
22 2.63 2.28 2.04 1.84
25 3.85 3.34 2.98 2.7
注:1、当混凝土强度等级不低于C40时,对抗剪强度最小值不低于21N/㎜2的粘结剂,其植筋的系数a值乘以修正系数0.9。
2、当构件中的一个截面中有30%以上的受拉钢筋需与所植的钢筋搭接时,其植筋的基本锚固长度l b(或l b,d)应乘以放大系数1.4~2.0植筋最小锚固长度:
受拉区锚固l b,min=max{0.3l b;10d;100mm},
受压区锚固l b,min=max{0.6l b;10d;100mm},
本工程二次结构植筋最大直径d=10mm根据以上计算规则本工程锚固深度统一按照100mm设置。
墙体锚拉筋钢筋植筋甩出搭接长度为L=500mm。
四、施工方法和工艺
施工流程:
现场清理→定位放线→钢筋下料制作→钢筋处理→钻孔→清孔→孔烘干→结构胶调制→灌胶→植筋→固化养护→验收。
现场清理:
将需要植筋部位的现场清理干净。
定位放线:
必须按照图纸要求的钢筋间距、位置放线,但由于为了避免原钢筋砼结构层内钢筋相碰,允许微量移位。
钢筋下料制作:
钢筋下料时必须按照图纸要求,严格根据图纸下料。
钢筋处理:锚固用钢筋必须做好除锈清理,除锈长度大于锚固长度5cm左右,锚固用钢筋的型号、规格要严格按图纸设计要求选用;
用铜丝刷将除锈清理高度范围内的钢筋表面打磨出光泽;
将所有处理完的钢筋码放整齐,现场负责人检查清理工作。
钻孔:
由专业人员接通电源,检查、调试机具;选用与埋筋匹配的钻头进行钻孔,其孔径应略大于钢筋直径(4-5mm)。
清孔:
用毛刷和电吹风机配用塑料管吹净孔内粉尘。
(清孔是植筋过程中重要的一个环节,它直接影响锚固质量,所以是必须清理干净)。
孔烘干:
孔内必须烘干,避免影响植筋质量。
结构胶调制:
每次使用前检查包装桶内有无沉淀,按照一定比例充分搅拌。
灌胶:
结构胶充分搅拌均匀后注入孔内,以孔内盛满即可。
植筋:
将钢筋埋深部分用钢丝刷清楚锈污后,迅速插入灌满结构胶的孔内并慢慢单向旋入(不可中途逆向反转)直至埋件入孔洞底壁,应有结构胶从孔洞内溢出,钢筋预留长度应符合图集、规范要求。
固化养护:
固结期间勿振动埋筋,待完全固结后可进行下道工序施工。
验收:
埋植工作完成后,现场负责人按部位请监理对植筋质量进行检查验收。
五、质量要求
严格按照有关规范的质量要求及设计的要求进行施工。
钻孔完成后,必须将孔清理干净,做到孔内清洁干燥,埋植用的钢筋必须清理干净,打磨出光泽。
锚固用胶需有产品合格证,各项技术指标应达到规范定的数值,锚固用胶必须严格按产品说明配制使用。
钢筋锚固工作完成后,经自检合格后,报请有关单位验收,按照
1%的抽检率随机对植筋进行拉拔试验,并做好拉拔试验记录。
拉拔荷载检验值应取0.9Asfyk(As-钢筋截面积,fyk-钢筋强度标准值)。
六、施工中应注意的问题
植筋胶拟采用青岛固立特牌结构胶,结构胶内添加了纳米防沉材料,但每次使用前检查包装桶内胶有无沉淀,若有沉淀,用细棍重新搅拌均匀即可。
孔内尘屑是否清净,钢筋是否除锈,胶配比是否准确,是否搅拌均匀,孔内胶是否密实决定了锚固效果的好坏。
结构胶完全规划后为无毒的材料,但未固化前个别组份对皮肤、眼睛的劳动保护(配备工作服、手套等),人体直接接触后,应用清水冲洗干净。
结构胶宜在阴凉处封闭保存,保质期8个月,使用寿命80年。
七、安全文明施工
进入施工现场必须佩带安全帽。
由架子工搭设临时操作脚手平台,搭设时佩戴安全绳。
施工前检查临时操作脚手是否牢靠,确保安全。
使用电钻前应戴绝缘手套,与现场临水临电交涉后做好准备工作可进行施工。
现场禁止吸烟、吐痰、乱扔垃圾,避免对植筋部位的污染。
