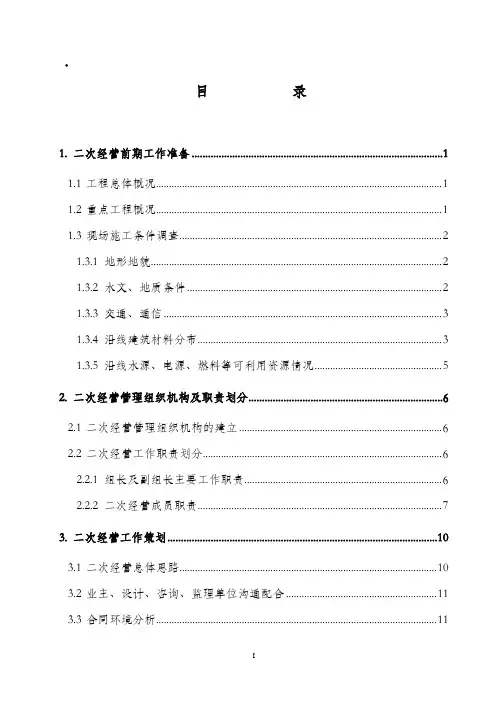

二次经营策划专项方案
- 格式:doc
- 大小:184.50 KB
- 文档页数:17
湖北城际铁路武咸四电集成项目二次经营专项方案目录一、Ⅱ类变更、新增工程二、青苗补偿三、安全生产费四、工程量统计五、材料设备统计、价差分析六、应对审计一、变更、新增工程1.1 加强沟通平时加强与监理、业主、设计的沟通,处理好各方关系,在施工过程中邀请业主、设计单位人员到现场检查指导。
1.2 提前策划根据铁建设[2012]253号《铁路建设项目变更设计管理办法》,项目开工前及施工过程中,工程技术人员和计财人员深入研究合同和施工图纸,结合现场勘测制定合理的施工组织和技术方案,做到工程技术与经济相结合,精心策划二次经营方案,制定责任人,出蓝图前工程技术人员核对现场,做好现场资料签认和收集工作,责任人提前与监理、业主、设计沟通,提前介入,把变更索赔、工程量进蓝图工作在全过程中贯彻落实。
已与各专业对接,各专业也策划“变更、新增工程”项目,下一步督促落实。
1.3 收集资料各专业的建安费用,将合同内的总承包风险包干费分劈为:通信专业680566元,信号专业1568125元,防灾专业184891元,电力专业2553781元,电气化专业5662908元,房屋285175元。
合计:元.计划部:(1)“量”和“价”,如主要工程数量、主要材料用量和单价、人工工日和人工费、设备量和单价及相应的造价等;(2)因工程概况、建设条件、标准、工程量、工期、等对造价有重要影响的技术经济条件的有关文件和会议纪要。
(3)国家或县级以上政府部门发布的有关影响工程造价的政策和价格信息等文件资料。
(4)项目部各类合同(劳务队用工合同、临时用工合同、物质采购合同、车辆合同、安全协议、配合协议、青苗补偿协议)收集、归类、统计。
办公室、调度:各项会议纪要、协议、往来信件、传真电报、通知和回复资料。
工程部:(1)每月统计填报施工图数量与实际施工量。
(2)有关施工部位特别是隐蔽工程的照片和录像资料。
(3)设备开箱、安装检查证及施工、监理单位签字盖章资料。
(4)工程量、Ⅱ类变更等监理工程师、设计和业主的签证资料,每月工程进度情况说明。
(5)有关的设计交底记录、变更图纸、变更施工指令。
(6)所有四方签认资料。
安质部:(1)做好上场人员统计、出车记录、安全培训的签认和记录;(2)安全生产费发票收集,组织、引导相关费用列入安全费;(3)与第三方单位配合、迁改赔偿等的协议、支付证明资料。
物资部:(1)做好材料、设备、租用机械、委托和检验试验的合同发票、凭据资料的收集。
(2)每月材料出库、入库登记台账,盘点记录等。
以上所有资料原件、电子版或复印件需交计财部留存。
1.4 变更索赔(Ⅰ类变更、Ⅱ类变更、新增工程等)(1)变更索赔定义变更索赔主要分类为合同内、合同外变更索赔。
是指在工程项目合同执行过程中,有目的、有针对性的开展合同内Ⅱ类变更、施工图量差;合同外Ⅰ类变更、Ⅱ类变更、新增工程、材料设备政策性调整补差、青赔、过渡、配合、索赔等项目经济效益的活动。
合同内变更索赔是指以施工合同明显条款为依据。
由于合同内工程项目的工程量增减原因发生的项目。
如风险包干费需要Ⅱ类变更、施工图量差、工程保险费组成。
合同外变更索赔是指超出施工合同范围,由于合同外新增加工程、国家政策、法规发生变化、不可预见、不可抗力因素原因发生的项目。
如Ⅰ类变更、新增工程、材料设备调差、青赔、过渡、配合、自然灾害(防洪防震)、工期延长缩短、误工等。
(2)所需依据资料①对建设工程具有约束性的国家、地方政府政策、法律、法规,对建设工程质量、安全、环保,对调价文件、信息价格及有关规定文件。
②合同文件:包括招、投标文件、施工合同专用、通用条款、技术标准、施工规范、工程量清单;业主关于建设方案、建设标准、建设规模、建设工期调整的有关文件、会议纪要等。
③设计文件:包括施工设计图纸、补充或变更设计图、书面通知、指令、信函、纪要等。
④现场技术资料及数据:各项经监理、业主、设计签认的施工组织设计文件、开、竣工报告、检查验收、技术鉴定报告、相关图片、记录、收发资料、施工进度计划、工程文件、交接记录、上场人员、机械变化记录确认、各类物资采购、到货、点验、进场、运输、检验、安装、验收记录凭据及依据、工程送电、停水、停电、停工及自然灾害记录。
⑤概预算定额、补充定额及相应的费用标准等。
⑥变更索赔文件组成部分:封面、目录1、变更索赔原因说明2、变更设计建议书3、变更设计会议纪要4、变更设计通知单5、变更设计工程数量计算单6、原设计与变更设计工程量对比表7、变更设计费用计算表8、变更前后施工图9、变更索赔相关支撑文件、纪要、影像、四方签认量等以上附件已发各专业。
(3)变更索赔程序(附表)①变更索赔应由工程部技术人员先提前与各审批单位进行沟通、汇报,得到准许或达成初步共识意见后进而整理完善、资料,避免先施工申报现象。
②经审批单位同意后接到变更通知或我方提出变更后,由项目总工组织技术人员做好相关文件资料的整理,经项目领导审阅、签字、盖章审批后上报监理、设计、业主单位主管工程师逐级签字、盖章审批。
③经审批后的变更索赔资料交计财部,计财部根据资料上报业主计财部进行验工计价。
工程变更及工程索赔纲要变更索赔工作程序流程图二、青苗补偿、安全、施工配合协议2.1青苗补偿总结以往项目的青赔资料,归结各专业遇到青苗补偿的情况,应准备如下资料:(1)与当地镇、村或当事人的协议书;附件1(2)当事人身份证正、反复印件;(3)南方公司征地、拆迁、青苗补偿支出结算专用票据;附件2(4)银行支付凭证(尽量通过银行支付到当事人的卡上);(5)需要连贯的图像资料(与专用票据内容相符的),就如车辆闯红灯的图片资料;(6)铁路建设用地、青苗及拆迁建筑物补偿清册(建交--6表)附件32.2安全、施工配合协议主要是与供电段、桥工段、电务段等相关单位签订的安全、施工配合协议及付款凭证。
2.3以上资料,施工过程中整理齐全、留存。
以备后期与甲方清算,实报实销。
附件1协议书甲方:乙方:甲方进行汉宜高速铁路施工须使用乙方地段(XX施工项目,DKXX+XXX),双方根据《湖北省征地统一年产值标准和区片综合地价》有关规定,就施工事宜进行了友好协商。
为了明确双方的权利义务,双方在平等自愿,协商一致的基础上针对该事宜签订本协议,共同遵守执行:1、甲方一次性付给乙方青苗补偿(XX亩)XXXX元。
甲方不再另行支付乙方任何费用。
2、乙方签订协议之日起七日内须完成甲方施工范围内青苗清理工作并保证甲方顺利进场施工。
3、甲方须在协议签订后两个工作日内将赔偿款支付给乙方。
乙方负责将补偿款分发给该土地所涉及农户。
甲方施工时对协议范围外的乙方农作物造成损失的甲乙双方另行协商。
4、甲方从进场施工到竣工退场,乙方有帮助甲方协调施工相关事宜的义务。
贰5、本协议未尽事宜,双方协商解决。
本协议一式肆份,甲方叁份,乙方壹份,双方签字盖章之日起执行。
甲方单位(签章):乙方单位(签章):甲方代表(签字):乙方代表(签字):年月日年月日青苗补偿支出结算专用票据编制单位:结算日起:年月日建设项目名称:铁路建设用地、青苗及拆迁建筑物补偿清册建交––6监理单位:(签字盖章)建设单位:(签字盖章)施工单位:(签字盖章)年月日三、安全生产费根据铁建设[2012]245号《企业安全生产费用提取和使用管理办法》,安全生产费支出范围表共分为以下九部分:一、完善、改造和维护安全防护设施设备支出;二、配备、维护、保养应急救援器材、设备支出和应急演练支出;三、开展重大危险源和事故隐患的评估、监控和整改支出(含临近既有线或建(构)筑物施工所产生的影响等);四、安全生产检查、评价(不包括新建、改建、扩建项目安全评价)、咨询和标准化支出;五、配备和更新现场作业人员安全防护用品支出;六、安全生产宣传、教育、培训支出;七、安全生产适用的新技术、新标准、新工艺、新装备的推广应用支出;八、安全设施及特种设备检测检验支出;九、其他与安全生产直接相关的支出;根据铁建设[2012]245号文件的第一条、铁路工程安全生产费费率由建筑安装工程费的1.5%调整为2%。
第三条、2012年2月14日之后完成的建筑安装工程,按建筑安装工程费的2%计取安全生产费。
详细的支出条目参照铁建设[2012]245号文件列支,各专业要仔细学习文件,结合各专业上报安质部的安全费用策划表,在施工的工程灵活运用,把一些能挨上边的项目开支在开发票的时候对应支出范围表里的条目开出来,按照分劈的安全生产费吃足,最好吃超。
财务部每月及时提供给安质部备份安全生产费发票,经管人员每季度底收集好三个月的安全生产费发票,在监理确认之后即可到上报到业主计财部进行验工计价。
根据各专业的的建安费用,将合同内的安全生产费分为项目部74606元,通信专业387731元,信号专业702531元,电力专业元,电气化专业元,房建专业160929元,共计元。
在施工过程中,需要各部门、各专业集思广益,把一些可以做文章的现场开支费用开具安全相关的发票,吃足安全生产费用。
四、工程量统计工程数量台账对比分析(中标合同量、施工图量及实际量对比)(1)工程数量表中各章节详细数量为招标单项概算数量,概算数量、施工图数量、实际施工数量三者之间存在量差,统计出投标数量、施工图数量、实际施工数量。
(2)工程数量表中各章节详细项目有漏项的,根据章节添加项目名称及相应数量。
并做出颜色标记。
(3)工程数量表中分各专业按照车站、区间分解,详细填写数量。
备注施工图号。
(4)各专业先与设计沟通,将漏项、少量的情况报设计专册,及时在施工图或竣工图中补充。
并作为后期清理概算的依据。
工程数量量统计表已完工程数量统计表五、材料设备统计、价差分析5.1 物资部负责甲控、自购物资的购置。
提供招投标文件、购货合同、发票、会议纪要、检测试验合同费用、四方签认资料及点验单等资料,并与经管对接,办理合同内部交接单。
5.2 物资材料、设备台账对比分析(中标合同量、招标合同量及实际到货量量对比)物资材料、设备表中各章节详细数量为招标材料、设备清单量,实际采购量为厂家到货签认的量。
两者进行对比分析。
物资材料、设备台账对比分析表5.3 根据铁建设[2009]46号《关于铁路建设项目实施阶段材料价差调整的指导意见》及铁建设〔2012〕230号《铁道部关于补充铁路建设项目实施阶段材料价差调整目录的通知》,过程中按计价期分析甲控、自购材料价差。
非甲供材料(辅材)价差表(当期信息价-编制期概算价)设备余款处理建议:5.3.1 采用系统集成技术方案优化、设备技术规格书梳理和变更设备计量单元等措施,填补设备数量差。
5.3.2 设备总价中包含软件费、技术服务费、检测测试费的,可由物资设备部门与厂商协商,要求厂商将上述费用委托集团内部设计院、检测中心等单位完成上述工作,并由厂商与集团内部单位补签技术服务协议和检测测试服务协议,明确厂商委托将上述款项支付给协议单位,由设计院、检测中心等单位对业主或厂商开具技术服务和检测测试费等发票。
