编写:审核:批准:目录1编制依据2工程概况2.1地理位置及环境2.2工程总体布置2.3主要系统简介2.4主要设备技术特点2.5主要设备技术规范3工程范围及主要工程量3.1主机设备3.2主要辅助机械3.3主要附属设备3.4主要管道施工项目4施工组织机构设置和劳动力计划4.1施工组织机构图4.2组织机构管理4.3岗位职责4.4劳动力计划5施工网络计划6施工区域平面布置6.1施工场地布置6.2施工平面管理6.3主要吊装机械的布置7力能供应8主要施工方案及重大施工措施8.1主要施工小型机械情况8.2汽轮机本体安装方案8.3发电机静子厂内运输及就位方案8.4发电机安装施工方案8.5汽动给水泵安装8.6电动给水泵安装8.7凝汽器安装方案8.8油系统设备及管道安装施工方案8.9油系统冲洗及油循环施工方案8.10除氧器除氧水箱安装8.11加热器安装8.12汽机热力系统管道安装9施工技术及物资供应计划9.1施工技术措施及作业指导书编制计划9.2施工技术记录图编制计划9.3设备交付计划10质量管理、职业安全健康及环境管理10.1工程质量管理10.2职业安全健康与环境管理10.3文明施工管理目标及措施11技术培训计划12物质管理13技术革新措施14降低成本的措施及目标15工程竣工后应完成的技术总结清单1 编制依据1.1 国电XXXXXX发电厂一期B号标段安装工程施工组织总设计。
1.2《XXX省XXX电厂2³600MW机组新建工程B标段投标文件》1.3 XXX省XXX电厂2³600MW机组新建工程B标段工程建设施工合同1.4《XXX省XXX电厂2³600MW机组新建工程施工组织设计》XXX省火电建设公司XXX项目部1.5 XXX电力设计院有关技术文件、施工图纸1.6 上海电气汽轮机厂、电机厂及部分辅机厂的提供的安装图、说明书等技术文件1.7 设备清册和材料清单1.8 有关国家、行业标准、规程、规定:《电力建设施工及验收技术规范》(汽机机组篇)DL5011-92《电力建设施工及验收技术规范》(管道篇)DL/5031-94《电力建设安全工作规程第一部分:火力发电厂》DL 5009.1-2002《电力建设安全施工管理规定》《火力发电厂焊接技术规范》管道篇DL/T869-2004《XXX省火电建设公司施工工艺纪律》(第二版)《电力建设消除施工质量通病守则》《火电施工质量验收及评定标准》(汽机篇)1998版《火电施工质量验收及评定标准》(管道篇)2002年版《火电施工质量验收及评定标准》(焊接篇)1996年版《火力发电工程施工组织设计导则》国电电源[2002]849号《电力建设工程施工技术管理导则》国家电网工[2003]153号1.9 火电机组达标投产考核标准(2006年版)1.10其他相关的法律、法规性文件以上标准若有新的标准则执行新标准,替代原有标准2.工程概况国电XXX发电厂一期新建工程2³600MW超临界燃煤发电机组安装工程,位于XXX省余干县XXX镇境内的凌圹村,由华东电力设计院与XXX电力设计院联合设计,规划4³600MW燃煤机组,本期新建2³600MW燃煤机组,由XXX省火电建设公司承担#2机组的安装施工任务。
XX金威煤电XX汽轮机、发电机安装工程施工组织设计XX省肥城安装公司鹿洼工程部2004年3月12日1、编制依据及原那么1.1编制依据1.1.1XX金威煤电XX提供局部图纸。
1.1.2?火力发电厂施工程组织导那么?。
1.1.3现行施工规X、规程、标准。
1.1.4?质保手册?及程序文件。
1.1.5我公司施工能力、技术装备和同类工程的成熟施工经历。
1.1.6现场的实际情况。
1.2编制原那么1.2.1本工程施工设计的指导方针:以合理的投入、最短的工期、优良的工程质量、优质的效劳顺利完成该工程建立任务。
1.2.2主要原那么1〕、符合?招标文件?和公司程序文件的要求。
2〕、合理安排施工顺序,及时形成完整的生产能力,从实质上缩短建立周期以提高投资效益。
3〕、完善劳动组织,调整好各阶段施工密度,并经济有效地组织好后勤保障,以便连续均衡施工。
4〕、采用科学的管理方法和先进的施工技术,推广先进经历,努力提高机械利用率和机械化施工综合水平,以提高工效、劳动生产率,降低本钱。
5〕、充分发挥地区优势,提高工厂施工程度。
6〕施工场地布置紧凑、合理,方便施工并符合平安、防火要求。
7〕实行全面质量管理、克制质量薄弱环节,不断提高工艺水平。
8〕、大力节约施工用材料2、工程概况2.1建立规模金威热电XX汽轮机是XX汽轮机厂生产的抽汽凝汽式汽轮机容量为12000KW,发电机是北汽轮电机XX容量为15000KW。
2.2主要工程量:待接到施工图后,详细列出。
2.3施工条件2。
3。
1现场条件:施工现场已经具备三通一平。
2.3.2施工图纸:应按方案及时供给。
2.3.3设备、材料:由业主供给设备和主材,应按施工方案供给。
2.4施工技术规X、规程的执行要求。
2.4.1采用国家及有关部门颁发的最新有效的规X、规程、标准、规定。
2.4.2如合同规X、标准和技术要求〔包括设备制造厂家提供的〕发生冲突时,按国家、部颁、行业、XX规X、标准和技术要求顺序执行。

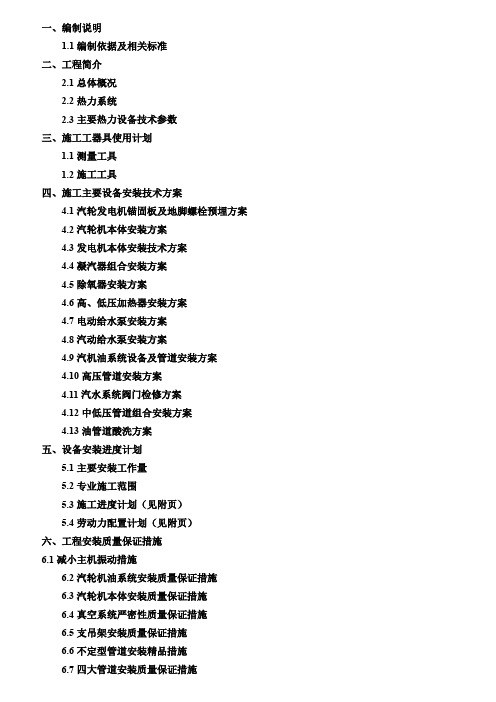

一、编制说明1.1编制依据及相关标准二、工程简介2.1总体概况2.2热力系统2.3主要热力设备技术参数三、施工工器具使用计划1.1测量工具1.2施工工具四、施工主要设备安装技术方案4.1汽轮发电机锚固板及地脚螺栓预埋方案4.2汽轮机本体安装方案4.3发电机本体安装技术方案4.4凝汽器组合安装方案4.5除氧器安装方案4.6高、低压加热器安装方案4.7电动给水泵安装方案4.8汽动给水泵安装方案4.9汽机油系统设备及管道安装方案4.10高压管道安装方案4.11汽水系统阀门检修方案4.12中低压管道组合安装方案4.13油管道酸洗方案五、设备安装进度计划5.1主要安装工作量5.2专业施工范围5.3施工进度计划(见附页)5.4劳动力配置计划(见附页)六、工程安装质量保证措施6.1减小主机振动措施6.2汽轮机油系统安装质量保证措施6.3汽轮机本体安装质量保证措施6.4真空系统严密性质量保证措施6.5支吊架安装质量保证措施6.6不定型管道安装精品措施6.7四大管道安装质量保证措施6.8防止泄露质量保证措施6.9降低发电机漏氢量保证措施七、汽机专业施工工艺规范八、汽机专业成品保护措施九、工程施工质量保证措施9.1汽机专业质量目标9.2汽机专业质量管理机构9.3汽机专业QC小组成员9.4施工质量管理及施工质量保证措施十、安全文明、环境卫生保护措施10.1汽机专业安全目标10.2汽机专业安全管理机构10.3安全施工技术措施10.4施工中的主要危险点及防范措施10.5夏季及冬季施工安全措施十一、工程附图一、编制说明为了确保**热电有限责任公司2×300MW机组新建工程,汽轮发电机组的施工质量与施工工期,更好的指导现场施工,使施工顺利进行,充分利用现场资源,科学的组织施工,以确保**工程按期投产运行,创建达标机组,特编制《**热电厂汽机专业施工组织设计》。
本施工组织设计主要包括施工中的主要施工方案、施工力能布置、工器具配置、安全文明与环境保护措施等内容。
山西关铝运城热电厂2³200MW机组汽机专业施工组织设计批准:审核:编写:山西省工业设备安装公司二OO七年四月二十八日目录1、工程概况 (1)2、编制依据 (1)3、设备主要特点 (1)4、工程范围及主要工程量 (5)5、施工机具配备 (8)6、工程进度 (10)7、施工组织 (14)8、主要施工方法 (19)9、重大施工方案 (33)10、质量保证措施 (70)11、安全管理 (73)12、降低成本措施 (76)13 、施工措施和分部试运措施编制计划 (77)14、技术革新和科技攻关 (79)汽机专业施工组织设计1、工程概况关铝运城热电厂工程装机容量为2³200MW,由北京北重汽轮发电机有限责任公司生产型号为:NC210 -12.75/0.294/535/535;汽轮机为超高压、中间再热三缸、双排抽汽凝汽式汽轮机。
2#机由山西工业设备安装公司安装。
2、编制依据2.1山西关铝运城热电厂2³210MW机组工程施工组织总设计。
2.2河北电力勘测设计院施工图。
2.3设备制造厂家部分安装技术文件和图纸。
2.4《电力施工及验收技术规范》(汽轮机组篇)DL5011-922.5《火电施工质量检验及评定》(汽机篇)1984年、1998年版2.6《电力建设安全工作规程》(火力发电厂部分)DL5009.1-20023、设备主要特点3.1 主要设备简介3.1.1 汽轮机型式:超高压、中间再热三缸、双排抽汽凝汽式汽轮机型号:NC210-12.75/0.294/535/535;额定功率:210MW旋转方向:自汽轮机向发电机看为顺时针新汽压力:12.75Mpa新汽温度:535℃额定抽汽压力:0.294Mpa额定转速:3000r/min3.1.2 发电机型号:QFSN-210-2额定功率:210MW额定电压:15750V额定电流:9057 A额定转速:3000 r/min额定频率:50Hz冷却方式:水氢氢功率因率:0.85旋转方向:从汽轮机端看为顺时针3.1.3 凝汽器型号:N-13300形式:单壳体对分双流程式冷却面积:13300㎡型。
汽机专业施工组织设计一、施工组织设计概述二、施工组织设计的必要性汽机工程施工是复杂的工作,需要有合理的组织和安排,才能顺利进行。
施工组织设计的必要性主要体现在以下几个方面:1.保证施工质量:合理组织施工人员,确保施工人员具备相应的技术和经验,以及进行施工的设备和材料能够满足施工质量标准。
2.提高施工效率:通过施工组织设计,合理安排施工工艺流程,对施工任务进行分解和指导,提高施工效率,缩短施工周期。
3.保证施工安全:施工组织设计应考虑到施工过程中可能存在的安全隐患,并采取相应的措施进行预防和控制。
4.控制施工成本:通过施工组织设计,对施工过程中使用的资源进行合理的配置和利用,以达到节约成本的目的。
三、施工组织设计的内容1.人力资源组织:确定施工人员需求和人员配备,制定人员招聘计划和培训计划,建立施工人员的组织架构和责任制度。
2.材料与设备组织:根据施工过程中所需的材料和设备,制定采购计划,确保材料和设备供应的及时性和质量。
3.工艺路线设计:根据汽机工程的特点和施工要求,确定合理的工艺路线和施工工序,制定相应的施工工艺方案和施工工序表。
4.施工进度计划:根据工艺路线和施工工序,编制详细的施工进度计划,确定施工的起止时间和关键节点,合理安排施工任务。
四、施工组织设计的步骤进行汽机专业施工组织设计需按照以下步骤进行:1.收集资料:收集与汽机工程相关的设计资料和技术要求,包括施工图纸、工艺流程、施工规范等。
2.初步分析:对施工资料进行初步分析,了解工程的施工要求,找出施工过程中可能存在的问题和难点。
3.设计方案:根据分析结果,制定施工组织设计方案,包括施工人员组织、材料与设备组织、工艺路线设计、施工进度计划等。
4.方案评审:将制定好的施工组织设计方案进行评审,与相关专业人员和设计单位进行沟通和交流,得到各方的认可和修改意见。
5.最终确定:在评审和修改的基础上,最终确定施工组织设计方案,形成正式的施工组织设计文件。
NG50/40/25型背压式汽轮机安装工程施工组织设计编制:审核批准:目录一、汽轮发电机组安装工艺 (3)㈠汽轮机安装工艺 (3)1、概况 (3)2、汽轮机结构、性能与主要技术参数 (3)3、施工前的准备 (4)4、设备开箱清点 (5)5、汽机本体安装工艺 (5)6、发电机安装工艺 (10)二、质量目标、质量保证体系及技术措施 (12)1、质量目标 (12)2、质量管理组织机构及主要职责 (12)3、质量管理及保证技术措施 (13)4、质量保证计划大纲 (14)三、安全目标、安全保证体系及技术组织措施 (20)1、安全管理目标 (20)2、安全管理组织机构及主要职责 (20)3、安全管理制度及办法 (21)4、安全组织技术措施 (23)二、与各施工单位的交叉作业配合措施与承诺 (23)三、工程分包的管理 (23)四、环境保护及文明施工 (23)1、环境保护 (23)2、加强施工管理、严格保护环境 (23)3、文明施工的目标、组织机构和实施方案 (25)五、计划、统计和信息管理 (25)1、计划、统计报表的编制与传递 (25)2、信息管理 (26)一、汽轮发电机组安装工艺㈠汽轮机安装工艺一、概况本工程汽轮机系一台NG50/40/25型背压式汽轮机,额定功率为15000KW,该机械与75t/h以上循环流化床锅炉和QFN-15-2/10.5KV型发电机及其它附属设备配套组成一个成套热电设备。
二、汽轮机结构、性能与主要技术参数1、汽轮机结构、性能(1)机组通流部分由调节级、转鼓级、导叶组成。
(2)本汽轮机转子与发电机转的联接采用刚性联轴器。
这种联轴器具有结构简单,工作可靠、耐用等优点。
联轴器的外端镶有盘车的大齿轮。
本机采用电动盘车,通过一对蜗轮付与一对齿轮的减速使转子达到5.5转/分左右盘车速度。
本盘车机构在转子加速后自动脱开。
盘车电机的外伸轴可用手动盘车,在转子的另一端装有推力盘、危急遮断器、主油泵、转速表的传动齿轮轴及测速齿轮,此外还一个安装轴向位移控制器的凸肩。
目录1. 工程概况 02.主要施工方案及技术措施 (2)3. 汽机专业主要工期计划 (41)4.有关机组起动试运的特殊准备工作 (42)5.施工进度和劳动力安排 (42)6. 安全文明施工措施 (43)7.施工工艺管理细则 (47)8.本专业工程优化项目及施工质量控制点及其保证措施 (51)9.竣工移交技术资料的管理 (55)10.危险源辨识一览表 (55)1.工程概况1.1 编制依据1.1.1《印尼***2X100MW燃煤发电项目安装工程施工组织总设计》;1.1.2河南南电力设计院设计施工图;1.1.3哈尔滨汽轮机厂,电机厂厂供图纸及技术文件;1.1.4《电力建设施工及验收技术规范》(汽机篇);1.1.5《电力建设施工及验收技术规范》(管道篇);1.1.6《电力建设施工及验收技术规范》(化学篇);1.1.7《火电施工质量检验及评定标准》(汽机篇);1.1.8《火电施工质量检验及评定标准》(管道篇);1.1.9《火电施工质量检验及评定标准》(化学篇);1.1.10《电力建设安全工作规程》DL5009.1-2002;1.1.11公司质量保证手册、质量体系文件。
1.1.12公司职业安全健康与环境管理体系文件。
1.2 工程规模、分工范围及施工内容印尼***2×100MW火电工程,是中国电建股份有限公司(以下简称***公司)与印尼INTA公司共同投资建设的火电机组,厂址位于印尼苏门答腊岛上的***省***市东南方向约15公里,本期建设规模为两台净出力为100MW的燃煤发电机组和电厂至PLN现有150KV变电站的输变电线路工程。
我工地汽机专业主要承担两台汽轮发电机本体以及辅助设备、附属机械、热力系统管道、循环水系统、水工系统、化水水处理系统设备及管道的安装工作。
1.3 工程范围汽轮机本体及辅机系统安装工程,包括但不限于热力及回热系统、辅助蒸汽系统、充氮系统、抽真空系统、油系统及其保安系统、闭式水系统、热控系统、调节系统、给水系统、消防水系统等。
汽机专业施工组织设计一、施工组织设计的目标和原则施工组织设计的原则有以下几点:1.确定合理的工期计划和施工进度,合理安排施工流程,以保证工期进度的合理性和施工效率的最大化。
2.合理布置施工人员和设备,实现人员和设备的合理利用,提高施工效率。
3.协调各施工专业之间的工作关系,确保施工进度与施工质量的协调。
4.严格执行监控和控制措施,确保施工过程中的质量安全,及时发现和解决问题。
5.按照合同约定,合理利用材料和资源,降低施工成本。
二、施工组织设计的内容1.施工工期计划和施工进度安排:根据工程的具体情况,确定施工的起止时间、工期和施工进度计划,合理安排施工流程,明确各项工作的时间节点和工期要求,以确保施工进度的合理性和工期的可控性。
2.施工人员和设备的布置:根据施工进度和工期计划,科学合理地配置施工人员和设备,确保施工人员和设备的合理利用,以达到最高程度的工作效率。
同时,根据工程的具体情况和施工方法要求,合理进行人员和设备的调度和安排,保证施工过程中的安全性。
3.施工流程和工艺安排:根据工程的具体特点和施工方法要求,合理规划工程的施工流程和工艺过程。
明确施工过程中各个环节的工作内容、工作顺序和工作方法,确保施工过程的合理性和施工质量的可控性。
4.施工质量监控和控制:建立施工质量监控和控制措施,制定相应的施工质量监控和控制计划,对施工过程中的各个环节进行质量监控和控制,及时发现和解决施工中出现的质量问题,确保工程的施工质量。
5.施工安全措施与管理:根据工程的具体情况和相关法规要求,制定相应的施工安全措施和管理规定。
全面贯彻施工安全管理制度,对施工现场进行安全风险评估,并制定施工安全预防措施,加强施工现场的安全管理,确保施工过程中的安全性。
6.施工成本控制:制定合理的施工成本控制措施,根据合同约定和工程的实际情况,合理利用材料和资源,控制施工成本。
同时,加强成本的监控和控制,及时发现和解决成本问题,以降低施工成本。
汽机基础施工方案 (定版)
一、前言
汽机基础施工是工程建筑中的关键环节之一,质量的高低直接影响到汽机的运
行效率和寿命。
本文将详细介绍汽机基础施工的流程、注意事项以及质量控制方法,以确保施工质量达到需求标准。
二、施工前准备
1. 设计方案确认
在进行汽机基础施工前,需要对设计方案进行彻底确认,包括基础定位、尺寸、荷载要求等内容。
确保施工过程中不会出现偏差或错误。
2. 施工人员培训
施工人员需要接受相关汽机基础施工培训,了解施工流程、安全注意事项等内容,确保施工人员的专业素质和技能。
三、施工流程
1. 地面处理
在开始汽机基础施工前,需要对施工地面进行清理和整平,去除杂物和碎石,
确保地面平整。
2. 基坑开挖
根据设计方案要求进行基坑开挖,在开挖过程中需要注意土质情况、施工范围
等因素,确保基坑的准确尺寸和平整度。
3. 基础浇筑
根据设计要求,在基坑中浇筑混凝土基础,需要注意搅拌比例、浇筑温度、养
护周期等因素,确保基础的强度和耐久性。
四、质量控制
1. 监测测量
在施工过程中需要进行定期监测测量,确保基础尺寸和位置的准确性,以及混
凝土强度的符合要求。
2. 质量验收
施工完成后需要进行质量验收,对基础的尺寸、外观、平整度等进行检查,确保基础的质量达到设计要求。
五、总结
汽机基础施工是一个复杂而重要的工程环节,需要施工人员严格按照设计要求和施工流程进行操作,确保施工质量和安全。
本文介绍了汽机基础施工的流程、注意事项和质量控制方法,希望能对施工过程有所帮助。
热电厂汽机基座施工组织设计1.1 综述汽机基座分两步施工,第一步施工到首层框架梁平台,第二步施工到13.70m。
汽机基础上部结构施工工艺流程:土方清理、放线→底板垫层→底板钢筋→底板模板→底板混凝土→柱放线→柱钢筋→柱模板→6.9m平台架底模→6.9m平台钢筋→梁侧模→6.9m平台及柱浇混凝土→上部框架结构架子搭设→柱钢筋→柱模板→柱混凝土→运转平台底模及梁侧模→梁钢筋→预埋螺栓架安装→钢筋调整→梁内模支设及加固→浇平台混凝土→养护→拆除模板支模方案:汽机基座采用双面涂塑胶合板制作的定型模板施工,现场拼装的施工方法。
水平运输考虑用平板拖车,垂直运输采用塔吊进行吊装。
模板加固通过计算采用特制的槽钢背楞外部和Φ18高强螺杆加固的形式。
混凝土浇筑采用2台泵泵,16辆罐车进行。
泵车平行布置于A列外,铺设泵管进行浇筑。
1.2 测量放线利用主厂房控制网,放出汽轮发电机纵轴中心线、发电机中心线,经四级验收合格后,方可作为汽机基座施工基准线。
高程控制点由方格网控制点高程点引入。
1.3 支撑系统1.3.1 汽机基座平台及纵横梁、柱均采用满堂搭设扣件式脚手架,梁底立杆间距为0.3m,板底立杆立杆间距0.8m,横杆步距1.0m,为增加支撑系统的整体稳定,每间隔4跨设置剪刀撑。
1.3.2 施工支撑系统应注意的事项:a. 严禁使用弯曲、压扁、有裂纹或严重锈蚀的脚手管;严禁使用有脆裂、变形、滑丝的扣件及断裂、有疤节的脚手板;b. 生根在回填土上的立杆底部要垫道木;c. 在脚手管上安装临时电源线时,必须加装PVC阻燃绝缘管;d. 脚手架搭设完毕后由搭设单位和使用单位负责人及安全监察人员共同检查、验收合格并签订“脚手架搭设验收签证书”后方可使用。
1.3.3 在汽机房中部处均搭设折返式步道,坡度为1:3,宽度为1.2m。
步道满铺脚手板,在脚手板上每300mm钉一道防滑条。
步道两侧搭设防护栏杆,栏杆距步道高度为1.2m,每隔2m加设一道立杆。
汽机施工组织设计正式版九江三期工程2×350MW机组方案措施编写:审核:批准:目录1 编制依据2 工程概况2.1主要设备及特点2.2主系统简介2.3汽机专业施工范围2.4 主要工作量3 主要施工方案3.1 施工平面布置3.2主要施工机具3.3 力能供应3.4 施工方案3.5汽机主要部件安装3.5.1汽机本体安装3.5.2发电机定子卸车、拖运、吊装3.5.3发电机本体安装3.5.4凝汽器组合安装3.5.5除氧器吊装3.5.6机房行车吊装3.5.7高、低压加热器安装3.5.8主汽给水管道安装3.5.9汽轮发电机组油系统安装3.5.10电动及汽动给水泵组安装3.5.11真空系统严密性试验3.5.12汽机油循环冲洗4 施工技术及物资供应计划4.1 技术培训计划4.2 施工技术措施及作业指导书编制计划4.3 施工技术记录图编制计划4.4 图纸供应计划4.5 设备交付计划5 综合进度安排和劳动力计划5.1 组织机构5.2 主要控制工期5.3 主要施工阶段5.4 劳动力计划6 质量管理、职业健康安全管理和环境管理6.1 工程质量管理6.2 职业安全健康与环境保证措施及文明施工7 工程竣工后的技术总结清单7.1 汽机安装技术总结8 附录1 编制依据1.1 《火力发电工程施工组织设计导则》国电电源[2002]849号1.2 国家电网工[2003]153号《电力建设工程施工技术管理导则》1.3 DL5011-92《电力建设施工及验收技术规范》(汽机机组篇)1.4 《火电施工质量检验及评定标准》(汽机篇)(1998版)1.5 DL5031-94《电力建设施工及验收技术规范》(管道篇)1.6 2000版《火电施工质量检验及评定标准》(管道篇)1.7 DL5009.1-2002《电力建设安全工作规程》(火力发电厂部分)1.8 《电力建设安全健康与环境管理工作规定》国家电力公司2002/1/21 1.9 东方汽机厂提供的汽机安装图、说明书等技术文件1.10 江西省电力设计院图纸1.11《贵溪工程施工组织设计》江西省火电建设公司贵溪项目部1.12《施工工艺纪律》江西火电建设公司(第二版)1.13 《江西省贵溪火力发电厂二期2×300MW扩建工程#6标段投标文件》(江西省火电建设公司2003年11月)1.14 江西省贵溪火力发电厂二期2×300MW机组扩建工程#6标段工程建设施工合同(合同编号:2003-GDEQAZ-01号2003年12月)2 工程概况江西贵溪发电厂二期2×300MW机组扩建工程,位于江西省贵溪市雄石路41号贵溪火力发电厂内。
本期工程由一期(4×125MW机组)向西扩建,由江西电力设计院设计,汽机为东方汽机(集团)股份有限公司生产的DG1025/17.5-II4型,其型式为:亚临界自然循环汽包汽机,单炉膛、四角喷燃燃烧、一次再热、平衡通风、钢构架、燃煤、固态排渣。
汽轮机为:东方汽轮机厂生产的N300-16.67/537/537型,其型式为双缸双排汽、一次中间再热、单轴、凝汽式汽轮机。
发电机为:东方电机股份有限公司生产的QFSN-300-2-20B型,额定功率:300MW,功率因数为0.85(滞后),励磁方式为自并励静态励磁。
2.1主要设备及特点2.1.1 汽轮机制造厂:东方汽轮机有限责任公司型号:N300-16.7/537-8型型式:亚临界、一次中间再热,单轴、双缸、双排汽、凝汽式额定主蒸汽压力:16.7MPa额定主蒸汽温度:537℃额定蒸汽流量:900080kg/h最大蒸汽流量:1025000kg/h额定功率:300MW最大功率:332MW额定背压:5.4kpa额定给水温度:272.7℃给水回热级数:8级(3高加+1除氧+4低加)冷却水温(额定/最高):20/33℃保证热耗:7876KJ/KW.h转速:3000r/min转向:从汽轮机进汽端向发电机方向看为顺时针。
2.1.2 发电机制造厂:东方电机厂有限责任公司型号:QFSN-300-2-20B型型式:水-氢-氢冷额定功率:300MW额定出力:353MVA/300MW额定电压:20KV额定电流:10.189KA功率因数:0.85(滞后)额定转速:3000r/min额定频率:50Hz相数:3相励磁方式:电机端变压器静止整流的自并励励磁冷却方式:水-氢-氢冷定子重量:190000Kg转子重量:52180Kg2.1.3 凝汽器制造厂:东方汽轮机有限责任公司凝汽器型号:N-16500凝汽器重:239t2.1.4除氧器和除氧水箱制造厂:东方汽机有限责任公司除氧器除氧水箱型号YC-1080 YS-160 设计压力 1.0Mpa 1.0Mpa 设计温度350℃350℃筒体直径:¢3046×8970mm。
¢3456×21000mm总重:28519Kg 75600Kg为卧式布置带滚动轮引导壳体膨胀2.1.5 电动给水泵组(上海电力修造厂)2.1.5.1主给水泵:主给水泵:型号:FK6G32A最大流量:484t/h扬程:1750m转速:4642r/min重量:7350kg电动机:型号:YKOS3400-2电压:6000V功率:3400KW转速:2985r/min重量:18500kg前置泵:型号:QG500-80最大流量:519t/h扬程:84m转速:2985r/min重量:1440kg偶合器:型号:CO46输入转速:2985r/min输出转速:4600r/min调速范围:25%-100%重量:4000kg2.2主系统简介2.2.1 主蒸汽及旁路系统主蒸汽、再热蒸汽采用单管制,以减少主汽门前的压力、汽温偏差。
汽轮机设有高、低压二级串联旁路系统,容量为35% B—MCR。
以满足机组加快正常启动和事故甩负荷时稳定运行的需要,同时保证汽机再热系统的安全运行。
本系统管路不作水压水验,焊口进行100% 的无损探伤。
主蒸汽单管(ID368.3×40,A335P91)从过热器出口联箱出来,至机房运行平台下分支成两根(ID273.05×30,A335P91)进入主汽阀后向汽轮机供汽。
本管路过热器出口直至K2排柱的所有管道、管件全由东方锅炉厂供货;管路上设有三组蠕胀测点和一个冷紧口,需现场冷紧。
再热冷段管两路Φ558.8×13;Φ508×13;A106B从高压缸接出(合成Φ812.8×19.05;A106B)至炉前分两路(Φ558.8×13;Φ508×13;A106B)绕过炉本体至炉后进入低再进口联箱。
管路中设有气动逆止阀2只;管路上的安全阀和排汽管全由汽机厂供货。
辅助蒸汽汽源,二抽汽源等分别从冷段管上引出。
再热热段从高再出口联箱分两路(Φ564×30;Φ564×30;A335P22)出来,合并成一路(ID635×31;A335P22)至机房,再又分两路(ID 508×24.8,A335P22)进入再热阀,管系中设有三组蠕胀监察测点和一个冷紧口。
I 级旁路高压段用Φ273.05×25.4,A335P91的管子;低压段用Φ558.8×16,A106B的管子。
II级旁路高压段用Φ508×24.8,A335P22的管子;低压段采用Φ820×9,Q235—A的管子,进入Ⅲ级减温减压器分两路(Φ630×7,Q235—A)。
2.2.2 给水系统给水系统由两台汽动给水泵和一台电动给水泵上水,机组正常运行时由两台汽动泵来完成上水任务,一台电泵备用。
低压给水从除氧器分三路分别至汽动给水泵和电动给水泵的前置泵进口(管子规格Φ325×8,材料20号钢),经升压后三路进入给水泵的进口(管子Φ273×7,材料#20),三路汇集成一路(管子Φ355.6×25.4,材料WB36),经#3高加、#2高加,#1(或大旁路)至汽机给水操作台,然后到达汽机,其中在至给水操作台的一段间设计了一个冷紧口。
给水再循环管每台泵单独一根至除氧器。
2.2.3 抽汽系统具有三高加一除氧四低加的八级非调整抽汽系统。
一、二、三级抽汽分别供汽至三个高压加热器,二级抽汽还作为辅助蒸汽汽源。
四级抽汽供汽至除氧器,供小汽机汽源,还作为辅助蒸汽汽源。
五、六、七,八级抽汽供汽至四台低压加热器。
四级抽汽至小汽机的管道上装有一只电动闸阀和一只气动快速关闭止回阀,至除氧器的加热蒸汽管道上装有一只电动闸阀及一只气动快速关闭止回阀和机械止回阀,可有效地防止汽机甩负荷时,抽汽压力突降而导致水箱中大量蒸汽倒流入汽机造成超速,并能防止除氧器水箱水位过高,水倒流入汽轮机。
一、二、三、五、六级抽汽管道上都分别装有一只电动闸阀和一只气动快速止回阀,作为防止汽轮机超速的一、二级保护,并能防止加热器事故水位过高,水倒流入汽轮机。
七,八号低压加热器布置在凝汽器喉部,七,八级抽汽管道亦布置在凝汽器喉部。
2.2.4 辅助蒸汽系统每台机组均设置一个辅助蒸汽联箱。
辅助蒸汽联箱的蒸汽参数为0.98MPa、390℃,其汽源来自贵溪发电厂一期工程、四段抽汽,两台机的辅助蒸汽联箱间设有联络管。
机组启动时,由老厂来汽,经过辅助蒸汽联箱供各用汽点使用;在机组低负荷运行时,辅助蒸汽可由本机冷再热蒸汽供汽;机组正常运行时,由本机四段抽汽供汽。
2.2.5 凝结水系统本工程主凝结水采用中压精处理系统,只设二台100%容量凝结水泵,互为备用。
凝结水自凝汽器出口,经凝结水泵进入凝结水精处理装置,经100%处理后再经一台轴封加热器,四台低压加热器进入除氧器。
系统中,凝结水除盐系统、轴封加热器,六、五号低加分别设计了小旁路;七、八号低加共用一旁路;同时设计了凝结水再循环管道至凝汽器。
2.2.6 高、低加疏水系统设有正常疏水管路和事故疏水管路,三台高加和四台低加的正常疏水都采用逐级自流以利用疏水热量,提高热效率。
高加疏水回流至除氧器,低加疏水回流至凝汽器。
加热器事故疏水均采用旁路形式,高加事故疏水接至高加事故疏水扩容器,低加事故疏水接至本体疏水扩容器。
系统中疏水调节阀和加热器水位联动,加热器疏水在正常水位时,逐级自流,调节阀打开,疏水流入下级加热器,当加热器出现高水位时,事故疏水调节阀打开;当高压加热器出现高一高水位时,抽汽管道的快速气动止回阀和电动闸阀关闭,水侧电动旁路动作,切除高加,给水走大旁路;当某台低加出现高一高水位时,抽汽气动止回阀和电动闸阀关闭,上级疏水切断,水侧旁路打开,加热器进出水门关闭,该台低加退出运行。
除氧水箱设有溢流水管,管上装设电动调节阀,在水箱水位升至高一高水位时,可打开电动调节阀放水至高加事故疏水扩容器。
