XX滴灌工程监理细则
- 格式:doc
- 大小:39.22 KB
- 文档页数:17
第1篇一、项目前期准备1. 审查施工图纸:监理工程师应认真审查施工图纸,确保图纸的完整性和准确性,对图纸中的疑问及时与设计单位沟通。
2. 确定监理人员:根据工程规模和复杂程度,合理配置监理人员,明确各监理人员的职责。
3. 熟悉施工合同:监理工程师应熟悉施工合同内容,明确工程范围、质量标准、工期要求等。
4. 编制监理计划:根据施工图纸、施工合同和相关法律法规,编制详细的监理计划,明确监理工作内容和进度。
二、施工过程监理1. 施工组织设计审查:审查施工组织设计是否符合施工图纸、施工合同和施工规范的要求,确保施工组织设计的合理性和可行性。
2. 施工现场巡查:监理工程师应定期对施工现场进行巡查,检查施工质量、进度、安全等方面是否符合要求。
3. 材料设备验收:监理工程师应严格审查进场材料设备的质量、规格、型号等,确保符合设计要求。
4. 施工过程控制:监理工程师应加强对施工过程的控制,及时发现和纠正施工中的质量问题,确保工程质量。
5. 施工进度控制:监理工程师应定期检查施工进度,确保工程按计划推进。
6. 施工安全监理:监理工程师应加强对施工安全的监督检查,确保施工现场安全。
7. 召开监理例会:定期召开监理例会,协调解决施工过程中出现的问题,确保工程顺利进行。
三、施工验收1. 完成施工后,监理工程师应组织施工、设计、业主等相关单位进行验收。
2. 验收内容包括:工程质量、施工进度、施工安全、材料设备使用等方面。
3. 验收合格后,监理工程师应签署验收意见,并向业主提交验收报告。
四、工程保修1. 监理工程师应监督施工单位按照施工合同要求进行工程保修。
2. 对保修期内出现的问题,监理工程师应督促施工单位及时处理。
3. 监理工程师应定期检查保修情况,确保工程在保修期内正常运行。
五、监理总结1. 工程竣工验收合格后,监理工程师应进行监理总结,总结监理工作过程中的经验和教训。
2. 监理总结应包括工程质量、进度、安全、合同履行等方面。
编制说明:一、本监理实施细则依据招投标文件中的项目进行编写,在施工监理过程中,根据具体的技术要求进行补充和完善。
二、本监理实施细则分为三部份,第一部份为监理工作规程、第二部分为监理实施细则、第三部分为常用表格。
批准:雷智元编写人员:李金铭、王保国、吕华、赵德庆、齐士军第一部分 (1)监理工作规程 (1)一、..................................................... 监理人员守则和内部管理制度2二、.................................. 内部工作管理规定4三、................................................. 进度控制监理工作规程8四、................................. 质量控制监理工作规程11五、................................. 投资控制监理工作规程17六、................................. 工程索赔监理工作规程21七、................................. 工程变更监理工作规程26八、...................................................... 工程质量检测、试验监理工作规程 (30)九、................................................... 工程施工测量监理工作规程34第二部分 (38)监理实施细则 (38)一、............................... 土石方工程监理实施细则39二、............................... 混凝土工程监理实施细则46三、................................. 砌体工程监理实施细则53四、................................. 水源工程监理实施细则59五、................................................... 供水管路工程监理实施细则63六、................................................... 微灌、喷灌工程监理实施细则68七、................................. 安全施工监理实施细则71八、...................................................... 环境保护与水土保持监理实施细则 (81)第三部分 (84)常用表格 (84)第一部分监理工作规程一、监理人员守则和内部管理制度1. 总则1.1 守法。
滴灌工程监理方案1. 简介滴灌工程属于小型灌溉工程,通过滴头滴水的方式将水源精准地输送到农作物根部,以达到节水、节能、减少不必要的灌溉、提高作物产量等好处。
监理工作的实施可以保证工程建设的顺利进行以及最终达到预期效果。
本文将介绍滴灌工程的监理方案。
2. 监理职责2.1 监理范围滴灌工程监理的范围包括施工前、施工中和施工后的所有阶段,具体包括以下内容:•工程施工前的资料审查和设计文件的审核•工程施工前的现场勘察和控制点的确定以及更新和审查工程施工计划•工程施工过程的监督检查以及检测结果的评价与审核•工程施工现场的质量、进度、安全以及环境的协调与监督•工程竣工及验收工作2.2 监理内容滴灌工程监理的主要内容包括以下几个方面:2.2.1 质量监理质量监理主要包括以下几个方面:•审查工程设计文件,对工程施工过程中的重要材料进行检查,确保施工质量符合设计要求•监督施工过程及设备的安装、调试和运行状况,及时发现解决工艺及设备操作方面的问题•检查现场材料使用情况、运输进场及质量检验,确保材料符合相关标准和技术要求•现场检查、监控施工场地整洁情况,确保现场施工环境清洁、整齐、安全、无积存杂物•检查工程竣工质量的验收,确保工程质量达到设计要求。
2.2.2 进度监理进度监理主要包括以下内容:•监督施工计划的制定和更新,确保施工进度符合合同约定•监督施工单位按计划进行施工,及时发现问题并提出合理解决方案•检查合同变更的影响是否得到及时处理•监督工程施工中的标准验收,确保施工验收按照质量要求进行2.2.3 安全监理安全监理主要包括以下内容:•监督并指导施工单位制定完善的施工安全管理规章制度和施工安全计划•贯彻执行国家有关劳动安全和生产安全法律法规和标准,随时了解并掌握安全生产情况•检查施工场地是否符合安全要求,指导施工单位及时进行改正,确保施工安全2.2.4 环境监理环境监理主要包括以下内容:•监督并指导施工单位制定完善的环境管理规章制度和方案•贯彻执行国家环境保护法律法规,要求施工单位妥善处理施工期废弃物、垃圾和污水等环保问题•现场检查、监控施工现场环境状况,确保环境满足相关标准和技术要求。
第5章输水及灌溉工程施工监理1渠道工程监理实施细则1.1 总则1.1.1 本细则依据公司的质量管理体系文件和工程建设监理规程编写。
1.1.2 本细则适用公司承接的新建成或改造的渠道工程监理服务。
1.2 渠道工程监理框图渠道工程监理框图如图5.1.1所示。
图5.1.1 渠道工程监理程序框图1.3施工组织设计的审批1.3.1施工组织设计审批按《工程建设监理规程》(DBJ01-41-2002),4.3审定施工组织设计(实施方案)执行。
1.3.2 施工单位报送的施工组织设计中,应有各部门负责人和验收联系人名单。
报送施工组织设计需填写表A1“施工组织设计(实施方案)报审表”,由项目总监理工程师或副总监理工程师组织审查。
1.3.3 渠道工程的施工组织设计审批,需重点审核其中的施工导流,度汛、排水方案;河底护砌(或现浇)及水下部分的完工日期;防渗工程和现浇混凝土的施工方案与质量保证体系等。
1.3.4 项目总监理工程师负责组织施工组织设计的审核,并提出具体的审核意见,返回表A1,必要时要求施工单位进行修改、补充后重新报送。
1.3.5 施工组织设计的审核必要时请建设单位有关人员参加,并征求他们的意见。
1.4 开工前施工准备工作的审查1.4.1 施工组织设计审批后,项目总监理工程师要到施工现场检查施工单位的施工人员、设备(如搅拌机、发电机、水泵等)、施工机械(如挖掘机等)是否到位、具备开工条件。
1.4.2 项目监理工程师应审查施工单位的原材料的出厂合格证,复试报告及原材料的现场堆放是否符合要求,签署施工单位报送的“材料/构配件/设备报验单”(表A4)。
1.4.3 施工单位的测量控制导线和高程控制点布设完后,填写表A2“施工测量放线报验单”,由驻地测量监理工程师对其测量成果进行审核。
1.4.4 施工单位的各项施工准备工作就绪后,填写表A5“工程动工报审表”,驻地项目监理部通过对以上各项审核,具备开工条件后,由项目总监理工程师和副总监理工程师负责签署意见,批准其开工。

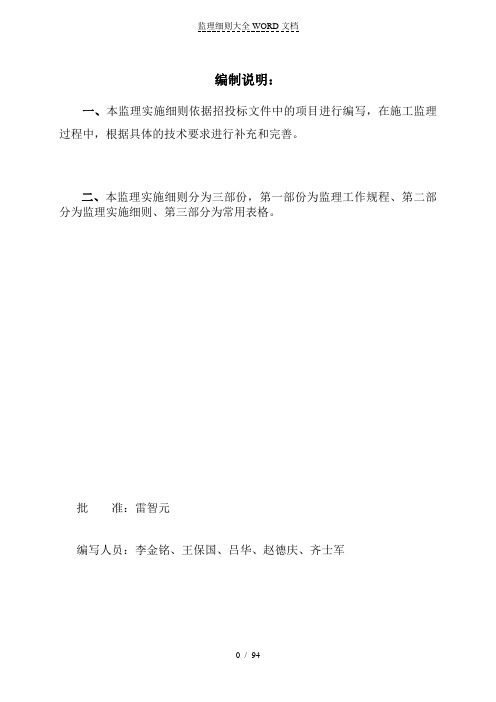

监理细则大全WORD文档编制说明:一、本监理实施细则依据招投标文件中的项目进行编写,在施工监理过程中,根据具体的技术要求进行补充和完善。
二、本监理实施细则分为三部份,第一部份为监理工作规程、第二部分为监理实施细则、第三部分为常用表格。
批准:雷智元编写人员:李金铭、王保国、吕华、赵德庆、齐士军目录第一部分 (1)监理工作规程 (1)一、监理人员守则和内部管理制度 (2)二、内部工作管理规定 (4)三、进度控制监理工作规程 (8)四、质量控制监理工作规程 (11)五、投资控制监理工作规程 (17)六、工程索赔监理工作规程 (21)七、工程变更监理工作规程 (26)八、工程质量检测、试验监理工作规程 (30)九、工程施工测量监理工作规程 (34)第二部分 (38)监理实施细则 (38)一、土石方工程监理实施细则 (39)二、混凝土工程监理实施细则 (46)三、砌体工程监理实施细则 (53)四、水源工程监理实施细则 (59)五、供水管路工程监理实施细则 (63)六、微灌、喷灌工程监理实施细则 (68)七、安全施工监理实施细则 (71)八、环境保护与水土保持监理实施细则 (81)第三部分 (84)常用表格 (84)第一部分监理工作规程一、监理人员守则和内部管理制度1. 总则1.1 守法。
认真遵守国家和当地政府的法令法规,遵守监理工作规程及各项监理制度,遵守劳动纪律,服从××公司的统一领导和安排,做到奉公守法、忠于职守。
1.2 公正。
严格按照合同和业主的授权实施对工程建设的监理,秉公办事,维护合同双方的正当权益。
1.3 科学。
监理工作中要坚持科学的态度、严谨的作风,认真钻研监理业务,熟悉工程合同文件、技术规范、设计技术要求及质量检验标准,熟悉监理实施细则和监理工作文件,严格履行自己的岗位职责,促使业务工作能力和监理水平的不断提高。
1.4 廉洁。
监理工作期间,不得在施工、物资供应、设备制造等单位兼职,不得参加承包商、设备制造和材料供应单位的各种经营性活动,不得接受上述单位提供的回扣、补贴或其它报酬,更不得徇私舞弊和承包商进行各种不正当的交往。
水利渠道灌溉工程监理细则一、总则为了确保水利渠道灌溉工程建设的质量和安全,促进农田灌溉效益的提升,制定本监理细则。
本细则适用于水利渠道灌溉工程监理过程中的各项工作。
二、监理机构的职责1. 监理机构应具备相关的资质和人员,并派遣专业的监理工程师进行工程监理,确保工程监理的专业性和准确性。
2. 监理机构应按照国家和地方相关法规、标准及技术规范,对水利渠道灌溉工程的设计、施工和验收等阶段进行全程监督和指导。
3. 监理机构应对工程质量进行检查,及时发现并纠正质量问题,确保工程符合相应的质量要求。
4. 监理机构应对工程进度进行控制和监督,及时发现并协调解决工程进度延误的问题。
5. 监理机构应及时向建设单位和相关部门报告工程的质量、进度和安全等情况,并提出意见和建议。
三、监理工程师的职责1. 监理工程师应具备相关的专业知识和技能,在工程建设过程中发挥监理作用,确保工程的顺利进行。
2. 监理工程师应参与工程的初步设计、施工图设计和施工方案的编制,并提出专业建议。
3. 监理工程师应对施工过程中的质量问题进行监督和检查,确保施工符合设计要求和施工规范。
4. 监理工程师应对工程进度进行跟踪和监管,及时发现和解决影响工程进度的问题。
5. 监理工程师应与建设单位、施工单位等相关方进行沟通和协调,解决工程中出现的问题。
四、监理工作的实施1. 监理机构应与建设单位、设计单位、施工单位等相关方进行协调,制定监理工作的实施方案。
2. 监理工作应按照预定的计划进行,及时报告工作进展和问题解决情况。
3. 监理机构应进行现场巡视,对工程施工、质量、安全等进行检查,确保工程的合规性和安全性。
4. 监理机构应记录和整理监理工作中的重要信息和资料,形成监理报告和监理备忘录,并及时提交给建设单位。
五、监理结果的评定和验收1. 监理机构应根据监理工作的实际情况,对工程进行评定和验收,提供专业的评估意见和建议。
2. 针对工程中出现的问题,监理机构应与建设单位和施工单位等相关方进行协商和沟通,提出整改意见。
农田灌溉和田间道路改造工程监理细则一、工程概况二、监理任务1.工程质量监控:对工程施工过程中的各项工作进行监控,确保施工质量符合规范要求。
2.工程进度监督:监督施工单位按照工期完成施工任务,提前发现并解决施工中的问题,确保工程按时完成。
3.安全监督:监督施工单位的安全管理措施,发现并处理工地安全隐患,确保工程施工过程的安全。
三、监理人员1.监理工程师:负责工程施工的全过程监理,具备相关专业知识和经验。
2.助理监理工程师:协助监理工程师进行监理工作,配合完成监理任务。
四、监理职责1.审查设计文件:对设计方案、施工图纸等进行审查,确保设计符合规范要求。
2.开展施工前检查:对施工前的场地、材料、施工方案等进行检查,提出改进建议。
3.施工现场监理:全程监督施工过程中的各项工作,包括施工质量、工序、材料使用等。
4.整理监理记录:及时整理监理日志和监理报告,记录施工中的问题和处理情况。
5.提出解决方案:针对施工中出现的问题提出解决方案,协调解决施工纠纷,确保工程顺利进行。
6.完成竣工验收:参与工程的竣工验收工作,评估工程质量和合格性。
五、监理要求1.监理工作应按照相关法规和规范要求进行,不得违反政府法律、法规和行政规章。
2.监理单位应对施工人员进行培训和考核,确保监理人员具备相关专业知识和技能。
3.监理工作应及时反馈给施工单位,协调解决施工过程中的问题和纠纷。
4.监理单位应按照合同规定进行工作,不得泄露工程保密信息。
5.监理单位应保证监理人员的安全,在施工现场采取必要的安全措施。
6.监理单位应编制监理报告和竣工报告,详细记录工程施工情况和质量验收结果。
六、监理报告1.监理报告应包括工程施工情况、质量控制、进度管理、安全管理、纠纷解决等内容。
2.监理报告应详细记录工程存在的问题和解决措施,提出下一步的工作建议。
3.监理报告应及时提交给相关单位,确保监理工作得到有效的反馈和处理。
七、监理费用1.监理费用由建设单位支付,按照合同约定的方式和时间支付。
节水灌溉监理细则一、工程概况与监理依据(一)工程概况节水灌溉工程旨在提高水资源利用效率,促进农业可持续发展。
本工程包括水源工程、输水管网、灌溉设备等多个部分,预计覆盖农田面积XXXX亩。
(二)监理依据国家及地方有关节水灌溉工程建设的法律、法规和政策;节水灌溉工程设计文件、施工图纸及相关技术标准;工程建设合同及招标文件;其他与节水灌溉工程相关的技术文件。
二、监理工作内容监督施工单位按照设计文件和相关技术标准进行施工;检查施工单位的质量保证体系运行情况;核实施工现场的材料、设备质量及使用情况;监督施工进度和质量控制;协调处理施工现场的技术问题。
三、合同管理确保施工单位履行合同约定的义务;监督工程款的支付情况;处理合同变更、索赔等事宜。
四、质量控制监督施工单位建立并执行质量管理体系;对进场材料、设备进行质量检查;监督关键部位和隐蔽工程的施工质量;组织质量验收,确保工程质量符合设计要求。
五、进度控制监督施工单位制定并执行工程进度计划;定期检查工程进度,分析进度偏差原因;采取有效措施,确保工程按计划推进。
六、投资控制监督施工单位按照合同约定使用工程资金;审核工程变更引起的费用增减;审核工程结算,确保投资控制在预算范围内。
七、安全与环保监理监督施工单位执行安全生产法律法规;检查施工现场的安全管理情况;监督施工单位采取环保措施,确保工程施工不对环境造成污染。
八、工程变更与索赔审核工程变更的必要性和合理性;协调处理工程变更引起的费用和时间调整;审核索赔申请,提出处理意见。
九、工程验收与移交组织工程验收,确保工程质量和功能满足设计要求;监督施工单位完成工程移交工作;整理移交资料和工程档案。
十、监理工作总结总结监理工作过程中的经验教训;评估监理工作的效果;提出改进建议,为类似工程提供参考。
本监理细则旨在为节水灌溉工程建设提供全面、系统的监理服务,确保工程质量、进度和投资得到有效控制,保障工程建设的顺利进行。
灌溉工程监理实施方案一、前言。
灌溉工程是农业生产中至关重要的一环,它直接关系到农作物的生长和产量。
因此,在灌溉工程的建设过程中,监理工作显得尤为重要。
本实施方案旨在对灌溉工程监理工作进行规范,确保工程质量和进度,保障农业生产的顺利进行。
二、监理范围。
1. 灌溉工程的设计、施工过程中的监理工作;2. 灌溉设备的选型、安装、调试等过程的监理工作;3. 灌溉工程的验收和竣工过程的监理工作。
三、监理目标。
1. 确保灌溉工程的设计符合国家相关标准和规范,保证工程质量;2. 监督施工过程中的安全生产,减少事故发生;3. 控制工程进度,确保工程按时完成。
四、监理措施。
1. 设立专门的监理组织,配备专业人员进行监理工作;2. 对施工单位进行定期检查和督促,确保施工质量;3. 对灌溉设备进行严格的验收,确保设备符合要求;4. 对工程进度进行及时跟踪和监督,确保工程按时完成。
五、监理要求。
1. 监理人员应具备相关的专业知识和工作经验;2. 监理人员应严格遵守监理规程,不得有违规行为;3. 监理人员应与施工单位保持良好的沟通,及时解决工程中的问题;4. 监理人员应做好监理记录,确保监理工作的真实性和可追溯性。
六、监理成果。
1. 出具监理报告,对工程的设计、施工、设备安装、竣工等阶段进行评估;2. 对工程中出现的问题提出整改意见,确保问题得到及时解决;3. 对工程的验收进行监督,确保工程符合相关标准和规范。
七、总结。
灌溉工程监理工作是确保工程质量和进度的重要保障,只有做好监理工作,才能确保灌溉工程的顺利进行,为农业生产提供有力的支持。
希望各相关单位和人员能够严格按照本实施方案进行监理工作,确保工程质量和安全。
节水灌溉工程监理方案范本一、监理方案的编制依据为了保障节水灌溉工程施工的质量和进度,并确保工程安全、环保,根据相关法律法规、工程施工技术标准及合同约定,编制本监理方案。
二、工程概况1. 项目名称:XX节水灌溉工程2. 项目地址:XX省XX市3. 建设单位:XX公司4. 监理单位:XX监理公司5. 施工单位:XX施工公司6. 工程概况:本工程是为了解决当地农田灌溉问题,节约水资源,提高农田灌溉效率而进行的节水灌溉工程。
主要包括引黄河水灌溉渠道、灌溉管网、灌溉水泵站等。
三、监理组织1. 总监理工程师:XX2. 副总监理工程师:XX3. 监理工程师:XX4. 监理人员:XX四、监理目标1. 保证施工合同的履行,确保灌溉工程的设计、施工、验收符合法律法规;2. 确保施工过程中的质量控制,提高工程施工质量;3. 保障工程施工周期与合同约定相符,确保工程按时完工;4. 提高工程资源利用效率,降低工程施工成本;5. 确保工程安全施工,预防和遏制事故发生。
五、监理方案1. 设立监理技术部门,负责监督和检查施工单位的施工计划、质量控制措施、安全防护措施等;2. 在施工前期,对施工单位进行必要的技术交底和培训,保证施工单位全员了解相关技术标准和要求;3. 制定监理工作程序,明确监理工程师的职责、权限和工作程序;4. 设立监理站点,进行24小时监测,及时发现施工现场的问题并提出整改意见;5. 每周定期召开施工方会议,检查工程进度和质量,并记录会议纪要;6. 对施工方提出的工程变更要求进行评审,确保符合法律法规和技术标准;7. 定期进行工程质量检查,确保施工质量符合设计要求;8. 根据合同约定,及时对施工单位的工程款进行审计;9. 对施工过程中发现的安全隐患和违章行为进行处理,确保工程安全。
六、监理报告1. 每月向建设单位提交工作总结报告,内容包括本月工程进度、质量情况、工程变更、安全情况等;2. 定期向建设单位汇报工程质量情况,提出整改建议;3. 对施工方提出的工程变更要求进行评审,并向建设单位进行汇报。
XXX农业综合开发4000亩棉花滴灌工程监理细则XXX工程监理有限公司X年X月滴灌工程施工监理实施细则一、总则1.1本细则依据工程承建合同文件,GB50085-2007《喷灌工程技术规范》及GB /T50485-2009《微灌工程技术规范》等有关规范编制1.2本细则始用于新建、扩建或改建的棉花、小麦、甜菜、果园、苜蓿、和草场等微、滴灌工程。
二、开工许可证申请程序2.1承建单位应在开工前,完成施工测量控制网的建立,并将成果报监理工程师批准。
2.2承建单位根据有关设计文件,施工规范,现场地形地质条件和。
施工水平,编制喷滴灌工程的施工计划,并报监理工程师批准。
施工计划内容包括:(1)工程概况;(2)施工工序、方法及质量保证措施;(3)土方计算;(4)施工排水措施;(5)施工进度计划;(6)施工设备、辅助设备及配置计划;(7)劳动力及材料计划;(8)施工安全与环境保护措施。
2.3以上文件连同签审文件单均一式四份,经承包单位项目经理(或其授权代表)签署并加盖公章后抱送监理部门审阅,3天内返回审签意见单一份,原文件不退还。
审签意见包括“照此执行”,“按意见修改后执行”,“已审阅”及“修改后重新报送”等四种。
2.4除非接到的审签意见为“修改后重新报送”,否则承建单位可及向监理工程师申请开工许可证,监理工程师接受承建单位申请后的3天内开出相应工程项目的开工许可证或开工批复文件,并加盖监理部门的公章。
2.5如果承建单位未能按期向监理工程师报送文件,由此造成施工工期延误和其它损失,均有承建单位承担合同责任。
若承建单位在期限内未收到监理工程师的审签意见或批复文件,可视为已报经审阅。
2.6除非已得到监理工程师批准,否则应在上一工序完成后报经检-可编辑修改-查合格后,方可下道工序的施工。
2.7承建单位用于实施的测量控制网及放样,再引用前必须得到监理工程师批准或认证。
三、施工过程监理3.1施工过程中,承建单位应按报经批准的施工计划和施工技术规范作业,文明施工,加强质量和技术管理,做好原始材料的纪录、整理和工程总结工作。
当发现施工不符合设计或技术规程、规范要求时,应及时修订施工措施计划,报送监理工程师批追后执行。
3.2施工过程中,承包单位应随时工作进展情况做好测量工作。
施工测量工作应包括下述内容:(1)根据设计图纸和控制网点进行测量放线,在施工过程中及时测放、检查开挖断面及控制高程;(2)提供工程各阶段和完工后的土石方测量资料;(3)按合同文件或监理工程师要求进行的其它测量资料。
3.3为确保工程放样质量,避免造成重大失误和不应有的损失,必要时监理工程师可要求承包单位在监理工程师直接监督下对测量进行对照检查与校测,并不意味着可以减轻承包单位对保证放线质量所应负的合同责任。
3.4承包单位应坚持安全生产、质量第一的方针,健全质量控制体系,加强质量管理。
施工过程中坚持三员(施工员、调度员、质检员)到位和三级自检制度,确保工程质量,对出现的质量或安全事故,要本。
着“三不放过”的原则认真处理。
3.5承包单位发现工程地质、水文地质条件变化或其它施工条件与设计条件不符时,承包单位应及时将有关资料报送监理工程师,有监理工程师核转设计单位变更或修改设计。
3.6当施工进度拖延时,监理工程师有权按合同文件规定,要求承包单位采取赶工措施,即增加设备、人员、材料等资源投入或调整施工计划,并重新报送监理部门批准后执行。
3.7施工过程中,承包单位有下列问题。
监理工程师有权采取书面警告,直至返工、停工整改等方式予以制止,由此造成的一切经济损失和责任,均有承包单位承担(1)不按批准的施工计划实施;(2)违反国家有关技术规程、规范、设计文件等;(3)出现重大安全、质量事故等;(4)其他违反工程承包合同文件的情况。
3.8在整个施工期间,承包单位应依照合同文件规定,做好施工原始纪录及其资料整理,并在此月的5日前,向监理工程师报送施工资料。
四、施工质量控制4. 1一般规定4. 1.1微滴灌工程施工,安装应按已批准的设计、施工计划进行。
4. 1.2工程施工,应符合列程序和要求:(1) 施工放样:-可编辑修改-施工现场应设置施工测量控制网,并保持到施工完毕;应定出建筑物的主轴线或纵横轴线,基坑开挖限与于建筑物轮廓线等;应标明建筑物主要部位和基坑开挖的高程。
(2)基坑开挖:必须保证基坑边坡稳定。
若基坑挖好后不能进行下道工序,应预留15—30cm 土层不挖,待带下道工序开始前再挖至设计标高。
(3)基坑排水应设置明沟或井点排水系统,将基坑积水排走(4)基础处理基坑地基载力小于设计要求,必须进行基础处理(5)建筑物砌筑应符合现行《砖石工程施工及验收规范》、《钢筋混凝土工程施工及验收规范》、《地下防水工程施工及验收规范》、《地面工程施工及验收规范》等规范的要求。
(6)砌筑完毕,应待砌体达到设计强度后回填;回填土应干湿适宜,分层夯实,与砌体接触密实。
4.2水源工程施工4.2.1机井施工应符合《供水管井工程施工及验收规范》的有关规定。
4.2.2蓄水池防水部分施工应符合《地下防水工程施工及验收规范》中的有关规定。
4.2.3水处理建筑物施工按GBJ13《室外给水工程技术规范》的有。
关规定执行。
4.3泵站施工泵站机组的基础施工应符合下列要求:4.3.1基础必须按照要求灌注在未松动的基坑原状土上4.3.2基础的轴线及需预埋的地脚螺栓或二期混凝土预留孔的位置正确无误4.3.3基础灌注完毕拆模后,应用水平尺较平,其顶面高程应正确无误4.4管网施工4.4.1管道沟槽开挖,应符合下列要求:(1)应按施工放样轴线和槽底设计高程开挖,干、支管槽宽不宜小于40cm。
(2)应清除管槽底部石块杂物,并一次整平。
(3)管槽经过岩石、卵石等硬物基础处,槽底超挖不应小于15cm。
清除砾石后再用细土回填夯实至设计高程。
(4)开挖土料应堆置管槽一侧。
(5)固定墩坑,阀门井开挖与管槽开挖同时进行。
(6)管子接口槽坑应符合设计要求。
五、设备安装5.1一般规定5.1.1喷、微灌工程首部枢纽、输配水管网、水器等安装,应具备-可编辑修改-以下条件:(1)安装前工作人员应全面了解各种设备安装性能,熟练掌握施工安装技术要求和方法;(2)安装用的各种工具、设备和测试仪表应准备齐全;(3)与设备安装有关的土建工程已经验收合格;(4)待带安装的设备已按设计核对无误,检验合格,内部干净,不存杂物。
5.1.2对安装设备器材的要求:(1)按设计文件要求,全面核对设备规格、型号、数量、质量和连接尺寸,并应进行王冠外观质量检查;(2)按标准滚定规定抽查待安装的灌水器、管子、管件、滴头等,进场前必须出示三证并报验以上材料数量,严禁使用不合格产品;(3)检验用的仪器、仪表和两局级计量设备均应具有剂量部门的检验合格证;(4)检验记录应归档。
5.1.3管道安装应符合下列要求:(1)管道安装宜按从低处向高处,先干管后支管的顺序进行;(2)按设计要求将管道平顺放入管槽内,不得悬空和扭曲;(3)塑料管安装时不得抛摔、拖拉和爆晒,安装期应集中,管道与道路交叉处埋深不应小于70cm,并加以保护。
5.1.4施工暂停时应采取下列保护措施:(1)机泵、阀门等设备应放在室内,在室外存放必须置于高处,。
严禁爆晒、雨淋和积水浸泡;(2)存放在室外的塑料管及管件应加盖防护,正在施工安装的管道敞开端应临时封闭;(3)应切断施工电源,妥善保管安装工具。
5.1.5安装过程中应随时检查质量。
5.1.6各项检测资料应全部归档保存。
5.2首部枢纽设备安装5.2.1抽水加压设备安装:(1)电机与水泵安装应按《机电设备安装工程及验收规范》中有关规定执行。
(2)采用三角带传动的机组,动力机轴心和水泵轴心线必须平行,机、泵距离应符合设计要求。
(3)电机外壳必须接地,接电方式应符合电机安装规定,并通电检查试运行。
(4)以柴油机、汽油机为动力的机组,排气管营通往机房外。
(5)机泵必须用螺栓固定在混凝土基座式专用机架上。
5.2.2过滤器安装要求:(1)过滤器应按输水流向标记安装,不得反向。
(2)自动冲洗式过滤器的传感器等电器元件应按产品规定接线图安装,并通电检查运转情况。
5.2.3施肥和施农药设备安装要求:(1)施肥和施农药装置应安装在过滤器前面。
-可编辑修改-(2)施肥和施农药装置的进、出水管与灌溉管道连接应牢固,如使用软管,应严禁扭曲打折。
(3)采用注射式施肥器,机泵安装应符合产品说明书要求,经检查合格后再通电试运行。
(4)与人畜饮水联合使用的微灌工程,严禁在首部枢纽和人畜饮水管道上安装施肥和施农药装置。
5.2.4测量仪表和保护设备安装要求:(1)安装前应清除封口和接头处的油污和杂物,压力表应装在环形连接管上,如用直管连接,应在连接管与仪表之间装控制阀。
(2)应按设计要求和流向标记水平安装水表。
5.3管道安装5.3.1塑料管安装前,应对规格和尺寸进行复查,管内应保持清洁,不得混入杂物。
5.3.2塑料管粘结方法与要求:(1)粘合剂必须与管道材质相匹配。
(2)被粘结的管端、管件应清除污迹,并进行配合检查。
(3)承插管轴线应对直重合,承插深度应为管外径的1-1.5倍。
(4)插头与承口均匀涂上粘合剂后应及时承插并转动管端,使粘合剂填满间隙。
(5)粘结24小时内不得移动管道。
5.3.3塑料管套安装方法和要求:(1)套管与密封橡胶圈规格应相匹配,密封圈装入套管槽内不得。
扭曲和卷边。
(2)插头外缘应加工成斜口,并涂润滑剂,对正密封圈,另一端用木锤轻轻打入套管内或用紧绳器拉至规定深度。
5.3.4低密度聚乙烯塑料管内插连接方法与要求:(1)对管口进行加热,待管口变软后即可插接,并用管箍式铁丝扎紧。
(2)聚乙烯管承插深度宜为管外径的1.1倍;直径为25mm以下管道的承插深度可取1.5倍。
5.4竖管与滴头安装5.4.1喷头、竖管安装前应对滴头的型号、规格进行检查,检验。
滴头各转动部分动作是否灵活,弹簧是否锈蚀,竖管外丝、罗纹是否有碰伤现象。
5.4.2支管与竖管,竖管与喷头的连接应密封可靠。
5.4.3竖管的安装应铅直稳定。
5.5阀门安装5.5.1金属阀门与塑料管件连接要求:(1)直径大于65mm的管道宜用金属法兰连接,管外径大于塑料管内径2-3mm,长度不应小于2倍管径,一端加工成倒齿状,另一端牢固焊接在法兰一侧。
(2)将塑料管端加热后及时套在带倒齿的接头上,并用管箍上紧。
-可编辑修改-(3)直径小于65mm的管道可用罗纹连接,并应装活接头。
(4)直径大于65mm以上阀门应安装在底座上,底座高度宜为10 -15mm。
(5)截止阀与逆止阀应按水流向标志安装,不可反向。
5.5.2塑料阀门安装用力应均匀,不得敲碰。
5.6旁通安装5.6.1安装前应检查旁通管外形,清除管口区边、毛刺,抽样量测插管内外径,符合质量要求方可安装。
