30米现浇预应力砼箱梁施工组织设计
- 格式:docx
- 大小:42.82 KB
- 文档页数:20

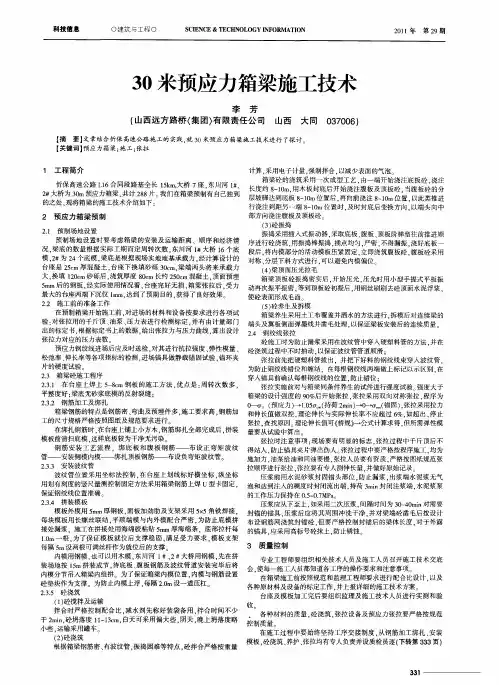

30m预应力砼现浇箱梁施工组织设计一、工程概况:略2、预应力体系:(1) 、钢绞线和波纹管:30m预应力现浇箱梁设纵、横两向预应力。
预应力钢绞线采用$ j15.24,技术标准符合ASTM416-97规定, =1860MPa锚下张拉控制应力1395MPa采用一端张拉。
预应力管道采用塑料波纹管,纵向预应力1〜6#束采用圆形波纹管,7#束和横向预应力钢束采用扁形波纹管,预应力钢束直线段每0.3m 设置一“井”字形架立筋进行固定,曲线段架立筋间距要适当加密。
(2) 、纵向预应力设置和张拉:第一孔腹板束1〜4 采用 $ j15.24 -19 钢绞线,梁端锚固采用15-19P 型锚,张拉端采用1519 群锚,并用15-19 连接器接长;底板束5 采用 $ j15.24 -19 钢绞线,锚固端采用15-19P 型锚,张拉端采用15-19 群锚;底板束6 采用 $ j15.24 -19 钢绞线,锚固端采用15-19P 型锚,张拉端采用15-19 群锚;顶板束7 采用 $ j15.24 -19 钢绞线,锚固端采用15-19H 型锚,张拉端采用15-19 群锚。
钢束张拉顺序为先张拉腹板束再张拉顶板束,最后张拉底板束。
顶、底板束张拉顺序为先中间后两边,张拉时应以箱梁中心线为准对称张拉。
钢束张拉时砼养护天数不应小于七天,且砼强度不低于设计强度的90%。
(3) 、横向预应力设置和张拉:横向预应力采用扁锚群锚体系,固定端为H型锚,张拉端为扁锚。
二、施工准备和施工顺序:<一>、施工准备:1 、会审图纸:收到相关图纸后,组织技术人员进行图纸的会审,仔细校对墩、台、中心线、跨径、标高,对会审发现的问题上报监理和设计单位解决。
2、技术交底:正式施工前进行相应作业的技术交底,使所有施工人员都了解现浇箱梁每一道工序的施工和需注意的环节。
3、学习监理程序:正式施工前组织技术人员和施工人员学习监理程序,使技术人员和施工人员了解监理程序和施工中需报验的工序和内容,在施工中按照施工组织设计精心组织施工,经自检合格,并经监理工每道工序施工完毕程师认可后,方可开始进行下道工序施工。
<二>、施工总体安排:根据施工图设计要求和我部现场实际情况,拟从25#〜24#右幅开始进行第一孔现浇箱梁施工,并逐孔向小桩号方向施工。
右幅施工一定数量后开始25#〜24#左幅现浇箱梁施工。
施工时超前浇筑段四孔进行地基处理,超前浇筑段三孔进行搭设,超前浇筑段两孔进行支架预压,超前浇筑段一孔进行底模铺设、侧模安装和底腹板钢筋绑扎。
并据此进行施工计划的安排,工料机调遣和配备。
现浇箱梁逐孔流水作业施工示意图(附后)<三>、施工工艺流程:1、施工工艺介绍:30m现浇箱梁每孔砼一次浇筑成型。
(1) 、砼浇筑:支架搭设并预压完毕后,铺设底模,安装外侧模和端头模板,安装并绑扎底腹板、横隔梁钢筋,安装预应力波纹管、锚垫板后,安装内侧模和支撑,安装内顶模,安装并绑扎顶板钢筋,安装预应力波纹管、锚垫板,经监理检验合格后进行砼浇筑。
(2) 、预应力张拉:砼浇筑完毕,达设计强度90%以上且龄期达7 天后,方可进行张拉,张拉顺序为先纵向后横向,按照设计的张拉力和顺序进行,张拉油表读数及伸长量见附表。
(3) 、拆模卸架:纵横向预应力钢束张拉完毕后,卸落并拆除底模和外侧模,拆除支架并及时进行孔道压浆。
2、施工工艺流程图:30m现浇箱梁施工工艺流程图(附后)三、主要施工方法和技术措施:<一>、地基处理:1、承台基坑和泥浆池回填处理要求:承台回填必须严格分层夯实,对于原地表水必须排干,排净,不能有反浆,如出现翻浆及时进行换填处理。
对于处于地基处理范围内泥浆池及沟塘必须采用地表土换填,确保地基承载力不小于200KPa。
2、地基整体处理方案:根据现场土质情况,为***** 支架下地基有足够的承载力, 地基处理前将原地面用推土机予以整平碾压,然后在其上铺设30CM厚山红土作为结构层,并做出横坡以利于排水。
3、排水设施:每孔纵横向每5 米挖1 道排水沟,并在距支架外侧1米处各挖1 条排水沟,排水沟断面为外侧0.6米XI米,内侧0.4米X 0.4米,并安排专人用水泵及时抽除沟内积水。
<二>、模板及支架:1、支架、模板材料选用:(1)、支架及辅助材料:现浇箱梁采用满堂重型门式支架(规格为3种:1 X 1.9m、1 X 1.35m、1 X 0.8m)作为主体,以钢管作为纵横向连接和剪刀撑,采用调节杆、底托和顶托进行调整箱梁底板纵横坡。
(2)、模板及辅助材料:箱梁外露模板均采用2.44 X 1.22 X 0.015 m优质竹胶板作为模板,采用方木或钢管作为背愣,芯模采用15MM厚竹胶板或组合钢模。
立模标高通过顶托进行调整,竹胶板间板缝边采用双面胶条和密封胶封牢,模板板面之间应平整,接缝严密、不漏浆。
安装前涂刷优质机油、肥皂水或脱模剂作为脱模材料。
在支架上按照设计要求间距摆放纵横向方木作为底模板支撑,纵向方木直接放置在支架顶托上,2、支架搭设:⑴、架子搭设工艺流程:在牢固的地基上弹线、放置5cm厚木板、立杆定位T摆放底托T竖门架并用交叉拉杆扣紧T 安装纵横向连接钢管,并与立杆扣紧T装第二层及以上支架T加设剪力撑T(安装调节杆)T安装顶托T在顶托上居中安装纵向方木T铺设横向方木。
⑵、安装上下人行步梯:地基处理、放置木板T立杆定位T摆放底托T竖门架(或钢管)并用交叉拉杆扣紧T安装纵横向连接钢管,并与立杆扣紧T装第二层及以上支架T加设剪力撑T安装横向承力杆T安装两侧扶手T铺设踏步T安装安全网。
⑶、安全网:①、挂设要求:安全网应挂设严密,用塑料绳绑扎牢固,不得漏眼绑扎,两网连接处应绑在同一杆件上。
安全网要挂设在棚架内侧。
②、支架与施工层之间要按验收标准设置封闭平网,防止杂物下跌。
⑷、安全挡板:通道口要搭设安全挡板,通道口挡板需向两侧各伸出1M向外伸出1M⑸、支架顶纵横向方木安装:支架搭设完毕后,在顶托上居中安装纵向方木,然后在纵向方木上按30cm间距安放横向方木,并用圆钉或骑马钉将两者固定,作为底模竹胶版的背愣。
3、支架预压:满堂支架搭好且纵横方木安放完毕后,为消除支架及地基的非弹性变形,测出支架和地基的弹性变形以及合理设置预拱度,按设计要求对支架用同梁体重量的袋装砂予以预压,砂袋按照粱体各部重量进行布载,并进行沉降观测,具体预压观测方案如下:⑴、仪器、人员:专门固定一台已标定的自动安平水准仪,固定3人( 1人立尺,1人观测,1人记录)进行沉降观测工作。
⑵、观测点位布置:顺桥向每5m测量一断面,主线桥半幅每断面等距布置5点,用白油漆标识好,并在旁边写好点位编号。
⑶、观测时间:第一次观测为在支架搭设且纵横向方木安装完毕后准备堆载前,其余为每天上午& 30〜9: 30,下午5: 30〜6: 30。
⑷、卸载时间确定:以连续1〜2天观测数据基本不变后才可卸载,预估预压时间为5天左右。
⑸、支架及地基弹性变形值测定:在完成卸载后, 必须观测支架及地基弹性变形直至回弹稳定, 确定稳定状态的标准以在卸载后1〜2 天内连续观测3 次数据基本不变为准,并绘出支架地基反弹曲线图。
⑹、地基及支架计算沉降量:我部现浇连续箱梁支架采取一施工段一压的方案进行预压,预计地基及支架沉降量为30MM 左右。
4、支架预拱度的设置:根据观测数据计算出地基和支架的弹性变形值, 设置预拱度, 确定施工标高, 现浇箱梁墩顶预提高度为地基和支架的弹性变形值, 考虑到箱梁在进行预应力张拉后有一定的反拱, 故不考虑重力作用的扰度。
5、模板安装:(1) 、铺设底模板:底模板采用厚15mm优质竹胶模板,铺设时,模板牢固钉在方木上,模板与模板之间板缝用双面胶条和密封胶封牢。
底模竹胶板的纵向拼缝下面必须设置通长方木, 确保模板拼缝质量, 采用10cmx 10cm方木作为底模横向支撑,采用10cmx 20cm方木作为底模纵向支撑。
底模铺设完之后须通过监理检查验收之后再进行下一步施工操作。
(2) 、支设外侧模和翼缘模板:在铺设完底模板后,支外侧模板和翼缘模板。
侧模板竖向采用10cm K 7cm方木,纵向采用1OcmiX 7cm方木支撑,竖向间距30cm,纵间距为60cm,纵向支撑采用固定支架上的钢管顶牢。
翼缘模板竖向采用10cmX 5cm方木,纵向采用10cmx 5cm方木支撑,竖向支撑间距50cm, 纵向间距为100cm,纵向支撑采用固定支架上的钢管顶牢。
(3) 、支设内模:①、内侧模:内侧模面板采用竹胶板或木板, 采用纵横向方木作为内模背愣, 采用两端带顶托的钢管作为内侧模支撑,并将钢管进行互相连接,形成框架,增加内模的稳定性。
②、内顶模:内顶模采用厚12mm竹胶板,纵横向方木作为内顶模背愣,采用方木框架作为支撑,木楔调节高度。
<三>、钢筋安装:内模顶板安装完毕之后,安装顶板、翼缘板及护栏钢筋。
先绑扎底板、腹板、横梁以及顶板承托钢筋等, 支内模后绑扎顶板及护栏预埋钢筋等。
采取横梁钢筋整体吊装、腹板钢筋分跨吊装、护栏预埋钢筋分段吊装以及钢筋接头尽量采用闪光对焊等施工工艺,采用流水施工, 分批作业。
1. 箱梁钢筋安装工艺流程钢筋绑扎工艺流程2. 施工工艺:(1) 、钢筋原材料进场、检验当钢筋原材料进场后,按不同钢种、等级、牌号、规格及生产厂家分批验收,分别存放,设立标识,并及时抽取试样送试验室做力学性能试。
钢筋进场要求:钢筋进场数量按每月需要量配套供应,无出厂质量证明,每捆(盘)钢筋无标志牌的钢筋不得进场,进场的钢筋立即进行报请监督部门抽样取样试验,合格后方可使用。
(2) 、钢筋与加工钢筋的与加工应严格按施工图和技术交底进行。
钢筋应平直,无局部弯折,表面应洁净,无油渍、漆皮、磷绣、泥土等。
时***** 钢筋的型号、直径、长度,对有焊接接头的必须**** *接头错开符合规范要求。
弯起钢筋必须按照钢筋大样图,完毕的钢筋必须分别摆放,挂牌标识。
底板、顶板的纵向通长钢筋采用闪光焊接成通长对焊的方法焊接,每一根钢筋焊接成为两段,再到桥上焊接成通长,这样就能节省在桥上的焊接时间,加快工程进度。
在钢筋的、加工、倒运以及绑扎的过程中,钢筋不能直接摆放在地上,应在地面摆放方木,防止泥土污染钢筋,同时还应注意覆盖,防止雨水浇淋,引起锈蚀。
(3) 、底、腹板及横梁钢筋绑扎:横梁骨架钢筋和腹板骨架钢筋可提前在钢筋加工场加工成半成品,变桥上作业为桥下作业,使工程进度加快,而且绑扎质量得到提高。
①、底板下层钢筋绑扎当底板及腹板模板经监理工程师检查后,开始绑扎底板钢筋。
钢筋严格按施工图进行绑扎,绑扎时注意钢筋的型号、直径、数量、间距和保护层厚度符合设计要求和规范规定,钢筋的接头布置应符合规范规定。
绑扎底板钢筋时,先进行两头钢筋位置固定,再对交叉点钢筋用铁丝绑扎牢固,局部用点焊焊牢,以***** 网格间距。
