逆作法施工技术实践运用浅谈
- 格式:doc
- 大小:26.00 KB
- 文档页数:3
讨论建筑施工中的逆作法施工技术要点【摘要】逆作法施工技术是一种在建筑施工中常见的技术,通过改变传统的施工顺序和方法来提高效率和节约成本。
本文将从逆作法施工技术的原理、应用、优点、关键要点和注意事项等方面进行讨论。
逆作法施工技术的原理主要是在施工过程中采取与传统方法相反的工作顺序,以达到更快更经济的施工效果。
在实际应用中,逆作法施工技术能够有效地提高施工进度、减少人力和材料浪费。
其优点包括节约成本、提高效率、减少人力劳动等。
关键要点包括合理规划施工流程、确保安全、保证质量等。
在使用逆作法施工技术时需要注意施工顺序的合理性、安全措施的到位等方面。
未来发展方面,逆作法施工技术有望在建筑行业中发挥更大作用,提高施工效率和质量。
逆作法施工技术在建筑施工中的重要性也日益凸显,对行业的发展具有重要意义。
【关键词】逆作法施工技术、建筑施工、背景、原理、应用、优点、关键要点、注意事项、未来发展、重要性1. 引言1.1 什么是逆作法施工技术逆作法施工技术是一种相对传统施工方式的新型施工方法。
它是指在建筑施工过程中,采用的一种逆向思维和操作方式,通过对原有施工流程进行反向推演和优化,从而实现更高效、更节约成本、更安全可靠的施工目标。
逆作法施工技术的核心思想是将传统的建筑施工流程进行颠倒和反向的思考,找到原先未被发现的问题和瓶颈,进行优化和改进。
通过该技术,可以在施工过程中提高工程质量、减少施工成本、缩短工期,提升施工效率和可靠性。
逆作法施工技术的本质是探索和创新,是一种改变传统施工思维方式的革命性方法。
它要求施工方在实践中不断尝试和总结,形成一套适合自身的逆向施工技术体系。
通过逆向思考和操作,施工方可以发现问题的根源,从而找到更有效的解决方案,实现施工质量的提升和成本的控制。
逆作法施工技术的出现为建筑施工提供了新的思路和方法,对于促进建筑行业的发展和提升具有重要意义。
1.2 逆作法施工技术的背景逆作法施工技术是一种在建筑施工中常用的新兴技术,其背景可追溯到对传统施工方法的不断探索和创新。
浅谈建筑施工中的逆作法的施工技术要点摘要:逆作法英文名为“Inverse method”,主要作用是对工地施工进行支撑,在大型地下商场、地下停车场、地下交通枢纽、高层房屋建筑、地下变电站等众多工程中被使用。
在我国科学技术水平不断提升的背景下,建筑工程规模越来越大,因此,在使用逆作法时需要注意的点非常多。
本文就探究建筑施工中逆作法的施工技术要点,以期提供参考依据。
关键词:建筑工程;逆作法;施工阶段;技术要点在中国城市建设跨越式发展的背景下,城市建筑工程规模越来越庞大,工程地质、水文地质条件也更加复杂,其在城市居民越来越注重环境保护的基础上,要求建筑工程施工需要做到节约社会资源、建设周期短。
因此,逆作法的使用非常重要。
本文就对逆作法施工技术原理进行阐述,并提出逆作法施工技术要点,以期提高城市建筑工程施工质量。
一、逆作法施工技术的原理阐述逆作法施工技术的原理是将建筑工程地下结构自上往下逐层施工,沿着建筑物地下室四周施工密排桩,让密排桩作为地下室外墙的围护结构,然后在建筑物内部有关位置,施工楼层中间支撑桩,进而组成逆作的竖向承重体系,从上向下挖土方,将土模浇筑到地下室梁板结构中,当达到一定强度后,就可以作为围护结构的内水平支撑,满足施工要求[1]。
逆作法施工技术可以划分为半逆作法、全逆作法、分层逆作法以及部分逆作法这四种,具体体现如下:一是,半逆作法方面[2]。
半逆作法主要是指仅逆作地下结构不同步施工地上结构,施工人员在使用此种施工方法时,需要始终注意二次浇筑环节,有效提高施工效果。
二是,全逆作法方面。
全逆作法主要是指逆作地下结构的同时还进行地上结构的施工,施工人员在采用全逆作法时,施工中需要注意以下两个方面内容:一方面,整体浇筑楼盖。
另一方面,合理利用预留在楼盖上的孔洞进行施工建筑材料传输。
三是,分层逆作法方面。
分层逆作法主要是采用分层逆作对四周围护结构进行施工的方法,最常见的是土钉墙[3]。
四是,部分逆作法方面。

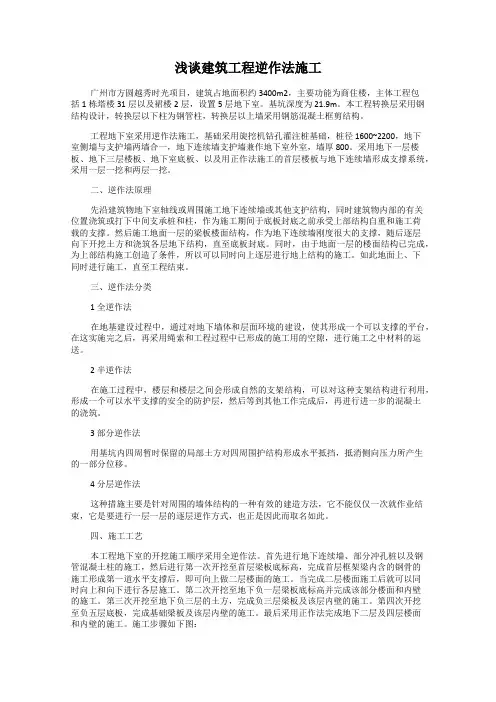

浅谈建筑工程逆作法施工广州市方圆越秀时光项目,建筑占地面积约3400m2,主要功能为商住楼,主体工程包括1栋塔楼31层以及裙楼2层,设置5层地下室。
基坑深度为21.9m。
本工程转换层采用钢结构设计,转换层以下柱为钢管柱,转换层以上墙采用钢筋混凝土框剪结构。
工程地下室采用逆作法施工,基础采用旋挖机钻孔灌注桩基础,桩径1600~2200,地下室侧墙与支护墙两墙合一,地下连续墙支护墙兼作地下室外室,墙厚800。
采用地下一层楼板、地下三层楼板、地下室底板、以及用正作法施工的首层楼板与地下连续墙形成支撑系统,采用一层一挖和两层一挖。
二、逆作法原理先沿建筑物地下室轴线或周围施工地下连续墙或其他支护结构,同时建筑物内部的有关位置浇筑或打下中间支承桩和柱,作为施工期间于底板封底之前承受上部结构自重和施工荷载的支撑。
然后施工地面一层的梁板楼面结构,作为地下连续墙刚度很大的支撑,随后逐层向下开挖土方和浇筑各层地下结构,直至底板封底。
同时,由于地面一层的楼面结构已完成,为上部结构施工创造了条件,所以可以同时向上逐层进行地上结构的施工。
如此地面上、下同时进行施工,直至工程结束。
三、逆作法分类1 全逆作法在地基建设过程中,通过对地下墙体和层面环境的建设,使其形成一个可以支撑的平台,在这实施完之后,再采用绳索和工程过程中已形成的施工用的空隙,进行施工之中材料的运送。
2 半逆作法在施工过程中,楼层和楼层之间会形成自然的支架结构,可以对这种支架结构进行利用,形成一个可以水平支撑的安全的防护层,然后等到其他工作完成后,再进行进一步的混凝土的浇筑。
3 部分逆作法用基坑内四周暂时保留的局部土方对四周围护结构形成水平抵挡,抵消侧向压力所产生的一部分位移。
4 分层逆作法这种措施主要是针对周围的墙体结构的一种有效的建造方法,它不能仅仅一次就作业结束,它是要进行一层一层的逐层逆作方式,也正是因此而取名如此。
四、施工工艺本工程地下室的开挖施工顺序采用全逆作法。

浅析逆作法在地下工程建设中的应用技术随着城市化的发展和人们对生活质量的要求不断提高,地下工程建设在现代社会中扮演着越来越重要的角色。
在地下工程建设过程中,逆作法作为一种重要的施工方法,已经得到了广泛应用,并在帮助工程师们解决施工难题、提高施工效率等方面发挥了重要作用。
本文将对逆作法在地下工程建设中的应用技术进行浅析。
首先,回顾逆作法的概念,逆作法指的是先完成后续工程,再进行先前的工程施工。
逆作法一般用于需要在已有设施或建筑物底下施工,在工序上与正常施工相反,先完成基础部分,再进行上部结构施工。
逆作法具有结构自重利用、节省土方工程量等优点,但施工难度较大,要求施工方必须具有较强的施工技术和综合处理能力。
其次,在地下工程建设中,逆作法的应用范围较广。
例如,在地铁施工中,逆作法被广泛应用于地下车站的建设中。
在车站建设中,地下一层即为站台层,在此基础上逆向施工,先建设车站上层商业空间,再向下进行施工,可以显著减少地下工程施工所需的土方开挖量,同时还能减少挖掘过程对地面交通、市容环境等方面可能产生的影响。
逆作法的应用还广泛于地下通道、地下商业街、地下停车场等地下建筑物的施工中。
再次,逆作法在地下工程建设中需要注意的问题。
逆作法施工需要对依靠先前施工完成的结构施加负荷,因此施加负荷的位置、大小和方式必须合理。
同时,在逆作法施工中,需要对地下工程的承载能力进行精准评估,并根据实际情况进行加固和改进。
在逆作法施工中,施工序列和施工过程的选择也至关重要。
应该根据实际情况,采用合适的工艺、设备和施工方法,以保证施工安全、质量和进度。
综上所述,逆作法在地下工程建设中具有重要的应用价值。
合理使用逆作法可以有效减少开挖量,节约土方工程量,提高地下工程建设进度和质量。
然而,逆作法施工技术本身较为复杂,应在实际操作中结合具体情况,慎重实施,以确保工程安全和质量。

浅谈逆作法施工在工程中应用摘要:简单介绍了逆作法施工工艺的技术背景和原理。
结合逆作法施工在实际工程中应用与施工经验,从施工关键技术、社会效益、经济效益、环境效益等方面阐述逆作法施工的优势,并提出了逆作法施工的改进方法以及未来的研究方向。
关键词:逆作法,施工,工程应用On the Reversed Construction Applications in EngineeringREN Jie(Survey Research Institute Limited of Chinese Metallurgy in Chengdu,Sichuan, Chengdu 610063)Abstract: A brief introduction to the principles of construction technology and technical background of reversed method .Combined application of reverse construction and construction experience, from the construction of key technologies, social, economic and environmental benefits and other aspects of the advantages of reverse construction described in the actual project, and proposed an improved method of reverse construction and future research directions.Keywords: Reversed Method, Construction, Engineering Applications引言随着国内建筑业快速发展,城市化的进度的加快,城市建筑的密集性越来越高,给城市长期发展规划带来很大挑战,高层建筑和超高层的发展缓解了城市土地资源的紧张问题。

浅谈建筑施工中的逆作法的施工技术苏静摘要:我国建筑工程质量,随着人们生活水平的提高,取得了很大程度上的改善。
在建筑施工领域,大多数建筑物的建设过程都涉及到地下室结构的施工,在地下室施工结构中采用逆向施工技术是近些年来十分受到施工单位欢迎的施工方法。
本文通过了对建筑施工中高层建筑的逆作法的特点和应用技术进行良好的解析,从而强化逆作法在建筑施工中的应用,推动其在实际工程施工中的应用。
关键词:建筑工程;逆作法;施工技术前言我国是一个资源特别丰富的国家,但是人口过多,建筑行业的迅猛发展占用了我国大部分的可用土地资源。
为了更好地利用起我们所用的土地资源,将土地资源进行良好的开发,这样在工程建造的方面就需要满足更多的需求。
传统的高层建筑方法在建筑方面存在的一定的不足,在空间中存在一定的局限性,房屋建筑的安全性能也较差。
为了弥补了传统的建造方法技术在我建造中产生的不足,人们在建造的过程当中发现了高层建筑的逆作法这一建造技术,弥补了传统的建造方法技术在我建造中产生的不足,整体在安全性能和房屋的质量当中得到了大大的提高。
一、逆作施工技术的概念和施工原理分析对于具有地下室结构设计的高层建筑来说,逆向施工操作无疑是提高施工效率的好方法。
逆作法技术主要是依据地下结构固有的墙体作为结构支撑,同时在缺乏支柱的位置浇筑混凝土桩体,待达到稳固性要求后,先行进行地上一层底板结构的搭建,并同时开展地上和地下施工作业,直到整体施工结构完工。
逆作法的施工原理主要是利用了深层基坑本身固有的支撑力,并通过外部支护结构的加设来提高基坑支护的效果,夯实基坑土层,进而使基坑不易发生塌陷现象。
此种方法多用于附有地下室结构的中高层建筑,不但可以进一步对地基实现二次加固,而且由于其可以使地上和地下施工同时进行,大幅度提升了施工进度,节约了施工成本。
此外,逆作法技术可以利用基坑本身的周围支护作为工程结构的一部分,还可以根据施工需要延展地下使用面积,节省了工程预算资金,为施工企业带来额外的经济效益。
逆作法施工技术的设计与实践共3篇逆作法施工技术的设计与实践1逆作法施工技术是指为了避免或减少工程中出现的问题或难点,而采用与正常施工不同的方法或工艺技术,即与传统施工思路相反的一种施工方式。
逆作法施工技术具有创新性、经济性和适用性的优势,常常被用于解决工程难点问题。
下面我们将从工程实践出发,介绍逆作法施工技术的设计与实践。
一、逆作法施工技术设计逆作法施工技术设计的核心是在正式施工之前,通过详细的调查、研究和分析,找到工程中可能出现的问题和难点,并探索可行的施工方式和技术方法,以预防和解决这些问题和难点。
逆作法施工技术设计应包括以下内容:1. 确定目标和原则:逆作法施工技术设计的第一步是明确目标和原则,考虑施工中可能遇到的问题和难点,并制定适应性更强、具有可行性的解决方案。
2. 技术设计:逆作法施工技术设计的第二步是在针对具体工程问题的基础上,寻找更加适应的技术方法,以解决具体问题。
例如,对于道路工程,可以采用倒挂法来施工,能够在一定程度上减轻道路变形的问题。
3. 材料选择:逆作法施工技术设计的第三步是正确选择材料,以满足施工的有效性和安全性。
例如,在防水及屋顶施工中,采用保温材料来处理屋顶渗水问题,否则只是“杀鸡取卵”。
4. 管理控制:逆作法施工技术设计的最后一步是管理控制,保证技术方法的具体实施。
在这个过程中,技术方法的检查和维护是非常必要的。
二、逆作法施工技术实践逆作法施工技术实践是指在设计出逆作法的施工方式和技术方法之后,实际操作时所必须遵循和执行的规则和程序。
逆作法施工技术实践应包括以下内容:1. 实施计划制定:选择逆作法施工技术要进行实施计划的制定。
逆作法施工技术实践前必须根据逆作法施工技术设计制定好实施计划,并严格执行。
2. 施工设备和劳动力准备:逆作法施工技术实践中,劳动力和设备是最重要的。
必须准备好人员和设备来保证施工质量和进度。
在选择施工设备前,应把设备的适应性、效率和质量考虑在内。

逆作法施工工艺在软土地质条件下的应用与实践论文
本文主要论述了逆作法施工工艺在软土地质条件下的应用与实践,探讨了其优势和在工程实践中的重要性。
一、逆作法施工工艺定义
逆作法施工技术是指利用施工机械设备向上方施加静,使粘性土质被压缩而形成一个土预压结构,在此基础上再行施工,从而完成地下结构基础施工的一种技术。
它是一种针对软土地质条件的技术,它可以减少基础结构整体的体积,减少施工应力,减少基础结构的整体稳定性的应力,从而提高土层的有效性能。
二、逆作法施工工艺的应用与实践
1、降低土壤应力。
逆作法施工工艺可以在现浇施工过程中降
低土壤的应力,提高基础层的稳定性,使工程抗压性能更加均衡,更易于控制施工工期和完成工程。
2、土层改良。
逆作法施工工艺可以在地下结构施工过程中修
改原有的土层结构,采用土层预压、土层改良等方法,使土层具有良好的抗渗性能、低吸水性、低抗压强度、高压缩性的特点,使其具有较好的工程应用性。
3、水泥混凝土抗压力的提高。
逆作法施工技术可以使水泥混
凝土获得较高的抗渗性能,在降低孔隙水压抗压力的同时,也会提高水泥混凝土的抗压力,使其在软土地质条件下具有较强的结构完整性。
三、结论
从上述内容可以看出,逆作法施工工艺在软土地质条件下的应用有着重大的意义。
其可以在一定程度上降低土壤应力,改良
土层结构,提高水泥混凝土的抗压力,提高基础结构的稳定性,从而达到安全高效的目的。
逆作法施工技术运用分析逆作法施工摘要:本文介绍了“逆作法”工法的特点和工艺原理,并对地下室逆作法施工技术进行了探讨,供大家参考。
关键词:逆作法;基坑;施工技术 1 前言逆作法是施工高层建筑多层地下室和其他多层地下结构的有效方法。
逆作法是相对于建筑物施工的常规顺序而言的,建筑物施工的常规顺序是先开挖基坑,然后从基础开始。
逐层向上施工。
基坑开挖所需的支护,属于施工的措施,与建筑物的地下结构各不相干。
而地下结构逆作法施工是利用地下结构的楼盖、梁、板、柱和外墙作为基坑围护结构和基础施工的支撑结构。
在坑内的水平支撑体系和围护体系由上而下进行地下结构的施工。
与此同时可进行上部结构的施工,其施工顺序是自上而下进行的。
2 “逆作法”工法的特点(1)利用柱下桩及基坑周边地下连续墙(以下简称地下墙)作为逆作法施工期间承受地上、地下结构荷载及其施工荷载的构件;利用地下室楼板,作为基坑施工的支撑。
其中柱桩的深度、柱径与地下墙的深度、厚度需经过计算确定。
(2)地下多层逆作法挖土采用地下室首层楼板结构完成后,由专用取土设备与人力相结合在楼板底下挖土,挖至下一层楼板标高后,浇筑该层楼板结构,再用相同方法挖土,浇筑楼板,如此直至地下室大底板完成。
(3)“逆作法”施工土方,采用人力开挖与坑底水平运土,然后由设置在基坑两端的取土口专用取土设备,半挖出的土方提升装车外运。
(4)地下室楼板模采用土模承重,当挖土至标高后做出混凝土垫层,并在模板搁支点上用砂浆找平,直接将模板搁置在砂浆找平层上,挖土、混凝土垫层、砂浆找平,必须按要求严格控制标高误差。
3 工艺原理多层地下室的传统施工方法是“敞开式”,而“逆作法”是一种“封闭式”施工方法。
其工艺原理是:先沿建筑物周围施工地下墙,在建筑物内按柱网轴线施工柱下支承桩,然后进行地下首层施工。
完成后同时施工地下、地上结构。
待地下室大底板完成后,再进行复合柱、复合墙的施工。
4 逆作法施工的关键技术逆作法施工很好地解决了基坑周期长、对周围环境影响大、支护费用高的现状,但逆作法本身也存在许多亟待解决的问题。
逆作法技术在高层建筑施工中的应用浅析本文分析了逆作法施工基本原理和基本施工步骤,同时阐明了逆作法施工的主要特点,重点讲解了逆作法施工在高层建筑施工中运用的优势,和在高层建筑施工中运用逆作法应该注意的几个要点。
标签:逆作法;高层建筑;逆作法施工随着城市的发展,建筑密度日益增加,人们越来越关注空间的利用。
合理开发和利用空间,除了向高空发展外,还可以往地下空间发展。
对于高层建筑需要深度大的地下结构,传统施工方法存在一些问题。
“逆作法”在高层建筑的施工中效果显著。
1.逆作法施工基本原理1.1 逆作法施工原理逆作法施工就是对深度较大的地下结构,利用先施工完成的地下连续墙作为深基坑开挖时的围护墙,利用地下结构各层的柱、墙等作为围护墙的支撑体系,由地面起分层向下施工直至底板完成,在地面结构完成之后向上逐层施工上部结构。
地下连续墙和中间支撑柱既是基坑开挖时的支护体系,又是工程结构的永久性组成部分。
1.2 逆作法施工步骤(1)沿建筑物地下室轴线或周围施工地下连续墙,同时在建筑物内部的有关位置施工中间支撑柱,作为地下室底板封底之前,承受所有自重和施工荷载的承重体系;(2)挖土至地下室一层顶板底标高或地下室二层顶板顶标高,浇筑地下一层顶板作为地下连续墙水平刚度支撑;(3)在地下室一层顶板浇筑完成后,就为上部结构施工创造了条件,所以在地下结构逐层向下施工同时可自地面开始向上逐层施工,形成地面上、下同时施工的局面。
但在地下室底板封底并达到设计强度之前,上部结构的允许施工高度要经计算确定。
(4)按步骤(2)方法向下逐层挖土和浇筑地下室各层的顶板,同时各层的中柱和隔墙也逐层向下施工直至地下室底板封底[1]。
2.逆作法的施工主要特点(1)缩短工程施工工期:建筑物上部结构施工与地下基础结构施工平行立体作业;(2)基坑变形小,对相邻建筑物影响小:逆作法是利用先浇筑的地下室结构作为基坑围护结构的内部支撑,比临时支撑刚度大得多,所以地下连续墙在侧压力作用下的变形较小;(3)节省土方挖填费用:逆作法施工在地下室外墙处构筑地下连续墙,不用考虑一般施工方法的基坑临时支护结构与地下室外墙之间要留1m净距的施工操作空问,和待地下室施工完毕后回填超挖土方量。
论述逆作法施工技术在高层建筑施工中运用目前逆作法施工技术的高层建筑施工中常使用的技术之一,其具备节省造价、缩短周期、节约能耗、减少基坑变形、增强结构稳固性等众多优势。
本文主要从逆作法施工技术的特点入手,分析了其在高层建筑施工中的具体应用供以参考。
标签:逆作法;施工技术;特点;应用由于土地资源有限再加上城市化进程速度加快,目前高层建筑成为现代建筑物中较为普遍的工程项目,而逆作法施工技术可很好满足高层建筑较高的施工技术要求,在狭小的空间内保证高层建筑物的质量并提升工程项目的经济效益,促进高层建筑行业的稳步发展。
1 逆作法施工技术的特点通常建筑施工的顺序是由下及上的施工,由地基开始施工然后逐步的向上展开建筑工程,逆作法施工则在自上而下的展开施工,是一种基坑支护技术广泛应用到了地下工程建设、高层建筑等结构,逆作法施工技术具有以下特征:1.1 缩短工程工期节省造价,提升经济效益传统的施工技术中的每个工序是逐步展开交接的,由于上部结构需要等到地下结构施工完成后再进行施工,故此无法有效的实现各个工序的同步施工,例如基坑围护、挖土以及地下结构施工均需要一步一步的展开施工从而造成的施工工期的延长。
但是逆作法基坑施工基础可实现建筑物的上部和下部结构平行对接,从而让上部结构和下部地下結构同时展开施工工序从而缩短施工工序,之所以缩短工期主要是由于用自身结构替代了以往的临时支撑。
此外,传统的施工技术在低下施工时需要展开复杂的内部支撑,因此消耗了大量的钢材费用,逆作法改善了以往大量钢材的消耗情况,并利用地下围护结构减少了土方工程的施工量和费用从而有效节省了工程造价,提升了经济效益[1]。
1.2 减少基坑变形,节约资源保护环境逆作法施工技术相对于传统的临时支护结构,其结构的刚度较大因此会较少基坑的变形,并且在地下维护结构中有中间立柱从而增强了支点的稳定性,减少了坑底的竖向位移。
再加上在利用逆作法施工时封闭了顶板可有效减少噪声和扬尘的污染,既减少了相邻周围建筑物的沉降和变形也避免对环境造成严重的污染。
浅析逆作法施工技术在建筑工程中的应用作为一项新兴的基坑支护技术,逆作法施工技术主要运用于高层建筑或者超高层建筑的多层地下室以及其他结构的施工工程中,是一种科学有效的施工方法和施工措施,由于科学技术水平的不断提高以及各种地下工程和基坑工程的而不断增多,逆作法施工技术在建筑工程中得到了越来越广泛的应用,本文就具体探讨了应用于建筑工程中的逆作法施工技术的技术要点,以供相关部门或人员参考。
标签:逆作法;施工技术;建筑工程;应用国民经济的迅速发展加快了我国城市化的进程,为了缓解越来越紧张的土地利用趋势,高层建筑迅速兴起,而地下工程作为高层建筑的主要建筑结构形式之一,其施工质量和效果越来越受到了人们的关注,传统的地下工程施工采用的都是正作法施工程序,在科学技术不断进步的基础上,逆作法施工技术由于能在狭窄的施工场地、紧张的施工工期以及各种不利的施工环境中发挥良好的施工效果,因而在各个建筑工程中得到了极其广泛的应用。
1 逆作法施工技术概述逆作法施工技术就是一种在高层建筑物的多层地下室或者其他一些多层地下结构中运用的施工方法,这种施工技术与传统的地下工程施工技术相比,具有具有更加良好的适应性,即使在建筑物密度比较大、施工地基软土层比较厚等对建筑工程不利的施工环境中也能发挥积极的作用,特别是在建设三层以上的地下工程结构中更能发挥其良好效果。
逆作法施工技术主要针对建筑工程的常规顺序而言,因为一般的施工顺序都是首先开挖基坑,接着逐渐向上施工,把基坑开挖支护列入施工措施之中,使其与建筑地下结构分离,而逆作法施工技术是一种相对封闭的施工措施,它的技术原理是首先沿着建筑地下工程的轴线进行连续墙或者其他支护结构的施工,同时在建筑内部的相应位置打下或浇筑中间支撑桩,支撑桩的作用是为了在施工底板封底之前作为上部结构或施工荷载的支撑,接着对地下工程一层的梁板楼面结构进行施工,将其作为地下连续墙的支撑,随后逐层向下进行土方开挖或各层地下结构的浇筑,因为已经完成了地面一层的楼面结构的施工,所以为其他上部结构的施工奠定了基础,就能进行地上结构的逐层施工。
试论高层建筑工程中逆作法施工技术应用逆作法施工技术,顾名思义,即是指与传统的施工顺序相反的一种施工方法。
在传统的建筑施工中,通常是从下往上逐层施工,而在逆作法施工中,施工顺序是从高往低逐层施工。
逆作法施工技术的应用,在高层建筑工程中主要体现在以下几个方面:一、提高施工效率逆作法施工技术的应用,可以显著提高施工效率。
在传统的施工方法中,由于每一层的施工都需要等待下一层的混凝土强度达到要求后才能开始,因此施工周期较长。
而逆作法施工技术则可以缩短施工周期,提高施工效率。
因为在逆作法施工中,上层的混凝土强度达到要求后,就可以立即开始下层的施工,不需要等待上层达到强度要求。
二、减少施工风险高层建筑工程由于高度和复杂性的特点,施工中存在着诸多的风险。
而逆作法施工技术的应用,可以减少施工风险。
因为在逆作法施工中,施工人员可以在相对较低的高度进行施工,这样可以减少高空作业的风险。
逆作法施工也可以避免由于上层施工过程中的不慎导致下层施工材料受到损坏的情况发生,从而减少施工风险。
三、降低施工成本逆作法施工技术的应用,可以降低施工成本。
在传统的施工中,需要采用大型的模板和支撑结构来支撑上层建筑物的施工,这带来了较高的成本。
而逆作法施工中,由于是从高往低逐层施工,可以减少对支撑结构和模板的需求,降低施工成本。
四、便于监理和质量控制逆作法施工技术的应用,也有利于施工监理和质量控制。
在传统的施工方法中,监理和施工人员需要分别在不同的层面进行监督和管理,带来了一定的困难。
而逆作法施工中,可以在相对较低的高度进行施工,便于监理和质量控制。
在逆作法施工中,尤其需要注意以下几个方面:一、对地基处理在逆作法施工中,地基处理尤为重要。
因为在逆作法施工中,上层施工完毕后,需要清理地面并进行下层的地基处理,包括地基的加固和处理。
特别是在地质条件较差的区域,地基处理尤为重要。
二、对施工材料的选择施工材料的选择对逆作法施工至关重要。
需要选择质量可靠的材料,并进行严格的质量控制。
实习报告一、前言随着我国城市化进程的不断推进,地下空间资源开发利用变得越来越重要。
逆作法施工技术作为一种新型的基坑支护方法,具有缩短工程总工期、节约项目成本、对环境影响小等优点,在高层建筑地下室施工中得到了广泛应用。
本报告通过实习经历,对逆作法施工技术进行了总结和反思。
二、实习内容1. 工程概况本次实习参与的工程为一个高层建筑地下室项目,用地面积为21227平方米,拟建造以家用纺织品为主题的商业综合建筑体。
项目地下三层,裙楼地上四层,北主楼为地上22层商务办公楼,南主楼为地上20层公寓式办公楼。
地下室二、三层为停车库、设备、库房,地下一层为大型家纺大卖场。
2. 施工技术(1)地下结构施工:采用逆作法施工技术,首先进行地下连续墙支护结构施工,然后进行桩基施工、浇筑钢筋混凝土柱、安装与混凝土柱或桩基对接的钢柱。
(2)一层结构平面施工:一层结构平面作为工作平台,施工过程中不必另外架设开挖工作平台与内撑,减少了支撑和工作平台等大型临时设施,降低了施工费用。
(3)支撑系统施工:逆作法施工过程中,支撑位置受地下室层高的限制,无法调整高度。
因此,在施工过程中,需要根据地下室层高和结构要求,合理设置支撑系统,确保施工安全。
三、实习心得与反思1. 实习心得(1)逆作法施工技术能有效提高施工效率,节省工期。
在本次实习中,我深刻体会到逆作法施工技术在实际工程中的应用价值,它将建筑物上部结构的施工和地下基础结构施工有机结合,实现了平行立体作业。
(2)逆作法施工技术对邻近建筑的影响较小。
由于围护结构变形量小,降低了基坑内地基回弹量,对周边环境的影响也相应减小。
(3)施工过程中,一层结构平面可作为工作平台,减少了支撑和工作平台等大型临时设施的设置,降低了施工费用。
2. 反思(1)虽然逆作法施工技术具有诸多优点,但施工过程中仍存在一定问题,如支撑位置受地下室层高限制,无法调整高度。
在今后的工程实践中,我们需要针对这些不足,不断优化施工工艺,提高施工质量。
逆作法施工技术实践运用浅谈
摘要:逆作法是相对于常规顺序而言的建筑物施工。
地下室逆作法施工顺序是自上而下进行的,利用地下室的楼盖结构、梁、板、柱和外墙结构作为基坑围护结构和基础施工的支撑结构,在坑内的水平支撑体系和围护体系由上而下进行地下室结构的施工,在此施工期间可同时进行上部结构的施工。
在结构设计中需要解决的是地下结构、基坑支护以及因逆作而带来的特殊要求。
推广应用逆作法,能够提高地下工程的安全性,可以大大节约工程造价,缩短施工工期,防止周围地基出现下沉,是一种很有发展前途和推广价值的深基坑支护技术。
本文在实践推广中总结了逆作法施工的中遇到的实际问题做了技术性探讨。
关键词:逆作法施工技术地下结构
逆作法施工技术自列入2001年颁布的中华人民共和国国家标准建筑地基基础设计规范后,各地也陆续公布了地下室逆作法施工工法(YJGF02-96)和(YJGF07-98),说明逆作法施工已日趋成熟,其在深基坑支护中的实践运用已在许多大型建筑施工得到推广,积累了丰富的实践经验。
2011年,我公司承担了山西西山煤电集团公司西山敬老中心【公寓】建设项目,工程量总计18000平方米,该项目总计12层,其中地上11层,地下1层,合同要求工期为2011年3月1日至2011年报12月20日,总工期不到300天。
为了在保证质量的前提下加快进度,按期完工,我公司工程技术人员经过分析研究,决定在工程中采取逆作法施工技术施工。
此前,我公司对逆作法施工技术也曾做过一些考察探讨和实际操作,也积累了一定的理论基础和实践经验,对逆作法施工技术制定了一套可行的施工方案。
下面就我们在施工过程中的体会谈谈我们对逆作法施工技术的认识和看法,供同行和专业人士参考和商榷。
1、逆作法施工原理
逆作法施工技术是先沿建筑物地下室轴线或周围施工地下连续墙或其他支护结构,同时建筑物内的有关位置浇筑,作为施工期间于底板封底之前施工荷载的支撑和承受上部结构的自重。
然后施工地面一层的梁板楼面结构,作为地下连续墙刚度很大的支撑,随后逐层向下开挖土方和浇筑各层地下结构,直至底板封底。
同时,由于地面一层的楼面结构已完成,为上部结构施工创造了条件,所以可以同时向上逐层进行地上结构的施工。
如此地面上、下同时进行施工,直至工程结束。
逆作法可以分为全逆作法、半逆作法、部分逆作法、分层逆作法。
2、逆作法施工技术的优势和不足分析
根据十几年许多施工技术人员积累的逆作法施工经验,逆作法施工有以下特点:
(1)可使建筑物上部结构的施工和地下基础结构施工平行立体作业,在建筑规模大、上下层次多时,大约可节省工时1/5~1/4。
(2)受力良好合理,围护结构变形量小,因而对邻近建筑的影响亦小。
(3)施工时可减少受风雨影响的因素,且土方开挖可较少或基本不占总工期。
(4)最大限度利用地下空间,扩大地下室建筑面积。
(5)不必另外占用土地用以安设开挖工作平台与内撑,一层结构平面可作为工作平台,这样可以大幅度削减了支撑和工作平台等大型临时设施,减少了施工费用。
(6)由于开挖和施工的交错进行,逆作结构的自身荷载由立柱直接承担并传递
至地基,减少了大开挖时卸载对持力层的影响,降低了基坑内地基回弹量。
(7)逆作法存在的不足,由于挖土是在顶部封闭状态下进行,基坑中还分布有一定数量的中间支承柱和降水用井点管,目前尚缺乏小型、灵活、高效的小型挖土机械,使挖土的难度增大。
3、施工中的实际运用
西山敬老中心【公寓】地下一层,层高4.2米,设计结构是框架剪力墙结构,地面一层1900余平方米,横梁采用90X120厘米、40X180厘米砼梁结构,钢筋采用HRB235、HRB335、HRB400三种标准,地下基坑面积为25.1X89米。
最大跨度21米。
我们用了5天时间完成了一层地面的支撑框架结构的施工。
在确保质量合格的检验后,紧接着进行地上部分,地下基础开挖同时施工。
在施工中,我们对地上,地下施工的交叉矛盾做了以下处理:
(1)对地下基础结构的砼梁柱匀采用微缩混凝土,以保证地基结构的稳定性。
(2)地下结构钢筋在有限的空间中施工采用套管连接方式。
(3)地上部分采取全封闭施工,地下施工搭设了人行通道,便于上下互不影响。
对地下部分的土方开挖,我们根据现场条件和环境限制,我们采取机械操作与人工开挖的方法,使用小型挖机和人工同时进行。
由于安排得当,20天完成地下基础土方总量的开挖任务,日土方开挖量达到25.1 X 89 X 5.2/20天=58立方米。
地下部分施工用时26天,对地上部分施工没有造成什么影响,这时地上楼层已建到10层,大大缩短了工期,对按期完工提供了有效的保证。
规施工也有逆作法施工与常规施工方法有较大区别,其施工时是在地下自上而下进行。
施工时的条件和工作时周围的环境有较大的变化。
各种地下室的结构节点与常规施工也有较大的变化。
我们根据工程实践需满足下述要求:(1)要求既满足结构永久受荷状态下的设计要求,又要满足施工状态下的受荷要求;(2)在工艺上节点形式和构造必须满足现有的工艺手段与施工能力;(3)节点构造必须满足抗渗防水要求,不能因节点施工降低了抗渗防水,造成永久性的渗漏;(4)不要影响建筑物的使用功能,如不能占用过大空间影响建筑物的使用功能。
4、我们从逆作法施工中得到的经济效益
(1)减少窝工10天X 100人X 2层=2000工日
(2)减少投入2000 X150元/工日=30万元,设备及周转材料租赁费减少10万元。
(3)加快进度26天
5、施工中有待解决的问题
(1)沉降差异控制。
在顺作施工中,结构墙体、楼板和立柱,是在钢筋混凝土底板完成后进行施工的,此时,围护结构在基坑开挖中的变形均已结束,施工是在围护结构创造好的空间内进行的。
而在逆作法施工中,临时支护结构是墙体、楼板和柱既,墙体、楼板和柱既又是主体地下结构的一部分,其变形和沉降必须按永久结构的要求严格控制变形和沉降值,尤其是防止由于不均匀沉降产生对楼板的拉裂必须控制地下连续墙与结构柱的不均匀沉降。
逆作法施工期间,基坑开挖土体应力释放,坑内土体回弹,带动立柱桩上移地下室及上部结构施工后,桩身承担的向下荷载增加。
整个过程中,桩身所承受的荷载包括桩身自重、上部外荷载、正摩阻力、负摩阻力、桩端阻力,这些力共同作用的结果,使桩发生沉降或抬升的变形。
上述变形过程是一个复杂的受力过程,可将桩身受力分成两部分,为了分析方便。
不考虑桩身自重及上部外荷载的作用,只考虑桩身自重及上部外荷载的作用,然后运用叠加原理求得基坑开挖对立柱桩竖
向位移的影响结果。
逆作法是先施工地下室楼板与上部结构,后施工基础大底板,所以工程桩在施工前期部分受力部分不受力,因此,各根立柱桩会有沉降产生,如果各根立柱之间或立柱与地下墙之间有较大的沉降差,已浇筑的楼板与梁系就会产生裂缝,危及正式结构的安全。
这些都是值得注意的问题。
(2)地下室外墙防水保护层的施工方法有待进一步改进,以最少开挖和回填土方量,节省人力。
6、结语
高层建筑推广应用逆作法,能够提高地下工程的安全性,可以大大节约工程造价,缩短施工工期,防止周围地基出现下沉,是一种很有发展前途和推广价值的深基坑支护技术。
随着国民经济的发展,我国一些城市高层建筑越来越多,建筑物基础也越建越深,对深基坑的开挖支护技术也提出新的要求。
逆作法是施工高层建筑多层地下室和其他多层地下结构的有效方法。
另一方面亦可充分利用地下空间作为地下停车场、设备层用房等,增加使用面积。
这也为利用逆作法提供了条件。
实践证明,利用逆作法施工开挖深度大的多层地下结构是十分有效的。
随着经济的发展,高层建筑越来越多,基坑深度越来越大,逆作法施工技术作为一种十分有效的深基坑支护技术必将得到越来越广泛的应用。
参考文献
[1]冯昆荣,曹少伟.逆作法施工的技术特点及要求[J].重庆建筑,2008,(11).
[2]徐静.浅谈建筑工程中逆作法施工技术[J].民营科技,2008,(11).。
