施工单位资料流程
- 格式:docx
- 大小:23.03 KB
- 文档页数:11

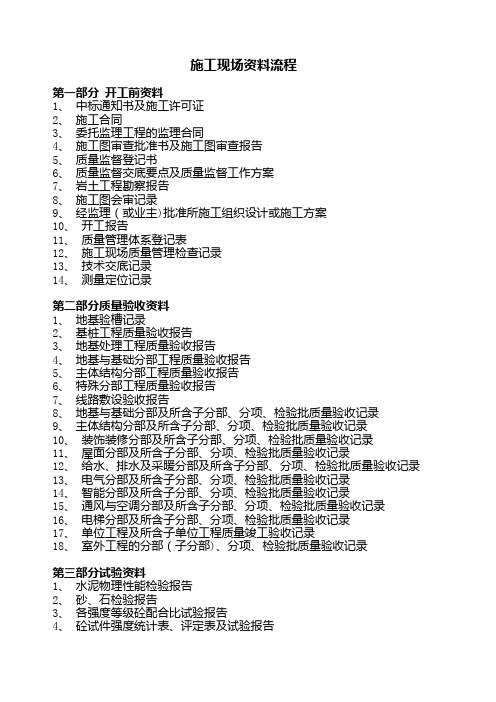

施工现场资料流程第一部分开工前资料1、中标通知书及施工许可证2、施工合同3、委托监理工程的监理合同4、施工图审查批准书及施工图审查报告5、质量监督登记书6、质量监督交底要点及质量监督工作方案7、岩土工程勘察报告8、施工图会审记录9、经监理(或业主)批准所施工组织设计或施工方案10、开工报告11、质量管理体系登记表12、施工现场质量管理检查记录13、技术交底记录14、测量定位记录第二部分质量验收资料1、地基验槽记录2、基桩工程质量验收报告3、地基处理工程质量验收报告4、地基与基础分部工程质量验收报告5、主体结构分部工程质量验收报告6、特殊分部工程质量验收报告7、线路敷设验收报告8、地基与基础分部及所含子分部、分项、检验批质量验收记录9、主体结构分部及所含子分部、分项、检验批质量验收记录10、装饰装修分部及所含子分部、分项、检验批质量验收记录11、屋面分部及所含子分部、分项、检验批质量验收记录12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录13、电气分部及所含子分部、分项、检验批质量验收记录14、智能分部及所含子分部、分项、检验批质量验收记录15、通风与空调分部及所含子分部、分项、检验批质量验收记录16、电梯分部及所含子分部、分项、检验批质量验收记录17、单位工程及所含子单位工程质量竣工验收记录18、室外工程的分部(子分部)、分项、检验批质量验收记录第三部分试验资料1、水泥物理性能检验报告2、砂、石检验报告3、各强度等级砼配合比试验报告4、砼试件强度统计表、评定表及试验报告5、各强度等级砂浆配合比试验报告6、砂浆试件强度统计表及试验报告7、砖、石、砌块强度试验报告8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头检验报告9、预应力筋、钢丝、钢绞线力学性能进场复验报告10、桩基工程试验报告11、钢结构工程试验报告12、幕墙工程试验报告13、防水材料试验报告14、金属及塑料的外门、外窗检测报告(包括材料及三性)15、外墙饰面砖的拉拔强度试验报告16、建(构)筑物防雷装置验收检测报告17、有特殊要求或设计要求的回填土密实度试验报告18、质量验收规范规定的其他试验报告19、地下室防水效果检查记录20、有防水要求的地面蓄水试验记录21、屋面淋水试验记录22、抽气(风)道检查记录23、节能、保温测试记录24、管道、设备强度及严密性试验记录25、系统清洗、灌水、通水、通球试验记录26、照明全负荷试验记录27、大型灯具牢固性试验记录28、电气设备调试记录29、电气工程接地、绝缘电阻测试记录30、制冷、空调、管道的强度及严密性试验记录31、制冷设备试运行调试记录32、通风、空调系统试运行调试记录33、风量、温度测试记录34、电梯设备开箱检验记录35、电梯负荷试验、安全装置检查记录36、电梯接地、绝缘电阻测试记录37、电梯试运行调试记录38、智能建筑工程系统试运行记录39、智能建筑工程系统功能测定及设备调试记录40、单位(子单位)工程安全和功能检验所必须的其他测量、测试、检测、检验、试验、调试、试运行记录第四部分材料、产品、构配件等合格证资料1、水泥出厂合格证(含28天补强报告)2、砖、砌块出厂合格证3、钢筋、预应力、钢丝、钢绞线、套筒出厂合格证4、钢桩、砼预制桩、预应力管桩出厂合格证5、钢结构工程构件及配件、材料出厂合格证6、幕墙工程配件、材料出厂合格证7、防水材料出厂合格证8、金属及塑料门窗出厂合格证9、焊条及焊剂出厂合格证10、预制构件、预拌砼合格证11、给排水与采暖工程材料出厂合格证12、建筑电气工程材料、设备出厂合格证13、通风与空调工程材料、设备出厂合格证14、电梯工程设备出厂合格证15、智能建筑工程材料、设备出厂合格证16、施工要求的其他合格证第五部分施工过程资料1、设计变更、洽商记录2、工程测量、放线记录3、预检、自检、互检、交接检记录4、建(构)筑物沉降观测测量记录5、新材料、新技术、新工艺施工记录6、隐蔽工程验收记录7、施工日志8、砼开盘报告9、砼施工记录10、砼配合比计量抽查记录11、工程质量事故报告单12、工程质量事故及事故原因调查、处理记录13、工程质量整改通知书14、工程局部暂停施工通知书15、工程质量整改情况报告及复工申请16、工程复工通知书第六部分必要时应增补的资料1、勘察、设计、监理、施工(包括分包)单位的资质证明2、建设、勘察、设计、监理、施工(包括分色)单位的变更、更换情况及原因3、勘察、设计、监理单位执业人员的执业资格证明4、施工(包括分包)单位现场管理售货员及各工种技术工人的上岗证明5、经建设单位(业主)同意认可的监理规划或监理实施细则6、见证单位派驻施工现场设计代表委托书或授权书7、设计单位派驻施工现场设计代表委托书或授权书8、其他第七部分竣工资料1、施工单位工程竣工报告2、监理单位工程竣工质量评价报告3、勘察单位勘察文件及实施情况检查报告4、设计单位设计文件及实施情况检查报告5、建设工程质量竣工验收意见书或单位(子单位)工程质量竣工验收记录-6、竣工验收存在问题整改通知书7、竣工验收存在问题整改验收意见书8、工程的具备竣工验收条件的通知及重新组织竣工验收通知书9、单位(子单位)工程质量控制资料核查记录(质量保证资料审查记录)10、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录11、单位(子单位)工程观感质量检查记录(观感质量评定表)12、定向销售商品房或职工集资住宅的用户签收意见表13、工程质量保修合同(书)14、建设工程竣工验收报告(由建设单位填写)15、竣工图(包括智能建筑分部)建筑工程质量监督存档资料1、建设工程质量监督登记书2、施工图纸审查批准及建筑工程施工图审查报告3、单位工程质量监督工作方案4、建设工程质量监督交底会议通知书及交底要点5、建设工程质量监督记录6、建设工程质量管理体系登记表7、施工现场质量管理检查记录8、地基、基桩工程质量监督验收检查通知书9、地基验槽记录及基桩工程质量验收报告10、地基、基桩工程质量核查记录11、设计单位出具(或认可)的地基处理措施及地基处理工程质量验收报告12、地基与基础分部工程质量监督验收检查通知书及验收报告13、地基与基础分部工程质量核查记录14、主体结构分部工程质量监督验收检查通知书及验收报告15、主体结构分部工程质量核查记录16、特殊部分工程质量监督验收检查通知书及验收报告17、线路敷设工程质量监督验收检查通知书及验收报告18、钢材力学、弯曲性能检查报告及钢结构焊接接头拉伸、弯曲检验报告19、预应力筋、钢丝、钢绞线力学性能进场复验报告20、水泥物理性能检验报告21、砼试件强度统计表、评定表试验报告22、装配或预制构件结构性能检验合格证及施工接头、拼缝的砼承受施工满载、全部满载时试件强度试验报告23、防水砼、喷射砼抗压、抗渗试验报告及锚杆抗拨力试验报告24、地基处理工程中各类地基和各类复合地基施工完成后的地基强度(承载力)检验结果25、桩基工程基桩试验报告26、砂浆强度统计表及试件试验报告27、砖、石、砌块强度检验报告28、建筑工程材料有害物质及室内环境的检测报告29、防水材料(包括止水带条和接缝密封材料)、保温隔热及密封材料的复验报告30、金属及塑料外门、外窗复验报告(包括材料、风压性、气透性、水渗性)-31、外墙饰面砖的拉拔强度试验报告32、各类电梯、自动扶梯、自动人行道安装工程的整机安装验收报告33、各类设备安装工程的隐蔽验收、系统联动、系统调试及系统安装验收记录34、砼楼面板厚度钻孔抽查记录35、工程质量事故报告单36、工程质量整改通知书及工程局部暂停施工通知书37、工程质量复工意见书及工程质量复工通知书38、单位(子单位)工程质量控制资料核查记录(质量保证资料审查记录)-39、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录40、单位(子单位)工程观感质量检查记录(观感质量评定表)41、施工单位工程竣工报告42、监理单位工程竣工质量评价报告43、勘察单位勘察文件及实施情况检查报告44、设计单位设计文件及实施情况检查报告45、建设工程竣工验收报告46、工程竣工验收监督检查通知书47、质量保证资料核查记录48、单位(子单位)工程质量竣工验收记录(工程质量竣工验收意见书)49、重新组织竣工验收通知书50、工程竣工复验意见书51、竣工验收存在问题整改通知书及存在问题整改验收意见书52、工程质量保修合同53、单位(子单位)工程质量监督报告石家庄安泰建设监理有限公司。
施工资料各流程报验顺序及填写教程范本1:施工资料各流程报验顺序及填写教程1. 施工资料报验流程1.1 资料准备阶段1.1.1 审查施工图纸- 施工单位需提供施工图纸,由设计单位审查确认后准备报验。
1.1.2 准备施工计划- 施工单位根据施工图纸准备施工计划,包括工期安排、人力资源、材料需求等。
1.1.3 准备施工方案- 施工单位根据施工计划准备施工方案,包括施工工艺、质量控制措施等。
1.2 报验申请阶段1.2.1 填写报验申请表- 施工单位填写报验申请表,包括项目名称、报验内容、报验时间等。
1.2.2 提交报验申请材料- 施工单位将填写好的报验申请表及相关资料提交给监理单位或建设单位。
1.3 报验审核阶段1.3.1 监理单位或建设单位审核报验申请材料- 监理单位或建设单位对报验申请材料进行审核,确认是否符合要求。
1.3.2 提出修改意见或通过审核- 监理单位或建设单位根据审核结果,提出修改意见或通过审核。
1.4 报验过程1.4.1 召开报验会议- 监理单位或建设单位召开报验会议,邀请施工单位及相关人员参加。
1.4.2 施工单位进行报验演示- 施工单位进行报验演示,展示施工过程及质量控制措施。
1.4.3 监理单位或建设单位及评议- 监理单位或建设单位对施工单位的报验演示进行及评议。
1.5 审核报验结果1.5.1 监理单位或建设单位对报验结果进行审核- 监理单位或建设单位对施工单位的报验结果进行审核,确认是否符合要求。
1.5.2 审核意见及处理- 监理单位或建设单位根据审核结果提出意见及处理方式。
2. 填写教程2.1 报验申请表填写教程- 在报验申请表中准确填写项目名称、报验内容、报验时间等信息。
2.2 提交报验申请材料注意事项- 确保报验申请材料的完整性,包括施工图纸、施工计划、施工方案等。
2.3 报验演示注意事项- 在报验演示过程中,要清晰展示施工过程及质量控制措施。
2.4 审核报验结果的处理方式- 根据审核结果,及时处理报验结果,按照监理单位或建设单位的意见进行调整。
建筑工程施工资料管理规程1. 概述建筑工程施工过程中,对施工资料的管理是确保项目进度和质量的重要环节。
本规程旨在规范建筑工程施工资料的管理,保证施工过程中各项资料的准确性、完整性和安全性,提高工程质量和安全水平。
2. 资料准备2.1 施工图纸和设计文件施工图纸和设计文件是工程施工的基础,必须经过审查和批准后使用。
施工单位应严格按照批准的设计文件进行施工,并对图纸进行必要的复制和归档,确保施工现场的施工图纸和设计文件与原始文件一致。
2.2 施工合同和协议施工单位应妥善保存与工程相关的合同和协议文件,包括承包合同、分包合同和劳动合同等。
同时,需与业主保持密切联系,及时更新施工合同的变更和补充协议。
2.3 其他施工资料施工单位还需妥善管理其他与工程相关的资料,如施工方案、施工日志、工程验收文件等,并按要求进行分类、编号和存档,以备查阅和追溯。
3. 资料的存储与保管3.1 资料存储条件施工单位应为施工资料提供良好的存储条件,防止湿气、尘埃、虫蚀等损害。
对于易腐蚀、易燃烧、易变形等特殊资料,应专门进行保护和妥善存放。
3.2 资料保管措施施工单位应建立有效的资料保管制度,包括资料的分类、编号和盘点等。
对于大批量的纸质资料,可以采用电子档案管理的方式,并备份到防火、防水的设备中。
同时,需要定期巡查资料存储区域,确保资料的完整性和安全性。
4. 资料的传递和交流4.1 内部传递施工单位内部各部门之间的资料传递应遵循一定的流程和规范,确保信息的准确性和及时性。
可以通过会议、文件、电话、电子邮件等方式进行内部沟通和交流。
4.2 外部交流施工单位与业主、监理等外部单位之间的资料交流也需要一定的规范和流程。
重要的资料交流应以书面形式进行,并确保双方的签字确认。
在资料交流过程中,应注意保护资料的安全性和商业机密。
5. 资料审查和验收施工单位应对施工资料进行定期审查和验收,确保施工现场的资料符合要求。
其中,施工图纸和设计文件的审查应由专业技术人员进行,确保施工过程中的便捷性和可靠性。
施工单位项目部工程资料管理内容及流程图
01
需要管理的文件及资料
02
文件及资料管理的原则及基本要求
(2)文件信息管理原则
(3)文件信息管理原则
工程资料是工程建设和工程竣工交付使用的必备条件,也是对工程进行检查、验收、管理、使用、维护的依据。
工程资料的形成与工程质量有着密不可分的关系。
在工程资料的组织协调管理工作中,总承包将严格遵照按照XX市建委、监督站、XX市城市档案馆的规定以及国标系列工程质量检验评定标准的要求进行。
(4)资料管理基本要求
工程资料应随施工进度及时整理,按专业系统归类,认真进行填写,做到字迹清楚,项目齐全,记录准确、真实,且无未了事项。
具体措施如下:加强对各分包单位资料员的培训,明确资料管理的职责。
落实资料管理的办法,总承包定期对分包资料进行检查。
03
资料保密
(1)保密原则
04
文件及资料管理的流程(1)文件管理流程
A、总承包内部文件发文管理
承包内部文件发文流程B、与业主、监理往来文件收发管理
向业主发文管理流程
C、与业主、监理往来文件收发管理
向监理发文管理流程
业主、监理来文管理流程D、与分包单位往来文件收发管理
总承包项目经理部向分包单位
发文流程
总承包各职能部门向分包单位发文流程。
第1篇一、项目投标与合同签订1. 研究招标文件,明确项目要求、技术参数、工程量等;2. 根据招标文件要求,编制投标文件,包括技术方案、报价、企业资质等;3. 投标,等待招标结果;4. 中标后,与建设单位签订施工总承包合同。
二、工程准备阶段1. 成立项目部,明确项目组织架构和人员分工;2. 报建工程,办理施工资质、安全施工许可证、营业执照等;3. 组织相关人员学习图纸、技术规范、施工方案等;4. 采购工程所需材料、设备,确保质量合格;5. 做好施工场地平整、排水、临时设施等工作。
三、施工阶段1. 根据施工方案,制定施工进度计划;2. 组织施工人员进行技术交底,确保施工质量;3. 严格按照施工规范进行施工,确保工程进度;4. 对施工过程中的隐蔽工程、材料进场等进行验收;5. 协调各工种之间的衔接和进度,确保工程顺利进行;6. 定期向建设单位汇报工程进度、质量等情况。
四、竣工验收阶段1. 组织进行分部分项工程质量验收;2. 完成竣工验收,办理竣工验收证书、质量鉴定书;3. 验收合格后,向建设单位提交竣工资料;4. 协助建设单位办理工程结算、决算、保修等工作。
五、工程保修阶段1. 在保修期内,对工程质量问题进行跟踪、处理;2. 做好保修记录,确保工程安全、稳定运行;3. 保修期满后,向建设单位申请质量质保金退回。
六、工程回访与总结1. 对已交付使用的工程进行回访,了解用户使用情况;2. 收集用户反馈意见,为后续工程提供改进建议;3. 对工程进行总结,分析施工过程中的优点和不足,为今后工程提供借鉴。
在整个工程流程中,施工单位需注重以下几点:1. 严格遵守国家法律法规、技术规范,确保工程质量;2. 加强施工安全管理,确保施工人员生命财产安全;3. 节约资源,降低工程成本;4. 做好与建设单位、监理单位、设计单位的沟通与协作;5. 不断提高自身管理水平,提升企业竞争力。
通过以上流程,施工单位可以确保工程项目的顺利进行,为建设单位提供优质、高效的服务。
工程施工资料报审是工程建设中不可或缺的一个环节,它是确保工程质量、安全、进度和投资控制的重要手段。
在我国,工程施工资料报审制度已经建立了相对完善的管理体系,从国家到地方都有明确的法规和规定。
本文将从工程施工资料报审的意义、内容、流程和注意事项四个方面进行详细阐述。
一、工程施工资料报审的意义1. 确保工程质量:通过对工程施工资料的报审,可以对施工过程中的设计变更、材料使用、施工方法等进行严格把关,确保工程质量符合国家标准和设计要求。
2. 保障工程安全:工程施工资料报审可以对施工现场的安全设施、施工方案、应急预案等进行审查,确保工程施工安全。
3. 控制工程进度:通过对工程施工资料的报审,可以对工程的进度计划、施工方法、人员配置等进行审查,确保工程按计划顺利进行。
4. 控制工程投资:工程施工资料报审可以对工程的投资预算、变更、结算等进行审查,确保工程投资控制在预算范围内。
二、工程施工资料报审的内容1. 施工组织设计:包括工程概述、施工部署、施工进度计划、施工方法、质量保证措施、安全施工措施、环境保护措施等。
2. 专项施工方案:包括工程项目的特殊工艺、关键环节、高风险部位等施工方案,以及应急预案。
3. 开工申请表及附件:包括工程概况、施工组织设计、专项施工方案、施工人员名单、施工器材清单等。
4. 建筑材料进场报验及复检报验:包括材料合格证、检测报告、材料样品等。
5. 工序验收报验:包括分部分项工程的质量验收记录、中间验收记录等。
6. 功能性检测试验报验:包括工程功能性试验的计划、方案、试验报告等。
三、工程施工资料报审的流程1. 准备阶段:施工单位根据工程特点和施工要求,编制施工组织设计、专项施工方案等资料。
2. 提交阶段:施工单位将准备好的资料提交给项目法人或者监理单位。
3. 审查阶段:项目法人或者监理单位对提交的资料进行审查,提出审查意见。
4. 整改阶段:施工单位根据审查意见进行整改,直至符合要求。
5. 批准阶段:项目法人或者监理单位对整改合格的资料进行批准,允许施工。
施工单位工程施工流程一、工程准备阶段1. 招投标:施工单位根据业主提供的工程设计文件,编制施工方案和报价,参与招投标过程。
2. 合同签订:中标后,施工单位与业主签订工程合同,明确工程范围、质量标准、工期、造价等内容。
3. 施工组织设计:根据工程特点和合同要求,施工单位编制施工组织设计,明确施工方法、工艺流程、施工组织管理等。
4. 施工现场准备:施工单位对施工现场进行清理、平整、排水、临时设施搭建等,为工程施工创造良好条件。
5. 材料和设备采购:根据工程需要,施工单位进行材料和设备的采购,确保质量、价格、供应等符合要求。
6. 技术交底:施工单位组织技术人员和施工队伍进行技术交底,明确施工工艺、质量标准、安全要求等。
二、工程施工阶段1. 基坑支护:根据设计要求,进行基坑支护,确保基坑稳定和安全。
2. 桩基工程:施工单位根据设计要求进行桩基施工,包括桩基打桩、灌浆等。
3. 土方工程:进行土方开挖、运输、填筑等,为建筑物基础和地下室施工创造条件。
4. 结构工程:根据设计图纸,进行钢筋绑扎、模板安装、混凝土浇筑等结构工程施工。
5. 建筑装饰工程:进行内外墙面粉刷、地面铺设、天花板上装等装饰工程施工。
6. 安装工程:进行给排水、电气、暖通、消防等安装工程施工。
7. 园林绿化工程:进行景观规划、绿化种植、园林设施安装等工程施工。
8. 工程验收:施工单位组织自检、初验和正式验收,确保工程质量符合要求。
三、工程竣工阶段1. 竣工资料整理:施工单位整理工程资料,包括设计文件、施工记录、验收报告等。
2. 工程移交:施工单位将工程资料和实体工程移交给业主,完成工程交接。
3. 质保期服务:施工单位在质保期内提供工程维护、维修等服务,确保工程正常使用。
4. 工程回访:施工单位对已完成的工程进行回访,了解工程使用情况,收集业主意见和建议。
5. 竣工结算:施工单位与业主进行竣工结算,办理工程余款支付事宜。
6. 质保金退还:施工单位在质保期结束后,向业主申请退还质保金。
第1篇一、策划决策阶段1. 编报项目建议书:对项目进行初步评估,明确项目目标、规模、投资估算等。
2. 可行性研究:对项目进行深入分析,从技术、经济、社会、环境等方面论证项目可行性。
3. 出具可行性研究报告:为项目审批提供依据。
二、勘察设计阶段1. 勘察过程:进行地质勘察,获取基础资料。
2. 设计过程:根据勘察资料,进行初步设计、施工图设计。
三、施工准备阶段1. 材料准备:根据设计要求,采购所需材料。
2. 机械设备准备:准备施工所需的机械设备。
3. 施工组织设计:制定施工组织设计,明确施工方案、进度安排、质量保证措施等。
四、施工阶段1. 施工准备:进行施工场地平整、道路、排水、供电等基础设施建设。
2. 施工进度管理:按计划进行施工,确保工程按期完成。
3. 质量控制:对施工过程中的各个分部分项工程进行质量控制,确保工程质量。
4. 安全管理:加强施工现场安全管理,确保施工人员生命财产安全。
5. 环境保护:采取有效措施,减少施工对环境的影响。
五、施工验收阶段1. 验收准备:收集施工过程中的资料,整理验收所需资料。
2. 验收程序:按照国家相关标准进行验收,包括地基基础、主体结构、装饰装修等分部分项工程。
3. 验收合格:验收合格后,办理竣工验收手续。
六、工程结算阶段1. 计算工程量:根据设计图纸和施工实际情况,计算工程量。
2. 编制结算书:按照合同约定,编制工程结算书。
3. 结算审核:对结算书进行审核,确保结算准确。
4. 结算支付:按照结算结果,办理工程款支付手续。
七、工程资料归档阶段1. 收集施工过程中产生的各类资料,包括施工图纸、施工记录、验收报告等。
2. 对资料进行整理、分类、归档,确保资料完整、规范。
3. 建立工程档案,为工程维护、维修提供依据。
总之,建筑工程资料施工流程涵盖了项目策划、勘察设计、施工准备、施工、验收、结算和归档等环节,是确保工程顺利进行、工程质量达标的重要保障。
在实际施工过程中,应根据项目特点,合理安排施工流程,确保工程顺利进行。
资料流程一、前期备案1、中标通知书2、建设单位与施工单位合同签订3、合同备案【由甲方办理】4、质监备案【由甲方办理,备案时所需以下5个】(1)建设工程质量监督登记表;7份/单体建筑(2)建设工程质量责任制一览表;3份/参建单位(3)建设工程规划许可证附件一(原件);【甲方提供】(4)施工、监理单位中标通知书、合同(副本)、合同备案证明材料(原件)、施工、监理单位营业执照、资质证书,五方责任主体项目负责人授权书、质量终身责任承若书,项目经理及总监资质证书;(5)施工图设计文件(含地质勘察报告)及审查报告和批准书(一份原件、一份复印件);【甲方提供】5、安监备案【施工单位办理,备案时所需以下9个】(1)市政工程规划许可证申请审批表,中标通知书、施工合同及施工合同备案表;(2)填写《市政工程施工安全监督申报表》一式三份;(3)填写《市政工程安全施工措施审查备案表》一式三份;(4)企业的《安全生产许可证》,主管安全负责人培训证及安全员资格证;(5)安全目标责任书;一式四份(6)安全监理大纲;【监理提供】(7)安全施工组织设计及专项施工方案报审表;【报审表2份/种,方案1份/种,由现场总工编制】(8)特重大安全事故救援预案报审表;【报审表2份,预案1份,现场总工编制】(9)建筑施工意外伤害保险单;6、质监、安监明白卡7、开工报告(办理时需带以下3个)(1)安监、质监明白卡、施工合同、招标控制价8、建筑工程红线【甲方提供】9、地质勘察报告【甲方提供】二、施工流程开工准备工作:1、图纸会审2、预览施工图纸3、试验(所有试验列出来)【现场取样由项目部人员取样,项目指派人跟资料员一块去实验室送样】4、项目分部分项划分施工开工1、开工报告(现场开工报告报验监理)2、施工组织设计及专项方案、技术交底【现场总工编制】2、施工总测量放线【放线图由测量员制作并且文字说明】3、土方开挖4、地基验槽【验槽图形状现场人员制作】5、周计划、月计划现场技术员编制并且报验给监理,现场技术人员做好时间台账,每周五做好的台账给资料员交接,【例如:材料进场、砼浇筑、施工中K0—*~K0—*部位已完成(材料用在的部位,数量)】。
施工单位资料流程一、首先进场所准备:1、工程开工报告、施工许可证、施工组织设计、材料、设备报审。
2、砼配合比设计、材料送检。
3、开工现场验收。
临时设施(方案)、安全和文明施工准备。
4、工程测量定位记录应该所有准备的:建筑工程基本情况表建设批文材料(向建设单位索要的立项批文)建设工程规划许可证(向建设单位索要的规划许可证)建设工程中标通知书(向建设单位索要索要的中标通知书)施工合同(向建设单位索要的施工合同)监理合同(向监理单位索要的监理合同)建设单位资质、人员证书复印件项目监理机构及相关证书复印件设计单位资质、人员证书复印件勘察单位资质、人员证书复印件项目施工机构及相关证书复印件(包括资质证书、人员上岗证(项目经理、技术负责人、施工员、预算员、质检员、安全员、材料员、测量员、取样员、资料员、排水、暖气、电气工程师)图纸会审记录及设计变更文件设计文件及开工前设计变更施工现场质量管理检查记录及附表1、质量责任制一揽表2、主要专业工种操作上岗证书(塔吊、架子工、龙门架、电焊工、对焊工、直罗纹、电渣焊工)3、分包单位的资质合同4、施工图审查情况(施工图审查合格证书)5、地质勘察文件6、施工组织设计、施工方案及审批施工检验批顺序1、工程测量定位记录2、土方开挖检验批3、基础验槽记录4、地基处理检验批记录5、垫层(模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)6、基础梁(施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)7、基础回填土(土方回填检验批)8、一层柱(施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)9、一层梁板楼梯((施工测量放线、钢筋加工、钢筋安装、模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)10、后浇带(模板安装、开盘鉴定、混凝土施工、配合比及原材料、模板拆除)实验室资料一、试验资料土:分为原土试验、土击实试验环刀取样填方工程环刀取样部位应在每层压实后的下半部柱基回填:抽查柱基总数的10%,但不少于5个基槽和管沟回填:每层按长度20~50m取样一组但不少于一组(3个)场地平整填方:每层按长度400~900m2取样一组但不少于一组(3个)基坑和室内回填:按100~500m2取样一组但不少于一组(3个)土壤质量按土样种类取样每种土样取20kg。
水泥、粉煤灰:水泥同厂家、同等级、同品种、同批号且连续进场的水泥,袋装不超过200T为一批,散装不超过500T为一批,每批抽样不少于1次。
当在使用中对水泥质量有怀疑或普通硅酸盐水泥出厂超过三个月必须重新取样。
袋装水泥不同点20包水泥取样,每包不得少于0.5kg,累积取样不得少于12kg;散装水泥以一辆次为一取样点,每点取样不少于1kg,累积取样不少于12kg粉煤灰以相同等级连续供应的200t粉煤灰为一批每次取样8kg钢材:钢筋砼的热扎带肋、光圆钢筋同一牌号、同一规格不大于60T为一批在每批材料中任选两根钢筋从中切取。
拉伸:两根40cm弯曲:两根15cm+5d(d为钢筋直径)钢结构的碳素结构钢、低合金高强度钢同一牌号、同一等级、同一品种、同一尺寸、同一交货状态不大于60T为一批冷轧带肋钢筋同一牌号、同一规格、同一外形、同一生产工艺、同一交货状态不大于60T 为一批弯曲试验每批2个,拉伸试验每批1 个钢筋闪光对焊同一台班,同一焊工完成的 300个同牌号,同直径接头为一批拉伸:三根40cm弯曲:三根15cm+5d接头取样:同一台班内焊接数量较少时一周内按累计,若累计仍不足300个接头按一批钢筋电弧焊:在现浇砼结构中以同牌号钢筋、同接头类型不大于300个接头为一批,拉伸:三根40cm 在房屋结构中,按不超过二楼层中300个同牌号钢筋接头不大于300个接头为一批,不足300个仍按一批钢筋电渣压力焊:在房屋结构中,按不超过二楼层中300个同牌号钢筋接头 300个接头为一批,不足300个仍按一批钢筋机械连接:同一施工条件、同一批材料、同一等级、同一型式、同一规格不大于500个接头为一批,(现场安装同一楼层不足500个时仍然为一批)普通砌、空心砖、加气块:烧结普通砖同一厂家,同规格以3.5~15万块为一批,不足3.5万块也按一批用随机抽样法从外观质量和尺寸偏差检验合格的样品中每批抽取12块空心砖同一厂家,同规格以3.5~15万块为一批,不足3.5万块也按一批多孔砖同一厂家5万块为一批混凝土小型空心砌块每一生产厂家,每1万块至少应抽检一组,用于多层以上建筑基础和底层不应于2组配合比:砼配合比按水泥品种不同、水泥出厂日期不同砂浆、砼特性、强度等级及建筑物部位不同各做一组配合比水泥:1 包石子:150kg砂子:60kg砂浆配合比水泥:20kg砂子:40kg备注:当砼、砂浆的组成材料有变更时,其配合比应重新确定砂、碎石:以同产地、同规格400m3或600T为验收批,不足400m3或600T也为一批在料堆上取样时,取样部位应均匀分布。
取样前先将取样部位表层铲除。
然后对于砂子由各部位抽取大致相等的8份,组成一组样品。
对于石子由各部位抽取大致相等的15份(在料堆的顶部,中部和底部各由均匀分布的五个不同部位取得)组成一组样品。
数量:砂子40kg,石子150kg外加剂:膨胀剂同一厂家、同一品种一次供应50t为一批,不足50t按一批不少于0.2t水泥所需用的外加剂量,同批号的产品必须混合均匀防水剂、泵送剂同一厂家、同一品种一次供应10t为一批,不足10t按一批不少于0.2t 水泥所需用的外加剂量,同批号的产品必须混合均匀减水剂、早强剂、缓凝剂、引气剂同一厂家、同一品种一次供应10t为一批,不足10t按一批不少于0.2t水泥所需用的外加剂量,同批号的产品必须混合均匀防水材料:防水卷材同一品种、牌号和规格等级的产品的卷材,抽验数量为大于1000卷抽取5卷,500~1000卷抽取4卷,100~499卷抽取3卷,小于100卷抽取2卷每批抽样卷数各取1米长为样本防水涂料同一规格、同一品种、同一厂家的每10T为一批,不足10T也按一批取2kg内外墙水溶液涂料同一厂家、同一品种、同一批次取2kg注:凡进入施工现场的防水卷材应附有厂家检验报告单及出厂合格证并注明生产日期、批号品种名称砼试块:砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次每一工作班拌制的同配合比砼不足100盘时不少于1次当一次连续浇筑起过1000m3时,同一配合比的混凝土每200m3 不少于1次每一楼层、同一配合比的混凝土不少于1次灌注桩每浇注50m3砼,小于50m3的桩,每根桩必须有1 组不少于1次每一拆模检验批砼至少1组基坑工程的地下连续墙,每50m3或每槽段不少于1次建筑地面工程砼试块每一层(检验批)每1000m2取样不得少于1次,每增加1000m2应增取1次,不足1000m2的按1000m2计。
当改变配合比时,相应增加取样次数首次使用混凝土配合比开盘鉴定至少1组砼抗渗试块①对有抗渗要求的砼结构,其砼试件应在浇注地点随机取样,同一工程、同一配合比的砼取样不应少于一次,留置组数可根据实际需要确定;②对地下防水砼同一工程、同一配合比的砼当连续浇注的砼每500m3应留置不少于一组抗渗试件,且每项工程不得少于2组;③对地下防水预拌砼当连续浇注砼每500m3应留置不少于2组试件,且每部位(底板、侧墙)试块不少于两组;当每增加250~500m3砼时,应增加两组试样,当砼增加量在250 m3以内时不再增加试件组数每组6块备注:1、砼取样应具有代表性和随机性,每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。
2、用于砼结构实体检验留置的砼同条件应符合:①、各种砼强度均应留置同条件养护试块;②、同一强度等级的同条件养护试块,其留置的组数应根据砼工程量和重要性确定,不宜少于10组,且不应少于3组;③、同条件养护试块应放置在靠近相应结构构件或结构部位的适当位置,并应采取相同的养护方法;④、应在日平均气温累计达到600℃?d时方可送检,养护龄期不应少于14d,也不宜大于60d。
3、砼抗渗试块养护方式均为标准养护,养护龄期不少于28d,最长不得超过90d。
砂浆:每一检验批且不超过250m3的各种类型及强度等级的砌筑砂浆,每台搅拌机至少取样一次,每组6块建筑地面工程按每一层不应少于一组,当每层建筑地面工程面积超过1000m2增做一组试块不足1000m2,按1000m2计,当配合比不责同时应相应制不同试件备注:砂浆取样应具有代表怀和随机性,养护方式均为标准养护,一个验收批的试件组数原则上不少于3组铝合金型材:铝合金同一合金牌号、合金状态、规格、表面处理方式的型材组成1批,批量不限;门窗型材检验取其中2~3种规格各批取样数量:取同一批量的1%(≥10根,批量小于10根的取10根),试样长10cm给排水、电气:聚氯乙烯绝缘电线每批(同牌号、同规格、同型号)电线取样不少于1组每组取长2米的线段2段,长10m的线段1段焊接钢管每批(同牌号、同规格、同型号)钢管取样不少于1组每组取4cm、60cm长的管段各2段镀锌钢管每批(同牌号、同规格、同型号)钢管取样不少于1组每组取4cm长的管段2段,15cm长的管段2段。
直径≤5cm的管材,再取60cm长1段建筑用聚氯乙烯排水塑料管及管件每批(同牌号、同规格、同型号)管材取样不少于1组每组取长15cm 的管段10段,长10cm 管段3段,长5cm的管段3段,同一种规格管件8个建筑用聚氯乙烯给水塑料管及管件每批(同牌号、同规格、同型号)管材取样不少于1组每组取长15cm 的管段10段,长10cm 管段3段,长60cm的管段1段,同一种规格管件8个阀门同牌号、同规格、同型号为一批每批按总数量的10%送检,主干管上起切断作用的闭路阀门均要送检铝塑复合压力管每批(同牌号、同规格、同型号)铝塑复合压力管取样不少于1组每组取长2米的管段2节陶瓷密封水嘴每批(同牌号、同规格、同型号)陶瓷密封水嘴按总数量的5%送检不少于1组不少于2个常用建筑材料见证取样检测项目的取样数量序 /样品/参数名称 /所需数量 /代表批量 /备注1 /水泥 /12kg/ 200t /袋装12kg /500t/ 散装2 /热轧带肋钢筋 /500mm 2根+300mm 2根/ 60t3 /热轧光圆钢筋 /500mm 2根+300mm 2根/ 60t4 /冷轧带肋钢筋 /500mm 1根+300mm 2根/ 60t5 /冷轧扭钢筋 /500mm 2根+300mm 1根 /10t6 /圆盘条 /500mm 1根+300mm 2根 /60t7 /机械连接 500mm 2根+300mm 2根/ 500个 /母材/500mm 3根/500个/ 连接件8 /焊接/ 500mm 3根+300mm 3根/ 300个 /闪光对焊/500mm 3根 /300个 /其他焊接10 /型钢 /500mm 1根+300mm 1根 /60t /加工至20mm宽11 /型钢焊接 500mm 2根+300mm 2根/ 300~600个/ 加工至20mm宽12 /铝合金 /管状型材300mm /2根13 /砂/石 /20kg/10kg /400m3/600t14 /砼配合比 /每组送:砂:30kg/水泥:20kg/石:40kg / 做抗渗,数量翻番15 /砂浆配合比 /砂:20kg/水泥:3kg/掺合料等16 /砂浆抗压 /6块/组 /250m3 /棱长70.7mm立方体17 /砼抗压 /3块/组 /100m3200m3/ 连续浇捣1000m3以上19 /粘土实心砖 /15块 /15万块20 /加气块 /18块 /1万块21 /蒸压灰砂砖 /10块 /10万块22 /烧结多孔砖 /15块 /15万块23 /轻集料空心砌块 /8块 /1万块24 /粉煤灰砖/瓷砖 /15块/30片 /10万块/5000m225 /防水卷材/涂料 /2.0m2/3.0kg /1万m2/5~15t26 /钢结构用扭剪型高强螺栓连接副 /8套/ 3000套/①送10套;②需提供同批合格证。
