清单计价与定额计价的主要区别在哪里
- 格式:docx
- 大小:17.42 KB
- 文档页数:5
一、清单计价与定额计价的区别(1)编制工程量的单位不同。
传统的定额计价办法是建设工程的工程量分别由招标单位和投标单位分别按图计算的。
而工程量清单中的工程量是由招标单位统一计算或委托有工程造价咨询资质单位进行统一的计算。
工程量清单是招标文件的重要组成部分,各投标单位根据招标人提供的工程量清单,根据自身的技术装备、施工经验、企业成本、企业定额、管理水平自主填写报价单。
(2)编制工程量清单的时间不同。
清单报价法中的工程量是在发出招标文件之前开始编制的,而定额计价的工程量则是在发出招标文件之后编制的(招标与投标人同时编制或投标人编制在前、招标人编制在后)。
(3)编制的依据不同。
定额计价法依据图纸,人工、材料、机械台班消耗量依据建设行政主管部门颁发的预算定额,人工、材料、机械台班单价依据工程造价管理部门发布的价格信息进行计算。
而工程量清单计价法根据计价规范的规定,招标控制价的编制要根据招标文件中的工程量清单和有关要求、施工现场情况、合理的施工方法以及按建设行政主管部门制定的有关工程造价计价办法编制;企业的投标报价则根据企业定额和市场价格信息,或参照建设行政主管部门发布的社会平均消耗定额编制。
(4)计价的表现形式不同。
定额计价法一般是工料单价法。
工程量清单报价法则是采用综合单价的形式,其报价具有直观、单价相对固定的特点;工程量发生变化时,单价一般不作调整。
(5)费用组成不同。
定额计价法的工程造价由人工费、材料费、施工机具使用费、利润、规费和税金组成。
工程量清单计价法的工程造价包括分部分项工程费、措施项目费、其他项目费、规费、税金。

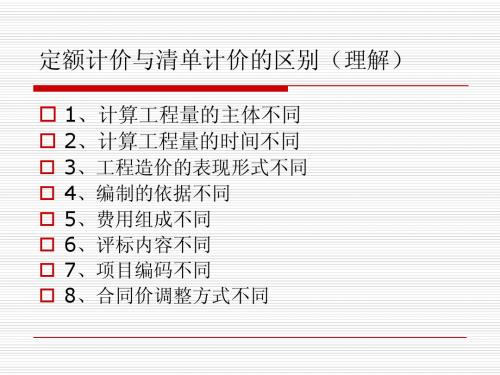

(6)评标采用的办法不同。
预算定额计价法投标一般采用百分制评分法,以最高分中标。
而采用工程量清单计价法投标时,一般采用合理低报价中标法,既对总价评分,又对综合单价进行分析评分。
(7)项目编码不同。
定额计价法采用传统的预算定额项目编码,全国各省市采用不同的定额子目。
而工程量清单计价法是按照《建设工程工程量清单计价规范》中的规定实行全国统一编码,项目编码用十二位阿拉伯数字表示。
清单计价和定额计价的七个区别,你都清楚么一、概念的不同预算定额的概念:是计算工程预算的文件。
通常在工程招标阶段由公开招标单位和招投标单位各自独立编制完成。
其中招标单位编制的施工图预算价称为标底。
投标单位如采用定额计价方法编制施工图预算,可根据其施工图预算价作适当调整给出投标报价,一旦中标,其投标报价工程为工程中标价作为该工程签订合同和即结算的依。
工程量清单计(报)价表基本概念:是计算工程造价的公文。
通常在工程招投标由阶段投标单位和招标单位各自独立编制完成。
其中招标单位编制的清单报价表称为标底。
投标单位表格编制的工程量清单报价表则称为投标报价,一旦中标,其投标报价依据为工程中标价作为该工程签订合同和工程结算的即。
二、工程支付方式不同计价方式在结算时既要核算工程量,可能依据政策文件要调整换算定额或取费费率等;而工程量清单方式在结算时仅核算工程量,中标时约定的综合单价不变。
三、单位工程造价的费用构成形式不同计价方式下工程造价的费用由直接费、间接费、利润、税金四部分组成;而工程量清单计价方式下工程造价的费用由分项工程费、措施项目费、其它项目费、规费、税金五部分组成。
四、分项工程单价包含不同定额计价方式下分项工程单价由人工费、材料费、机器人费三部分构成(又称工料机费);而工程量清单计价方式下分部分项由的综合单价工程人工费、材料费、机械费、管理费、利润五部分构成。
五、分部分项工程内容少部分的含义不同定额计价方式下分项工程的施工内容通常是外国货币单一工序内容(有时也适当组合);而工程量清单计价方式下分部分项工程的施工内容通常是对完成工程实体各工序内容的组合。
例如离心水泵安装,在工程量清单计价方式下的工程包括:本体安装、泵拆装检查、电机接线检查、基础基础二次灌浆等四个烘干内容。
因此,耗水量在采用工程量清单平价方式时,一定要认真查阅《江西省安装工程工程量清单清单平价指引》,做到心中有数,避免缺项计价。
六、分项工程计量单位有所不同定额计价方式下分项工程第二组的计量单位有时采用不够规范的复合单位,如10m、10㎡、100㎏等;而工程量清单计价方式下分部分项工程的计量单位均采用换用规范的基本计量单位,如m、㎡、㎏等等。

定额计价和清单计价的区别(终审稿)定额计价和清单计价的区别公司内部档案编码:[OPPTR-OPPT28-OPPTL98-OPPNN08]采用工程量清单计价与传统定额预算计价法的11项区别1、编制工程量的单位不同:传统定额预算计价办法是:建设工程的工程量分别由招标单位和投标单位分别按图计算。
工程量清单计价是:工程由招标单位统一计算或委托有工程造价咨询资质单位统一计算,“工程量清单”是招标文件的重要组成部分,各投标单位根据招标人提供的“工程量清单”,根据自身的技术装备、施工经验、企业成本、企业定额、管理水平自主填报单价。
2、编制工程量清单时间不同:传统的定额预算计价法是在发出招标文件后编制(招标与投标?人同时编制或投标人编制在前,招标人编制在后)。
工程量清单报价法必须在发出招标文作前编制。
3、表现形式不同:采用传统的定额预算计价法一般是总价形式。
工程量清单报价法采用综合单价平式,综合单价包括人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。
工程量清单报价具有直观、单价相对固定的特点,工程量发生变化时,单价一般不作调整。
4、编制的依据不同:传统的定额预算计价法依据图纸;人工、材料、机械台班消耗量依据建设行政主管部门颁发的预算定额;人工、材料、机械台班单价依据工程造价管理部门发布的价格信息进行计算。
工程量清单报价法,根据建设部第107号令规定,标底的编制根据招标文件中的工程量清单和有关要求、施工现场情况、合理的施工方法以及按建设行政主管部门制定的有关工程造价计价办法编制。
企业的投标报价则根据企业定额和市场价格信息,或参照建设行政主管部门发布的社会平均消耗量定额编制。
5、费用组成不同:传统预算定额计价法的工程造价由直接工程费、现场经费、间接费、利润、税金组成。
工程量清单计价法工程造价包括分部分项工程费、措施项目费、其他项目费、规费、税金组成。
包括完成每项工程包含的全部工程内容的费用;包括完成每项工程内容所需的费用(规费、税金除外);包括工程量清单中没有体现的,施工中又必须发生的工程内容所需费用,包括风险因素而增加的费用。
什么是清单计价和定额计价,二者的区别(qūbié)是什么?下面是由编辑为大家整理的清单计价与定额计价的区别,希望对您有用!【什么(shén me)是清单计价和定额计价】什么(shén me)是清单计价工程量清单计价是指招标人公开提供工程量清单,投标人自主报价或招标人编制标底及双方签订合同价款(jiàkuǎn),工程开工结算等活动,是由投标人完成由招标人提供的工程量清单所需的全部费用,包括分局部项工程费、措施工程费、其他工程费、规费、税金。
什么(shén me)是定额计价定额计价法是我们使用了几十年的一种计价形式,其根本特征就是价格=定额+费用+文件规定,并作为法定性的根据强迫执行,不管是工程招标编制标底还是投标报价均以此为唯一的根据,承发包双方共用一本定额和费用标准确定标底价和投标报价,一旦定额价与市场价脱节就影响计价的准确性。

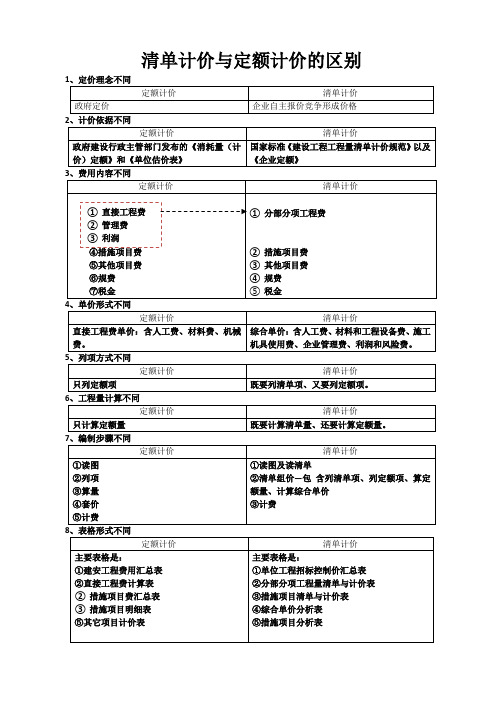

【清单计价与定额计价的区别】一、两种计价方法的区别:(1)定额计价以定额为根底,突出政府的作用,强调工程总造价的计算;(2)清单计价(综合单价法)以清单为根底,强调甲乙双方的责任在工程总造价的根底上,更加强调分项工作综合单价的计算;二、两种方式都合适工程的预结算,(1)定额计价合适于按实结算的工程。
(2)清单计价合适于工程承包单价三、单位工程造价构成形式不同(1)按定额计价时单位工程造价由直接工程费、间接费、利润、税金构成,计价时先计算直接费,再以直接费(或其中的人工费)为基数计算各项费用、利润、税金,汇总为单位工程造价。
(1)工程量清单计价时,造价由工程量清单费用(=∑清单工程量×工程综合单价)、措施工程清单费用、其他工程清单费用、规费、税金五局部构成,作这种划分的考虑是将施工过程中的实体性消耗和措施性消耗分开,对于措施性消消耗用只列出工程名称,由投标人根据招标文件要求和施工现场情况、施工方案自行确定,以表达出以施工方案为根底的造价竞争;对于实体性消消耗用,那么列出详细的工程数量,投标人要报出每个清单工程的综合单价。
工程量清单计价与定额计价的区别1、编制工程量的单位不同:传统定额预算计价办法是:建设工程的工程量分别由招标单位和投标单位分别按图计算。
工程量清单计价是:工程由招标单位统一计算或委托有工程造价咨询资质单位统一计算,“工程量清单”是招标文件的重要组成部分,各投标单位根据招标人提供的“工程量单”,根据自身的技术装备、施工经验、企业成本、企业定额、管理水平自主填报单价。
2、编制工程量清单时间不同:传统的定额预算计价法是在发出招标文件后编制(招标与投标人同时编制或投标人编制在前,招标人编制在后)。
工程量清单报价法必须在发出招标文作前编制。
3、表现形式不同:采用传统的定额预算计价法一般是总价形式。
工程量清单报价法采用综合单价平式,综合单价包括人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。
工程量清单报价具有直观、单价相对固定的特点,工程量发生变化时,单价一般不作调整。
4、编制的依据不同:传统的定额预算计价法依据图纸;人工、材料、机械台班消耗量依据建设行政主管部门颁发的预算定额;人工、材料、机械台班单价依据工程造价管理部门发布的价格信息进行计算。
工程量清单报价法,根据建设部第107号令规定,标底的编制根据招标文件中的工程量清单和有关要求、施工现场情况、合理的施工方法以及按建设行政主管部门制定的有关工程造价计价办法编制。
企业的投标报价则根据企业定额和市场价格信息,或参照建设行政主管部门发布的社会平均消耗量定额编制。
5、费用组成不同:传统预算定额计价法的工程造价由直接工程费、现场经费、间接费、利润、税金组成。
工程量清单计价法工程造价包括分部分项工程费、措施项目费、其他项目费、规费、税金组成。
包括完成每项工程包含的全部工程内容的费用;包括完成每项工程内容所需的费用(规费、税金除外);包括工程量清单中没有体现的,施工中又必须发生的工程内容所需费用,包括风险因素而增加的费用。
6、评标采用的办法不同:传统预算定额计价投标一般采用百分制评分法。
一、计价依据存在的区别:传统的定额计价模式是定额加费用的指令性计价模式,它是依据政府统一发布的预算定额、单位估价表确定人工、材料、机械费,再以当地造价部门发布的市场信息对材料价格补差,最后按统一发布的收费标准计算各种费用,最后形成工程造价。
这种计价模式的价格都是指令性价格,不能真实反映投标企业的实际消耗量和单价和费用发生的真实情况。
工程量清单计价采用的是市场计价模式,由企业自主定价,实行市场调节的“量价分离”的计价模式。
它是根据招标文件统一提供的工程量清单,将实体项目与非实体项目分开计价。
实体性项目采用相同的工程量,由投标企业根据自身的特点及综合实力自主填报单价。
而非实体项目则由施工企业自行确定。
采用的价格完全由市场决定能够结合施工企业的实际情况,与市场经济相适应。
二、单价构成的区别:定额计价采用的单价为定额基价,它只包含完成定额子目的工程内容所需的人工费、材料费、及机械费,不包括间接费、计划利润、独立费及风险,其单价构成是不完整的,不能真实反映建筑产品的真实价格,与市场价格缺乏可比性。
工程量清单计价采用的单价为综合单价,它包含了完成规定的计量单位项目所需的人工费、材料费、机械费、管理费、计划利润,以及合同中明示或暗示的所有责任及一般风险,其价格构成完整,与市场价格十分接近,具有可比性,而且直观,简单明了。
三、费用划分存在区别定额计价将工程费用划分为定额直接费、其他直接费、间接费、计划利润、独立费用税金。
而清单计价则将工程费用划分为分部分项工程量清单、措施项目清单、规费、税金。
两种计价模式的费用表现形式不同,但反映的工程造价内涵是一致的。
四、子目的设置的区别:定额计价的子目一般按施工工序进行设置,所包含的工程内容较为单一,细化。
而工程量清单的子目划分则是按一个“综合实体”考虑的,一般包括多项工作内容,它将计量单位子目相近、施工工序相关联的若干定额子目,组成一个工程量清单子目,也就是全国统一的预算定额子目的基础上加以扩大和综合。
土木工程知识点-两分钟搞懂清单计价和定额计价的差别一体现建设市场发展过程中的不同定价阶段最大的差别在于体现了我国建设市场发展过程中的不同定价阶段。
定额计价模式更多地反映了国家定价或国家指导价阶段(即计划经济时期,由于是定额计价的方法是照搬前苏联工程造价计价模式,实行量价合一、固定取费的政府指令性计价模式;而清单计价模式则反映了市场定价阶段(工程量清单只规定量,不规定价,各企业可以根据自身技术水平和施工成本报价,增加了竞争性)二主要计价依据及其性质不同定额计价模式的主要计价依据为国家、省、有关专业部门制定的各种定额,其性质为指导性;清单计价模式的主要计价依据为清单计价规范,其性质是含有强制性条文的国家标准。
三编制工程量的主体不同在定额计价方法中,建设工程的工程量分别由招标人和投标人分别按图计算。
而在清单计价方法中,工程量由招标人统一计算或委托有关工程造价咨询资质单位统一计算(如果是招标方工程量计算错误,比如少算,一切责任有甲方负责,最后的决算是按照实际发生的工程量计算)四单价和报价组成不同定额计价法的单价包括人工费、材料费、机械台班费,而清单计价方法采用综合单价形式,综合单价包括人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。
工程量清单计价法的报价除包括定额计价法的报价外,还包括预留金、材料购置费和零星工作项目费等。
五适用阶段不同工程定额主要用于在项目建设前期个阶段对于建设投资的预测和估计,在工程建设交易阶段,工程定额通常只能作为建设产品价格形成大的辅助依据,而工程量清单计价依据主要适用于合同价格形成以及后续的合同价格管理阶段。
体现出我国对于工程造价一词两义采用了不同的管理方法(慢慢的定额计价会被淘汰,计价方法的方向是工程量清单计价,由于我国建筑业发展的局限性,很多企业没有自己的一套完整的计量计价规范,两种不同的管理方法其实就是一个过渡)六合同价格的调整方式不同定额计价方法形成的合同其价格的主要调整方式有:变更签证、定额解释、政策性调整。
清单计价与定额计价的区别?
1、概念不同:
定额计价,按国家规定的统⼀⼯程量计算规则计算⼯程数量,然后按建设⾏政主管部门颁布的预算定额或单位估价表计算⼯、料、机的费⽤,再按有关费⽤标准计取其他费⽤,汇总后得到⼯程造价。
清单计价,是依据⼯程量清单进⾏⾃主报价,经评审合理低价中标的⼀种计价⽅式。
2、⽅法不同:
定额计价,⼀般采⽤单价法和实物法;
清单计价,⼀般采⽤直接费单价法、综合单价法和全费⽤法。
3、计价准确性不同:
定额计价,反映不出建设先后顺序、主从关系和资⾦使⽤的时间、空间的秩序等;
清单计价,可以依据建设单位⼯程量清单,提供准确的报价。
4、应⽤范围不同:
定额计价,可以应⽤于不同招标领域;⽽在使⽤国有资⾦投资的建设⼯程发承包,必须采⽤⼯程量清单计价。
计支宝
在工程领域中,工程预算是工程是否获利的关键因素,做好工程预算可使工程效益有所提升。
其中工程量清单计价和定额计价很多人无法分清。
今天就为您罗列出两者相互间的区别。
01规则不同
清单项目工程计价按照实体已安装完的部位及构件进行计算,不包括工程施工后面所需预留量而定额工程量包括认为规定的预留量。
而预留量的取值要根据实际的施工方法进行选取。
02单价的构成方式不同
清单计价采用综合单价进行计算,即为人工费、材料和工程设备费、施工机具使用费和企业管理费、利润,以及一定范围内的风险费用。
其由工程量清单费用(=∑清单工程量×项目综合单价)、措施项目清单费用、其他项目清单费用、规费、税金五部分构成。
而定额计价则是预算单价,只包括单位定额工程量所需要的人、机、料的费用,不将管理费、利润、风险等因素算在内。
03计价程序和定价机制不同
定额计价根据施工图纸进行工程量的计算,套用预算定额计算直接费用,之后采用费率进行间接运算,最后确定优惠幅度或其他费用的浮动大小,已确定最终报价。
清单计价则是要根据我国颁布的GB 50500—2013《建设工程工程量清单计价规范》统一建设工程量清单计价办法、计算规则及项目设置规则,以规范清单计价行为。
04计价依据不同
清单计价与定额计价最根本的区别就在于其计算依据不同,定额计价将定额作为唯一依据由国家统一定价。
而工程清单计价的工程造价是在国家相关部本管控下由工程承发双方根据市场供求变化而自主确定的工程价格,其具有自发性、自主控制的特点。
05工程竣工结算的方法不同
在结算方面两者也大不相同。
定额计价的工程结算方法为:依据图纸、变更计划来计算工程量,按照相关定额的相关子目及投标报价时所确定的各项取费费率进行计算。
工程清单计价的结算方式为:设计变更或业主计算有误的工程量适量的增减,属合同约定范围内的按照原合同进行结算,其综合单价不会发生变化。
但遇到合同规定范围以外的情况时,须按照合同约定对综合单间进行调整。
对于项目漏项或设计变更所引发的综合单价变化应当由承包人提出经发包人确认无误后可作为结算的依据。
因工程变更出现的取消项目或增加项目给承包人造成的损失,其可提出索赔要求,与发包人协商后可予以一定的补偿。
工程上定额计价及清单计价哪种更适合?
以上区分了定额计价及清单计价的区别,然而定额计价和清单计价到底哪个更适合我们的工程施工呢?下面我们就一起来看看。
定额计价模式以计划经济体制为背景,随着我国市场经济体制的发展,定额计价模式已不能适应市场发展的需要。
根据市场经济的发展规律需要一种新的计价模式产生,在这样一种环境下工程量清单计价模式产生了。
06定额计价模式的缺陷
1.无法反应建设的先后顺序、主从关系和资金使用的时间、空间关系,单纯从会计角度出发无法体现工程的逻辑性。
2.不能体现出建筑物优质水平。
业主方希望降低造价,而高质量建筑价格必然会有所上升,因此在定额计价中此类工程定价不合理。
3.不利于招标工作。
在进行招投标工作时常因不同工作人员对定额的理解不同造成预算出现差别,使得难以考核企业综合能力,相反是在考核造价人员对定额的理解,这样对招标工作而言并不合理。
07工程量清单计价法的优势
1.有利于企业自行编制内步施工的定额,在招投标时能够彰显企业水平。
2.可根据招标需求制订合理的清单计价,大幅提升中标概率。
在实际招标过程中多会出现保价项目,因甲方询价,在竣工结算时可按照实际的工程量进行计算,有利于提升工程利润与中标概率。
3.从根本上杜绝纠纷,使工程顺利进行。
清单报价的综合单价不可调,但工程中除隐蔽工程或不可预测因素外,其他问题可依据图纸进行计算,以达到减少纠纷加快结算速度的目的。
计支宝
在工程领域中,工程预算是工程是否获利的关键因素,做好工程预算可使工程效益有所提升。
其中工程量清单计价和定额计价很多人无法分清。
今天就为您罗列出两者相互间的区别。
01规则不同
清单项目工程计价按照实体已安装完的部位及构件进行计算,不包括工程施工后面所需预留量而定额工程量包括认为规定的预留量。
而预留量的取值要根据实际的施工方法进行选取。
02单价的构成方式不同
清单计价采用综合单价进行计算,即为人工费、材料和工程设备费、施工机具使用费和企业管理费、利润,以及一定范围内的风险费用。
其由工程量清单费用(=∑清单工程量×项目综合单价)、措施项目清单费用、其他项目清单费用、规费、税金五部分构成。
而定额计价则是预算单价,只包括单位定额工程量所需要的人、机、料的费用,不将管理费、利润、风险等因素算在内。
03计价程序和定价机制不同
定额计价根据施工图纸进行工程量的计算,套用预算定额计算直接费用,之后采用费率进行间接运算,最后确定优惠幅度或其他费用的浮动大小,已确定最终报价。
清单计价则是要根据我国颁布的GB 50500—2013《建设工程工程量清单计价规范》统一建设工程量清单计价办法、计算规则及项目设置规则,以规范清单计价行为。
04计价依据不同
清单计价与定额计价最根本的区别就在于其计算依据不同,定额计价将定额作为唯一依据由国家统一定价。
而工程清单计价的工程造价是在国家相关部本管控下由工程承发双方根据市场供求变化而自主确定的工程价格,其具有自发性、自主控制的特点。
05工程竣工结算的方法不同
在结算方面两者也大不相同。
定额计价的工程结算方法为:依据图纸、变更计划来计算工程量,按照相关定额的相关子目及投标报价时所确定的各项取费费率进行计算。
工程清单计价的结算方式为:设计变更或业主计算有误的工程量适量的增减,属合同约定范围内的按照原合同进行结算,其综合单价不会发生变化。
但遇到合同规定范围以外的情况时,须按照合同约定对综合单间进行调整。
对于项目漏项或设计变更所引发的综合单价变化应当由承包人提出经发包人确认无误后可作为结算的依据。
因工程变更出现的取消项目或增加项目给承包人造成的损失,其可提出索赔要求,与发包人协商后可予以一定的补偿。
工程上定额计价及清单计价哪种更适合?
以上区分了定额计价及清单计价的区别,然而定额计价和清单计价到底哪个更适合我们的工程施工呢?下面我们就一起来看看。
定额计价模式以计划经济体制为背景,随着我国市场经济体制的发展,定额计价模式已不能适应市场发展的需要。
根据市场经济的发展规律需要一种新的计价模式产生,在这样一种环境下工程量清单计价模式产生了。
06定额计价模式的缺陷
1.无法反应建设的先后顺序、主从关系和资金使用的时间、空间关系,单纯从会计角度出发无法体现工程的逻辑性。
2.不能体现出建筑物优质水平。
业主方希望降低造价,而高质量建筑价格必然会有所上升,因此在定额计价中此类工程定价不合理。
3.不利于招标工作。
在进行招投标工作时常因不同工作人员对定额的理解不同造成预算出现差别,使得难以考核企业综合能力,相反是在考核造价人员对定额的理解,这样对招标工作而言并不合理。
07工程量清单计价法的优势
1.有利于企业自行编制内步施工的定额,在招投标时能够彰显企业水平。
2.可根据招标需求制订合理的清单计价,大幅提升中标概率。
在实际招标过程中多会出现保价项目,因甲方询价,在竣工结算时可按照实际的工程量进行计算,有利于提升工程利润与中标概率。
3.从根本上杜绝纠纷,使工程顺利进行。
清单报价的综合单价不可调,但工程中除隐蔽工程或不可预测因素外,其他问题可依据图纸进行计算,以达到减少纠纷加快结算速度的目的。
