施工流水段划分

  • 格式:doc
  • 大小:63.50 KB
  • 文档页数:3

第1节施工流水段划分

根据结构特点,平面尺寸和工程量,来对地下室结构和地上结构划分流水段。

结构施工时,根据结构设计形式和工程量,以及后浇带的位置等来划分各自相应流水段,以取得相同的流水节拍,均衡流水。见地下结构、地上结构流水段划分图。

3.2.1 结构施工顺序及流水段划分

总体工艺流程:

底板下独立柱基挖土→钎探验槽→柱基垫层、底板垫层下焦渣、垫层砼→独立柱基钢筋、模板、砼→独立柱基四周回填土(柱基较深部分)→底板钢筋、模板→底板砼→铺250 厚级配石→地下室地面钢筋、砼→地下室墙柱钢筋、模板、砼→地下室顶板模板、钢筋、砼→扇形无地下室部分独立柱→基槽回填土→外脚手架搭设→首层墙柱钢筋模板砼→梁板模板、钢筋、砼→二层结构、三层结构、四层结构、屋凸部分结构→屋凸部分局部钢结构→扇形部分屋顶网架安装

由于施工工期紧迫,地下室底板上铺250 厚级配砂石以及地下室地面,由于占用工期时间较长,且地面需养护,决定在结构施工中后做,先保证结构地下室底板的支模和施工,待地下室拆模后,再组织专门的作业队进行施工,这样安排不会占用工期,可加快施工进度。

另外考虑到结构施工进行至首层时,地下室外回填土工序有可能尚未完成(如下雨造成回填土工序滞后时),但地上结构施工又不能停止时,考虑采用备选方案为:首层结构施工时采用挑架(具体见脚-03 图所示),这样既可以保证地上结构的连续施工又不影响地下室回填土的施工。回填土完成后,再正式搭设外双排脚手架。

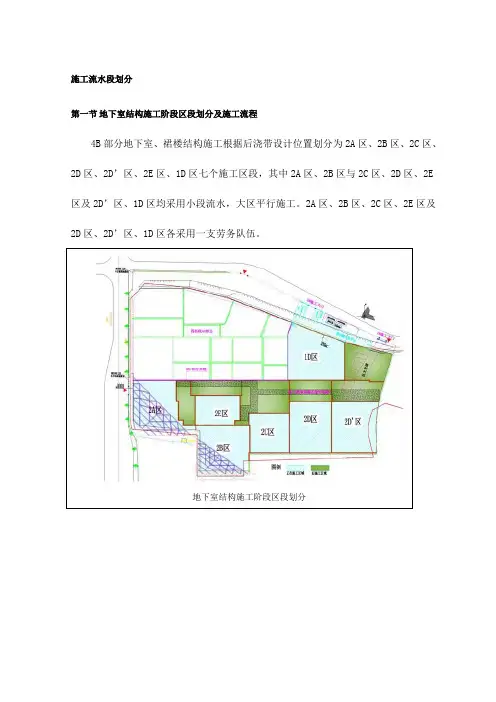

(1)地下部分结构流水段划分:基础底板、柱基、外墙按照后浇带的位置自然划分为七个流水段(见流-1,流-2 图所示)。地下一层梁板划分为10 个流水段(见流-3,流-4 图所示)。

地下结构总体施工工艺流程:

底板下独立柱基挖土→钎探验槽→柱基垫层、底板垫层下焦渣、垫层砼→独立柱基钢筋、模板、砼→独立柱基四周回填土(柱基较深部分)→底板钢筋、模板→底板砼→地下室墙柱钢筋、模板、砼→地下室顶板模板、钢筋、砼→扇形无地下室部分独立柱→基槽回填土

(2)地上部分结构流水段划分: 一、二层平面结构按照10 段进行流水(见流-5,流-6 图所示),立面结构按照10 次周转完毕;三、四层平面结构按照9段进行流水(见流-9,流-10、流-11、流-12 图所示),立面结构按照9 次周转。

由于建筑物较长具有很大工作面,考虑到工期要求,投入两个施工队,从建筑物两端同时开始施工,在中间会合。因此总体划分的十段流水,对每个施工队则为五段流水。

每段流水的具体工序为:

墙柱放线→墙柱钢筋焊接、帮扎→墙柱模板安装就位→墙柱砼→ 模板拆除→模板清理、刷脱模剂→梁底模板→梁钢筋→梁侧模板板底模板→板下铁钢筋→水电预埋→上铁钢筋→梁板砼→ 养护

3.2.2 流水段划分及均衡流水综合日工序划分

地上结构按五段流水综合工序组合:

墙柱、板均衡流水施工作业计划图

综合日工序划分及标识代号:

1) 放线、钢筋焊接、绑扎∥

2) 墙柱模板、墙柱混凝土◎

3) 模板拆除、清理、梁底模板、板底架、梁钢筋∷

4) 梁侧模板、板模板、板下铁钢筋Π

5) 水电预埋、上铁钢筋、梁板砼、养护〓

(按以上安排,两天内完成一个日工序组合,理论上为十天一层,考虑到某些段的工作量较大,实际每层工期大约为12 天一层)
