2019年国家一级建造师《机电工程管理与实务》模拟真题(I卷) 附答案
- 格式:doc
- 大小:62.00 KB
- 文档页数:11
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)建设工程教育网/一级建造师考试辅导《机电工程管理与实务》模拟题第二套模拟题(三)【分析与答案】1.因为锅炉属特种设备,按《特种设备安全监察条例》的规定,锅炉安装前,B公司应将锅炉情况书面告知直辖市或者设区的特种设备安全监督管理部门方可施工。
锅炉安装工程应配备主要的特种作业人员有:起重工、焊工、探伤工、电工、架子工、司炉工等。
参见教材P221。
2.不合理。
变压器设备虽是A公司采购的,又负责现场管理,但B公司直接与建设单位签订的合同,而A公司与B公司没有合同关系,B公司应向建设单位索赔。
3.制造厂有无资质证书、生产能力,能否保证质量和交货期,价格合适,执行合同的信誉等是重点考虑问题。
参见教材P176。
4.消防工程验收时,B施工单位应提交有关验收技术资料有:竣工图、设备开箱记录、施工记录(包括隐蔽工程和验收记录)、设计变更文字记录、调试报告、竣工报告等。
因为消防工程竣工后,建设单位必须委托具备资格的建筑消防设施检测单位进行技术测试,取得建筑消防设备技术测试报告,填写《建筑工程消防验收申报表》后,公安消防机构才能进行消防验收,合格后方可投入使用。
参见教材P189。
5.安装蒸汽管道补偿器的要求有:(1)因为输送的介质是蒸汽,应垂直安装,并在补偿器的最低点安装疏水器或放水阀。
(2)两个补偿器之间以及每一个补偿器的两侧应设置固定支架,安装时必须牢固。
(3)固定支架的中间应设导向支架。
导向支架应保证使管子沿着规定的方向作自由伸缩。
(4)补偿器两侧的第一个支架为活动支架,设置在距补偿器弯头弯曲起点0.5~1m处,不得设置导向支架或固定支架。
参见教材P54。
【案例2】某机电安装工程公司以固定总价合同方式签订了一化工厂合成氨工段机电设备安装工程,工程内容包括脱硫塔设备安装、压缩机、鼓风机、泵等就位安装、压力管道安装、自动控制工程、电气工程和单机试运行等。
其中脱硫塔最高22.5m,单件最重为105t。
2024年一级建造师考试机电工程管理与实务模拟试题与参考答案一、单项选择题(本大题有20小题,每小题1分,共20分)1、在机电工程施工过程中,以下哪项不属于施工质量管理的基本原则?A. 预防为主B. 以人为本C. 以质量求生存D. 以客户为中心答案:B解析:施工质量管理的基本原则包括预防为主、以人为本、以质量求生存、持续改进等。
以人为本强调的是人的主体地位和人的全面发展,不属于施工质量管理的基本原则。
而以客户为中心是服务质量管理的基本原则。
2、关于机电工程施工组织设计,以下哪项说法是错误的?A. 施工组织设计是指导施工的重要文件B. 施工组织设计应包括施工进度计划、施工方案、施工资源计划等内容C. 施工组织设计应由施工项目经理负责编制D. 施工组织设计应遵循国家相关法规和标准答案:C解析:施工组织设计是指导施工的重要文件,应包括施工进度计划、施工方案、施工资源计划等内容。
施工组织设计应由项目经理部负责编制,项目经理负责审批。
因此,选项C中的说法是错误的。
3、在机电工程设备安装过程中,以下哪项不属于设备安装质量控制要点?A. 设备安装精度B. 设备安装顺序C. 设备安装环境D. 设备安装验收答案:C解析:设备安装质量控制要点主要包括设备安装精度、设备安装顺序、设备安装验收等。
设备安装环境虽然对安装质量有一定影响,但并非直接属于设备安装质量控制要点。
因此,选项C是错误的。
4、关于机电工程中的制冷剂,以下哪项说法是错误的?A. 制冷剂在制冷系统中起到传递热量的作用B. 制冷剂的种类和性能对制冷效果有很大影响C. 制冷剂必须具有良好的热物理性能和化学稳定性D. 制冷剂的使用必须符合环保要求答案:C解析:制冷剂必须具有良好的热物理性能和化学稳定性是正确的。
制冷剂在制冷系统中起到传递热量的作用,种类和性能对制冷效果有很大影响,使用时必须符合环保要求也都是正确的。
因此,选项C的说法是错误的。
5、在机电工程施工中,以下哪种情况不属于施工质量通病?A. 钢筋保护层厚度不足B. 混凝土裂缝C. 门窗安装不牢固D. 防腐涂层厚度不够答案:C解析:钢筋保护层厚度不足、混凝土裂缝和防腐涂层厚度不够都属于施工质量通病,这些问题会导致结构安全和使用寿命的降低。

2019-2020年一级建造师《市政公用工程管理与实务》模拟试题(I卷) (附解析)考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、单位工程开工前,项目部的()必须向有关人员进行安全技术交底。
A.项目经理B.技术负责人C.技术员D.施工员2、水泥混凝土路面工程中,应根据道路交通等级和路基抗冲刷能力来选择基层材料,以下说法错误的是()。
A.特重交通宜选用碾压混凝土或沥青混凝土B.重交通道路宜选用水泥稳定粒料C.中等交通道路宜选择沥青稳定碎石D.轻交通道路宜选择石灰粉煤灰稳定粒料或级配粒料3、下列一级建造师盾构掘进的地层中,需要釆取措施控制后续沉降的是()。
A.岩层B.卵石C.软弱黏性土D.砂土4、下列路面中,适合于园林车行主干路的是()路面。
A.水泥混凝土B.卵石C.炉渣D.碎石5、常用的草坪营养建植方法不包括()。
A.面铺B.茎铺C.点铺D.间铺6、热水热网按热煤温度可分为两类,其中热媒温度()属于低温热水热网。
A. ≤95℃B. ≤96℃C. ≤97℃D. ≤98℃7、某贮水池设计水深6m,满水试验时,池内注满水所需最短时间为()。
A.3.5dB.4.0dC.4.5dD.5.0d8、园林中最常用、最经济的排水方式是()。
B.明沟排水C.暗沟排水D.管道排水9、预应力施工所用的机具应由()定期校验。
A.业主指定的计量技术机构B.监理指定的计量技术机构C.施工企业内部的计量技术机构D.主管部门授权的法定计量技术机构10、悬浮式二灰粒料的特点是()。
A.石灰粉煤粉与粒料之比为15:85~20:80B.混合料中的粒料能形成骨架C.收缩性大,易产生干缩裂缝D.在快速公路上使用较多11、普通顶管法施工时工作坑的支撑应形成()。
2023年一级建造师之一建机电工程实务通关试题库(有答案)单选题(共30题)1、(2019年真题)关于互感器性能的说法,错误的是()。
A.将大电流变换成小电流B.将仪表与高压隔离C.使测量仪表实现标准化D.可以直接测量电能【答案】 D2、赢得值参数比较中,施工进度提前、费用节支的是()。
A.CV>0,SV>0B.CV<0,SV<0C.CV>0,SV<0D.CV<0,SV>0【答案】 A3、机电工程项目施工招标投标管理中,下列关于标底的说法,错误的是()。
A.招标人设有最高投标限价的,应当在招标文件中明确最高限价或者最高限价的计算方法B.标底必须公开C.一个招标项目只能有一个标底D.招标人可以自行决定是否编制标底【答案】 B4、企业事业单位建立的本单位各项最高计量标准应向()备案。
A.主管部门同级的人民政府计量行政部门B.同级的人民政府计量行政部门C.主管部门D.工程所在地人民政府计量行政部门【答案】 C5、下列费用中,不属于分部分项工程清单综合单价的是().A.管理费B.材料费差价C.措施费D.利润【答案】 C6、(2011年真题)按压力管道安装许可类别及级别划分,燃气管道属于()A.工业管道B.油气管道C.公用管道D.动力管道【答案】 C7、滑轮组动、静滑轮之间的最小距离不得小于()。
A.1mB.1.5mC.2mD.2.5m【答案】 B8、安装胀锚地脚螺栓的基础混凝土强度不得小于()MPa。
A.8B.10C.12D.15【答案】 B9、分项工程质量验收记录应由施工单位()填写。
A.专业施工员B.质量检验员C.工程资料员D.技术负责人【答案】 B10、下列关于锅炉热态调试与试运行说法错误的是()。
A.锅炉首次点火前,汽包锅炉应进行一次汽包工作压力下的严密性水压试验B.化学清洗结束至锅炉启动时间不应超过 20dC.锅炉吹管的临时管道系统应由建设单位设计D.对于 300MW 及以上的机组,锅炉应连续完成 168h 满负荷试运行【答案】 C11、分两段到货塔器采用正装法,下列工艺顺序正确的是()。
2024年一级建造师考试机电工程管理与实务模拟试卷与参考答案一、单项选择题(本大题有20小题,每小题1分,共20分)1、在机电工程项目中,对于重要的关键性大型设备,应由()组织鉴定和验收。
A. 建设单位B. 监理单位C. 施工单位D. 制造单位答案:A解析:本题主要考查的是机电工程设备的验收程序。
选项A,对于重要、关键性大型设备,应由建设单位组织鉴定和验收,故A选项正确。
选项B,监理单位在设备验收过程中主要负责监督、检查,不直接组织鉴定和验收,故B选项错误。
选项C,施工单位是设备的安装单位,不是设备的采购或制造单位,因此不负责组织设备的鉴定和验收,故C选项错误。
选项D,制造单位是设备的生产单位,负责设备的生产和质量控制,但在设备到达现场后,应由建设单位或指定的单位进行验收,故D选项错误。
综上所述,正确答案是A。
2、在机电工程项目中,下列关于管道系统试验的说法,错误的是()。
A. 管道压力试验应以液体为试验介质B. 管道气压试验时,应逐步缓慢增加压力C. 管道真空度试验应在压力试验合格后进行D. 管道泄漏性试验的介质宜采用空气答案:A解析:本题主要考查的是管道系统试验的相关规定。
选项A,管道压力试验的介质选择应根据管道输送介质的性质、温度、管道材质、阀门类型等确定。
当管道设计压力小于或等于0.6MPa时,也可采用气体为试验介质,但应采取有效的安全措施。
因此,A选项的说法“管道压力试验应以液体为试验介质”是错误的。
选项B,管道气压试验时,必须采取有效的安全措施,并应经试验单位技术负责人和安全部门批准。
试验时,应逐步缓慢增加压力,当压力升至试验压力的50%时,如未发现异状或泄漏,继续按试验压力的10%逐级升压,每级稳压3min,直至试验压力。
故B选项正确。
选项C,管道真空度试验应在压力试验合格后进行,试验介质应为洁净的空气。
试验时,应缓慢地向管道内注入空气,当压力达到试验压力时,应稳压10min,再将压力降至设计压力,并在该压力下保持24h,检查管道系统的泄漏量。

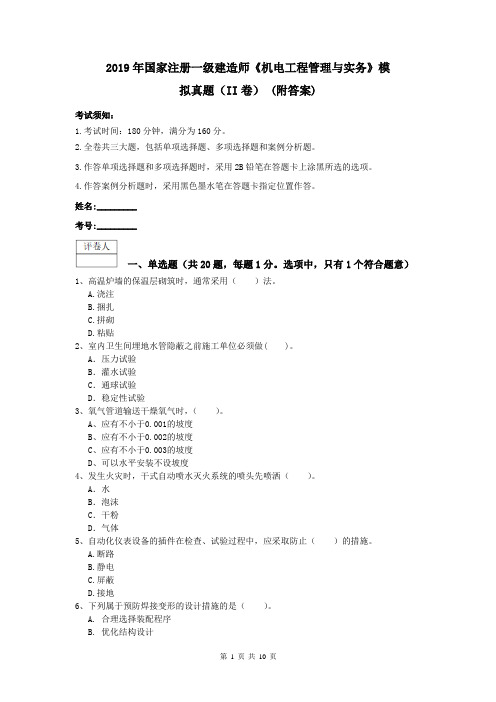

2019年国家注册一级建造师《机电工程管理与实务》模拟真题(II卷) (附答案)考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、高温炉墙的保温层砌筑时,通常采用()法。
A.浇注B.捆扎C.拼砌D.粘贴2、室内卫生间埋地水管隐蔽之前施工单位必须做( )。
A.压力试验B.灌水试验C.通球试验D.稳定性试验3、氧气管道输送干燥氧气时,()。
A、应有不小于0.001的坡度B、应有不小于0.002的坡度C、应有不小于0.003的坡度D、可以水平安装不设坡度4、发生火灾时,干式自动喷水灭火系统的喷头先喷洒()。
A.水B.泡沫C.干粉D.气体5、自动化仪表设备的插件在检查、试验过程中,应采取防止()的措施。
A.断路B.静电C.屏蔽D.接地6、下列属于预防焊接变形的设计措施的是()。
A. 合理选择装配程序B. 优化结构设计C. 合理选择坡口形式D. 合理的焊接线能力7、根据《电气装置安装工程高压电器施工及验收规范》,户外用的紧固件应使用()。
A.冷镀锌制品B.烤蓝制品C.热镀锌制品D.黑铁制品8、火灾探测器在火灾自动报警系统中的功能是火灾参数的()。
A.处理B.检测C.报警D.控制9、火灾探测器在火灾自动报警系统中的功能是火灾参数的()。
A、处理B、检测C、报警D、控制10、精密、大型设备安装基础需要考虑减小基础振幅、减弱基础振动或控制基础沉降等,最适合采用的基础是()。
A. 扩展基础B. 联合基础C. 桩基础D. 沉井基础11、铅在()中因生成保护性腐蚀产物膜而耐蚀。
A、磷酸溶液B、盐酸溶液C、硫酸溶液D、大气12、用电计量装置的量值指示是电费结算的主要依据,依照有关法规规定该装置属于强制检定范畴,由()计量行政主管部门依法授权的检定机构进行检定合格,方为有效。
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)
建设工程教育网
/
一级建造师考试辅导《机电工程管理与实务》模拟题
第二套模拟题(一)
一、单选题
1.填料塔是静置设备中的()。
A.换热设备
B.反应设备
C.分离设备
D.过滤设备
【正确答案】B
【答案解析】参见教材P11。
2.设备安装基准线应按()来测定。
A.设备中心线
B.建筑基础中心线
C.建筑物的定位轴线
D.设备基础中心线
【正确答案】C
【答案解析】参见教材P14。
3.机械设备安装的一般施工程序中,埋设中心标板与基准点之后,应该进行()。
A.基础放线
B.设备基础检查验收
C.垫铁设置
D.设备吊装就位
【正确答案】B
【答案解析】参见教材P36。
4.金属接地极是一种传统的接地极,其所使用的金属材料不包括()。
A.镀锌角钢
B.铜棒
C.铜芯导线
D.铜板
【正确答案】C
【答案解析】参见教材P47。
5.电缆电线敷设前,应进行外观检查和导通检查,并进行()。
A.绝缘电阻测试
B.交接试验
C.回路试验
D.系统试验。
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)建设工程教育网/一级建造师考试辅导《机电工程管理与实务》模拟题第一套模拟题(二)18.下列不属于强制检定的计量器具为()。
A.用于贸易结算的器具B.用于安全防护的器具C.用于公共卫生的器具D.用于环境检测的器具【正确答案】C【答案解析】《计量法》第九条规定:“部门和企业、事业单位使用的最高计量标准器具,以及用于贸易结算、安全防护、医疗卫生、环境监测方面的列入强制检定目录的工作计量器具,实行强制检定。
”参见教材P30119.任何单位和个人需要在依法划定的电力设施保护区内进行可能危及电力设施安全的作业时,应当经()批准并采取安全措施后,方可进行作业。
A.安全管理部门B.电力管理部门C.施工管理部门D.当地人民政府【正确答案】B【答案解析】任何单位和个人需要在依法划定的电力设施保护区内进行可能危及电力设施安全的作业时,应当经电力管理部门批准并采取安全措施后,方可进行作业。
参见教材P31220.以下机电工程中,属于大型项目的是()。
A.送变电单项合同额600万B.通风空调工程建筑面积2万m2C.一般工业、民用、公用建设工程单项工程造价1000万D.石油天然气管道输油工程管线长度超过100km【正确答案】B【答案解析】单位工程大于等于1000万元,建筑面积大于等于2万㎡,空调制冷量大于等于800冷吨的为大型通风空调工程。
参见教材P335二、多项选择题(共10题,每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0.5分)1.()为内钢带铠装电力电缆,能承受一定的机械外力作用,可直接敷设在地下。
A.VV型B.YJV型C.VV22型D.YJV22型E.ZR-YJFE型。
2024年一级建造师考试机电工程管理与实务模拟试卷与参考答案一、单项选择题(本大题有20小题,每小题1分,共20分)1、在机电工程施工中,以下哪项不属于施工组织设计的基本内容?A. 施工进度计划B. 施工质量计划C. 施工安全计划D. 施工环境保护计划答案:B解析:施工组织设计的基本内容包括施工进度计划、施工质量计划、施工安全计划、施工环境保护计划以及施工资源计划等,施工质量计划属于施工质量管理的内容,但不直接属于施工组织设计的基本内容。
因此,B选项正确。
2、关于机电工程项目的竣工验收,以下哪种说法是正确的?A. 验收合格后,建设单位应在15日内将竣工验收报告报上级主管部门备案B. 验收合格后,施工单位应在15日内将竣工验收报告报上级主管部门备案C. 验收合格后,监理单位应在15日内将竣工验收报告报上级主管部门备案D. 验收合格后,设计单位应在15日内将竣工验收报告报上级主管部门备案答案:A解析:根据《建筑工程施工质量验收统一标准》,建设单位应在工程竣工验收合格后15日内,将竣工验收报告和有关文件,报建设行政主管部门或者其他有关部门备案。
因此,A选项正确。
3、在机电工程项目的施工过程中,以下哪种情况不属于施工质量控制的重点内容?A. 施工工艺的控制B. 施工材料的质量控制C. 施工人员的技术水平D. 施工设备的使用情况答案:C解析:施工质量控制的重点内容包括施工工艺的控制、施工材料的质量控制以及施工设备的使用情况等,而施工人员的技术水平虽然重要,但不是施工质量控制的重点内容。
因此,C选项正确。
4、在机电工程施工过程中,下列哪项不属于施工现场临时用电的安全要求?A. 施工现场所有电气设备必须符合国家标准B. 施工现场临时用电线路必须由专业电工安装C. 施工现场临时用电应采用三相五线制D. 施工现场临时用电应使用绝缘胶带进行线路连接答案:D解析:施工现场临时用电的安全要求中,应使用符合国家标准的电气设备(A项正确),临时用电线路应由专业电工安装(B项正确),采用三相五线制(C项正确)。
2019年注册一级建造师《机电工程管理与实务》真题A卷含答案考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、金属表面预处理等级为Sa21/2级的除锈方式是()。
A.手工除锈B.喷射除锈C.火焰除锈D.化学除锈2、关于高层建筑管道安装的避让原则的说法,正确的是()。
A.给水管让排水管B.大管让小管C.水管让电缆套管D.钢质管让塑料管3、渗透试验中常用的渗透剂是(),常用于对一般阀门或焊缝的检查。
A、汽油B、煤油C、0号柴油D、10号柴油4、蒸汽管道应以大流量蒸汽进行吹扫,流速不应低于()m/s。
A. 1. 5B. 15C. 20D. 305、设备及管道表面处理中,采用St级除锈的方法称为()。
A.手工除锈B.喷射除锈C.抛射除锈D.酸洗除锈6、湿式自动喷水灭火系统通常适用于室内温度不低于4°C且不高于()°C的环境。
A. 50B. 60C. 70D. 807、特种设备检验检测机构从事检验、检测工作,应当经负责特种设备安全监督管理的部门()。
A.口头同意B.备案C.考察D.核准8、洁净空调风管系统其中洁净度等级N6至N9的按()系统的风管制作要求。
A.无压B.低压C.中压D.高压9、施工方案分为专业工程施工方案和()两大类。
A. 专项工程施工方案B. 多项工程施工方案C. 非专业工程施工方案D. 单项工程施工方案10、通过启闭件改变通路截面积,调节流量和压力的是()。
A、闸阀B、节流阀C、止回阀D、安全阀11、把焊接变形降到最小的焊接方法是()。
A.气体保护焊B.电弧焊C.埋弧自动焊D.气焊12、异步电动机与同步电动机相比,其缺点是()。
第 1 页 共 11 页
2019年国家一级建造师《机电工程管理与实务》模拟真
题(I卷) 附答案
考试须知:
1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________
考号:_________
一、单选题(共20题,每题1分。选项中,只有1个符合题意)
1、根据《涂装前钢材表面锈蚀等级和除锈等级》的规定,钢材表面判定为B级的是( )。
A.全面覆盖氧化皮且没有铁锈
B.已发生锈蚀且部分氧化皮已经剥落
C.氧化皮因锈蚀而剥落且有少量点蚀
D.氧化皮因锈蚀而全面剥落且普遍发生点蚀
2、管线中心定位测量中,不属于管线主点位置的是( )。
A.管线的起点
B.管线转折点
C.管线的中点
D.管线的终点
3、经处理的金属表面,宜在( )小时内进行防腐蚀结构层的施工。
A. 2
B. 3
C. 4
D. 5
4、常用的绝热结构层施工方法中,( )较适合异形管件的绝热以及室外地面或地下管道
绝热。
A.喷涂法施工
B.浇注法施工
C.充填法施工
D.拼砌法施工
5、在工程实际中,经济管径的确定与流速的选择有关。下列表述错误的是( )。
A.密度大的流体,流速取小些
B.对含有固体杂质的流体,流速取大些
C.对于真空管路.选择的流速必须保证产生的压力降△P高于允许值
D.黏度大的流体,流速取小些
6、绝缘油的击穿电压试验在专用的油杯中进行,试验用的油杯、电极和标准规等清洗注油
后,静止( )min,开始加电压试验。
第 2 页 共 11 页
A. 5
B. 6
C. 8
D. 10
7、用于工艺控制、质量检测的周期检定计量器具是( )。
A.兆欧表
B.液体流量计
C.样板
D.万用表
8、锅炉本体不包括( )部件。
A.水冷壁
B.送引风机
C.过热器
D.空气预热器
9、大型塔器安装中,测量的控制重点是( )。
A.安装基准线
B.安装标高基准点
C.垂直度
D.安装测量控制网
10、安装精度控制方法中的修配法的作用是( )。
A.抵消过大的安装累计误差
B.抵消设备运转时产生的作用力影响
C.抵消摩擦面间油膜的影响
D.抵消零部件磨损的影响
11、立式圆筒金属储罐壁板组焊的正确顺序是( )。
A.先焊环缝,再焊纵缝
B.先焊纵缝上段,后焊纵缝下段
C.先焊罐外侧,清焊根后焊罐内侧
D.先焊罐内侧,清焊根后焊罐外侧
12、自动化仪表设备的插件在检查、试验过程中,应采取防止( )的措施。
A.断路
B.静电
C.屏蔽
D.接地
13、施工企业使用实行强制检定的计量器具,应当向当地县(市)级人民政府计量行政部门
指定的计量检定机构申请( )检定。
A.仲裁
B.使用
C.首次
D.周期
14、消防工程设备和材料进场验收,重点关注( ),保管时要满足防潮、防霉变、防高温
和防强磁场等特殊要求。
A.设备的结构
B.自动控制系统中使用的电子产品
第 3 页 共 11 页
C.材料的材质
D.材料的数量
15、光纤布线的检测比例是( )。
A.10%
B.30%
C.50%
D.100%
16、施工现场临时用电工程的定期检查应复测( )。
A.对地绝缘值
B.接地电流值
C.对地放电值
D.接地电阻值
17、下列测量点中,不属于管线定位主点的是( )。
A.中点
B.起点
C.终点
D.转折点
18、在安全防范系统调试检测中,不属于探测器调试检测的项目是( )。
A.报警器输出电平检测
B.防拆报警功能检测
C.电源线被剪报警检测
D.安全防范盲区检测
19、在卷扬机的使用中,如果实际使用的钢丝绳的直径与卷扬机铭牌上标明的直径不同时,
必须进行( )校核。
A. 容绳量
B. 工作速度
C. 卷筒强度
D. 额定牵引拉力
20、焊缝外观检验时,用焊接检验尺测量焊缝的( )。
A.余高、凹陷、裂纹、错口
B.余高、错口、凹陷、焊瘤
C.错口、气孔、裂纹、焊瘤
D.余高、焊瘤、夹渣、咬边
二、多选题(共10题,每题2分。选项中,至少2个符合题意)
1、电站汽轮机主要由( )等组成。
A.汽轮机本体设备
B.再热器
C.其他辅助设备
D.空气预热器
E.蒸汽系统设备
2、施工方案的经济合理性比较包括( )。
A. 比较各方案的资金时间价值
第 4 页 共 11 页
B. 比较各方案的技术水平
C. 比较各方案综合性价比
D. 比较各方案对环境影响的损失义
E. 比较各方案的技术效率
3、工业安装工程按专业划分的分部工程包括( )等。
A.工业炉砌筑工程
B.设备基础工程
C.自动化仪表安装工程
D.消防工程
E.设备及管道绝热工程
4、大型设备的解体安装要保证( )。
A.设备的定位位置精度
B.各设备间相互位置精度
C.再现设备制造精度
D.再现设备装配精度
E.各设备间相对运动精度
5、变压器试验的主要内容有( )。
A.交流耐压试验
B.加热试验
C.变比测量
D.箱体绝缘电阻测量
E.极性和组别测量
6、根据《注册建造师施工管理签章文件曰录》的规定,机电工程的施工进度管理文件包括
( )。
A. 总进度计划报批表
B. 分部工程进度计划报批表
C. 单位工程进度计划的报审表
D. 分包工程进度计划批准表
E. 材料采购总计划表
7、发电机转子穿装前应单独进行( )。
A.气密性试验
B.磁道通路试验
C.漏气量试验
D.试验压力符合制造厂规定
E.允许漏气量符合业主要求
8、特种设备的制造安装、改造单位应具备的条件是( )。
A.具有与特种设备制造、安装、改造相适应的设计能力
B.拥有与特种设备制造、安装、改造相适应的专业技术人员和技术工人
C.具备与特种设备制造、安装、改造相适应的生产条件和检测手段
D.拥有健全的质量管理制度和责任制度
E.通过ISO9000的质量体系认证
9、消防工程在施工单位安装结束后,以施工单位为主,必要时会同( ),对固定灭火系
统进行自检性质的调试检验,鉴定固定灭火系统的功能是否符合设计预期要求。
A.监理单位
第 5 页 共 11 页
B.建设单位
C.设计单位
D.使用单位
E.设备供应商
10、直流电动机的主要缺点包括( )。
A. 结构简单
B. 价格较高
C. 启动转矩大
D. 制动性能快
E. 维护难度大
三、案列分析题(共5题,每题24分)
1、某机电工程公司施工总承包了一项大型气体处理装置安装工程,气体压缩机厂房主体结
构为钢结构,厂房及厂房内的2台额定吊装重量为35t的桥式起重机(简称桥吊)安装分包给
专业安装公司。气体压缩机是气体处理装置的核心设备,分体到货。机电工程公司项目部计
划在厂房内桥吊安装完成后,用桥吊进行气体压缩机的吊装。超过30t的压缩机大部件用2
台桥吊抬吊的吊装方法,其余较小部件采用1台桥吊吊装,针对吊装作业失稳的风险采取了
相应的预防措施。
施工过程中发生了如下事件:
事件1:专业安装公司对桥吊安装十分重视。施工前编制了专项方案,组织了专家论证,
上报了项目总监理工程师。总监理工程师审查方案时,要求桥吊安装实施监督检验程序。
事件2:专业安装公司承担的压缩机钢结构厂房先期完工,专业安装公司向机电工程公司
提出工程质量验收评定申请。在厂房钢结构分部工程验收中,由项目总监理工程师组织建设
单位、监理单位、机电工程公司、专业安装公司、设计单位的规定人员进行了验收,工程质
量验收评定为合格。
事件3:工程进行到试运行阶段,机电公司拟进行气体压缩机的单机试运行。在对试运行
条件进行检查时,专业监理工程师提出存在2项问题:(1)气体压缩机基础二次灌浆未达到
规定的养护时间,灌浆层强度达不到要求;(2)原料气系统未完工,不能确保原料气连续稳
定供应。因此,监理工程师认为气体压缩机未达到试运行条件。
问题:
1.根据背景,指出压缩机吊装可能出现哪些方面的吊装作业失稳?
2.35t桥吊安装为何要实施监检程序?检验检测机构应如何实施监检?
3.写出压缩机钢结构厂房工程质量验收合格的规定。
4.分别说明事件3中专业监理工程师提出的气体压缩机未达到试运行条件的问题是否正
确及理由。
2、某机电总承包公司通过投标承接一栋超高层办公楼的机电安装工程。总承包公司中标后,
业主向总承包公司提出超出招标文件中主要合同条款的附加条件,并以此作为签订合同的前
提。附加条件包括:(1)增加净化空调系统工程;(2)将原计划总工期20个月改为l8个月。总
