华润新能源投资有限公司
广西杨村一期风电场(48MW)35KV集电线路工程
施工组织设计
1 目 录
第一章、工程概况
第二章、项目管理机构
第四章、总施工方案
第五章、进度计划及资源计划
第六章、质量管理
第七章、安全目标与职业健康安全管理
第八章、环境保护及文明施工
2 第一章工程概况
1、工程概况:
1.1、工程简述及规模:
风电场集电线路选用35k电力电缆以及35kV架空线路混合组合形式,根据本工程风机布置情况,24台单机容量为2MW的风机分为2组,分组情况如下 :
第一回: #(1~9、18~21)共13台风机;总长度为16.6公里,其中电缆长度为11.8公里,架空线长度为4.8公里。
第二回: #(10~17,22~24)共11台风机;总长度为11.6公里,其中电缆长度为10.2公里,架空线长度为1.4公里。
本工程采用两级升压方式。每台风电机配置1台0.69/35kV箱式变电站,将风机电压升高至35kV。箱变高压侧采用联合单元接线方式,风电机组成一个联合单元后,经35kV集电线路接入风电场110kV升压站35kV配电装置,经主变升压至110kV后接入系统。本集电线路工程共2回线,导线截面按载流量选择并按允许电压降校核导线采用钢芯铝绞线JL/G1A-150/25和JL/G1A-240/30。
1.2、自然环境:
拟建场区属中山区,为隆起剥蚀地貌,多为连绵山脉,山梁起伏较大,多呈鱼背脊状或尖顶状,山梁之间冲沟发育,整体地形多呈北部略低于南部。地形较陡,山坡坡度20~40°,局部超过 50°。
场区内地表普遍覆盖有残坡积成因的碎石土,其下为巨厚的粗粒花岗岩层(γ52(3))。
1.3、地形:
本工程 一般山区占90%。
3 2、工程特点:
2.1、气象参数表:
序 号 工况 覆冰(mm) 风速(m/s) 温度(度)
范文范例学习指导
word整理版
昌江县七叉镇农村公路拓宽
改建-电力线路迁改工程范文范例学习指导
word整理版
编制日期:二o年二月十六日范文范例学习指导
word整理版
目录
第一章编制说明 .............................................. 2
第二章工程概况 .............................................. 5
第三章 项目管理机构配备计划 ................................ 7
第四章施工部署 .............................................. 9
第五章施工方案与技术措施 ..................................... 13
第六章质量保证体系与技术措施 ................................. 79
第七章安全保证体系与技术措施 ................................ 92
第八章环境保护管理体系与措施 ............................... 102
第九章工程与施工进度计划 .................................... 108
第十章资源配备计划 .......................................... 113
第十一章施工总平面布置图 .................................... 115
第十二章施工场地治安保卫管理计划 ........................... 120
第十三章文明施工体系与措施 .................................. 122范文范例学习指导
word整理版
XXXX有限公司
XXXX35kV线路改造工程
施工三措一案
XXXXXXX
2011年9月
批 准: 日期:
安全审核: 日期:
质量审核: 日期:
技术审核: 日期:
编 写: 日期:
目 录
第一章 工程概况 ......................................................................................................................... 1
1 工程简述 ............................................................... 1
2 工作范围及工作量 ....................................................... 1
3 施工场地及施工环境 ..................................................... 1
4 工程特点 ............................................................... 2
第二章 施工方案 ......................................................................................................................... 2
1 施工方案简述 ............................................................ 2

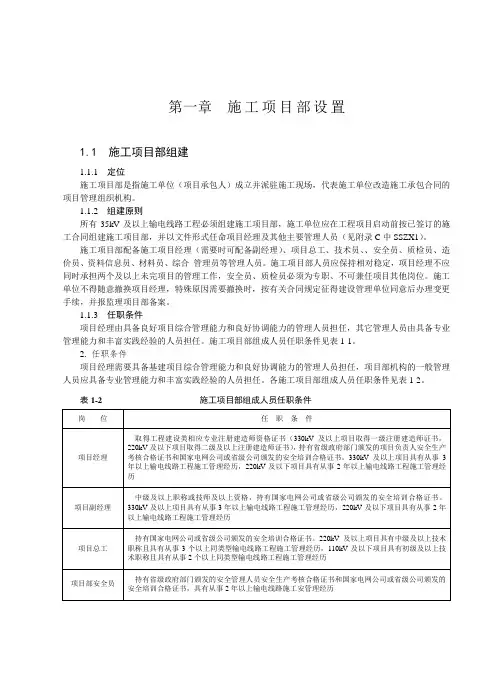

第一章 施工项目部设置
1.1 施工项目部组建
1.1.1 定位
施工项目部是指施工单位(项目承包人)成立并派驻施工现场,代表施工单位改造施工承包合同的项目管理组织机构。
1.1.2 组建原则
所有35kV及以上输电线路工程必须组建施工项目部,施工单位应在工程项目启动前按已签订的施工合同组建施工项目部,并以文件形式任命项目经理及其他主要管理人员(见附录C中SSZX1)。
施工项目部配备施工项目经理(需要时可配备副经理)、项目总工、技术员、、安全员、质检员、造价员、资料信息员、材料员、综合 管理员等管理人员。施工项目部人员应保持相对稳定,项目经理不应同时承担两个及以上未完项目的管理工作,安全员、质检员必须为专职、不可兼任项目其他岗位。施工单位不得随意撤换项目经理,特殊原因需要撤换时,按有关合同规定征得建设管理单位同意后办理变更手续,并报监理项目部备案。
1.1.3 任职条件
项目经理由具备良好项目综合管理能力和良好协调能力的管理人员担任,其它管理人员由具备专业管理能力和丰富实践经验的人员担任。施工项目部组成人员任职条件见表1-1。
2. 任职条件
项目经理需要具备基建项目综合管理能力和良好协调能力的管理人员担任,项目部机构的一般管理人员应具备专业管理能力和丰富实践经验的人员担任。各施工项目部组成人员任职条件见表1-2。
表1-2 施工项目部组成人员任职条件
岗 位 任 职 条 件
项目经理 取得工程建设类相应专业注册建造师资格证书(330kV及以上项目取得一级注册建造师证书,220kV及以下项目取得二级及以上注册建造师证书),持有省级政府部门颁发的项目负责人安全生产考核合格证书和国家电网公司或省级公司颁发的安全培训合格证书。330kV及以上项目具有从事3年以上输电线路工程施工管理经历,220kV及以下项目具有从事2年以上输电线路工程施工管理经历
项目副经理 中级及以上职称或技师及以上资格,持有国家电网公司或省级公司颁发的安全培训合格证书。330kV及以上项目具有从事3年以上输电线路工程施工管理经历,220kV及以下项目具有从事2年以上输电线路工程施工管理经历
