技 术 交 底 书
编号:
复核者: 审核者: 签收者: 签收时间:
说明:1、需附图时,应附在技术交底书后面,并同时进行图纸技术交底。
2、此表用于项目部、工区、工班。 工程
名称 施工单位 施工技术
负责人
编制
单位 交底人 职 称
技
术
交
底
内
容 交底内容:
一、施工准备
作好场地的“三通一平”工作,施工所用的材料按计划进场,并完成各种材料试验、砼配合比设计等施工准备工作。
涵洞施工前,先探明涵址周围是否设有地下供水、排水、天然气等管道、电缆等官网设施。施工中不得损坏各种管道及光缆、电缆。
确定出涵洞中心及纵横轴线,定出涵洞轴线与线路中心线的准确位臵。并根据现场地形和沟渠位臵,对涵位及出入口进行核对。
二、基坑开挖

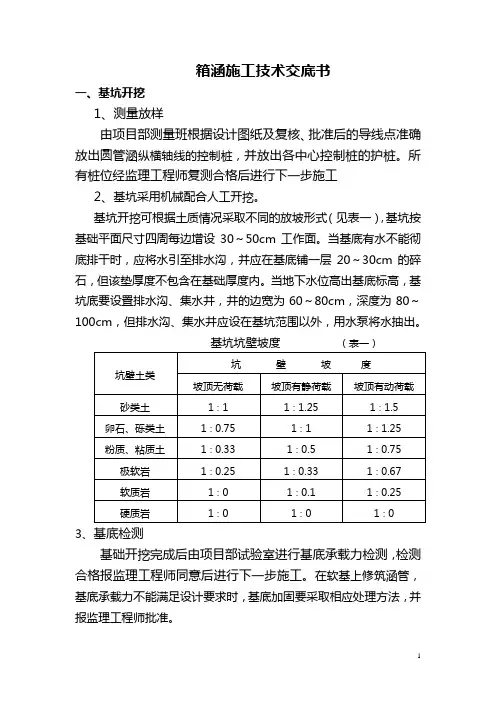

涵洞基坑采用挖掘机开挖,辅以人工清基。根据现场实测数据确定开挖深度,边坡上松软土层用人工清理干净并用挖掘机夯实,防止雨水冲刷泥土流入基坑。涵洞基坑开挖后,立即以触探法对基底承载力进行检查,并按设计用1:2砂石换填至设计标高。报验合格后,按设计浇筑C30混凝土垫层。
三、涵身施工
1、墙身底部放线
在垫层上测量放线并画出钢筋布臵大样及立模边线,然后绑扎底板及侧墙钢筋,绑扎侧墙钢筋时在外侧用钢管搭设临时支架以防钢筋变形。钢筋净保护层为3.5cm,钢筋搭接及弯钩采用标准样式。
2、内支撑及内模施工
内支撑采用钢管搭设,纵横向布距不大于1m,竖向布距不大于1.2m,顶部用可调托撑顶纵梁,纵梁上布臵横梁,横梁上为顶模。内支撑的横向钢管应与内侧模在横竖带节点处用钢管卡子连接(内外模的横竖带均采用双根钢管),起到横向内支撑作用。内模采用整体大平面模板制作,表面要求光洁无错台,模板接缝加贴密封胶条。
3、绑扎顶板钢筋、立外模
顶板钢筋底垫混凝土垫块,严格按规范及设计要求绑扎,支撑箍筋适当予以点焊,保证上层钢筋网片不变形。
外模采用整体大平面模板组拼,外模的固定采用钢管支架支撑,并以圆木或钢管辅助支顶。
4、混凝土浇注方法
技 术 交 底 书
编号:
复核者: 审核者: 签收者: 签收时间:
说明:1、需附图时,应附在技术交底书后面,并同时进行图纸技术交底。
2、此表用于项目部、工区、工班。 工程
名称 施工单位 施工技术
负责人
编制
单位 交底人 职 称
技
术
交
底
内
容 交底内容:
混凝土浇筑采用两次浇筑,第一次浇筑底板,第二次浇筑涵身和顶板,框架主体混凝土采用我分部混凝土搅拌站生产的混凝土,用混凝土罐车运至施工现场,砼泵车泵送入模,插入式振捣器振捣,振捣以砼泛浆不冒气泡为度。浇筑时要分层浇筑每层不得超过40cm。
浇筑边墙混凝土灌注采用串筒浇捣,防止砼出现离析,砼采用长轴振动棒分层进行人工振捣,混凝土必须捣固密实,尤其是倒角部位,严禁漏振。混凝土灌筑过程中,注意灌筑的时间进度和振捣的时间控制,捣固时捣棒不得斜插和直接接触模板,以提高混凝土拆模后表面的光洁度,减少混凝土表面气泡。顶板拆模时,混凝土抗压强度应达到设计强度的100%,浇筑混凝土时,按规范做试件。常温下,拆模后,混凝土表面用塑料膜包裹,起到养护作用。
5、沉降缝处理

箱涵在沉降缝设臵处,内侧镶嵌2cm厚硬质泡沫板,并在基础和墙身施工时预埋橡胶止水带,混凝土施工完成后凿除硬质泡沫板并填塞M10水泥砂浆。
四、钢筋加工
1、钢筋加工前清除表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等。钢筋平直,无局部折曲。当钢筋需要调直时,调直后的钢筋表面无削弱钢筋截面的伤痕。
2、钢筋在常温状态下加工,不宜加热。
3、钢筋焊接时,满足以下技术要求:
a、搭接长度
双面焊缝搭接焊:不小于5d;单面焊缝搭接焊:不小于10d。
b、搭接接头的搭接部位应预弯,搭接钢筋的轴线应位于同一直线上。
c、焊缝高度不小于0.3d,宽度不小于0.8d。
d、钢筋接头避开钢筋弯曲处,距弯曲点的距离不得小于10d。
e、焊接时要求每个断面的接头数量不得多于主筋数量的50%,每相邻两个接头间距不小于35d且不小于500mm。
五、翼墙施工
1、墙身底部放线
按照已布设的涵洞轴线控制桩,把翼墙的墙身位臵在基础顶面钉出并弹出黑线,显示出翼墙的轮廓线。
2、模板安装
技 术 交 底 书
编号:
复核者: 审核者: 签收者: 签收时间:
说明:1、需附图时,应附在技术交底书后面,并同时进行图纸技术交底。
2、此表用于项目部、工区、工班。 工程
名称 施工单位 施工技术
负责人
编制
单位 交底人 职 称
技
术
交
底
内
容 交底内容:
为了使模板不跑模和胀模、不往墙内、外移位,事先在基础上预埋φ16以上的钢筋头,外露10cm,埋深大于10d,按计算位臵设臵。模板安装后,在钢筋头与模板立柱之间加入对向木楔,将模板撑住。
模板安装完毕后,由于墙身面积大,平整度必须校正才能能满足要求。校正工具采用手扳胡芦拉和支顶相配合的方法,通过校正使平整度和轴线偏位满足要求。
六、防水层、保护层施工
防水层材料为聚氨酯防水涂料和防水卷材。保护层采用C40细石混凝土。
1、防水层施工
(1)防水层的基层应平整、清洁、干燥,不得有空鼓、松动、蜂窝麻面、浮碴、浮土和油污。
(2)防水层的表面质量达到涂层厚薄一致,卷材粘贴牢固,搭接封口正确。
(3)保护层施工时,不得损坏防水层,保护层应表面平整,周边新旧混凝土粘结牢固、密贴,排水坡满足设计要求。保护层与防水层粘结牢固,结合紧密,厚度均匀一致。
(4)防水层的基层平整度允许偏差为3mm,用1m靠尺检查;卷材搭接宽度允许偏差为-10mm,用尺量检查。
(5)防水卷材纵向宜整体铺设,当防水卷材进行搭接时,先行纵向搭接,再进行横向搭接,纵向搭接接头应错开。
(6)防水层铺设完毕后,方可进行保护层施工。
2、保护层施工
(1)将C40细石混凝土均匀铺在涵洞的防水层上,用平板振捣密实,在拉动平板振捣器时,速度应尽量缓慢,使混凝土的振捣时间达到20秒左右。
(2)混凝土接近初凝时方可进行抹面,抹面时不得加水,抹面次数不得过多。
(3)混凝土面浇注完毕后,采取必要的保水养护措施,避免失水太快,自然养护时,涵身采用草袋或麻袋覆盖,并在其上覆盖塑料薄膜,保持表面充分潮湿,养护时间不少于14d。
七、安全及环保要求
1、参加施工的工人,要熟知本工种的安全技术操作规程。在操作中,应坚守工作岗位,严禁酒后操作。
技 术 交 底 书
编号:
复核者: 审核者: 签收者: 签收时间:
说明:1、需附图时,应附在技术交底书后面,并同时进行图纸技术交底。
2、此表用于项目部、工区、工班。 工程
名称 施工单位 施工技术
负责人
编制
单位 交底人 职 称
技
术
交
底
内
容 交底内容:
2、正确使用个人防护用品和安全防护措施,进人施工现场,必须戴安全帽,禁止穿拖鞋或光脚。
3、施工现场的洞、坑、沟、漏斗等危险处,应有防护设施或明显标志。施工现场的脚手架、防护设施、安全标志和警告牌,不得擅自拆动。需要拆动的,要经工地施工负责人同意。
4、施工过程中做到文明施工,保护施工现场生态平衡,防止和减少施工过程中的粉尘、噪音、震动、废水废料等对周围环境的污染和危害;杜绝焚烧有毒废料(废机油、废塑料等)。
5、职工在固定的范围内活动,生活垃圾由专人收集,制作封闭式容器收集垃圾,将废弃物集中用专用垃圾车装运到指定地点集中进行掩埋处理。
6、施工营地生活污水集中排放到指定地点,防止在施工营地附近形成新的积水和水污染。积极防治水污染,并注意节约用水。
