监理巡视检查记录表

  • 格式:doc
  • 大小:54.00 KB
  • 文档页数:3
对于检查钢筋、模板、混凝土工程中存在的问题均已要求施工单位进行整改,完成后报监理机构复查。
5、安全文明施工
(1)现场材料吊运均由塔吊完成,塔吊司机及指挥均按安全技术规程操作;
(2)架子工均佩带安全防护用品进行高空作业,并按要求搭设脚手架;
(3)施工现场临边均按照要求进行防护,符合安全文明施工对于临边防护的要求;
日期:
HRB335级:Φ10桂鑫(代号LS、报告编号GC-20100****);Φ14粤深(代号QFD、报告编号GC-20100****)、Φ16友钢(代号YG、报告编号GC-20100****)、Φ10友钢(代号YG、报告编号GC-20100****);
CRB550级:ΦR8.5硼钢(无代号、报告编号GC-2010****);
以上钢筋原材规格、型号均符合设计要求,于2010年10月**日见证取样,并检测合格;已按程序报监理验收并允许使用。
2、施工人员
(1)施工现场管理人员5名,生产经理***、施工员**、质检员***、安全员***等关键岗位人员均在岗到位、均属项目部管理机构人员,其内部配合和工作协调正常,能确保各项管理制度和质保体系的及时落实、稳定有效;
4、检验批及分项工程检查
(1)钢筋工程:
D*栋低区十一层楼面梁板(轴线范围:D*-12/D*-J/D*-33/D*-A)钢筋工程安装存在问题:①D*-16/D*B轴线处悬挑梁面筋长度不符合要求;②D*-B轴线偏南2160处消防楼梯悬梁钢筋未绑扎;③D*-22/D*-27/D*-31轴线交D*-A轴线处阳台侧壁钢筋均未设置底筋;④部分客厅板筋间距不符合要求;⑤D*-16/D*-E轴线部位加强筋未按设计要求的5Φ14@100(L=2000)绑扎;
(4)所有工作人员佩带安全帽进入施工现场;
(5)脚手架用钢管均经过除锈油漆处理;
(6)现场外脚手架所有连墙件均用大红色油漆涂刷,严禁任何人未经允许私自拆除,符合《施工组织设计》中脚手架工程施工的要求。
专业监理工程师/监理员:***
日期:2010年**月30日
处理意见:
项目监理机构:
总/专监理工程师(代表):
3、施工机械
大型机械设备D*栋南侧偏西位置3号塔吊一台;D*栋西侧施工电基础已经施工完毕,现在还未安装;钢筋加工场有电动直螺纹套丝机(型号:HGS-40)2台、钢筋弯曲机(型号:GJ7-40)3台、调直切断机(型号:GT4-14)1台、切断机(型号:GQ40FA-40)2台、钢管除锈油漆机(型号:DF-A48-AB)1台;所有施工机械进场、安装验收及使用等均符合要求和规定,满足施工要求;所有施工机械运转正常,无异常情况发生。
(2)特种作业人员抽查情况:
①架子工3名(***前 粤*02**00004**6、*永*粤A**201**00**2、危**粤A02**100***5*);
②塔吊司机1名(杨**粤B**0**008**T);
③塔吊指挥3名(徐**粤B***0098**0**71、龙**粤B03**000***1、王***粤B0**09000**);
(2)模板工程:
D*栋低区十一层(轴线范围:D*-12/D*-J/D*-33/D*-A)楼面梁板模板存在问题:①部分模板拼接部位间隙过大;②部分梁底模板空洞未封堵;③部分客厅板模板不平整;
D*栋低区六层(轴线范围:D*-12/D3-J/D*-33/D*-A)梁板模板于10月12日拆除完毕。该部位混凝土于9月19日浇筑完成,留置的同条件养护试块10月9日送检合格(报告编号:TF-20**10*69),10月11日施工单位报《混凝土拆模申请》GD2**1SZ005□□,监理机构审核相关资料后同意其拆模。
(3)混凝土工程:
①D*栋高区七层梁板砼浇筑已完成。
存在问题:作业人员成品保护意识不强,过早拆除卫生间侧壁模板,砼结构棱角被损坏;过早吊运门式脚手架与墙柱钢筋至轴线D*-3/D*-7/D*-F/D*-B范围内楼面且集中堆放;
②D*栋低区六层(轴线范围:D*-12/D*-J/D*-33/D*-A)混凝土结构观感质量,存在问题:部分柱、梁阳角部位存在漏浆问题,个别梁、板存在轻微漏筋现象;
D3栋高区七层墙柱(轴线范围:D*W-A/D*W-1D*W-S/D3-J/D*-11/ D*-B/D*W-6)钢筋安装工程存在问题:①轴线D*W-P/D*W-6处暗柱与轴线D*-7/D*-G/D*-F处剪力墙纵向钢筋电渣压力焊接头均有个别焊包不饱满,钢筋纵肋未对齐的问题;②轴线D*-8/D*-H处有2跟柱筋偏位达30mm。
④电工2名(**周 粤B01***900***9、刘**粤B**2009***0**5);
⑤建筑焊工2名(***4403**320**081、岳**粤B08***00**549);
⑥电渣压力焊工(龙**083122***4500**56);
以上所有操作证均在使用期内;
(3)现场施工人员有钢筋工38人、木工20人。

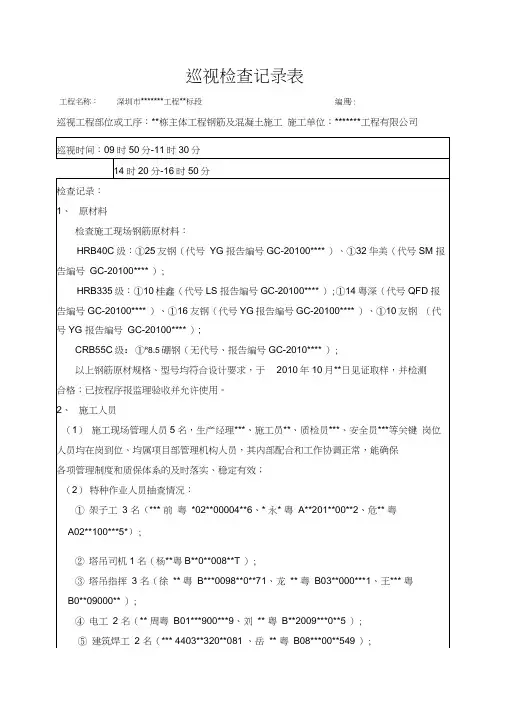

巡视检查记录表
工程名称:深圳市*******工程**标段编号:
巡视工程部位或工序:**栋主体工程钢筋及混凝土施工
施工单位:*******工程有限公司
巡视时间:09时50分-11时30分
14时20分-16时50分
检查记录:
1、原材料
检查施工现场钢筋原材料:
HRB400级:Φ25友钢(代号YG、报告编号GC-20100****)、Φ32华美(代号SM、报告编号GC-20100****);
