碎石桩施工方案

  • 格式:doc
  • 大小:1.16 MB
  • 文档页数:19

中交第三公路工程局有限公司

碎石挤密桩施工方案 1 碎石挤密桩施工技术方案

一、工程概况

郑民高速公路开封段TJ-3合同段路线全长10.2km,软基处理的部位主要为桥头路基和涵洞通道基底,处理形式主要为碎石挤密桩,全线共有162680m。

二、施工进度安排

软基处理计划从2010年5月10日开始正式施工,7月30日完成全线的软基处理。

三、人员及机械设备

碎石挤密桩拟投入一个作业队,共投入碎石打桩机6台,要求桩管内直径不小于426mm,桩管长度必须满足最大桩深需求,桩管上每隔10cm做出进尺标记,每台打桩机配备计量设备;并配备发电机1台,以保证碎石桩打桩时的电力需求。

整个作业面配备管理人员1名,质检人员5名,技术人员2名,每台打桩机配备施工人员3人。

三、材料

碎石填料采用级配良好的碎石,碎石含泥量不大于5%,碎石最大粒径不应超过5cm,垫层材料为2—4cm的级配碎石。

所有人员和材料设备进场前须报请监理工程师审批通过后方可进场,私自进场的人员和材料设备一律清退出场。 中交第三公路工程局有限公司

碎石挤密桩施工方案 2 四、施工方案

(1)、测量放样

根据设计桩位采用小竹杆进行现场放样作业,确定了碎石桩的施工区域后,然后对原地面进行整平。沿线所有碎石桩桩径均为50cm,采用正三角形布置,地基处理宽度要超出路基宽度,并在坡脚外打两排护桩。测量放样时,要报请专业监理工程师在场检测合格后方可开始下道工序的施工。

(2)、试桩

试桩一般为7—9根,呈梅花形布置,目的是为确定碎石桩施工的各项指标,主要有打桩时间、电流、提升反插速度、碎石掺入量等。试验完成后,进行贯入试验及静荷试验,以确定试桩质量。

为加强施工质量控制,提高碎石桩检测精度,在碎石桩施工时,投入底部3块10*10cm的铁块,试桩时使用地质雷 中交第三公路工程局有限公司

碎石挤密桩施工方案 3 达进行桩基长度及其他指示检测,地质雷达检测结果与标准贯入试验进行对比验证。

试桩经过检测试验合格后,方可进行下部大面积施工。

(3)、碎石桩施工

碎石桩施工过程中分以下几个工序来进行:

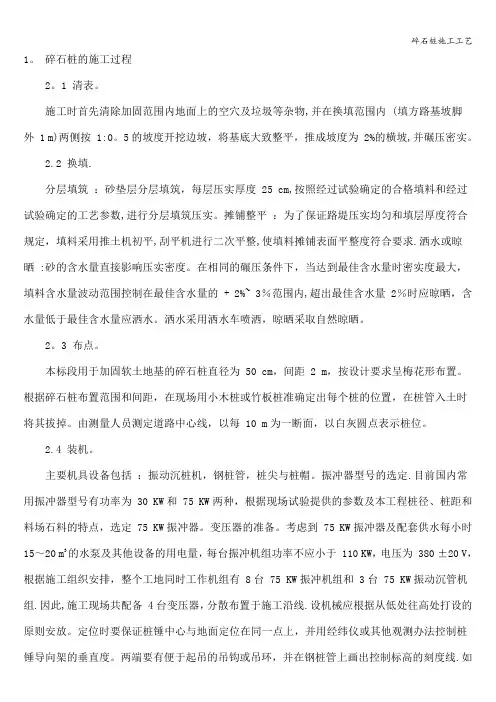

打桩机就位—振动沉管—成孔、灌碎石— 边拔管、边振动、边加料、反插留振—桩成形、桩机移位——质量检测。(施工工艺框图见附图一)

1、打桩机就位:打桩前,要校正桩管长度及投料口位置,使之符合设计桩长;在桩位处铺设少量碎石;根据桩机走行钢轨标出的桩位标记,移动桩机,使桩机对准打桩线;启动卷扬机,按照下横梁上标出的桩位标记移动导向架,使桩管对准打桩点,并将卷扬机离合器刹紧;松动卷扬机离合器,人工合拢活瓣式桩尖,对准地面上标定的桩位;桩机对准后,报请监理工程师检查合格后方可开始下道工序的施工。

2、振动沉管:启动桩锤电机使桩锤振动,桩管沿桩位下沉。

3、成孔、灌碎石。当桩管振动下沉到设计深度后,经监理工程师检测合格后方可开始碎石的灌入,灌入前根据桩深和试桩时确定的充盈系数(充盈系数=碎石填料体积/沉管体积)制作进料斗,按规定的灌碎石量将碎石装入桩管内, 中交第三公路工程局有限公司

碎石挤密桩施工方案 4 如果桩管一次容纳不了应灌入的全部碎石,剩余的碎石待桩管提升下料振动挤密一段时间后,再补充装入。

4、边拔管、边振动、边加料、反复留振。沉入过程中的振动挤密,第一次把桩管提升1m左右,稍提升桩管使桩尖自动打开,桩管内的碎石料流入孔内,然后降落桩管,留振30s,以后边振边拔管,拔管速度需均匀,且每次拔管1m留振10—20s;提升桩管,开启第二投料口并停止振动,进行二次投料直至灌满;提升桩管高于地面,停止振动,进行孔口投料(第三次投料)直至地表。

5、桩成型、桩机移位。待一根桩施工完毕后,进行下一根桩的施工。碎石桩施工顺序从四周边开始向中间进行,由路基两侧向中间进行,采用间隔跳打的方式,先打桩,其后打桩,最外侧一排桩应布置在路基设计边线上。

6、质量检测:碎石桩密实度抽查频率为2%,用重Ⅱ型动力触探测试,贯入量100mm时,击数应大于5次。

碎石桩施工质量标准

项次 检查项目 规定值或允许偏差 检查方法或频率

1 桩距(mm) ±150 抽查3%

2 桩径 不小于设计值 查施工记录

3 桩长 不小于设计值 抽查3%

4 竖直度(%) 1.5 查施工记录

5 灌碎石量 不小于设计值 查施工记录 中交第三公路工程局有限公司

碎石挤密桩施工方案 5 (4)、施工要点

1、正式施工时,要严格按照设计的桩长、桩径、桩间距、碎石灌入量以及试验确定的桩管提升高度和速度、振密挤压次数和留振时间、电机的工作电流等施工参数进行施工,以确保碎石挤密桩桩身的均匀性和连续性;

2、应保证起重设备平稳,导向架与地面垂直,垂直偏角不应大于1.5%,成孔中心与设计桩位偏差不应大于50mm,桩径偏差控制在±20mm以内,桩长偏差不大于100mm;

3、桩底1.5m范围内宜多次反插,以扩大桩的端部断面,穿过淤泥夹层等软基地层时应放慢拔管速度,并减少拔管高度;

4、碎石灌入量不应小于设计要求。

5、提升和反插速度必须均匀,反插深度由深到浅,每根桩在保证桩长和碎石灌入量的前提下,总反插次数一般不得少于8次。

6、若地表水丰富,可先铺一层碎石垫层,有利于排水,同时提高地基强度,便于机械和施工人员行走;

7、振动成桩至地面时应向下复振1m,确保地表不产生缺碎石的凹桩。

五、质量保证措施

1、项目部建立健全了质量保障组织机构和质量保障体系(见附图二、三)。 中交第三公路工程局有限公司

碎石挤密桩施工方案 6 2、技术交底。在碎石桩开工前,要对负责软基处理的技术管理人员和作业队施工人员进行有针对性、实用性的技术交底。

3、过程监控。在施工过程中,项目部加强监控力度,严格履行自检和向监理报检制度,对作业队增强技术和管理方面的指导。

4、成品检测。施工完毕后,要及时的对成品进行检查,自检要逐根检查。

5、反馈和推广制度。对在施工中出现的问题,要及时发现并予以更正,如果有必要,召开专门的技术分析会议,对问题彻底的、有针对性的进行解决;对在施工过程中好的技术、经验和方法,也要及时总结,并注意保持和推广。

六、安全措施

1、项目部成立了安全领导小组,建立健全了安全保证体系(见附图四、五),树立了“安全第一、预防为主、综合治理”的安全生产方针;

2、加强对施工人员的安全教育,树立安全第一的思想,文明施工;

3、电工、司机及其他设备操作人员均须持证上岗;

4、所有机械设备、电路都应定期检查,防患于未然;

5、加强人员管理,无证人员严禁操作;

6、工人上班时必须做好安全防护工作; 中交第三公路工程局有限公司

碎石挤密桩施工方案 7 7、防止外来人员进入施工场地造成不必要事故;

8、在施工时,有被交道路段晚间设红灯标志,白天设醒目标牌。

七、文明施工保证措施

1、项目部建立了完善的环保组织机构和环保体系(见附图六、七);

2、在施工前,加强职工素质教育,增加员工环保意识;

3、保护农作物,严禁对施工区域外的农作物践踏。

4、营造良好的施工环境。在施工现场设置足够的临时卫生设施,经常进行卫生清理

5、尽量减少夜间施工噪音对周围环境的影响,尽量做到不影响周围群众的生活;

6、靠近生活水源的施工,用沟壕或堤坝应同生活水源隔开,避免污染生活源;

7、清洗机械、施工设备的废水严禁直接排入沟渠、道路或农田,禁止机械在运转中产生油污未经处理就直接排放,禁止维修机械时油水直接沟渠、道路或农田;

8、项目部配备了2台洒水车,用来对施工现场和施工便道洒水湿润,避免扬尘。

八、创优措施

1、项目部成立了创优保证组织机构,建立健全了创优保证体系,从而保证在施工工程中明确责任,有章可循(见 中交第三公路工程局有限公司

碎石挤密桩施工方案 8 附图八、九);

2、加强对职工的教育学习,使人人树立创优的意识;

3、确保在施工过程中做到“安全零事故,环保无污染”;

4、不断开展技术学习,保证施工质量,确保每根桩都一次性桩检合格,尽量避免返工,做到“低成本、零缺陷”;

5、在施工过程中,不断进行总结,从而不断的进行工艺创新和技术改进;

6、严格遵照设计文件、施工规范和专项施工方案来组织现场的施工活动。

九、首件产品认可制

郑民高速公路是业主力争国家银质工程奖的项目,所以在首件产品的认可方面,要求较高,业主明确了首件产品三级验收体制,首件产品是一个项目的形象工程,为了使我部的首件产品一次性通过业主的三级验收体制,我部拟采取以下措施:

1、在软基处理施工前,及时的向监理上报软基处理施工方案和开工报告,待审批通过后,方可开始正式施工;

2、在施工前,做好对项目部管理人员和施工作业人员的质量和安全技术交底,提高全员的质量和安全意识;

3、在施工中加强质量监督和过程控制,严格执行自检、报检程序;

4、施工完毕后,及时的对首件工程进行总结,针对出 中交第三公路工程局有限公司

碎石挤密桩施工方案 9 现的问题和好的施工工艺进行总结推广,并形成专门的书面总结材料,及时向监理和业主提出验收报告,争取一次性通过业主的首件工程三级验收体制。

目 录 中交第三公路工程局有限公司

碎石挤密桩施工方案 10 一、工程概况 ............................................................................................. 1

二、施工进度安排..................................................................................... 1

三、人员及机械设备 ................................................................................ 1

三、材料 ..................................................................................................... 1

四、施工方案 ............................................................................................. 2
