大体积筏板基础混凝土施工方案一、施工概述本文档旨在提供大体积筏板基础混凝土施工方案。
大体积筏板基础是一种用于承载大型建筑物的深层基础结构,适用于承受较大荷载的场所。
在施工过程中,需严格按照本施工方案进行操作,以确保施工质量和安全性。
二、施工准备1.完成基础设计和方案评审,并确保设计图纸和规范合理有效。
2.确定施工场地范围,并进行场地清理,清除所有障碍物。
3.就地采集土样,进行原址土壤勘测分析,确保基础设计的准确性。
4.准备混凝土所需原材料,包括水泥、砂、石料等,并进入施工现场。
三、施工步骤1. 基础钢筋安装1.根据设计图纸要求,将钢筋按照规格和间距要求进行切割、弯曲和焊接。
2.将预制钢筋连接件和钢筋连接套筒安装在基础板上,确保安装牢固和稳定。
3.按照设计要求将钢筋固定在基础板上,利用支撑物将其保持在正确的位置。
2. 筏板模板安装1.根据设计图纸要求,制作筏板模板,并进行检查,确保质量合格。
2.将模板逐一安装在基础钢筋上,并使用水平仪和尺子进行调整,使其与设计要求一致,并保证模板之间的连接平整牢固。
3. 浇筑混凝土1.在筏板模板安装完成后,将混凝土原材料按照一定的比例进行配制,并进行充分的搅拌,确保混凝土的均匀性和流动性。
2.将混凝土倒入模板区域,并利用振动器进行振捣,以使混凝土充分密实,并排除气泡和空洞。
3.清除混凝土表面的浮土,并进行养护。
4. 施工验收1.在混凝土凝固后,进行表面养护,确保混凝土在正常环境下快速硬化。
2.对已施工的筏板进行验收,包括对钢筋布置、模板安装和混凝土质量的检查。
3.根据验收结果,对于不合格部分进行修复和整改,直至达到设计和规范要求。
四、施工注意事项1.在模板安装过程中,要确保模板之间的连接牢固,以避免混凝土漏浆和模板松动问题。
2.在混凝土浇筑过程中,要注意控制混凝土的流动性和坍落度,以防止混凝土固结不均匀或太稀薄。
3.施工过程中应加强施工现场的安全管理,确保安全生产。
筏板基础大体积砼施工方案筏板基础是一种常见的基础施工方式,适用于一些大型建筑工程或者复杂地质条件下的基础施工。
筏板基础的特点是承载能力强、稳定性好、安全可靠。
在进行筏板基础的施工时,需要先制定一个详细的施工方案,以下是一个针对筏板基础大体积混凝土施工的方案,共计1200字以上。
1.地质勘察与设计在进行筏板基础施工前,首先需要进行地质勘察,了解地质情况,确定地质条件的稳定性,以便进行适当的加固设计。
根据勘察结果,设计出筏板基础的尺寸、厚度和加固方案。
2.材料准备进行筏板基础施工需要准备的材料包括:混凝土、钢筋、模板、搅拌机、输送泵等。
材料的选用应符合设计要求,材料的质量必须达到国家标准。
3.模板安装根据设计图纸的要求,安装模板。
模板应具备足够的强度和稳定性,确保能承受混凝土浇筑的压力。
模板安装时要确保其水平度、垂直度和尺寸的准确性。
4.钢筋绑扎按照设计要求,进行钢筋的绑扎工作。
钢筋的布置应符合结构设计要求,钢筋之间的间距和竖向、横向的交叉点应满足钢筋布置的技术要求。
5.混凝土搅拌与浇筑使用搅拌机将混凝土搅拌均匀,并使用输送泵将混凝土泵送到施工现场。
混凝土的浇筑应分段进行,每一段的浇筑面积应不超过500平方米,以保证混凝土的均匀性和凝结时间。
6.混凝土的养护混凝土浇筑后,需要进行充分的养护。
采用喷淋、覆盖湿布等方式进行养护,确保混凝土的充分硬化和强度的发展。
7.混凝土的试验与检测在混凝土浇筑完毕后,还应进行一系列的试验与检测,包括混凝土的坍落度、强度、压缩与抗折性能等,以确保筏板基础的质量。
8.安全措施在施工过程中,需要加强安全管理,落实各项安全措施。
施工人员需要佩戴好安全帽、安全鞋等防护用具,确保施工人员的安全。
以上是一个筏板基础大体积混凝土的施工方案,通过严格执行施工方案,可以确保筏板基础的质量和安全性。
在施工过程中,还需要根据实际情况进行调整和优化,以确保施工的顺利进行。

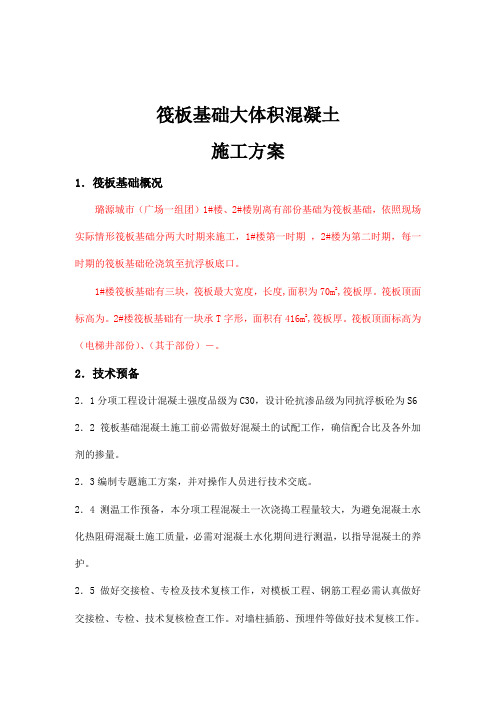

筏板基础大体积混凝土施工方案1.筏板基础概况璐源城市(广场一组团)1#楼、2#楼别离有部份基础为筏板基础,依照现场实际情形筏板基础分两大时期来施工,1#楼第一时期,2#楼为第二时期,每一时期的筏板基础砼浇筑至抗浮板底口。
1#楼筏板基础有三块,筏板最大宽度,长度,面积为70m2,筏板厚。
筏板顶面标高为。
2#楼筏板基础有一块承T字形,面积有416m2,筏板厚。
筏板顶面标高为(电梯井部份)、(其于部份)-。
2.技术预备2.1分项工程设计混凝土强度品级为C30,设计砼抗渗品级为同抗浮板砼为S6 2.2筏板基础混凝土施工前必需做好混凝土的试配工作,确信配合比及各外加剂的掺量。
2.3编制专题施工方案,并对操作人员进行技术交底。
2.4测温工作预备,本分项工程混凝土一次浇捣工程量较大,为避免混凝土水化热阻碍混凝土施工质量,必需对混凝土水化期间进行测温,以指导混凝土的养护。
2.5做好交接检、专检及技术复核工作,对模板工程、钢筋工程必需认真做好交接检、专检、技术复核检查工作。
对墙柱插筋、预埋件等做好技术复核工作。
确保符合设计及施工标准要求。
3.材料设备预备3.1经混凝土搅拌站进行试配,本工程筏板基础混凝土原材料拟采纳:水泥:矿渣硅酸盐水泥。
粉煤灰:采纳二级粉煤灰。
细度用方孔筛过筛筛余量不大于45%;标准稠度用水量不大于58%;烧失量不大于12%;二氧化硅含量不小于40%;二氧化硫含量不大于2%。
膨胀剂经多方联系、比较,采纳天津豹鸣集团生产的UEA膨胀剂。
混凝土用石料采纳密云碎卵石。
石子含泥量不大于1%。
混凝土用砂采纳怀柔二区中砂。
砂子含泥量不大于3%。
混凝土用外加剂采纳北京新中洲生产的HNB-1泵送剂。
以上各混凝土用原材料依照配合比及本分项工程混凝土量由混凝土搅拌站一次预备齐全。
3.2搅拌站要求:要求商品砼厂家供给量确保每小时不小于60立方米。
3.3混凝土输送泵要求:本次筏板砼浇注考虑配备一台HBT60型混凝土输送泵,一台三一SY5600THB-56米型混凝土输送泵车。
大体积筏板基础专项施工方案目录一、前言 (3)1.1 编制依据与原则 (3)1.2 工程概况 (4)1.3 方案编制目的与意义 (5)二、工程地质与水文条件分析 (6)2.1 地质条件评价 (7)2.2 水文气象条件分析 (8)2.3 地基承载力评估 (9)三、筏板基础设计 (10)3.1 筏板尺寸与配筋 (11)3.2 桩基布置与连接方式 (13)3.3 基础底面积与厚度确定 (13)3.4 抗震设防烈度与地震效应分析 (14)四、施工准备 (15)4.1 材料设备采购计划 (16)4.2 施工队伍组织与培训 (17)4.3 施工现场布置与安全防护措施 (19)4.4 施工用水用电保障方案 (20)五、施工方法与工艺流程 (21)5.1 地基处理与验收标准 (22)5.2 筏板施工顺序与方法 (23)5.3 桩基施工工艺流程 (24)5.4 质量控制点设置与验收标准 (26)六、施工设备与工具 (27)6.1 主要施工设备选型与配置 (28)6.2 工具与仪器清单及使用要求 (29)6.3 设备调试与试运行计划 (31)七、现场管理与安全文明施工 (32)7.1 现场调度与沟通协调机制 (33)7.2 安全生产责任制落实 (34)7.3 环境保护措施与应急预案 (35)7.4 质量记录与资料管理要求 (36)八、进度计划与资源配置 (38)九、风险评估与应对措施 (39)9.1 施工过程中可能遇到的风险因素识别 (41)9.2 风险评估方法与分级标准 (42)9.3 针对各类风险的应对措施与预案 (44)9.4 风险监控与报告制度 (44)一、前言随着现代建筑技术的日新月异,高层建筑、大型桥梁等基础设施的建设日益增多,对基础工程的质量与安全要求也愈发严格。
特别是在大体积筏板基础的施工过程中,如何确保其承载能力、耐久性和稳定性,成为工程界关注的焦点。
为此,我们特制定本专项施工方案,旨在为相关工程提供科学、合理且实用的操作指南。
大体积混凝土施工规范第一部分:基础筏板大体积混凝土施工方案混凝土在建筑工程中起着至关重要的作用,尤其是在基础工程中。
本文将针对基础筏板大体积混凝土施工方案进行详细讨论,旨在提高施工质量和效率。
1. 施工前准备在进行基础筏板大体积混凝土浇筑前,需做好以下准备工作:•材料准备:准备混凝土、水泥、石料、沙子等原材料,并确保其质量满足要求。
•施工设备准备:准备搅拌机、输送泵、吊篮等施工设备,并进行检修和试运转,确保设备正常运行。
•施工人员培训:对施工人员进行安全培训,确保他们了解施工流程和安全规范。
2. 浇筑方案设计在设计基础筏板大体积混凝土浇筑方案时,需考虑以下因素:•施工顺序:按照从一端到另一端逐步浇筑的顺序,确保混凝土的连续性和均匀性。
•浇筑方法:采用泵送混凝土的方式进行浇筑,确保混凝土能够均匀填充模板。
•浇筑速度:控制浇筑速度,避免混凝土流动速度过快导致分层或空洞现象。
•浇筑温度:控制浇筑温度,避免混凝土在早期龄期出现温度裂缝。
3. 施工流程基础筏板大体积混凝土施工流程包括以下环节:•准备工作:摆放模板、布置钢筋,做好支撑措施。
•混凝土搅拌:按照设计配合比进行混凝土搅拌,确保混凝土质量。
•混凝土运输:利用输送泵将混凝土输送至浇筑位置。
•混凝土浇筑:从一端到另一端逐步浇筑,确保浇筑均匀、连续。
•均匀抹平:利用抹平工具对混凝土表面进行均匀抹平,确保表面平整。
•养护处理:在浇筑完毕后进行养护处理,保持混凝土适当的湿度和温度,以确保混凝土强度和耐久性。
4. 施工质量控制在基础筏板大体积混凝土施工过程中,需进行质量控制,包括:•原材料检验:对混凝土原材料进行检验,确保其符合相关标准。
•施工过程监控:通过现场监控和检测设备,监控混凝土浇筑过程,及时调整施工参数。
•混凝土质量检测:对浇筑好的混凝土进行抽样检测,确保混凝土质量合格。
结语基础筏板大体积混凝土施工是建筑工程中重要的一环,合理的施工方案和严格的质量控制将直接影响工程质量和安全。
基础筏板大体积混凝土施工及测温方案基础施工是任何建筑工程的重要环节,而基础筏板混凝土施工更是其中关键的一环。
在基础筏板大体积混凝土施工中,需要考虑施工工艺、材料选用、施工时间和测温等因素。
下面将详细介绍基础筏板大体积混凝土施工及测温方案。
施工工艺:1.地基处理:清理施工区域表面杂物,对土壤进行平整,确保均匀承载力。
2.设置导向墙:将导向墙建立在筏板四周,用于引导混凝土的流动,并保持混凝土边界的竖直度。
3.浇筑模板:在导向墙内侧铺设模板,保持模板水平,模板的拼接处要严密,以防止混凝土流失。
4.铺设钢筋:根据设计要求,将钢筋按照预定位置进行排列,注意钢筋与导向墙的连接,使之固定。
5.安装临时设施:在施工期间,需要设置临时设施,如水泵、脚手架等,以保证施工的顺利进行。
6.混凝土浇筑:根据设计要求,选用优质的混凝土,并按照设计施工方案进行浇筑,保证整个筏板均匀、紧密。
7.养护:在混凝土浇筑完成后,进行适当的养护,如覆盖保温层、喷水养护等,使混凝土能够逐渐干燥和强化。
材料选用:1.混凝土:选择符合设计强度和流动性要求的大体积混凝土,使用具备合格证明的商标产品。
2.水泥:选用符合规定标准的硅酸盐水泥,流动性好、强度高。
3.砂、石:选用质量优良的细砂和骨料,确保混凝土强度和稳定性。
4.钢筋:选择优质的钢筋,按照设计要求进行排列和连接,确保基础筏板的承载能力。
施工时间:在施工前需要根据气温、湿度等气象条件以及混凝土配方的特性,合理安排施工时间。
避免在高温、低温或雨雪天气下施工,防止混凝土强度低、开裂等质量问题。
测温方案:在基础筏板大体积混凝土施工中,测温是非常重要的一项工作。
测温可以了解混凝土的温度变化情况,及时发现并纠正可能存在的问题。
1.温度测量点的设置:根据施工图纸和设计要求,在混凝土体内预留一定数量的测温点,设置在不同位置和深度,以全面了解混凝土的温度变化。
2.温度监测设备:选用可靠、精准的温度监测设备,如温度计、温度传感器等。
基础筏板大体积混凝土施工和测温方案基础筏板是一种常见的地基基础结构,用于承载建筑物的重量并分散到地基上。
它一般用于土质较差的地区,可以提供更大的基础支撑面积,增加地基承载力和稳定性。
基础筏板的施工和测温是确保基础质量的重要环节,下面将介绍基础筏板大体积混凝土施工和测温方案。
一、基础筏板大体积混凝土施工方案:1.基础筏板设计:根据建筑物的荷载和地基条件,设计合理的基础筏板结构和尺寸。
2.土方开挖:根据设计要求,进行土方开挖和坑底处理,确保地基平整和牢固。
3.编制施工方案:根据设计和施工要求,编制施工方案,包括模板制作、钢筋绑扎、混凝土浇筑等。
4.模板制作:按照设计要求制作模板,保证模板的强度和尺寸的准确性。
模板应采用钢模板或者木模板。
5.钢筋绑扎:按照设计要求将钢筋进行绑扎,确保钢筋的位置和数量符合设计要求。
6.环境准备:在施工前,清理施工现场,确保施工地点的平整和无杂物。
7.混凝土浇筑:在施工前,根据设计要求调配好混凝土,并进行现场试配。
然后,采用泵送或者自卸车进行混凝土的浇筑,同时注意振捣以确保混凝土的密实性。
8.基础养护:混凝土浇筑完毕后,及时进行养护。
一般采取覆盖湿护、喷水养护等方式,保持混凝土湿润,防止过快脱水引起龟裂。
二、基础筏板测温方案:基础筏板施工完毕后,需要对混凝土的温度进行测量和监控,以确保混凝土的质量和强度。
1.温度测量:选择合适的温度测量仪器,如测温棒、光纤测温仪等,在混凝土中各处进行温度测量。
2.测量位置:测量点需要选择在混凝土的各个部分,如表面、内部等位置,以获取全面的温度数据。
3.测量频率:根据混凝土的养护期,设置不同的测量频率,一般可选择每天或每几天测量一次,直至养护期结束。
4.数据记录和分析:将测得的温度数据记录下来,并进行数据分析,以监测混凝土的温度变化和趋势,判断混凝土的养护效果。
5.养护措施调整:根据温度测量结果,对养护措施进行调整,如增加湿护覆盖、加强养护时间等,以提高混凝土的质量和强度。
第一节、工程简介一、工程概况该项目由1#、5#两栋超高层及6#、9#两栋高层及附属建筑组成。
建筑地基基础设计等级为甲级,结构设计使用年限为50年;其中1#、5#楼结构形式为现浇钢筋混凝土剪力墙结构,均采用筏板基础。
筏板基础均采用C35P8混凝土,筏板厚度均为2000mm。
由于筏板基础厚度及面积均较大,为保证其施工质量,需对筏板的混凝土材料、混凝土配合比、混凝土浇捣、混凝土养护等工序作出适当部署,要重点处理好混凝土浇筑时产生的水化热对混凝土结构自身的影响。
第二节、总体施工方案一、施工部署工程量大、质量要求高是本工程的特点。
为此,必须投入大量的人力、物力,以合理的施工工艺和足够的机具设备,确保筏板基础混凝土浇捣施工的顺利进行,保证工程质量.施工按以下总体安排:筏板基础外周采用砖模支撑+钢管顶撑.钢筋绑扎进行整体施工,区内各设置两台车载式混凝土输送泵,按图示顺序进行,详见附图.筏板混凝土采用斜向分层,一次到顶的方式浇筑,筏板混凝土终凝后在筏板表面进行湿润保温毯保湿养护, 筏板内集水坑、电梯基坑及后浇带采用灌满水保温(坑内侧模板不拆除).在施工过程中,钢筋工、模板工等工种均派人员跟进,随时处理突发事件。
二、施工准备(一)材料、设备准备1、材料本工程采用商品混凝土,需要混凝土量1#、5#分别约为2300、2700m3,施工前与混凝土供应商做好交底,要求其做好砼供应的计划,保证基础筏板混凝土的连续性。
2、施工机械设备塔吊:2台, 塑料薄膜:4000m2车载泵:2台,振动棒:10支抽水泵:2台(软泵管)照明器具等其他设备一批项目部尚需与商品混凝土公司做好沟通,要求商品混凝土公司另准备一台车载作备用。
当现场车载泵出现故障,预计不能及时修复时,项目部应立即要求商品混凝土公司更换车载泵到场浇筑混凝土。
(二)、技术准备1、对施工人员进行了针对性的技术交底,明确筏板基础混凝土浇捣的顺序及技术重点。
2、为保证浇捣的连续性,商砼站特派泵机修理工程师驻现场,遇到问题马上解决,以免影响混凝土的浇捣。
筏板基础大体积混凝土施工方案筏板基础是一种常见的大体积混凝土施工方案,用于承载建筑物或结构的重量,在控制沉降和抗震方面表现出良好的性能。
下面将详细介绍筏板基础的施工步骤和注意事项。
一、施工步骤1.地面准备:首先需要清理施工区域,清除杂物和土壤。
如果土质较松软,还需要进行有机物质的清理,以确保基础的稳定性。
2.基坑开挖:根据设计方案确定基坑的尺寸和深度,并进行开挖。
基坑的尺寸应略大于实际筏板基础的尺寸,以便进行混凝土施工。
3.基坑处理:根据基坑的深度和类型,进行基坑处理。
对于较浅的基坑,可以采用简单的均匀夯实和清理底部杂物。
对于较深的基坑,可能需要采用支护结构进行加固。
4.渗透防护层:在基坑底部和侧壁施工渗透防护层,以防止水从土壤中渗透进入混凝土中。
这可以使用聚合物涂料或涂胶水的方式进行施工。
5.钢筋安装:根据设计方案的要求,在基坑底部和侧壁安装钢筋。
钢筋的数量和排列方式应根据设计方案的要求进行安排。
钢筋的质量检查和位置调整十分重要,以确保基础的强度和稳定性。
6.模板安装:根据设计方案的要求,安装混凝土模板,以保持混凝土的形状和尺寸。
模板应牢固地安装在地面上,以防止水泥浆液溢出。
7.混凝土浇筑:在模板安装完成后,进行混凝土的浇筑。
混凝土应均匀地倒入模板中,并使用振动器进行震实,以避免空洞和气泡的产生。
8.表面处理:对于较大面积的筏板基础,需要对其表面进行处理,以增加其抗滑和抗渗能力。
这可以采用机械或化学方法进行施工。
9.养护:混凝土施工完成后,需要进行适当的养护,以确保混凝土的强度和稳定性。
养护期间,应避免在基础上施加额外的载荷和冲击。
二、注意事项1.土壤调查:在进行筏板基础施工之前,应进行土壤调查和工程勘察,以了解土壤的性质和基坑的稳定性。
根据土壤的性质,进行合理的处理措施。
2.材料选用:在进行施工之前,应对混凝土和钢筋进行质量检查,确保其符合设计和规范要求。
材料的质量直接关系到基础的强度和稳定性。
筏板大体积混凝土施工方案 2在大型混凝土结构施工中,筏板大体积混凝土施工是一项重要的工程技术。
本文将介绍这种施工方案的具体步骤和要点,以及施工中可能遇到的一些问题和解决方法。
一、施工前准备在进行筏板大体积混凝土施工之前,首先需要做好充分的准备工作。
具体包括以下几个方面:1.工程测量:确定施工区域的准确位置和尺寸,以确保混凝土浇筑的准确性。
2.施工材料准备:准备好所需的水泥、骨料、添加剂等混凝土原材料,确保质量符合要求。
3.设备准备:检查混凝土搅拌机、输送泵等设备的正常运转情况,确保施工过程中没有故障。
4.施工人员培训:对施工人员进行相关技术培训,确保他们能够熟练操作设备。
二、施工步骤筏板大体积混凝土施工主要分为以下几个步骤:1.地基处理:对施工区域的地基进行处理,确保地基承载能力满足要求。
2.筏板安装:安装筏板模板,按照设计要求进行布置和固定。
3.钢筋加工:加工钢筋,根据设计要求进行捆绑。
4.混凝土搅拌:将水泥、骨料等原材料放入混凝土搅拌机中进行搅拌。
5.混凝土浇筑:使用输送泵将混凝土输送至筏板模板内,按层次进行浇筑。
6.表面整平:使用振捣器对浇筑完成的混凝土进行表面整平处理。
7.养护:及时对浇筑的混凝土进行养护,确保其强度和耐久性。
三、施工注意事项在进行筏板大体积混凝土施工过程中,需要注意以下几个方面:1.控制浇筑速度:尽量控制混凝土的浇筑速度,避免出现浇筑不均匀的情况。
2.注重养护质量:养护过程中要保持混凝土湿润,避免在养护期间出现龟裂现象。
3.安全第一:严格遵守安全操作规程,确保施工现场安全。
4.质量把控:及时检查混凝土的配合比、强度等指标,确保施工质量符合设计要求。
四、施工问题及解决方法在筏板大体积混凝土施工过程中,可能会遇到一些问题,例如混凝土坍塌、浇筑不均匀等。
对于这些问题,可以采取以下解决方法:1.混凝土坍塌:增加混凝土的粘度,适当调整搅拌时间和搅拌速度。
2.浇筑不均匀:加强振捣处理,确保混凝土的均匀性和密实性。
ADD: 河南省郑州市城东路116号 - 1 - 中国建筑第*工程局有限公司
CHINA CONSTRUCTION SEVENTH ENGINEERING DIVISION.CORP.LTD
***书香苑施工方案 ******工程 大体积混凝土施工方案
中国建筑第*工程局有限公司 编制日期: 二O一五年一月二日 ADD: 河南省郑州市城东路116号 - 2 - 中国建筑第*工程局有限公司
CHINA CONSTRUCTION SEVENTH ENGINEERING DIVISION.CORP.LTD
***书香苑施工方案 目 录 1、编制依据…………………….……..……………………………………………………3 2、工程概况……………………..…………………………………………………………3 3、施工准备…………………..……………………………………………………………4 3.1技术准备…………………………………………………………………………………4 3.1.1优化配合比………………………………………………………………………….....4 3.1.2底板混凝土温差计算………………………………………………………….………6 3.1.3大体积混凝土裂缝控制计算…………………...……………………..………………7 3.2混凝土浇筑领导小组…….……………………………………..….……………………9 3.3施工现场准备…………..………………………………………………………………10 3.4施工交底准备………..…………………………………………………………………10 3.5机械准备……………..…………………………………………………………………11 4、施工布署………………………………………………………………………………11 5、混凝土的浇筑…………………………………………………………………………11 5.1底板浇筑方式……………………..……………………………………………………11 5.2基础底板浇筑技术要求…………..……………………………………………………12 5.3底板混凝土养护方法……………..……………………………………………………13 6、混凝土测温………………………..……………………………………………………13 6.1测温点的布置方式……..………………………………………………………………14 6.2测温管布置……………..………………………………………………………………14 6.3测温记录要求……………………………………………………..……………………17 7、保温保湿养护降温措施………………………………………………………………18 8、大体积混凝土的裂缝质量控制………………………………………………………18 9、底板混凝土施工应急准备……………………………………………………………19 10、底板内特殊部位的处理………………………………………………………………19 11、质量保证措施………………………………………………………………………19 12、安全文明安全施工…………………………………………………………………25 ADD: 河南省郑州市城东路116号 - 3 - 中国建筑第*工程局有限公司
CHINA CONSTRUCTION SEVENTH ENGINEERING DIVISION.CORP.LTD
***书香苑施工方案 1、编制依据 1.1、******施工组织设计。 1.2、本工程地下室部分施工图纸。 1.3、国家有关的规范、标准、规程、图集。 序号 名称 编 号
1 规程 规范 标准 法规 砼结构工程施工质量验收规范 GB50204—2002(2011版) 地基与基础工程施工及验收规范 GB50202—2002 建筑工程施工质量验收统一标准 GB50300—2013 大体积混凝土施工规范 GB50496-2012 混凝土强度检验评定标准 GB5017-2010 混凝土外加剂应用技术规范 GB50119-2013 混凝土泵送施工技术规程 (JGJ/T10-2011) 施工现场临时用电安全技术规程(JBJ46—2012) 建筑机械使用安全技术规程(GBJ33—2013)
2 其它 本企业内部质量、安全、环境程序文件,企业标准及管理制度 高层建筑施工手册及其它参考文件资料 2、工程概况 本工程6#、8#、10#楼,地下为筏板基础,强度等级:地下室底板混凝土:C45,抗渗等级:P8;筏板厚1400mm。6#、8#楼砼量约1300m3,10#楼砼量约1900m3 这种大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑做为一个施工重点和难点认真对待。大体积混凝土施工重点主要是将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和发展。因此,特编制大体积砼施工方案。 3、施工准备 3.1技术准备 底板混凝土浇筑日期在1月份,正值低温施工,在混凝土施工过程中要控制混凝土的中心温度与表面温度差不大于25℃,防止混凝土出现温度裂缝。 混凝土的中心温度通过两方面的措施进行控制,一是降低混凝土的水化温升,二是提高混凝土入模浇筑温度,以上两条措施分别从混凝土配合比原材料升温这两方面进行ADD: 河南省郑州市城东路116号 - 4 - 中国建筑第*工程局有限公司
CHINA CONSTRUCTION SEVENTH ENGINEERING DIVISION.CORP.LTD
***书香苑施工方案 技术处理。具体措施有以下几条: 3.1.1、混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范各有关的规定。 3.1.2、混凝土的配合比、原材料计量、搅拌、养护和必须符合施工规范的规定。 3.1.3、砼试块的取样、制作、养护和试验必须符合规范要求,其强度必须达到规范标准。 3.1.4、对设计不允许有裂缝的结构,严禁出现裂缝 3.1.5、确定采用阶梯式递进分层浇筑方法,每浇筑层50cm,紧接着施工第二层,每层施工宽度6米左右。 3.1.6、配合比委托试验室提前试配,掺用外加剂按照图纸设计进行配置。 3.1.7、砼采用集中搅拌,泵送砼,使用粗骨料,尽量选用粒径大(1-3)级配良好的粗骨料,掺用粉煤灰等掺合料,以改善砼和易性,降低水灰比,以达到减少水泥用量,降低水化热的目的。 3.1.8、加强砼测温工作,根据温差关系确定另外采取相应措施。 3.2优化配合比 3.2.1、混凝土配合比设计 根据设计要求,本工程±0.00以下部位属于二b类环境,混凝土的总碱含量不大于3.0Kg/m3,氯离子含量不超过0.15%,水灰比不大于0.55。根据本设计图纸的要求,采用掺加MPC聚合物纤维膨胀剂的补偿收缩混凝土 ,混凝土的限制膨胀率≥0.00015(水中14D),限制干缩率≤0.0003(水中14D,空气中28D)。 3.2.2、试验室配合比要求 为降低水化热,水泥采用低水化热的普通硅酸盐水泥。为了降低混凝土内部温升,在满足混凝土强度、耐久性、抗渗性的条件下,把水泥用量降低,降低水化热,同时掺入一定量粉煤灰,“分解”水化热,改善混凝土和易性。掺入粉煤灰,可保证设计强度不变的情况下,延长混凝土凝结时间,避免施工裂缝出现,掺入粉煤灰可降低混凝土徐变、干缩性和热膨胀系数,提高抗泌水性和抗离析性,混凝土抗渗性能显著增加,对抑制碱集料反映也有效果。 大体积混凝土施工所用水泥其3d天的水化热不宜大于240kJ/kg,7d天的水化热不宜大于270kJ/kg。当混凝土有抗渗指标要求时,所用水泥的铝酸三钙含量不宜大于8%; 骨料的选择,除应符合国家现行标准《普通混凝土用砂、石质量及检验方法标准》JGJ 52的有关规定外,尚应符合下列规定: 3.2.2.1 细骨料宜采用中砂,其细度模数宜大于2.3,含泥量不大于3%; ADD: 河南省郑州市城东路116号 - 5 - 中国建筑第*工程局有限公司
CHINA CONSTRUCTION SEVENTH ENGINEERING DIVISION.CORP.LTD
***书香苑施工方案 3.2.2.2 粗骨料宜选用粒径5~31.5mm,并连续级配,含泥量不大于1%; 3.2.2.3 应选用非碱活性的粗骨料; 大体积混凝土配合比设计,除应符合现行国家现行标准《普通混凝土配合比设计规范》JGJ 55外,尚应符合下列规定: (一) 所配制的混凝土拌合物,到浇筑工作面的坍落度不宜低于160mm。 (二) 拌和水用量不宜大于175kg/m3。 (三)粉煤灰掺量不宜超过胶凝材料用量的40%. (四)砂率宜为38~42%。 (五)拌合物泌水量宜小于10L/m3。 在混凝土制备前,应进行常规配合比试验,并应进行水化热、泌水率、可泵性等对大体积混凝土控制裂缝所需的技术参数的试验;必要时其配合比设计应当通过试泵送。在确定混凝土配合比时,应根据混凝土的绝热温升、温控施工方案的要求等,提出混凝土制备时粗细骨料和拌和用水及入模温度控制的技术措施。 3.2.3、外加剂、掺和料选用 采用高效缓凝减水剂和MPC膨胀剂,调整混凝土凝结时间使其满足施工要求,保证混凝土整体性浇筑,同时加长混凝土内部散热过程,避免温度裂缝。所有掺合料和外加剂等均选用绿色环保型产品,且无污染、无毒害、无氨类等,并经检测合格产品。 3.2.4、掺量 膨胀剂掺加比例一般可按下值(相当水泥重量的百分比):抗渗砼、膨胀加强带按6%;收缩/沉降后浇带按12%。 3.2.5、原材料升温 冬期浇筑混凝土,宜采用热水拌和、加热骨料等提高混凝土原材料温度的 措施,混凝土入模温度不低于5℃。 3.3底板混凝土温差计算 水泥水化热引起的绝热温升与混凝土单位体积中水泥用量和水泥品种有关,并随混凝土的龄期增长按指数关系增长,混凝土内部的最高温度多数发生在浇筑后的3-5天,一般在3-5天接近于最终绝热温升,在计算中取t=3 根据底板要求选取计算模型为:坍落度160mm、混凝土入模温度5℃、大气平均温度-5℃, 其他相关数据依据相应的数表查得。
