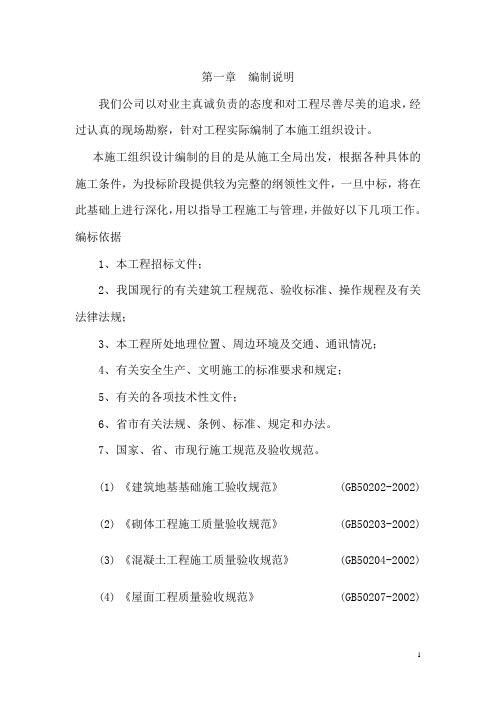

第一章编制说明我们公司以对业主真诚负责的态度和对工程尽善尽美的追求,经过认真的现场勘察,针对工程实际编制了本施工组织设计。
本施工组织设计编制的目的是从施工全局出发,根据各种具体的施工条件,为投标阶段提供较为完整的纲领性文件,一旦中标,将在此基础上进行深化,用以指导工程施工与管理,并做好以下几项工作。
编标依据1、本工程招标文件;2、我国现行的有关建筑工程规范、验收标准、操作规程及有关法律法规;3、本工程所处地理位置、周边环境及交通、通讯情况;4、有关安全生产、文明施工的标准要求和规定;5、有关的各项技术性文件;6、省市有关法规、条例、标准、规定和办法。
7、国家、省、市现行施工规范及验收规范。
(1) 《建筑地基基础施工验收规范》 (GB50202-2002)(2) 《砌体工程施工质量验收规范》 (GB50203-2002)(3) 《混凝土工程施工质量验收规范》 (GB50204-2002)(4) 《屋面工程质量验收规范》 (GB50207-2002)(5) 《建筑地面施工质量验收规范》 (GB50209-2002)(6) 《建筑装饰装修工程质量验收规范》 (GB50210-2001)(7) 《建筑给排水及采暖工程施工质量验收规范(GB50210-2002)(8) 《建筑电气安装工程施工质量验收规范》 (GB50303-2002)(9) 《建筑工程施工质量验收统一标准》 (GB50300-2001)(10) 《建设工程文件归档管理规范》 (GB/T50328-2001)(11) 《钢筋混凝土高层建筑结构设计与施工规程》JGJ3-91(12) 《建筑桩基技术规范》 JGJ94-2008(13) 《建筑基坑支护技术规程》 JGJ120-99(14) 《混凝土结构工程施工及验收规范》 GB50204-92(15) 《地下防水工程施工及验收规范》 GBJ208-83(16) 《地下工程防水技术措施》 GBJ108-87(17) 《建筑装饰工程施工及验收规范》 JGJ73-91(18) 《建筑工程冬期施工规程》 JGJ104-97(19) 《建筑工程质量检验评定标准》 GBJ301-88(20) 《建筑安装工程质量检验评定统一标准》GBJ300-88(21) 《砌筑砂浆配合比设计规范》 JGJ/T98-96(22) 《混凝土配合比设计规程》 JGJ/T55-96(23) 《工程测量规范》 GB50026-93(24) 《建筑变形测量规程》 JGJ/T8-97(25) 《混凝土外加剂应用技术规范》 GBJ119-88(26) 《钢筋焊接及验收规程》 JGJ18-96(27) 《采暖与卫生工程施工验收规范》 GBJ242-82(28) 《给排水管道工程施工及验收规范》 GB50268-97(29) 《电气装置安装工程低压电器施工及验收规范》GB50254-96(30)《电气装置安装工程电气照明装置工程施工及验收规》GB50259-96(31) 《建筑电气安装工程质量检验评定标准》GBJ303-88(32) 《钢筋焊接接头试验方法》 JGJ27-86(33) 《混凝土强度检验评定标准》 GBJ107-87(34) 《混凝土质量控制标准》 GB50164-92(35) 《普通砼用砂质量标准及检验方法》 JGJ52-92(36) 《普通砼用碎石和卵石质量标准及检验方法》JGJ53-9210、国家、省、市现行安全生产、文明施工的规定。
公园森林步道工程施工组织设计方案目录第一章编制依据及范围 (2)第二章工程概况 (3)第三章施工部署 (6)第一节质量、进度、安全目标 (7)第二节项目管理总体安排 (7)第三节设备、人员动员周期和设备、人员、材料运到施工现场的方法 (10)第四节施工调度 (10)第四章施工方案 (11)第一节施工准备 (11)第二节基础工程施工方案 (13)第三节钢桁架工程施工方案 (20)第四节给排水工程施工方案 (31)第五节电气工程施工方案 (33)第六节坡道景观工程施工方案 (39)第五章施工进度计划 (50)附施工进度计划表 (51)第六章资源供应计划 (52)第七章施工平面布置 (57)附项目部平面布置示意图 (60)第八章技术组织措施计划 (61)第一节保证进度目标的措施 (61)第二节保证质量目标的措施 (66)第三节分项工程施工质量保证措施 (68)第四节保证安全目标的措施 (77)第五节保证成本目标的措施 (89)第六节保证季节施工的措施 (91)第七节保证环境的措施 (94)第八节文明施工的措施 (98)第九章实施难点和对策 (101)第十章其他应注意的事项 (103)第一章编制依据及范围一、编制依据1、**市鼓楼区建设投资管理中心发布的“**公园—金牛山城市森林步道(施工)”招标文件、补遗书、施工图(示范段)设计文件以及施工技术规范、标准等。
2、现行市政、建筑等设计规范、施工技术规范及规程、工程质量检验评定及验收标准,市政工程预算定额等。
3、现场踏勘、实地调查情况。
4、本单位施工同类工程的成功经验。
根据我单位对现场的考察调查结合我们的技术能力、机械设备状况、管理水平、施工经验及拟投入本合同段的资源配置。
二、编制原则1、遵循招标文件条款的原则在编制施工组织设计的过程中,严格按照招标文件的规定,做到统一标准,规范编制。
2、遵循设计和规范、验收标准的原则在编写主要项目施工方法中,严格按设计要求,执行现行施工规范和验收标准,正确组织施工,保证工程质量达到合格,力争创优。

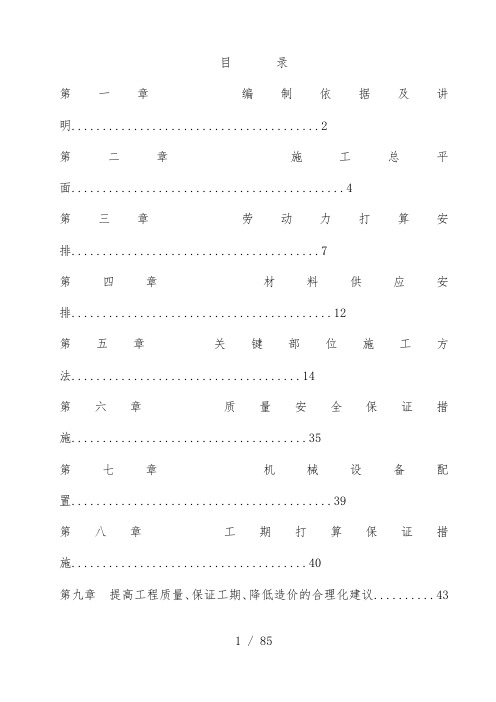

目录第一章编制依据及讲明 (2)第二章施工总平面 (4)第三章劳动力打算安排 (7)第四章材料供应安排 (12)第五章关键部位施工方法 (14)第六章质量安全保证措施 (35)第七章机械设备配置 (39)第八章工期打算保证措施 (40)第九章提高工程质量、保证工期、降低造价的合理化建议 (43)第十章在施工中采纳新技术、新材料、新工艺、新设备 (46)第十一章在施工采纳环保、消防、降噪声、文明等施工技术措施 (47)第十二章保修服务承诺 (55)附表一拟投入本工程的要紧施工设备表 (56)附表二拟配备本工程的试验和检测仪器设备表 (57)附表三劳动力打算表 (58)附表四打算开、竣工日期和施工进度网络图 (59)附表五施工总平面图 (60)附表六临时用地表 (61)第一章编制依据及讲明第一节编制讲明通过对本工程设计图纸进行深入研究和分析,综合考虑本工程的施工特点和施工实际需要,结合以往同类工程施工的经验,对本工程的施工方案、施工治理、质量治理、工期打算、安全文明施工及新技术、新工艺等方面进行周密的部署,制订出本施工组织设计。
本施工组织设计编制的目的是:为本工程施工提供一份完整的纲领性文件,用以指导工程的施工与治理,确保屯留县嶷山城郊森林公园人行步道(防火通道)建设项目第二标段优质、高效、安全、文明地完成,交予业主使用,体现用户至上,业主中意的企业精神。
本施工组织设计编制的原则是:严格遵守招标文件和规范的各项规定及要求,依照工程的特点,认真组织施工,确保工程质量和工期达到业主中意。
合理安排施工顺序,做到布局合理、重点突出、全面展开、平行交叉作业、科学组织、均衡生产。
各工序紧密衔接,幸免不必要的重复工作及窝工,以保证施工连续、均衡、有节奏的进行。
第二节编制依据(1)屯留县嶷山城郊森林公园人行步道(防火通道)建设项目第二标段地形、周边现场情况,水准点、气象、交通运输道路、建设单位提供的施工用地、水源、电源。
公园项目施工组织设计编制日期:年月日目录第一章、编制依据第二章、工程概况第三章、施工准备第四章、施工现场总平面布置第五章、施工总进度计划及保证措施第六章、主要施工方案及技术措施第七章、质量保证措施和创优计划第八章、安全、文明、环保措施计划第九章、施工场地治安保卫管理计划第十章、冬季和雨季施工方案第十一章、项目组织管理机构第十二章、承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划和劳动力计划第十三章、成品保护和工程保修工作的管理措施和承诺第十四章、任何可能的紧急情况的处理措施、预案以及抵抗风险的措施第十五章、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案第十六章、与发包人、监理、设计人及相关部门的配合第一章、编制依据一、XXX公园项目(施工)招标文件。
二、XXX公园项目(施工)设计图纸。
三、XXX公园项目(施工)工程量清单。
三、XXX公园项目(施工)现场踏勘资料。
四、参照的技术规范:1、城市绿化工程施工及验收规范(CJJ/T82—99)2、施工现场临时用电安全技术规范(JGJ46—88)3、混凝土结构工程施工及验收规范(GB50204--92)4、建筑工程质量检验评定标准(GBJ301—88)5、建筑安装工程质量检验评定统—标准(GBJ300--80)6、电气装置安装工程电气照明装置施工及验收规范(GB50259—96)7、建筑电气安装工程质量检验评定标准(GBJ303—880)8、地基与基础工程施工及验收规范(GBJ202—83)9、园林植物栽植技术规程(试行本)10、园林工程质量验收评定标准(试行本)11、其他有关施工技术标准、规范和验收标准。
第二章、工程概况一、建设规模XXX公园项目位于三亚市亚龙湾国家旅游度假区,总用地面积38.06公顷,拟建配套建筑物总建筑面积19429.24㎡(不包括图腾柱广场地下建筑改造面积9500㎡),其中地上建筑面积11877.87㎡,地下建筑面积7551.37㎡(滨海综合服务站地下室建筑面积603.48㎡,地下车库建筑面积6476.47㎡,过街地下通道及出入口建筑地下室建筑面积471.42㎡,建筑层数地上1层(局部2层)地下1层。
公园施工组织设计方案一、工程概况本次公园建设项目位于具体地点,占地面积约为X平方米。
公园旨在为周边居民提供一个休闲、娱乐、健身的综合性场所,包括绿地景观、休闲步道、儿童游乐区、健身设施、公共厕所等设施。
二、施工准备1、技术准备(1)熟悉施工图纸,进行图纸会审,提出疑问并解决。
(2)编制施工组织设计、施工方案及技术交底。
(3)根据施工图纸,进行测量放线工作,设置控制桩和水准点。
2、现场准备(1)清理施工现场,拆除障碍物,平整场地。
(2)搭建临时设施,包括办公区、生活区、仓库等。
(3)修筑施工道路,保证材料运输畅通。
3、材料准备(1)根据施工进度计划,编制材料采购计划。
(2)对原材料进行检验,确保质量合格。
4、劳动力准备(1)根据工程规模和施工进度计划,确定劳动力数量。
(2)组织劳动力进行培训,提高技能水平。
三、施工部署1、施工顺序先进行场地平整和土方工程,然后进行地下管线铺设,接着进行景观工程和道路工程施工,最后进行设施安装和绿化工程。
2、施工区域划分根据公园的功能和施工特点,将施工区域划分为绿地景观区、休闲步道区、儿童游乐区、健身设施区等。
3、施工进度计划制定详细的施工进度计划,明确各分项工程的开始时间和完成时间,确保工程按时竣工。
四、主要分项工程施工方法1、土方工程(1)根据设计要求,进行土方开挖和回填。
(2)采用机械和人工相结合的方式,保证土方工程的质量和进度。
2、地下管线工程(1)按照设计图纸,进行给排水、电力、通信等管线的铺设。
(2)做好管线的防腐、保温和防护工作。
3、景观工程(1)景观小品的制作和安装,要保证造型美观、结构牢固。
(2)水景工程要做好防水处理,确保不渗漏。
4、道路工程(1)路基的压实要符合规范要求。
(2)路面铺设要平整、牢固,排水顺畅。
5、设施安装工程(1)健身设施、儿童游乐设施的安装要严格按照说明书进行,确保安全可靠。
(2)公共厕所的设备安装要符合卫生标准。
6、绿化工程(1)选择适宜的植物品种,进行种植和养护。
(精品文档)某公园施工组织设计(完整版)筑龙网 W W W .Z H U L O N G .C O M第一章总则一、编制依据1、XXX**公园建设工程招标文件,标前会议。
2、XXXXXXX**公园建设工程设计图纸。
3、⑴ 《浙江省建筑工程预算定额》(1994)⑵ 《浙江省仿古建筑及园林工程预算定额》(1993)⑶ 《全国统一施工机械台班费用定额——浙江省台班单价》(1994)⑷ 《全国安装工程预算定额浙江省单位估价表》(1994)⑸ 《浙江省建筑安装工程费用定额》(1994)⑹ 《全国市政工程预算定额浙江省单位估价表》(1993)。
4、省市建设主管部门有关规定。
二、编制原则1、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格做到统一标准,规范编制。
2、遵循设计文件和规范验标的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。
3、坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据自身施工能力,施工经验,技术水平,坚持科学组织,合理安排,均衡生产,平行作业,尽量平衡施工高峰。
确保高速度,高质量,高效率完成本项目的施工任务。
4、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理筑龙网 W W W .Z H U L O N G .C O M 工程师指令,尊重监理意见,严格管理。
5、坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程质量、施工进度以及降低工程成本的新技术、新设备、新工艺、新材料积极采用。
6、坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业作业队为基本作业形式,充分发挥专业人员和专用设备的优势,同时采取综合管理手段,合理调配,以达到整体优化的目的。
7、充分利用进度计划,进行计划安排,对总体施工计划进行时差、资源优化,以达到降低资源消耗,均衡资源强度,最终使编制计划确保优质快速完成本工程,又降低造价的目的。
目录第一章总则第二章工程总体概况第三章施工技术方案第一节施工前准备工作第二节施工总体安排第三节主要施工技术方案第四章施工管理体系第一节管理系统第二节管理人员职责第五章工程质量及保证措施第一节质量目标及保证体系第二节确保工程质量优良的制度及措施第三节季节性施工措施第四节实现承诺的依据第五节技术档案管理第六章工期、进度及保证措施第一节工期目标第二节保证工期措施第三节确保工期的手段第七章安全生产、文明施工、环境保护措施第一节安全生产保障措施第二节文明施工保证措施第三节环境保护措施第八章拟投入的主要物资计划及施工机械计划第一节拟投入的主要物资计划第二节拟投入的主要施工机械计划第九章劳动力安排计划第十章施工总进度计划表第十一章施工总平面布置图第一章总则一、编制依据1、工程招标文件。
2、工程设计图纸及现场勘察。
3、⑴《省建筑工程预算定额》。
⑵《全国统一施工机械台班费用定额一一省台班单价》。
⑶《全国安装工程预算定额湖北省单位估价表》。
⑷《省建筑安装工程费用定额》。
⑸《全国市政工程预算定额湖北省单位估价表》。
4、省市建设主管部门有关规定。
二、编制原则1、遵循招标文件条款的原则,在编制施工组织设计文字说明及附图表中,严格做到统一标准,规范编制。
2、遵循设计文件和规范验标的原则,在编写主要项目施工方法中严格按照设计要求,执行现行施工规范和验收标准,正确组织施工,确保工程的质量、进度。
3、坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据自身施工能力,施工经验,技术水平,坚持科学组织,合理安排,均衡生产,平行作业,尽量平衡施工高峰。
确保高速度,高质量,高效率完成本项目的施工任务。
4、坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师指令,尊重监理意见,严格管理。
5、坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程质量、施工进度以及降低工程成本的新技术、新设备、新工艺、新材料积极采用。
一、施工组织设计目录第一章综合说明第二章施工方案及技术措施第三章质量承诺及保证措施第四章施工主要工序第五章工期承诺及保证措施第六章安全文明施工管理体系及保证措施第七章环境保护管理体系与措施第八章主要管理和技术人员配置第九章主要施工机械配置第十章施工总平面图第一章综合说明一、工程概况1、项目名称:*******公园工程。
2、建设地点:**********。
3、资金情况:政府出资,资金已落实。
4、工期计划:120日历天。
计划开工时间为:2017年2月1日;计划完工日期为:2017年5月31日。
5、质量要求:符合《建筑工程施工质量统一验收标准》(GB50300-2013)及现行相关质量验收标准的要求,确保工程施工一次性验收合格。
6、招标范围:项目包含土方开挖、排水工程、绿化园林、一、二号廊桥等建设项目。
具体详见工程量清单及设计图。
二、编制依据1、*******公园工程招标文件。
2、施工规范和工程质量检验评定标准。
现行相关的国家强制性标准和技术规范、规程《水利水电工程施工通用安全技术规程》(SL398—2007);《水利工程工程量清单计价规范》(GB50501—2007);《水利水电建设工程验收规程》(SL223—2008);《水利水电工程施工质量评定规程》(SL223—1999);《**市城镇绿化条例》;《**市城市园林绿化植物栽植工程技术规范》;《**市园林绿化行业规章开始实施》;《市政园林绿化管养及处罚标准》;《建筑机械使用安全技术规程》JGJ33-2001;3、通过对施工场地现场及其周边环境的考察所取得的建筑位置的地形地貌、料源料场、道路交通、水电情况等资料。
4、历年来总结形成的有关类似工程施工的科技成果、工法以及既有的施工资源、装备能力、生产经验和管理水平。
第二章施工方案及技术措施一、测量、放样工程1、施工放样方法(1)根据监理工程师给定的测量基准点,建立本工程的平面和高程控制网,根据控制网首先利用全站仪和经纬仪设立坐标控制网点,并加以标明和保护。
公园施工组织设计方案一、前言。
公园是城市中重要的休闲场所,为了提升城市居民的生活质量,我们计划对某市区内的公园进行改造和施工。
本文档旨在提出公园施工组织设计方案,确保施工过程安全、高效、有序进行,最大程度地减少对周边环境的影响。
二、施工前准备。
1. 施工前的调研和规划。
在施工前,我们将进行详细的调研和规划工作,包括对公园周边环境、地形地貌、交通情况等进行全面了解,制定详细的施工方案和施工进度计划。
2. 安全防护措施。
在施工前,我们将对施工区域进行安全评估,制定安全防护措施,确保施工过程中不会对周边环境和施工人员造成安全隐患。
三、施工组织设计。
1. 施工队伍组织。
我们将组建专业的施工队伍,包括工程技术人员、施工工人、安全监管人员等,确保施工队伍的素质和数量能够满足施工需要。
2. 施工设备准备。
在施工前,我们将对所需的施工设备进行清点和检修,确保施工设备的正常运转,以提高施工效率。
3. 施工材料采购。
我们将提前对所需的施工材料进行采购,确保施工过程中能够及时供应所需材料,避免因材料短缺而延误施工进度。
四、施工过程管理。
1. 施工进度控制。
我们将制定详细的施工进度计划,并设置监督检查机制,确保施工进度能够按计划进行,及时发现并解决施工过程中的问题。
2. 环境保护措施。
在施工过程中,我们将严格执行环境保护措施,减少对周边环境的影响,确保施工过程中不会对周边环境造成污染。
3. 安全生产管理。
我们将加强对施工现场的安全监管,严格执行安全操作规程,确保施工过程中不会发生安全事故。
五、施工后的整改和验收。
1. 施工结束后,我们将对施工质量进行全面检查,确保施工质量符合相关标准和要求。
2. 对施工过程中出现的问题,我们将及时进行整改和改进,以提高施工质量和效率。
3. 最终验收合格后,我们将对公园进行交付,并做好后续的维护管理工作,确保公园能够长期保持良好的状态。
六、总结。
本文档提出了公园施工组织设计方案,通过详细的施工前准备、施工组织设计和施工过程管理等措施,确保施工过程安全、高效、有序进行,最大程度地减少对周边环境的影响。
公园改造工程施工组织设计一、编制依据1. 公园改造工程招标文件及标前会议纪要。
2. 公园改造工程设计图纸及相关设计文件。
3. 国家和地方建设主管部门的相关规定、标准及验收规范。
4. 施工经验及技术水平,参照以往完成的类似工程项目。
二、工程概述1. 工程地点:某市某公园。
2. 工程规模:占地面积XX平方米,主要包括绿化改造、广场铺装、设施更新、照明系统改造等。
3. 工程目标:打造一个功能完善、环境优美、适合市民休闲娱乐的公园。
三、施工组织设计原则1. 遵循招标文件及设计文件的要求,确保工程质量、进度和安全。
2. 严格执行国家和地方的法律法规、标准及验收规范。
3. 充分利用现有资源,合理配置施工要素,提高施工效率。
4. 注重环境保护和文明施工,降低对周边环境的影响。
5. 积极推广应用新技术、新材料、新工艺和新管理方法。
四、施工组织结构1. 项目经理部:负责整个项目的组织、协调和管理。
2. 技术部:负责施工方案的制定、技术交底和施工图纸的解析。
3. 质量安全部:负责工程质量、安全及环保措施的落实。
4. 采购部:负责材料和设备的采购及供应。
5. 施工队伍:负责现场施工,包括绿化、铺装、设施安装等。
五、施工进度计划根据工程量和施工周期,制定合理的施工进度计划,确保工程按时完成。
具体进度计划如下:1. 绿化改造:预计XX个月完成。
2. 广场铺装:预计XX个月完成。
3. 设施更新:预计XX个月完成。
4. 照明系统改造:预计XX个月完成。
六、施工质量保证措施1. 严格把控原材料质量,确保原材料合格。
2. 加强施工过程控制,执行施工工艺和质量标准。
3. 定期对施工人员进行技术培训和质量教育。
4. 加强质量检查和验收,对不合格工程及时整改。
七、施工安全及环保措施1. 制定施工现场安全管理制度,明确安全责任。
2. 加强施工现场的安全防护,确保施工人员安全。
3. 严格执行环保法规,降低施工对环境的影响。
4. 定期对施工现场进行卫生清理,保持环境整洁。
1 一、施工条件 1、工程概况: ***国家森林公园是绥芬河市的一个重要旅游景点,公园内基础设施完善,电力线路完备,现已开发建成滑雪场一个,接待中心一座,别墅一栋。为增强绥芬河国家森林公园的游乐功能,开发独具特色的水上游乐项目,满足中外客商及广大居民休闲、度假、娱乐的需求,计划建设森林公园塘坝工程。塘坝坝址位于301国道南侧红花岭沟小绥芬河的左岸,控制流域面积6.4平方公里 ,总库容13.1万立方米,水面面积3万立方米,建设面积约为134374立方米。 2、主要施工项目及工程量: 项目内容:由土坝工程、溢洪道工程及引水工程三大部分组成。土坝坝轴线全长198m,总工程量134374m3,其中包括土方、石方、混凝土、砖砌体、凉亭及人行桥1座,钢管制作安装13.42t,球阀安装2台等。 各分部分项工程的工程量详见附表一:工程量清单。 二、施工总布置、施工准备及临时工程 1、施工总布置的依据、布置原则 本工程施工总布置的依据:有关标准及规范、现场施工条件。 布置原则:以即满足工程施工需要、又符合创建文明建设工地为前提,充分利用现有对外交通等自然条件,综合考虑主体工程规模、施工方案、工期、造价等,按照本工程招标文件和《水利水电施工组织设计规范》(SDJ338-89)标准,结合本工程现场特点,本着少占 2
地、少拆迁、保护绿地和环境,尽量减少对现有交通干扰及经济合理的原则,因地制宜、因时制宜、有利施工、方便生活、易于管理、安全可靠、经济合理地规划生产生活区、对内对外交通、供电供水以及料场等。 2、施工准备 A、施工技术准备 1)工程开工前,由技术负责人组织所有工程技术人员对施工图纸进行会审,熟悉施工技术规范和设计要求,研究图纸是否存在有问题、疑点和标注不明的内容,并同设计部门做好交底和施工前洽商记录。 2)开工前组织所有工程技术人员勘察施工现场,编制、审定施工组织设计和施工方案,向施工管理人员做好交底,明确施工方法和技术要求,抓住施工重点、难点,以便更好的指导施工。 3)检测、校核各种仪器、仪表,保证测量设备的精度。 B、施工现场准备 1)绘制工程定位平面控制网、复验、校核定位线。 2)做好临时水电路布置,搭设有关生产和生活临设,铺设施工道路。 3)选择临建场地,搭设临建设施。根据临建平面图的要求进行临建的施工,搭建职工宿舍、职工食堂、办公用房、仓库等设施。 4)修整工区施工道路,保证各种车辆、机具等畅通无阻。营造良好的施工流通环境。 3
C、施工人员准备 1)建立有施工经验、合理分工与密切协作的项目部领导机构。项目经理部实行项目经理负责制,配备各种专业人员,并保证专业人员持证上岗,以加大技术含量。 2)组织施工管理人员认真学习施工规范和图纸要求,使其对施工要求有一个全面的了解和掌握,并对各个管理人员所负责的施工范围进行详细的分工,做到责权明确。 3)选择具有本专业施工经验的施工人员,对其进行严格管理,精心把关,提高各级操作人员的整体素质。 4)按照工期安排合理组织劳动力,按计划有序地安排好职工的生产生活,并定期与不定期地对其进行安全防火和文明施工教育,提高职工安全意识。 D、施工生产准备 1)组织施工人员进场,进行临建工作,按照施工平面布置图将水、电、施工道路引至施工现场并安排就位,做到“三通一平”,即水通、电通、路通、场地平整。临建及生活区布置在地势高,地面较为干燥的阶地上。 2)办理各类开工手续,协调与当地政府和各有关单位的关系,保证良好的施工环境。 3)在进场后,召开全体施工人员安全教育会,加强安全和保卫工作,做到安全生产和文明生产。 E、劳动组织准备 4
1)建立有施工经验、合理分工、密切协作的项目部领导机构。 2)按照开工日期和劳动力需要量计划,组织工人进场,安排好职工生活,进行安全防火和文明施工教育。 3)组织职工进行专业技术培训,熟悉图纸和进行规范的学习。 4)对施工机械操作人员进行操作技能的培训,使他们对所使用的机械性能有一个全面的认识,并能排除简单的故障。 F、机械设备及物资准备 1)检查施工机械机具,对现有机械机具进行维护,保证机械运转正常。对施工需要而尚无的机械机具进行租用或购置进场。 2)按照工程进度和施工安排,合理组织施工机械设备陆续进场,对于进场的机械,提前组织各机械操作人员认真学习机械的使用方法和操作规程的学习,并对机械操作人员进行施工机械简易维修常识的培训,使机械操作手在施工过程中对施工当中遇到的简单故障能够顺利的排除,以确保工程施工能够顺利而连贯地进行,从而保证施工连续性,保质保量地完成各项施工任务。 3)施工机具准备。根据施工方案和进度计划要求,计划施工机具、设备进场,并确定停放场地。 4)组织物资按计划进场和保管。根据预算的材料分析用量和施工进度要求,填写材料用料计划上报物资设备部门,物资设备部门对所需的物资进行有计划预定和采购。材料进场后,依据材料试验规程进行检测、试验。杜绝劣质建材进入现场,保证工程质量。 5)保证材料来源稳定、可靠,不缺货,不断货。 5
6)加强物资保管,做好物资标识,现场码放有序。 G、技术资料准备 1)根据图纸及施工要求,熟悉施工所需各种施工技术规范和质量检验评定标准,做到有法可依,严禁违章操作。 2)对于各种图集、施工规范、规程做到妥善保管,做到标识并严格履行文件借阅手续。 3、施工用水、电、风及临时工程 (1)施工用水 本工程施工用水部位主要有工程生产及附属工厂及生活区等。用水项目包括开挖施工用水、填筑施工用水、混凝土施工用水、井底安装施工用水、消防用水及生活用水等等。准备在住区及施工现场各打一眼2英寸的手电两用深水井,各安设一台1.1Kw16m扬程离心泵,水泵流量要求在10m3/h以上,设置水池及水罐各一个,并配备送水车两台。 (2)施工用电 本工程施工采用国电,从变配电系统0.4KV变压器接口架设至施工现场、附属加工厂和生活区的低压线路200m。根据施工现场用电负荷配备变压系统。各生产、生活用电负荷见下表: 序号 用电地点 用电负荷(KW) 1 施工区 80 2 生活区 40 合计 120 6
上述表所示,本工程高峰用电设备容量总和为120KW,同时保证施工用电连续性,防止停电耽误施工生产,现场配备一台4135型50KW的发电机组做为备用电源;同时配备20kw发电机组供混凝土振捣用电。 (3)场区通讯 为了便于与建设单位、监理单位联系,项目经理部配备8部手机,工地内部联系采用对讲机通讯,甲方人员的通讯由我方配备移动电话。 (4)对外交通条件及材料供应 绥芬河市国家森林公园塘坝工程的施工地点距离市区较近,道路均为白色路面,交通便利。 工程所需材料、代用材料由我企业在甲方指定的生产厂家及产地外购,所有运至工地的外购材料,需具有进场合格证和有关的试验报告,同时按规范要求进行抽样检查,经现场监理工程师认可后方可投入使用。所有进场的材料均进行二次化验,合格后方可使用。若由于某种客观原因采购不到规定规格的材料,替代材料的使用以满足工程设计和规范要求为准,并经监理工程师批准后进行。并设有专业机构和专业人员,负责材料的采购和管理工作。 (5)临时工程 1)施工区布置:根据现场勘查和业主提供的资料,考虑设备进出场和工程施工范围,拟在大坝左侧建立施工区,右侧建生活区,均有施工便道与之相通。 7
2)砼拌和系统 砼拌和站是砼施工现场的心脏,砂石、水泥及外加剂要围绕拌和站,水电要到位,熟料运输要紧凑,经比较选择在大坝左侧的位置。拌和站的生产能力受控于砼的浇筑速度,根据施工计划配备1台BJ20混凝土强制式搅拌机的小型搅拌站,承担混凝土浇筑;配置2台1m3的装载机ZL40进行堆料和上料工作,配置砼输送泵1台HB30进行主要混凝土的浇筑,设置400m2袋装水泥库可储存600吨水泥,设置5m3水箱1只,直接自深井供水。 3)砂石料系统 本工程不自设砂石料加工厂,砂石料均采用市场供应。砂石场紧靠拌和站南侧布置,砂子、碎石均在建设单位指定的厂家购买并采用汽车运输。 砂石料场设置在大坝上游,料场面积根据砼浇筑量确定,用装载机堆高4~5m,砂料场面积425m2,石子料场面积375m2,砂石料场设0.5%排水坡度,坡向排水沟。 4)围堰、施工便道搭设 本工程搭设围堰,土方采用外运,使用人工配合挖掘机填筑围堰。施工完成后,使用小松挖掘机拆除,翻斗车及人工配合进行土方的回填。为便于施工运输,拟在大坝两侧各搭设一条施工便道,直接通往施工区。 5)由于本工程施工期间需要排水,基坑内的积水采取明排,用水泵抽出,使施工现场始终处于正常的施工状态。故临时拟投入两台 8
4寸水泵,由两人专门负责,在施工期每天24小时轮流看管水泵抽水,预计需270台班。
主要临建设施规模如下表: 项目名称 规模(m2) 备注 办公室及职工宿舍 1000 砖砌平房 食堂 300 砖砌平房 材料实验室 160 砖砌结构 砂石料场 800 露天 水泥库 400 管棚结构 钢筋木材加工场 200 露天 物资仓库 200 砖砌结构 变压器房 20 砖砌平房 设备停放场及修理车间 400 管棚结构 临时拌和站 300 管棚结构 水泵房 20 砖砌结构 厕所 50 管棚结构 合计 3850 三、主体工程施工方法 本合同工程主要为挡水工程、溢洪道工程、引水工程及金属结构制作安装四大部分组成。
