电渗井点降水记录
- 格式:pdf
- 大小:41.48 KB
- 文档页数:1
基坑降水5大方法、5种问题、3大因素基坑降水是指在开挖基坑时,地下水位高于开挖底面,地下水会不断渗入坑内,为保证基坑能在干燥条件下施工,防止边坡失稳、基础流砂、坑底隆起、坑底管涌和地基承载力下降而做的降水工作。
降水的施工工程是深基坑施工的一到重要的施工环节,很大部分的基坑事故都是与地下水有关系。
基坑降水是保证基础质量的重要步骤,明沟加集水井降水、轻型井点降水、喷射井点降水、电渗井点降水、深井井点降水等等。
基坑宽度小于6米时可沿基坑长边方向布置单侧线性井点,大于6米则需两则布置或环状布置井点。
单侧线性井点要布置在地下水流靠上游的方向上。
降水井运行一段时间后,地下水会形成稳定的降水漏斗。
降水漏斗的坡度约为1:10,也就是说,当井点处地下水位下降1米并长时间稳定时,离井点约10米范围内的地下水位都将受到影响,而且,距离井点越远降水幅度越小。
关于基坑降水工程,大家是否想要了解更多呢?下面小编来为大家介绍基坑降水工程5大降水方法、基坑降水工程降水施工方案、基坑降水工程降水须考虑的3大因素、基坑降水工程常见施工问题及应急措施。
基坑降水工程5大降水方法01、明沟加集水井降水明沟加集水井降水是一种人工排降法。
它具有施工方便,用具简单,费用低廉的特点,在施工现场应用的最为普遍。
在高水位地区基坑边坡支护工程中,这种方法往往作为阻挡法或其他降水方法的辅助排降水措施,它主要排除地下潜水、施工用水和天降雨水。
在地下水较丰富地区,若仅单独采用这种方法降水,由于基坑边坡渗水较多,锚喷网支护时使混凝土喷射难度加大(喷不上),有时加排水管也很难凑效,并且作业面泥泞不堪阻碍施工操作。
因此,这种降水方法一般不单独应用于高水位地区基坑边坡支护中,但在低水位地区或土层渗透系数很小及允许放坡的工程中可单独应用。
02、轻型井点降水轻型井点降水(一级轻型井点)是国内应用很广的降水方法,它比其他井点系统施工简单、安全、经济,特别适用于基坑面积不大,降低水位不深的场合。
工程施工降水是保证地下部分施工顺利进行的重要措施。
在地下水位较高的地区进行基坑开挖时,由于含水层被切断,地下水会不断地渗流入基坑,导致基坑浸水,使施工条件变差,地基承载力下降,甚至可能引起流砂、管涌和边坡失稳等现象。
因此,为确保基坑施工安全,必须采取有效的降水和排水措施,也称降水工程。
常用的降水方法有以下几种:1. 集水井降水:集水井降水是利用井点管将基坑内的水收集起来,通过排水管排出坑外。
集水井降水适用于基坑面积较小、水位较高的场合。
施工时,应在基坑四周布置井点管,并在井点管的顶部设置集水井,通过排水管将水排出。
2. 深井降水:深井降水是通过深井将地下水抽出来,降低地下水位。
深井降水适用于水位较高、降水深度较大的场合。
施工时,应在基坑中央或周边布置深井,利用水泵将地下水抽出。
3. 电渗井点降水:电渗井点降水是利用电渗作用,通过井点管将地下水中的离子带出,降低地下水位。
电渗井点降水适用于土体渗透性较差、水位较高的场合。
施工时,应在井点管中设置电极,通过电流将地下水中的离子带出。
4. 管井降水:管井降水是通过在基坑周边布置管井,利用管井中的水泵将地下水抽出来。
管井降水适用于基坑面积较大、水位较高的场合。
施工时,应在基坑周边布置管井,并在管井中设置水泵,将地下水抽出。
5. 喷射井点降水:喷射井点降水是利用喷射泵将地下水抽出来,降低地下水位。
喷射井点降水适用于水位较高、降水深度较大的场合。
施工时,应在基坑周边布置喷射井点,利用喷射泵将地下水抽出。
在选择降水方法时,应根据实际的自然环境中岩土渗透系数来选择合适的降水方法。
同时,降水工程的施工方案应根据基坑的尺寸、形状、水位高度、土质条件等因素进行设计,确保降水效果。
在施工过程中,应加强对降水工程的监测,及时调整施工方案,确保施工安全。
井点降水之轻型井点降水发表时间:2014-06-19井点降水:基坑开挖前,在基坑四周预先埋设一定数量的滤水管(井),在基坑开挖前和开挖过程中,利用抽水设备不断抽出地下水,使地下水位降到坑底以下,直至土方和基础工程施工结束为止。
井点降水有两类:一类为轻型井点(包括电渗井点与喷射井点);另一类为管井点(深井泵)。
对不同的土质应采用不同的降水形式,表1.16为常用的降水形式。
表1.16 降水类型及适用条件轻型井点(图1.17)就是沿基坑周围或一侧以一定间距将井点管(下端为滤管)埋入蓄水层内,井点管上部与总管连接,利用抽水设备将地下水经滤管进入井管,经总管不断抽出,从而将地下水位降至坑底以下。
轻型井点法适用于土壤的渗透系数为0.1~50m/d的土层中;降低水位深度:一级轻型井点3~6m,二级井点可达6~9m。
轻型井点设备由管路系统和抽水设备组成。
管路系统包括滤管、井点管、弯联管及总管等。
滤管(图1.18)为进水设备,其构造是否合理对抽水设备影响很大。
1、轻型井点的布置当基坑或沟槽宽度小于6m,水位降低深度不超过5m时,可用单排线状井点布置在地下水流的上游一侧,两端延伸长度一般不小于沟槽宽度(图1.19)。
在考虑到抽水设备的水头损失以后,井点降水深度一般不超过6m。
井点管的埋设深度H(不包括滤管)按下式计算(图1.19(b)):H≥H1+h+iL (1.14)式中H1——井点管埋设面至基坑底的距离,m;h——基坑中心处坑底面(单排井点时,为远离井点一侧坑底边缘)至降低后地下水位的距离,一般为0.5~1.0m;i——地下水降落坡度;环状井点为1/10,单排线状井点为1/4;L——井点管至基坑中心的水平距离(单排井点中为井点管至基坑另一侧的水平距离),m。
如宽度大于6m或土质不定,渗透系数较大时,宜用双排井点,面积较大的基坑宜用环状井点(图1.20);为便于挖土机械和运输车辆出入基坑,可不封闭,布置为U形环状井点。

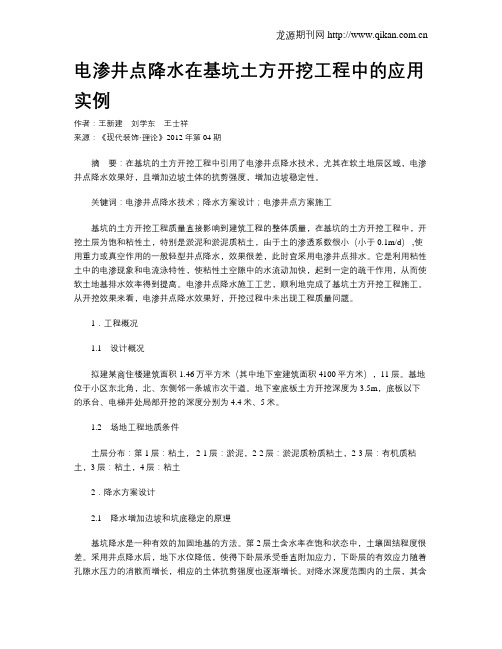

电渗井点降水在基坑土方开挖工程中的应用实例作者:王新建刘学东王士祥来源:《现代装饰·理论》2012年第04期摘要:在基坑的土方开挖工程中引用了电渗井点降水技术,尤其在软土地层区域,电渗井点降水效果好,且增加边坡土体的抗剪强度,增加边坡稳定性。
关键词:电渗井点降水技术;降水方案设计;电渗井点方案施工基坑的土方开挖工程质量直接影响到建筑工程的整体质量,在基坑的土方开挖工程中,开挖土层为饱和粘性土,特别是淤泥和淤泥质粘土,由于土的渗透系数很小(小于0.1m/d) ,使用重力或真空作用的一般轻型井点降水,效果很差,此时宜采用电渗井点排水。
它是利用粘性土中的电渗现象和电流泳特性,使粘性土空隙中的水流动加快,起到一定的疏干作用,从而使软土地基排水效率得到提高。
电渗井点降水施工工艺,顺利地完成了基坑土方开挖工程施工。
从开挖效果来看,电渗井点降水效果好,开挖过程中未出现工程质量问题。
1.工程概况1.1 设计概况拟建某商住楼建筑面积1.46万平方米(其中地下室建筑面积4100平方米),11层。
基地位于小区东北角,北、东侧邻一条城市次干道。
地下室底板土方开挖深度为3.5m,底板以下的承台、电梯井处局部开挖的深度分别为4.4米、5米。
1.2 场地工程地质条件土层分布:第1层:粘土, 2-1层:淤泥,2-2层:淤泥质粉质粘土,2-3层:有机质粘土,3层:粘土,4层:粘土2.降水方案设计2.1 降水增加边坡和坑底稳定的原理基坑降水是一种有效的加固地基的方法。
第2层土含水率在饱和状态中,土壤固结程度很差。
采用井点降水后,地下水位降低,使得下卧层承受垂直附加应力,下卧层的有效应力随着孔隙水压力的消散而增长,相应的土体抗剪强度也逐渐增长。
对降水深度范围内的土层,其含水量因降水而显著减小,其重度从浮重度提高到饱和重度,这部分土层在增加的自重应力作用下逐渐固结,土体抗剪强度相应增长。
由于第2层淤泥的透水性差(渗透系数为0.000711m/d),持水性较强,用一般轻型井点和喷射井点降水效果较差,选用电渗井点对土起疏干作用,使水排出。

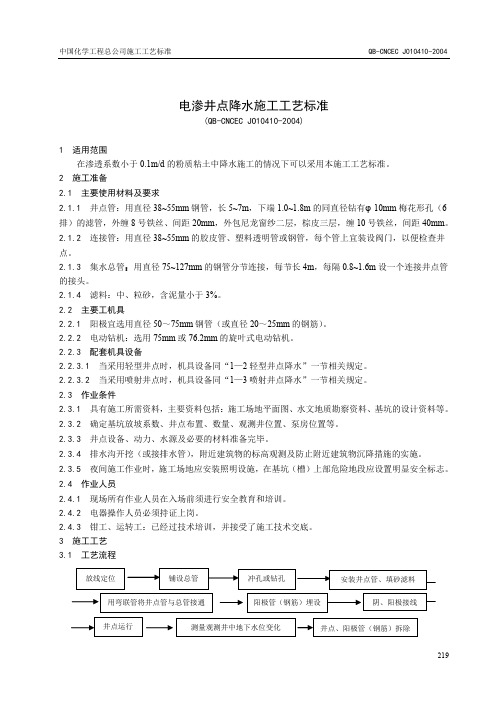

219电渗井点降水施工工艺标准(QB-CNCEC JO10410-2004)1 适用范围在渗透系数小于0.1m/d 的粉质粘土中降水施工的情况下可以采用本施工工艺标准。
2 施工准备2.1 主要使用材料及要求2.1.1 井点管:用直径38~55mm 钢管,长5~7m ,下端1.0~1.8m 的同直径钻有φ10mm 梅花形孔(6排)的滤管,外缠8号铁丝、间距20mm ,外包尼龙窗纱二层,棕皮三层,缠10号铁丝,间距40mm 。
2.1.2 连接管:用直径38~55mm 的胶皮管、塑料透明管或钢管,每个管上宜装设阀门,以便检查井点。
2.1.3 集水总管:用直径75~127mm 的钢管分节连接,每节长4m ,每隔0.8~1.6m 设一个连接井点管的接头。
2.1.4 滤料:中、粒砂,含泥量小于3%。
2.2 主要工机具2.2.1 阳极宜选用直径50~75mm 钢管(或直径20~25mm 的钢筋)。
2.2.2 电动钻机:选用75mm 或76.2mm 的旋叶式电动钻机。
2.2.3 配套机具设备2.2.3.1 当采用轻型井点时,机具设备同“1—2轻型井点降水”一节相关规定。
2.2.3.2 当采用喷射井点时,机具设备同“1—3喷射井点降水”一节相关规定。
2.3 作业条件2.3.1 具有施工所需资料,主要资料包括:施工场地平面图、水文地质勘察资料、基坑的设计资料等。
2.3.2 确定基坑放坡系数、井点布置、数量、观测井位置、泵房位置等。
2.3.3 井点设备、动力、水源及必要的材料准备完毕。
2.3.4 排水沟开挖(或接排水管),附近建筑物的标高观测及防止附近建筑物沉降措施的实施。
2.3.5 夜间施工作业时,施工场地应安装照明设施,在基坑(槽)上部危险地段应设置明显安全标志。
2.4 作业人员2.4.1 现场所有作业人员在入场前须进行安全教育和培训。
2.4.2 电器操作人员必须持证上岗。
2.4.3 钳工、运转工:已经过技术培训,并接受了施工技术交底。
井点降水之轻型井点降水发表时间:2014-06-19井点降水:基坑开挖前,在基坑四周预先埋设一定数量的滤水管(井),在基坑开挖前和开挖过程中,利用抽水设备不断抽出地下水,使地下水位降到坑底以下,直至土方和基础工程施工结束为止。
井点降水有两类:一类为轻型井点(包括电渗井点与喷射井点);另一类为管井点(深井泵)。
对不同的土质应采用不同的降水形式,表1.16为常用的降水形式。
表1.16 降水类型及适用条件轻型井点(图1.17)就是沿基坑周围或一侧以一定间距将井点管(下端为滤管)埋入蓄水层内,井点管上部与总管连接,利用抽水设备将地下水经滤管进入井管,经总管不断抽出,从而将地下水位降至坑底以下。
轻型井点法适用于土壤的渗透系数为0.1~50m/d的土层中;降低水位深度:一级轻型井点3~6m,二级井点可达6~9m。
轻型井点设备由管路系统和抽水设备组成。
管路系统包括滤管、井点管、弯联管及总管等。
滤管(图1.18)为进水设备,其构造是否合理对抽水设备影响很大。
1、轻型井点的布置当基坑或沟槽宽度小于6m,水位降低深度不超过5m时,可用单排线状井点布置在地下水流的上游一侧,两端延伸长度一般不小于沟槽宽度(图1.19)。
在考虑到抽水设备的水头损失以后,井点降水深度一般不超过6m。
井点管的埋设深度H(不包括滤管)按下式计算(图1.19(b)):H≥H1+h+iL (1.14)式中H1——井点管埋设面至基坑底的距离,m;h——基坑中心处坑底面(单排井点时,为远离井点一侧坑底边缘)至降低后地下水位的距离,一般为0.5~1.0m;i——地下水降落坡度;环状井点为1/10,单排线状井点为1/4;L——井点管至基坑中心的水平距离(单排井点中为井点管至基坑另一侧的水平距离),m。
如宽度大于6m或土质不定,渗透系数较大时,宜用双排井点,面积较大的基坑宜用环状井点(图1.20);为便于挖土机械和运输车辆出入基坑,可不封闭,布置为U形环状井点。

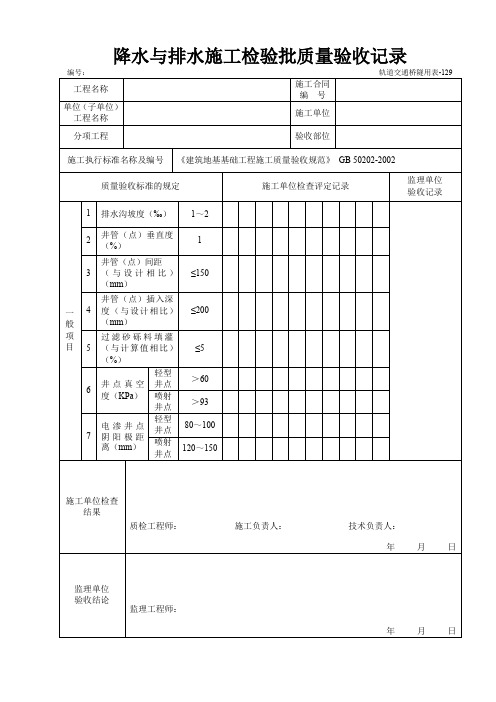

降水与排水工程检验批质量验收记录表
GB 50202-2002
3.井管(点)垂直度:1%。
插管时观察检查。
4.井管(点)间距:≤15%,与设计相比。
尺量检查。
8.电渗井点阴阳极距离:轻型井点80~100mm。
尺量检查。
喷射井点120~150mm。
尺量检查。
检查后形成施工记录,检查施工记录。
5.井管(点)插入深度:≤200mm。
与设计相比,用水准仪检查。
6.过滤砂砾填灌:≤5mm。
与计算值相比,检查回填料用量。
7.井点真空度:轻型井点>60kpa。
检查真空度表。
喷射井点>93kpa。
检查真空度表。
周围环境检测措施:根据《建筑地基基础工程施工质量验收规范》GB 50202-2002第7.8.1条的规定,基坑外降水时,应有降水范围的估算,对重要建筑物或公共设施在降水工程中应实施有
效检测。
一般项目:
1.排水沟坡度1‰~2‰:观察检查,达到坑内无积水,沟内排水畅通。
2.集水井设置:集水井位置及尺寸符合设计要求,间距宜每隔30~40m设置一个。
说 明
主控项目: GD24010203。
轻型(喷射)井点降水记录C 2.5.1.35 编号:专业技术负责人:质检员:专业工长:建筑施工技术,建筑施工组织,建筑工程计量与计价,建筑工程经济,混凝土结构,建筑构造与识图,钢结构,砌体结构,高层建筑施工,工程测量,工程结构抗震,装配化施工技术,建筑工程资料管理,建筑工程质量与安全管理,建筑CAD,天正建筑,BIM。
建筑工程技术专业主要包括土建、采暖卫生与煤气工程、电梯和消防,给排水工程五个方面,专业应具备建筑工程技术人员从业必须的文化基础与专业理论知识,从事建筑工程施工一线技术与管理等工作的高等技术应用型人才。
技术交底的作用与分类1什么是施工技术交底技术交底是施工企业极为重要的一项技术管理工作,是施工方案的延续和完善,也是工程质量预控的最后一道关口。
其目的是使参与建筑工程施工的技术人员与工人熟悉和了解所承担的工程项目的特点、设计意图、技术要求、施工工艺及应注意的问题。
2技术交底的作用使参与施工活动的每一个技术人员,明确本工程的特定施工条件、施工组织、具体技术要求和有针对性的关键技术措施,系统掌握工程施工过程全貌和施工的关键都位。
使参与工程施工操作每一个工人,通过技术交底,了解自己所要完成的分部分项工程的具体工作内容,操作方法、施工工艺、质量标准和安全注意事项等,做到施工操作人员任务明确,心中有数达到有序地施工,以减少各种质量通病,提高施工质量的目的。
3施工技术交底的分类(1)施工组织设计交底①重点和大型工程施工组织设计交底:由施工企业的技术负责人把主要设计要求、施工措施以及重要事项对项目主要管理人员进行交底。
其他工程施工组织设计交底由项目技术负责人进行交底。
②专项施工方案技术交底:由项目专业技术负责人负责,根据专项施工方案对专业工长进行交底。
(2)分项工程施工技术交底由专业工长对专业施工班组(或专业分包)进行交底。
“四新”技术交底:由项目技术负责人组织有关专业人员编制并交底。
(3)设计变更技术交底设计变更技术交底:由项目技术部门根据变更要求,并结合具体施工步骤、措施及注意事项等对专业工长进行交底。
