项目时间管理计算练习题计算练习题1.某项目各活动的紧前活动的逻辑关系见下表:活动代号ABCDEFGHIJ紧前活动___BBA,D,CCE,F,GF,GC紧后活动要求:请分析各活动的紧后活动逻辑关系,将分析结果填入表中。
2.某产品的制造工序明细表及相互逻辑关系见下表:工序代号AB C DEFGHIJKLM紧前工序- - B B A A A A D,H E,F E,F J,K I,J,K 要求:请分别绘制节点式网络图和箭线式网络图。
3.某项目各活动的逻辑关系和某些活动之间的搭接关系见下表:活动名称ABCDEFGH紧后活动B,C,D,EFFGGHH_搭接关系SF(AB),FF(AD) SS(CF) FF(GH)要求:请绘制能表示以上逻辑关系和搭接关系的节点式网络图。
4.某化工厂拟进行管道维修工程,工程的各项维修活动、及依赖关系和工作时间见下表所示:活动代号ABCDEFGHIJKLMNO紧前活动- A A B,CA A F D,E,GD,EH,IJ J K,K M,N时间(小时)8 8 12 35 225 200 40 32 8 8 8 24 4 6 4要求:(1)绘制双代号网络图;(2)计算网络时间参数;(3)确定关键路线及该维修工程的总工期。
5.某项目的各项活动及其相互关系、作业时间和搭接时间要求见下表:活动名称A B C D E F G H I J K M N O紧后E、F、GF、GI、K、MN、O H、J H、JI、K、MK、M N - - N - -活动作业间4 5 2 5 3 7 9 8 6 6 8 6 4 8 搭接时间TSS(B、F)=3TFS(F、H)=2TSF(I、N)=2要求:(1)分别用箭线网络和结点网络形式绘制网络图;(2)分别计算(不考虑搭接时间和考虑搭接时间)网络时间参数,并确定关键路线和总工期。
6.某工程项目的网络图及各活动的持续时间和搭接时间(周)如下:要求:(1)不考虑搭接时间确定关键路线及总工期;(2)考虑搭接时间计算网络时间参数填入空格中;(3)确定关键路线及总工期。

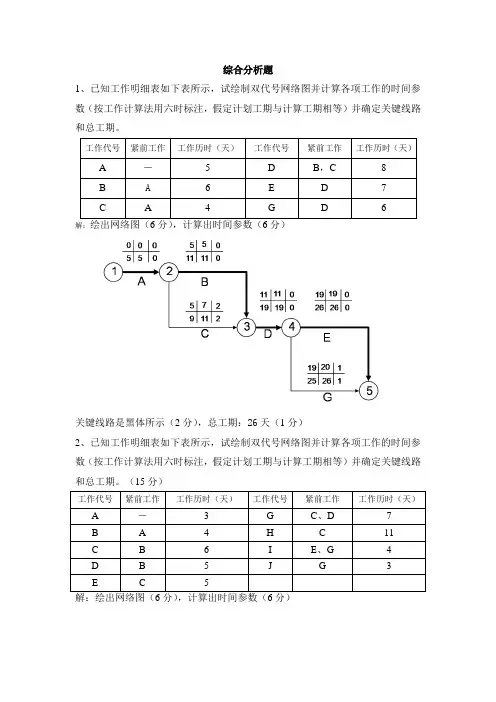

综合分析题1、已知工作明细表如下表所示,试绘制双代号网络图并计算各项工作的时间参数(按工作计算法用六时标注,假定计划工期与计算工期相等)并确定关键线路和总工期。
工作代号紧前工作工作历时(天)工作代号紧前工作工作历时(天)A - 5 D B,C 8B A 6 E D 7C A 4 GD 6解:绘出网络图(6分),计算出时间参数(6分)关键线路是黑体所示(2分),总工期:26天(1分)2、已知工作明细表如下表所示,试绘制双代号网络图并计算各项工作的时间参数(按工作计算法用六时标注,假定计划工期与计算工期相等)并确定关键线路和总工期。
(15分)工作代号紧前工作工作历时(天)工作代号紧前工作工作历时(天)A - 3 G C、D 7B A 4 HC 11C B 6 I E、G 4D B 5 J G 3E C 5解:绘出网络图(6分),计算出时间参数(6分)关键线路如图黑体所示(2分),总工期是24天(1分)。
3、已知工作明细表如下表所示,试绘制双代号网络图并计算各项工作的时间参数(按工作计算法用六时标注,假定计划工期与计算工期相等)并确定关键线路和总工期。
(15分)工作代号紧前工作工作历时(天)工作代号紧前工作工作历时(天)A - 5 F AB 6B - 4 GC 8C A 6 H CDEF 9D A 4 I F 7E AB 5解:绘出网络图(6分),计算出时间参数(6分)关键线路如黑体所示(2分),计算工期是20天(1分)。
4、已知工作明细表如下表所示,试绘制双代号网络图并计算各项工作的时间参数(按工作计算法用六时标注,假定计划工期与计算工期相等)并确定关键线路和总工期。
(15分)工作代号紧前工作工作历时(天)工作代号紧前工作工作历时(天)A - 3 F CDE 4B -8 G DE 3C A 3 H BE 9D A 5E A 4解:绘出网络图(6分),计算出时间参数(6分)关键线路如黑体所示(2分),计算工期是17天(1分)。
网络计划参数计算方法Calculating network plan parameters is a crucial aspect of network planning and design. 网络计划参数计算是网络规划和设计的一个关键方面。
It involves determining various parameters such as bandwidth, latency, throughput, and packet loss, which are essential for ensuring optimal performance of the network. 它涉及确定各种参数,如带宽、延迟、吞吐量和丢包率,这些参数对确保网络的最佳性能至关重要。
There are several methods for calculating these parameters, each with its unique approach and considerations. 有几种方法可以计算这些参数,每种方法都有其独特的方法和考虑因素。
One of the methods for calculating network plan parameters is through modeling and simulation. 通过建模和模拟是计算网络计划参数的方法之一。
This involves creating a mathematical model of the network and simulating its behavior under various conditions to determine the desired parameters. 这涉及创建网络的数学模型并在各种条件下模拟其行为,以确定所需的参数。
By adjusting different variables and parameters in the model, it is possible to observe the impact on network performance and make informed decisions about the network plan. 通过调整模型中的不同变量和参数,可以观察对网络性能的影响,并对网络计划做出明智的决策。
用分析法(公式法)计算下面网络图的各工作的时间参数。
解:
1、计算各工作的最早开始时间和最早完成时间
1)工作的最早开始时间:
ES1-2=ES1-3=0
ES2-3=ES1-2+D1-2=0=2=2
ES2-4=ES1-2+D1-2=ES2-3=2
ES1-3+D1-3 0+4
ES3-4=max =max =5
ES2-3+D2-3 2+3
ES3-5=ES3-4=5
2)工作最早完成时间
EF1-2=ES1-2+D1-2=0+2=2
EF1-3=ES1-3+D1-3=0+4=4
EF2-4=ES2-4+D2-4=2+4=6
EF2-3=ES2-3+D2-3=2+3=5
EF3-4=ES3-4+D3-4=5+5=10
EF3-5=ES3-5+D3-5=5+5=10
EF4-5=ES4-5+D4-5=10+0=10
EF4-6=ES4-6+D4-6=10+6=16
EF5-6=ES5-6+D5-6=10+4=14
2、确定计算工期
EF4-6 16
Tc=max =max =16
EF5-6 14
3、计算各工作的最迟完成时间和最迟开始时间
1)计算最迟完成时间
LF4-6=Tc=16
LF5-6=LF4-6=16
LF3-5=LF5-6-D5-6=16-4=12
2)计算工作最迟开始时间
4、计算工作的总时差
5、计算各工作的自由时差
