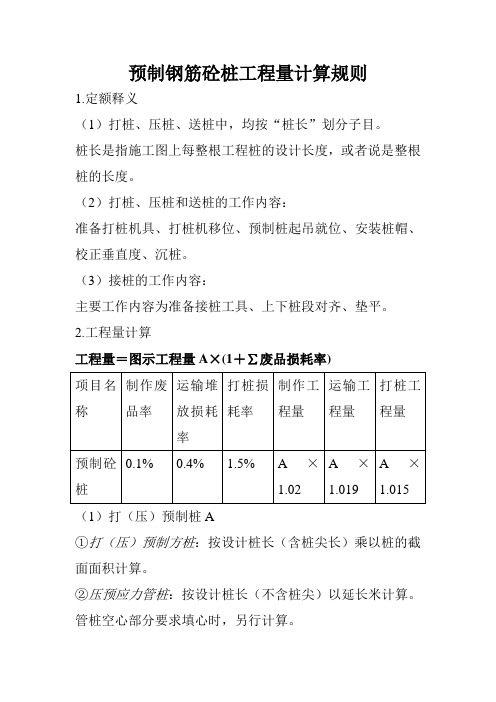

预制钢筋砼桩工程量计算规则1.定额释义(1)打桩、压桩、送桩中,均按“桩长”划分子目。
桩长是指施工图上每整根工程桩的设计长度,或者说是整根桩的长度。
(2)打桩、压桩和送桩的工作内容:准备打桩机具、打桩机移位、预制桩起吊就位、安装桩帽、校正垂直度、沉桩。
(3)接桩的工作内容:主要工作内容为准备接桩工具、上下桩段对齐、垫平。
2.工程量计算工程量=图示工程量A×(1+∑废品损耗率)(1)打(压)预制桩A①打(压)预制方桩:按设计桩长(含桩尖长)乘以桩的截面面积计算。
②压预应力管桩:按设计桩长(不含桩尖)以延长米计算。
管桩空心部分要求填心时,另行计算。
(2)接桩A①电焊接头:按四角包角钢焊接和四面用钢板焊接(每面2块,共8块)。
工程量按接头个数计算。
角钢、钢板含量可按设计重量调整。
②硫磺胶泥接头:按接头面积以平方米计算,每个接头只计算一个截面面积。
③静力压预应力管桩:定额已包括接桩费用,不另计算。
(3)送桩A工程量按桩截面积乘以送桩深度(自设计室外地面至设计桩顶面另加0.5m)以体积计算。
【2007年试题】某桩基础工程,设计为预制方桩300×300mm,每根桩长10m,基础桩顶标高-1.3m,设计室外地面标高-0.3m,计算其一根预制桩的送桩工程量为[]。
A.0.09m3B.0.117m3C、1.17m3 D.0.135m3(4)场内运方桩、管桩A场内运输是指建筑物周边15m(吊车回转半径)以外400m 以内的吊运就位工作,超过400m按构件运输定额计算。
场内运方桩、管桩工程量按打(压)桩工程量以立方米计算静力压预应力管桩定额已包括就位供桩和场内吊运桩,发生时不再另行计算(打预应力管桩仍要计算)。
公路工程四新技术预算定额公路工程四新技术预算定额总说明一、《公路工程四新技术预算定额》(以下简称本定额)是针对浙江省公路工程四新技术开发和应用情况编制的预算定额,主要是为合理确定工程造价、有效控制工程投资。
本定额是编制施工图预算的依据,也是编制工程概算定额的基础,适用于公路基本建设新建、改建工程,不适用于独立核算执行产品出厂价格的构件厂生产的构配件。
对于公路养护的大、中修工程,可参考使用。
二、本定额是以人工、材料、机械台班消耗量表现的工程预算定额。
编制预算时,其人工费、材料费、机械使用费按照《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)和《浙江省公路工程概算预算编制补充规定》(浙交[2008]85号)的规定计算。
三、本定额包括:路基工程、路面工程、隧道工程、桥涵工程、防护工程、交通工程及沿线设施共六章,定额数合计52项118个子目,并包含新增机械台班费用定额;新增材料代号、单位质量基价表;新增机械代号、规格、基价表;定额项目对应的其他工程费及间接费取费标准工程类别划分表共四项附录。
四、本定额是按照四新技术的施工技术方案、合理的施工组织设计和正常的施工条件编制的。
定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程并参考相关行业的施工技术及验收规范、质量评定标准及安全操作规程,结合四新技术所处自然环境、结构和施工方法特点取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法、材料损耗、机械使用与定额的规定不同而变更定额,但对于设计采用明显不同的材料消耗品种或消耗量时,则可按实进行调整。
五、本定额除隧道工作每工日7h计算外,其余均按每工日8h计算。
六、定额中的工程内容,均包括定额项目的全部施工过程。
定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。
桩与地基基础工程说明一、本定额适用于一般工业与民用建筑工程的桩基基础,不适用于水工建筑、公路桥梁工程、室内打桩工程.二、本定额土壤级别的划分应根据工程地质资料中的土层构造和土壤物理、力学性能的有关指标,参考纯沉桩时间确定.凡遇有砂夹层者,应首先按砂层情况确定土级。
无砂层者,按土壤物理力学性能指标并参考每米平均纯沉桩时间确定。
用土壤力学性能指标鉴别土壤级别时,桩长在12m以内,相当于桩长的三分之一的土层厚度应达到所规定的指标.12m以外,按5m厚度确定.定额中未区别土壤级别的项目已综合考虑,在执行中不得另行换算。
土质鉴别见下表:三、本定额中打预制钢筋混凝土方桩、液压静力压预制钢筋混凝土方桩等,未包括接桩费用,如需接桩,应另按接桩定额计算。
四、人工挖孔桩、钻(冲)孔桩,对于岩层划分微风化岩、中风化岩、强风化岩三类。
强风化岩不作人岩计算;中风化岩和微风化岩作人岩计算。
岩石风化程度划分如下表岩石风化程度划分表五、单位工程打(灌)桩工程量在下表规定数量以内时,其人工、机械量按相应定额项目乘以系数1.25计算。
六、焊接桩接头钢材用量,设计与定额用量不同时,可按设计用量换算。
七、打试验桩按相应定额项目的人工、机械乘以系数2计算。
八、打桩打孔,桩间净距离小于4倍桩径(桩边长),按相应定额项目中的人工、机械乘以系数1.13。
九、定额以打直桩为准,如打斜桩斜度在1:6以内者,按相应定额项目乘以1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
十、定额以平地(坡度小于15度)打桩为准,如在堤坡上(坡度大于15度)打桩时,桉相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,掐相应定额项目人工、机械乘以系数1.11.十一、定额各种灌注的材料用量中,均已包括下表规定的充盈系数和材料损耗。
充盈系数与定额规定不同时可以调整。
其中灌注砂石桩除上述充盈系数和损耗率外,还包括级配密实系数1.334。
工作内容:机械清理、表土清理出路基范围、平整1000m 2工作内容:机械装车、运输、卸车、平整、运距3KM以内m 3单位:m、2工作内容:机械调配、钻孔、喷粉(喷粉量按设计用量计算)、养生,夯实、检测。
2-3 路基填筑2-1 清除表土2-2 挖除非适用材料2-4 软土地基处理工作内容:整修便道、爆破、挖土、装车、运输(运距3KM 以内)、卸车、平整、晾晒、压实、检测2-4-1 粉喷桩、强夯第200章 路基2-4-2 预应力管桩2-4-3 土工格栅、无纺布、复合土工布22-4-4 土工膜(真空预压)2-4-5塑料排水板、砂(碎石)桩、沉管灌注桩3放钢筋、灌注混凝土、桩长按承台或系梁底算起。
2、挖孔:设备制作、安装,钢筋砼护壁,人工挖土 工作内容:施工放样,挖土,抽水,运至20M 外。
(石)方,松动爆破,运至20M 以外,桩长按承台或系梁底算起。
第400章 桥梁、涵洞4-1 基础挖土方工作内容:1、钻孔:安装钻机,护筒制作、埋设,钻机就位、移位,制作泥浆,清理钻碴,协助下4-2 钻(挖)孔工作内容:材料采购、保管、拌和、运输单位:m 3工作内容:设备调配安装,取芯,提供试验报告单位:m4-3 钻芯取样(D=70mm)34-2-3钢筋加工4-2-2灌注砼工作内容:维修、拼拆导管,灌注砼,搭拆罐车坡道(含小型机具、材料费用)。
4-2-4灌注桩砼型材料等单位:m 3、m 2单位:m 3、m 24-4-1基础砼4-4-2下部砼4-5-1上部结构预制砼工作内容:1、模板制作、安装拆除。
2、砼浇注、振捣、拆除模板、养生。
3、小型机具、电力、小 工作内容:1、模板制作、安装拆除。
2、砼浇注、振捣、拆除模板、养生。
3、小型机具、电力、小32工作内容:下料、安放定位,安装锚具,张拉,封锚、压浆,封锚头。
(不包括材料及机械费用)工作内容:1、模板制作、安装、拆除。
2、砼浇注、振捣、养护。
3、小型机具、电力、小型材料等。
xx定额工程量计算规则一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式xx:S———平整场地工程量;A———建筑物xx方向外墙外边线xx;B———建筑物宽度方向外墙外边线xx;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周xx。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土xx计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土xx计算。
槽底面积应以槽底的xx乘以槽底的宽,槽底xx和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量xx。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土xx。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式xx:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽xx;L———基槽xx。
.其xx外墙基槽xx以外墙xx心线计算,内墙基槽xx以内墙净xx计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式xx:V———基坑体积;A—基坑xx口xx;B———基坑xx口宽度;a———基坑底面xx;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式xx室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(Lxx×墙厚+L内×墙厚)式xx:底———底层建筑面积;Lxx———外墙xx心线xx;L内———内墙净xx线xx。
1、某工程开挖房屋桩基承台地槽土方,人工挖土,为三类湿土,挖土深度为4m。
定额编号计量单位基价换算后基价1-2H 100m3 2715元/m3 3264元/m3说明:根据10定额P1土石方工程第五条款,人工挖桩基承台综合定额乘以系数1.08第七条款人工土方中第1小点,采用人工挖土的,超过3m的土方每增加1m,相应综合定额乘以系数1.05第七条款第5小点,挖运湿土综合定额乘以系数1.06套用1-2 且用1单位进行换算,基价为2715换算后基价2715*1.08*1.05*1.06=32642、某工程为静力压预应力管桩,桩径500mm,单位工程量800m(管桩单价145元/m)定额编号计量单位基价换算后基价2-28H 100m 1520元/m 16506元/m说明:根据10定额P30桩基础工程第十一条款打压预应力管桩工程量少于1000m,相应定额的打桩人工及机械乘以系数1.25 套用2-28 基价为1520换算后基价1520+218.87*0.25+1144.92*0.25+101*145(管桩单价补入)=165063、某工程钻孔灌注桩为现拌水下混凝土C25(40)定额编号计量单位基价换算后基价2-83H 10m3 3368元/m3 3205.3元/m3说明:根据10定额P54套用2-83 基价为3368换算后基价3368+(-248.22+234.63(现拌水下混凝土C25单价))*12=3205.3混凝土单价换算参考定额下册P298页,钻孔灌注桩水下混凝土单价。
4、某工程为200厚M7.5混合砂浆砌筑粉煤灰加气混凝土砌块墙,与框架梁柔性链接定额编号计量单位基价换算后基价3-82H 10m3 2589元/m3 2548.2元/m3说明:根据10定额P101套用3-82基价为2589根据定额表下面的注解,采用普通砌筑砂浆砌筑的,每10m3砌体扣除相应砌筑砂浆0.10m3,人工0.5工日,200L灰浆搅拌机0.02台班。
工程计量规则第一章桩与地基基础工程一、本章适用于一般工业与民用建筑工程的桩基基础,不适用于水工建筑、公路桥梁工程、室内打桩工程。
二、本定额土壤级别的划分应根据工程地质资料中的土层构造和土壤物理、力学性能的有关指标,参考纯沉桩时间确定.凡遇有砂夹层者,应首先按砂层情况确定土级。
无砂层者,按土壤物理力学性能指标并参考每米平均纯沉桩时间确定。
用土壤力学性能指标鉴别土壤级别时,桩长在12m以内,相当于桩长的三分之一的土层厚度应达到所规定的指标。
12m以外,按5m厚度确定.定额中未区别土壤级别的项目已综合考虑,在执行中不得另行换算。
土质鉴别见下表:土质鉴别表内容土壤级别一级土二级土砂夹层砂层连续厚度<1m >1m砂层中卵石含量<15%物理性能压缩系数>0.02 <0.02孔隙比>0.7 <0.7力学性能静默力触探值<50 >50动力触探击敷(次)<12 >12每米纯沉桩时间平均值<2min >2min说明桩经外力作用较易沉入的土桩经外力作用较难沉入的土,,土壤中央有较薄的砂层土壤夹有不超过3m的连续厚度砂层三、本定额中打预制钢筋混凝土方桩、液压静力压预制钢筋混凝土方桩,未包括接桩费用,如需接桩,应另按接桩定额计算。
静力压预应力钢筋混凝土管桩定额已经包括接桩费用,不另行计算。
四、预应力管桩按购入成品构件考虑。
桩头灌芯部分填混凝土的按人工挖孔桩红砖护壁内灌桩芯定额执行,设计要求设置的钢骨架、钢托板另计,分别按钢筋笼、预埋铁件定额执行。
五、人工挖孔桩、钻(冲)孔桩,对于岩层划分微风化岩、中风化岩、强风化岩三类。
强风化岩不作入岩计算;中风化岩和微风化岩作入岩计算。
岩石风化程度划分如下表。
岩石风化程度划分表风化程度特征微风化岩石新鲜,表面稍有风化迹象中等风化1、结构和构造层理清晰。
2、岩体被节理、裂隙分割成块状(20-50cm),裂缝中填充少量风化物,撞击声脆,且不易击碎。
水泥复合管桩套定额
1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m
2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
高强预应力管桩套用建筑工程施工定额中的预制桩定额中的管桩定额子项,在预制桩定额中包括管桩和方桩等子项定额,所以上述高强度预应力管桩套用管桩定额子项,并且在管桩施工中也有相应的
打桩机械费定额子项和静压桩定额子项。
任务8桩基工程计量与计价8.1桩基工程清单工程量计算8.1.1桩基工程清单工程量计算要点一、2013《房屋建筑与装饰工程工程量计算规范》主要清单项目打桩清单项目及计算规则灌注桩清单项目及计算规则二、工程量计算规则及要点1.预制钢筋混凝土方桩、预制钢筋混凝土管桩等项目计量单位为“米”时,工程量按图示桩长(包括桩尖)计算;计量单位为立方米时,按截面积乘以图示桩长(包括桩尖)计算;计量单位为“根”时,工程量以根数计算。
预制钢筋混凝土方桩、预制钢筋混凝土管桩项目以成品桩编制,应包括成品桩购置费,如果用现场预制,应包括现场预制桩的所有费用。
预制钢筋混凝土方桩、预制钢筋混凝土管桩工程内容有:工作平台搭拆、桩机竖拆、移位、沉桩、接桩、送桩、桩尖制作安装、填充材料、刷防护材料等。
2. 截(凿)桩头项目适用于规范附录B 和C 所列桩的截(凿)。
3.打试验桩和打斜桩应按相应项目单独列项,并在项目特征中注明试验桩或斜桩(斜率)。
4.项目特征中的桩长应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面到设计桩底的深度。
5.项目特征中的桩截面(桩径)、混凝土强度等级、桩类型等可以直接用标准图代号或设计桩型进行描述。
8.1.2桩基工程清单工程量计算举例例8.1.1 某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩75根,设计桩长18m(9+9m),桩外径400mm ,壁厚35mm ,自然地面标高-0.45m ,桩顶标高-2.1m ,螺栓加焊接接桩,管桩接桩接点周边设计用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m3。
本工程人工单价、除成品管桩外其他材料单价、机械台班单价、企业管理费费率11%,利润费率6%,按《计价定额》执行不调整,机械进退场费为6500元,检验试验费费率0.2%,临时设施费费率1.0%,安全文明施工措施费按1.8%,工程排污费费率1‰,社会保障费费率1.2%,公积金费率0.22%,税金费率3.477%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。
预应力管桩定额
预应力管桩定额是指在道路、桥梁、隧道等工程中所使用的钢
制预应力混凝土管桩的施工定额。其主要内容包括桩的制造、
现场吊装、灌注混凝土、预应力张拉以及验收等。下面详细介
绍这些方面的内容。
一、钢制预应力混凝土管桩的制造
钢制预应力混凝土管桩的制造应符合国家标准及有关规范的要
求。其规格型号、尺寸、材质等应与设计文件一致。制作过程
中,应采取适当的措施保护钢管表面,防止划伤、碰损或锈蚀。
二、现场吊装
现场吊装前,应先对吊装设备进行检查和试运行。吊装时应采
取安全措施,如将钢管端面用塞木封住,以避免混凝土从管口
流出,造成安全事故。吊装高度应根据吊装机具的吨位和增长
臂长度确定。吊装速度应适宜,以保证安全和钢管不变形。
三、灌注混凝土
灌注混凝土前,应先进行预压处理,以避免管内混凝土外溢或
空洞。灌注混凝土时,应振捣均匀,以尽可能排除气泡。浇筑
过程中应注意环境温度和风速,以保证混凝土的拌和质量。浇
筑后进行表面平整和养护,使其达到设计强度。
四、预应力张拉
预应力张拉的目的是使管桩在施工和使用过程中具有承受弯矩
和剪力的能力。首先应进行钢筋的处理,包括弧形剪切、镀锌、
审查等,以确保其质量符合要求。张拉前应先测定应力、伸长
量和应变值等数据,并根据设计要求进行实际控制。张拉时应
采用电液式、震动式或扭力式张拉机,控制应变量,并在张拉
完成后进行锚固。
五、验收
验收是该工程的最后一个环节,主要包括钢管、预应力、混凝
土和焊接等方面的验收。验收前应根据设计要求进行检查和测
试,如对管桩进行静载试验、破坏试验、弹性模量试验等。在
验收过程中,应照实记录验收结果,并及时反馈到设计和施工
方。
总之,钢制预应力混凝土管桩的施工定额,涉及到多个方面的
内容,从制造、吊装、灌注混凝土、预应力张拉以及验收等等
方面都需要考虑到。只有在各个环节都严格遵守相关规定,才
能保证管桩具有强大的承载力和稳定性,能够顺利地为人们出
行提供安全保障。
