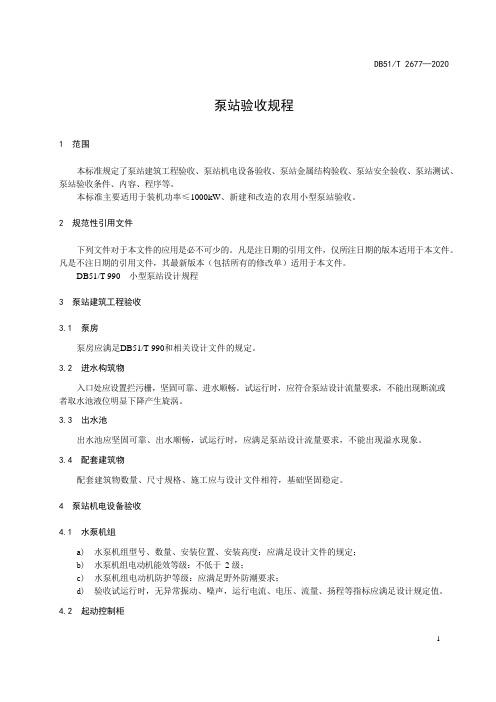

泵站验收规程1范围本标准规定了泵站建筑工程验收、泵站机电设备验收、泵站金属结构验收、泵站安全验收、泵站测试、泵站验收条件、内容、程序等。
本标准主要适用于装机功率≤1000kW、新建和改造的农用小型泵站验收。
2规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅所注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
DB51/T 990 小型泵站设计规程3泵站建筑工程验收3.1泵房泵房应满足DB51/T 990和相关设计文件的规定。
3.2进水构筑物入口处应设置拦污栅,坚固可靠、进水顺畅。
试运行时,应符合泵站设计流量要求,不能出现断流或者取水池液位明显下降产生旋涡。
3.3出水池出水池应坚固可靠、出水顺畅,试运行时,应满足泵站设计流量要求,不能出现溢水现象。
3.4配套建筑物配套建筑物数量、尺寸规格、施工应与设计文件相符,基础坚固稳定。
4泵站机电设备验收4.1水泵机组a)水泵机组型号、数量、安装位置、安装高度:应满足设计文件的规定;b)水泵机组电动机能效等级:不低于2 级;c)水泵机组电动机防护等级:应满足野外防潮要求;d)验收试运行时,无异常振动、噪声,运行电流、电压、流量、扬程等指标应满足设计规定值。
4.2起动控制柜1a)起动控制柜生产厂家要有相关资质,具有中国质量认证中心及以上的产品认证证书(CQC 证书);b)产品要有合格证;c)参数满足设计要求。
4.3配电柜泵站水泵机组功率大于100kW,配置有配电柜且满足配电保护要求。
具有中国质量认证中心及以上的产品认证证书(CQC证书)。
4.4补偿柜泵站水泵机组功率大于100kW,配置有补偿柜且满足功率因数的要求。
具有中国质量认证中心及以上的产品认证证书(CQC证书)。
4.5线缆a)水泵机组配套电缆满足载流量要求;b)主电源线采用与线径相一致的铜鼻子压接并搪锡,导线分色压接在进出线端子上。
5泵站金属结构验收5.1进、出水管道5.1.1进、出水管道无渗漏。
开工检查安监站检查资料标题:开工检查安监站检查资料引言概述:在项目开工前,安监站会对项目进行检查,以确保项目符合相关安全要求,本文将详细介绍开工检查安监站检查资料的内容和要点。
一、项目基本信息1.1 项目名称:列出项目的详细名称。
1.2 项目地址:明确项目的具体地址。
1.3 项目规模:描述项目的规模和范围,包括建造面积、高度等信息。
二、施工单位资质2.1 施工单位营业执照:检查施工单位的营业执照是否有效。
2.2 施工单位资质证书:查看施工单位是否具备相应的资质证书。
2.3 施工单位安全生产许可证:确认施工单位是否持有有效的安全生产许可证。
三、施工方案和施工图纸3.1 施工方案:检查施工方案是否符合相关安全规定。
3.2 施工图纸:核对施工图纸与施工方案的一致性。
3.3 安全防护措施:确认施工图纸中是否包含必要的安全防护措施。
四、施工现场安全设施4.1 安全通道:检查施工现场是否设置安全通道。
4.2 安全警示标识:确认施工现场是否设置必要的安全警示标识。
4.3 安全设备:检查施工现场是否配备必要的安全设备,如安全帽、安全带等。
五、施工人员资质5.1 施工人员证书:核实施工人员是否持有相应的从业资格证书。
5.2 培训记录:查看施工人员的安全培训记录。
5.3 安全意识:检查施工人员的安全意识和遵守安全规定的情况。
结论:开工检查是确保项目安全顺利进行的重要环节,安监站检查资料的准备和完善对项目的顺利开展至关重要。
通过对项目基本信息、施工单位资质、施工方案和图纸、施工现场安全设施以及施工人员资质的全面检查,可以有效提高项目的安全性和施工质量。
第8部分机电一、工作要求风险管控1.设备与指标1煤矿各类产品合格证、矿用产品安全标志、防爆合格证等证标齐全;2设备综合完好率、小型电器合格率、矿灯完好率、设备待修率和事故率等达到规定要求.2.煤矿机械1机械设备及系统能力满足矿井安全生产需要;2机械设备完好,各类保护、保险装置齐全可靠;3积极采用新工艺、新技术、新装备,推进煤矿机械化、自动化、信息化、智能化建设.3.煤矿电气1供电设计、供用电设备选型合理;2矿井主要通风机、提升人员的绞车、抽采瓦斯泵等主要设备,以及井下变配电所、主排水泵房和下山开采的采区排水泵房的供电线路符合煤矿安全规程要求;3防爆电气设备无失爆;4电气设备完好,各种保护设置齐全、定值合理、动作可靠.4.基础管理1机电管理机构健全,制度完善,责任落实;2机电技术管理规范、有效,机电设备选型论证、购置、安装、使用、维护、检修、更新改造、报废等综合管理程序规范,设备台账、技术图纸等资料齐全,业务保安工作持续、有效;3机电设备设施安全技术性能测试、检验及探伤等及时有效.5.岗位规范1建立并执行本岗位安全生产责任制;2管理、技术以及作业人员掌握相应的岗位技能;3规范作业,无违章指挥、违章作业和违反劳动纪律以下简称“三违”行为;4作业前进行安全确认.6.文明生产1现场设备设置规范、标识齐全,设备整洁;2管网设置规范,无跑、冒、滴、漏;3机房、硐室以及设备周围卫生清洁;4机房、硐室以及巷道照明符合要求;5消防器材、绝缘用具齐全有效.二、重大事故隐患判定本部分重大事故隐患:1使用被列入国家应予淘汰的煤矿机电设备和工艺目录的产品或者工艺的;2井下电气设备未取得煤矿矿用产品安全标志,或者防爆等级与矿井瓦斯等级不符的;3单回路供电的对于边远地区煤矿另有规定的除外;4矿井供电有两个回路但取自一个区域变电所同一母线端的;5没有配备分管机电的副矿长以及负责机电工作的专业技术人员的.三、评分方法1.按表8-1评分,总分为100分.按照所检查存在的问题进行扣分,各小项分数扣完为止.2.项目内容中有缺项时按式1进行折算:C B A ⨯-=100100 (1)式中 :A ——实得分数;B ——缺项标准分数;C ——检查得分数.表8-1 煤矿机电标准化评分表第9部分运输一、工作要求风险管控1.运输巷道与硐室1满足运输设备安装、运行的空间要求;2满足运输设备检修的空间要求;3满足人员操作、行走的安全要求.2.运输线路1轨道线路轨型、轨道铺设质量符合标准要求;2保证列车能按规定的速度安全、平稳运行.3.运输设备1在用设备完好率符合要求;2保护装置齐全、灵敏、可靠;3安装符合设计要求.4.运输设施安全设施齐全、可靠,安装规范,正常使用.5.运输管理1管理机构健全,制度完善;2设备设施定期检测检验.6.岗位规范1建立并执行本岗位安全生产责任制;2管理人员、技术人员掌握作业规程,作业人员熟知本岗位操作规程、作业规程及安全技术措施;3现场作业人员操作规范,无违章指挥、违章作业和违反劳动纪律以下简称“三违”行为;4作业前进行安全确认.7.文明生产1作业场所卫生整洁;2设备材料码放整齐,图牌板内容齐全、清晰准确.二、重大事故隐患判定本部分重大事故隐患:1.煤与瓦斯突出矿井使用架线式电机车的;2.未配备负责运输工作专业技术人员的. 三、评分方法1.按表9-1评分,总分为100分.按照所检查的问题进行扣分,各分值单元项由共用1个分值的1个或若干个小项组成分数扣完为止.2.在考核评分中,项目内容中有缺项时,按式1进行折算:C BA ⨯-=100100…………………………………1 式中:A ——实得分数;B ——缺项标准分数;C ——检查得分数.3.本部分未涉及到的设备、工艺,参照本标准,制定相应的标准并执行.表9-1 煤矿运输标准化评分表分。
档案水利工程专项验收方案一、前言水利工程的建设与运行是国民经济和社会发展的重要基础。
为了保障水利工程的安全可靠运行,国家实行水利工程专项验收制度。
本方案是针对水利工程专项验收的详细规定,旨在确保水利工程经得起实践和时间的检验,为国家和人民利益服务。
二、适用范围本方案适用于所有新建、改建、扩建的水利工程,包括但不限于水库、水闸、泵站、灌溉工程、排水工程、防洪工程等。
三、专项验收组织1. 专项验收组织应由相关水利部门牵头,并邀请专业技术人员、设计单位、施工单位、监理单位等单位的代表组成。
验收组织应独立、客观、公正,对水利工程进行全面、深入的验收。
2. 专项验收工作应在水利工程竣工验收后进行,保证所有工程领域的专家和技术人员在现场实施专项验收。
3. 牵头单位应制定专项验收计划和方案,并通知相关单位准备验收所需的资料和文件。
四、专项验收内容1. 设计文件的审核验收组织应对水利工程的设计文件进行全面审核,包括工程可行性研究、初步设计、施工图设计等内容,确保设计文件符合国家相关标准和规范。
2. 施工质量的检查对水利工程的施工质量进行全面检查,包括工程材料的选用、施工工艺的操作标准、施工过程中的验收等。
3. 机电设备的调试对水利工程中的机电设备进行调试,包括发电机组、泵站设备、水闸控制系统等内容,确保设备运行稳定、工作效率高。
4. 水利工程的安全可靠性评估对水利工程的安全可靠性进行评估,包括工程的承载能力、韧性、抗震等方面,确保水利工程能承受各种自然灾害的考验。
5. 运行管理制度的规范性审核对水利工程的运行管理制度进行审核,确保管理制度符合国家相关标准和规范,运行管理便利、高效。
6. 检查验收文件的完备性对水利工程的验收文件进行检查,包括施工图设计验收、设备调试验收、安全可靠性评估验收等,在每一步验收过程中确保验收文件的完备性。
五、专项验收程序1. 专项验收的程序应按照以下顺序进行:召开验收会议、制定验收方案、组织验收人员、实施现场考察、汇总评价意见、编制验收报告、颁发专项验收证书。
水仓清理安全措施5篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!水仓清理安全措施5篇【第1篇】X水仓清理安全措施四井田煤矿自从20XX年8月进行采煤方法改造后,井底水仓由于提升路线阻塞,一直未清理。
第四节井下排水第二百七十八条主要排水设备应符合下列要求:(一)水泵:必须有工作、备用和检修的水泵。
工作水泵的能力,应能在20h内排出矿井24h的正常涌水量(包括充填水及其他用水)。
备用水泵的能力应不小于工作水泵能力的70%。
工作和备用水泵的总能力,应能在20h内排出矿井24h的最大涌水量。
检修水泵的能力应不小于工作水泵能力的25%。
水文地质条件复杂的矿井,可在主泵房内预留安装一定数量水泵的位置。
(二)水管:必须有工作和备用的水管。
工作水管的能力应能配合工作水泵在20h内排出矿井24h的正常涌水量。
工作和备用水管的总能力,应能配合工作和备用水泵在20h内排出矿井24h的最大涌水量。
(三)配电设备:应同工作、备用以及检修水泵相适应,并能够同时开动工作和备用水泵。
有突水淹井危险的矿井,可另行增建抗灾强排能力泵房。
第二百七十九条主要泵房至少有2个出口,一个出口用斜巷通到井筒,并应高出泵房底板7m以上;另一个出口通到井底车场,在此出口通路内,应设置易于关闭的既能防水又能防火的密闭门。
泵房和水仓的连接通道,应设置可靠的控制闸门。
第二百八十条主要水仓必须有主仓和副仓,当一个水仓清理时,另一个水仓能正常使用。
新建、改扩建矿井或生产矿井的新水平,正常涌水量在1000m3/h以下时,主要水仓的有效容量应能容纳8h的正常涌水量。
正常涌水量大于1000m3/h的矿井,主要水仓有效容量可按下式计算:V=2(Q+3000)式中 V--主要水仓的有效容量,m3;Q--矿井每小时正常涌水量,m3。
但主要水仓的总有效容量不得小于4h的矿井正常涌水量。
采区水仓的有效容量应能容纳4h的采区正常涌水量。
矿井最大涌水量和正常涌水量相差特大的矿井,对排水能力、水仓容量应编制专门设计。
水仓进口处应设置箅子。
对水砂充填、水力采煤和其他涌水中带有大量杂质的矿井,还应设置沉淀池。
水仓的空仓容量必须经常保持在总容量的50%以上。
第二百八十一条水泵、水管、闸阀、排水用的配电设备和输电线路,必须经常检查和维护。
水利水电建设工程验收规程1 总则1.0.1 为使水利水电建设工程验收工作制度化、规范化、特制定本规程。
1.0.2 本规程适用于大中型水利水电建设工程。
小型工程可参照执行。
1.0.3 水利水电工程验收分为分部工作验收、阶段验收、单位工程验收和竣工验收。
按照验收的性质,可分为投入使用验收和完工验收。
1.0.4 验收工作的主要内容:1.检查工程是否按照批准的设计进行建设。
2.检查已完工程在设计、施工、设备制造安装等方面的质量,并对验收遗留问题提出处理要求。
3.检查工程是否具备运行或进行下一阶段建设的条件。
4.总结工程建设中的经验教训,并对工程作出评价。
5.及时移交工程,尽早发挥投资效益。
1.0.5 验收工作的依据是有关法律、规章和技术标准,主管部门有关文件,批准的设计文件及相应设计变更、修改文件,施工合同,监理签发的施工图纸和说明,设备技术说明书等。
1.0.6 工程进行验收时,除应执行本规程外,还应符合国家现行有关法规的规定。
利用外资项目还必须符合外资项目管理的有关规定。
1.0.7 工程开工后,项目法人或有关责任主体(以下简称项目法人)应依据本规程,并结合工程建设计划编制验收计划,报工程建设主管部门备案。
1.0.8 当工程具备验收条件时,应及时组织验收。
未经验收或验收不合格的工程不得交付使用或进行后续工程施工。
验收工作应相互衔接,不应重复进行。
1.0.9 工程进行验收时必须要有质量评定意见:1.按照水利行业现行标准SL176—96《水利水电工程施工质量评定规程》(试行)进行质量评定。
2.阶段验收和单位工程应有水利水电工程质量监督单位的工程质量评价意见。
3.竣工验收必须有水利水电工程质量监督单位的工程质量评定报告;竣工验收委员会在其基础上鉴定工程质量等级。
1.0.10 验收工作由验收委员会(组)负责,验收结论必须经2/3以上验收委员会成员同意。
验收过程中发现问题,其处理原则由验收委员会(组)协商确定。
主任委员(组长)对争议问题有裁决权。
水利工程质量验收制度范本1、工程质量验收包括采、掘工作面开工、复工、竣工、停工四项验收。
2、采掘工作面的验收由矿质量标准化办公室____进行验收,验收合格后方可执行开(复)、停(竣)工。
3、验收由业务科室参加。
包括生产科、机电科、安监处、调度室、电力科、运输科、通风科、自动化。
4、验收实行一票否决制,即参加单位有一项验收不合格,不予通过验收。
5、参加验收人员必须严格对照开(复)、停(竣)工验收标准逐项进行检查验收,对能够现场进行整改的问题必须立即进行整改,对无法现场整改的问题填写验收报告,并不予通过验收,复验收推迟进行。
6、开(复)、停(竣)工验收前,施工队必须____施工人员认真学习相关规程、措施。
要求有记录、有签名,并提前送交生产科。
附:一、工程开(复)工验收标准生产部分:1、开工范围内支护情况完好,支架构件齐全,无失修、失效棚。
2、开工所用的支护材料必须到位,工具齐全,材料堆放整齐,标志3、图牌板必须悬挂整齐,内容齐全。
4、开工范围无浮煤、杂物及巷道内无积水。
5、安全设施齐全。
跨越皮带必须安设过人桥。
6、开工前必须对巷道内的皮带、电缆、管线增设保护设施。
机电部分:1、设备清洁卫生(包括设备周围____m以内)。
2、各种设备保证完好,综合完好率达____%以上3、无失爆。
4、各种电气设备必须加放防潮剂,设备中原有的防潮剂必须升坑干燥后加放。
5、各种保护必须齐全,并保证灵敏可靠。
6、排水设施必须保证完好,涌水量大的地方(____m3/h)要有备用水泵。
7、复产前要对所有电气设备(包括电缆)进行绝缘摇测,合格后方可送电试机。
8、复产前包机人员对每台设备的检查要有详细的检查记录。
电力部分:1、电气开关整定合格。
2、电气开关有完善的保护装置,且灵敏可靠。
3、电气设备有合格的接地装置。
4、皮带机有完善的综合保护及其装置。
5、上、下运料的皮带机,按规定____沿线急停装置,____m一组。
6、电力设备必须放平衡。
水利水电建设工程验收规程发布单位:中华人民共和国水利部发布时间:1999-3-19文号:水国科[1999] 118号1 总则2 分部工程验收3 阶段验收4 单位工程验收5 竣工验收附录A 分部工程验收签证格式附录B 阶段验收鉴定书格式附录C 单位工程验收鉴定书格式附录D 竣工验收鉴定书格式附录E 竣工验收主要报告编制大纲附录F 验收应提供的资料目录附录G 验收应准备的备查资料目录条文说明1 总则1.0.1 为使水利水电建设工程验收工作制度化、规范化,特制定本规程。
1.0.2 本规程适用于大中型水利水电建设工程。
小型工程可参照执行。
1.0.3 水利水电工程验收分为分部工程验收、阶段验收、单位工程验收和竣工验收。
按照验收的性质,可分为投入使用验收和完工验收。
1.0.4 验收工作的主要内容:1 检查工程是否按照批准的设计进行建设。
2 检查已完工程在设计、施工、设备制造安装等方面的质量,并对验收遗留问题提出处理要求。
3 检查工程是否具备运行或进行下一阶段建设的条件。
4 总结工程建设中的经验教训,并对工程作出评价。
5 及时移交工程,尽早发挥投资效益。
1.0.5 验收工作的依据是有关法律、规章和技术标准,主管部门有关文件,批准的设计文件及相应设计变更、修改文件,施工合同,监理签发的施工图纸和说明,设备技术说明书等。
1.0.6 工程进行验收时,除应执行本规程外,还应符合国家现行有关法规的规定。
利用外资项目还必须符合外资项目管理的有关规定。
1.0.7 工程开工后,项目法人或有关责任主体(以下简称项目法人)应依据本规程,并结合工程建设计划编制验收计划,报工程建设主管部门备案。
1.0.8 当工程具备验收条件时,应及时组织验收。
未经验收或验收不合格的工程不得交付使用或进行后续工程施工。
验收工作应相互衔接,不应重复进行。
1.0.9 工程进行验收时必须要有质量评定意见:1 按照水利行业现行标准76—9《水利水电工程施工质量评定规程》(试行)进行质量评定。
登封市仟祥煤业有限责任公司
中央泵房水仓清挖工程
验收报告
登封市仟祥煤业有限责任公司
2017年1月20日
登封市仟祥煤业有限责任公司
中央泵房水仓清挖工程
验收报告
因中央泵房水仓淤煤积存过多,不能保证水仓的有效容量,为满足矿
井“雨季三防”期间矿井排水要求,保证在雨季到来之前完成清挖任务,
经矿研究决定对中央泵房水仓进行清挖。
一、清挖时间
因时间紧、任务重,经矿委会研究决定由运输队承包此项工程,并限
定清挖时间,时间定于2017年1月1日至1月15日。
二、工程量及工程款考核办法
2016年12月30日,由调度室、机电科、考核办、技术科对现场进行
实地查看,水仓内环平均淤煤深度为0.8m,水仓外环平均淤煤深度为1.3m,
吸水井淤煤深度为0.5m。经现场研讨商定水仓内环按160元/m,水仓外环
按260元/m,吸水井按800元/个工程款进行支付。
三、奖惩措施
到期完工按矿商定价格给予运输队施工人员支付劳动报酬,逾期完不
成清挖任务,每超一天对运输队给予1000元的处罚(从运输队1月份工程
款中扣除)。
四、工程完成日期
2017年1月12日二点班中央泵房水仓清挖工程完成。
登封市仟祥煤业有限责任公司
四、工程验收情况
2017年1月13日,由调度室、机电科、考核办、技术科组成的验收
组对水仓内环及吸水井清挖情况进行验收,经现场验收水仓内环清挖长度
为85m,验收结论为合格。
2017年1月13日,由调度室、机电科、考核办、技术科组成的验收
组对水仓外环及吸水井清挖情况进行验收,经现场验收水仓外环清挖长度
为134m,验收结论为合格。
五、工程款结算
按照公司及矿商定的价格结合工程验收情况,工程款按以下数额进行
结算:
1、水仓内环
160×85=13600元
2、水仓外环
260×134=34840元
3、吸水井
800×5=4000元
4、工程款合计:52440元
六、参加验收人员:
2017年1月20日
登封市仟祥煤业有限责任公司
