中央泵房水仓清淤安全技术措施一、概述井底中央泵房水仓内由于长时间没有清理,已积存淤泥、积煤太厚,为保证水仓正常排水、通风,经矿研究决定,由综采工区对水仓进行清理,为确保施工安全,特制定以下安全技术措施。
二、准备工作1)工器具准备铁锨、水桶、QBY-K80风泵、电泵、风水管路等。
2)施工前准备1.将泥装入编织袋内将外环水仓进水口堵住,让水全部流入内环水仓内。
2.在水仓入口上平台安装11.4kw小绞车,安装要牢固、可靠、符合要求。
声光信号、阻车器等安全防护装置一次到位。
绞车钩头必须设置保险绳,阻车器必须灵敏可靠。
3.使用一台QBY-K80风泵,将外环水仓内积水排至上平台泵坑。
4.施工前将巷道内轨道整修完毕,确保提升线路安全通畅。
5.清理内环水仓时,重复上述准备工作。
6.由调度室负责水仓清淤期间,所用矿车调度、运转工作。
三、技术要求两水仓清理完成后,确保水仓内无淤泥、无积煤。
四、施工方法1.首先对外环水仓进行清理,清理前检查巷道通风情况,确保施工现场通风良好。
2.施工前由班组长进入施工地点进行安全确认,施工前由瓦检员检测施工现场瓦斯情况,瓦斯浓度低于1%时方可进行作业,确认施工环境安全后其他施工人员方可进入施工现场并由班组长统一指挥作业。
每次施工前对施工位置区域顶帮进行检查找帮找顶,确保施工环境安全可靠。
3.人工使用铁锹将淤泥装入矿车。
矿车用11.4kw绞车提升至水仓上平台处,再用人工推至车场,通过副斜井绞车提升至地面,运至指定位置,不得随意卸车。
4.将水仓内沉淀的煤、淤泥从外向里全部清挖干净,清理至水仓壁和水仓底。
5.本次清淤由人工用铁锨或桶类器具装至矿车运出。
装淤泥前,必须使用木塞塞实塞牢矿车的泄水孔。
煤泥装入矿车内1/3即可,防止斜巷提升时外泄。
6.清理前,巷道内积水位置处安设一台风动泵进行抽排,并从风动泵接一路排水管至泵坑处。
施工人员所敷设的排水管靠帮摆放,不得影响清理巷道;始终保持巷道内不得有积水。
泵房内水仓清理安全技术措施1.工作前的准备:在进行泵房内水仓清理之前,必须对工作进行评估,并制定详细的工作计划和流程。
确保所有工作人员都熟悉计划,并进行必要的培训。
2.防止二次污染:首先,应将水仓内的设备和管道进行封堵,以防止清理过程中的液体或气体溢出。
而后,需要对水仓进行密封,防止周围环境受到污染。
3.通风措施:在泵房内清理水仓时,可能会产生有毒或易燃气体。
使用适当的通风设备,确保泵房内空气流通,减少有害气体的积聚。
4.个人防护装备:工作人员必须穿戴适当的个人防护装备,包括防护服、安全帽、手套、防滑鞋等。
工作人员还应佩戴呼吸防护面具和眼镜,以保护呼吸道和视力。
5.紧急救援措施:在清理过程中,必须随时做好应对紧急情况的准备。
确保工作人员了解紧急救援的程序和方法,并配备合适的救援设备,例如救生绳、救生器械等。
6.检测仪器:在进入泵房内,需要使用适当的检测仪器来检测有害气体的浓度。
这些仪器可以提前发出警报,以便工作人员采取相应的紧急措施。
7.遵守操作规程:尽量采用机械设备进行水仓清理,减少人工操作的风险。
同时,在进行操作前,需要仔细阅读并遵守相关的操作规程和安全指示。
8.合理安排工作时间:由于长时间在有毒环境中工作可能对人体造成伤害,要合理安排工作时间,避免过度疲劳。
9.监测和记录:在进行清理工作期间,要定期监测有害气体的浓度,并记录下清理过程中的相关数据,以便后续分析和参考。
最后,清理工作结束后,应对工作现场进行彻底清理,并对相关设备和工具进行彻底消毒和整理。
同时,要对清理工作进行评估和总结,以便改进和提高清理过程中的安全性和效率。
中央水泵房清挖水仓安全技术措施1. 背景中央水泵房是为城市供水系统提供给水的关键设施,它主要由水处理装置和配套设备组成,包括水泵、管网、水箱、调压设备等。
在日常运行过程中,水泵房会产生废水,需要进行处理和清理,而其中的水仓则是集中存储废水的地方。
因此,对于水仓的清理和处理工作非常重要。
然而,在进行水仓清理和处理的过程中,由于水仓内氧气不足、有毒气体浓度高、狭窄的空间等因素,会导致作业人员可能遭受窒息、中毒、意外伤害等安全风险。
为此,中央水泵房须制定清挖水仓的安全技术措施,以保护作业人员的安全。
2. 安全技术措施2.1 前期准备在进行清挖水仓的作业前,必须事先了解水仓内的情况,包括水位、气体成分、通风情况等,以便制定相关的安全措施。
在作业前必须进行气体检测,确认水仓内空气中的氧气含量和有害气体的浓度。
检测设备必须正常、准确,被检测人员需要全程佩戴人员定位器,进行定位和监测。
2.2 通风在作业前必须充分通风,保证水仓内氧气含量在安全标准范围内。
在通风的过程中,需要保证通风机器正常运行,通风口和出口明确,并且需要使用烟雾测试确认通风系统是否正常。
如通风效果不佳,需要对通风设备进行处理和改进。
2.3 安全设备在作业前必须准备好必要的安全设备,包括防毒面具、安全带、安全绳、救援装置等。
这些安全设备必须正常、齐全,能够保证作业人员的安全。
在使用防毒面具时,必须确保其密封性和适用性。
2.4 人员安全在作业中必须采取措施保证人员的安全。
如采用单人作业,每次只有一人进入水仓内;在作业区域内必须设置良好的照明;作业人员必须穿戴好防护服,在作业前进行集体或个人安全讲解。
2.5 施工现场应对在作业中应注意及时处理突发状况,如气象突变、现场设备故障等。
施工现场必须有一个现场领导和应急救援队,能够及时处理现场安全问题,确保作业安全。
3. 结论为了确保中央水泵房水仓清理工作的安全进行,必须制定相关的安全技术措施。
通风、安全设备、人员安全、施工现场应对等方面均需有明确的安全要求。
文件编号:GD/FS-3069(解决方案范本系列)中央水仓清挖安全技术措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________中央水仓清挖安全技术措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
由于中央水仓淤泥较多,已影响正常排水,综采一队将对水仓进行清理,为确保安全施工,特制定如下安全技术措施。
一、施工地点:中央水泵房外仓二、施工内容:清理水仓内仓煤泥三、施工时间:20xx年月日开始至日。
四、施工负责人:白利平五、施工单位:综采一队六、技术要求1、清挖水仓前,必须首先安装2×5.5kW局部通风机进行通风,只有经瓦斯检查员检查确认瓦斯浓度不超过0.5%时,方准作业;如风机停止运转时立即将人员撤到南轨大巷新鲜风流处,等风机正常启动后瓦检员检查瓦斯浓度并确认安全后,方可恢复作业。
2、清挖水仓前,必须安装排水设备并配齐备件对水仓内积水进行抽排后,方准作业。
3、清挖水仓前,必须安装绞车。
绞车采用四压两戗加打地锚固定。
压戗柱必须齐全牢固,保证绞车吃劲有力。
绞车最突出部分与道轨间距不得小于0.5m。
4、清挖水仓前,必须准备直径不小于10mm 的麻绳作为护绳,护绳安装高度不低于1米,且必须紧跟作业地点。

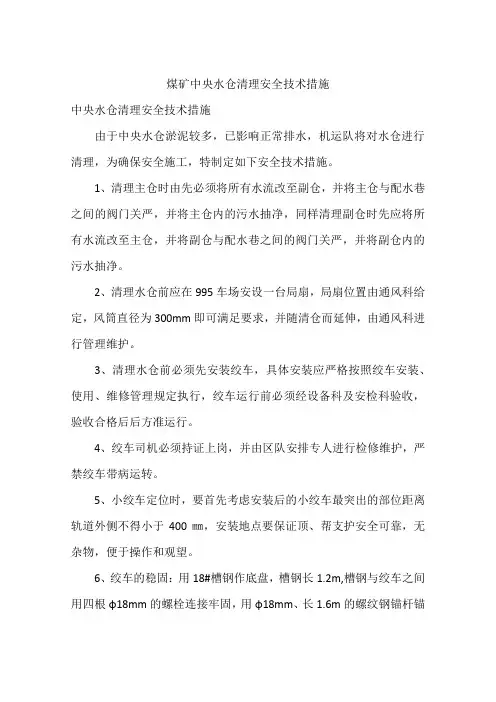

煤矿中央水仓清理安全技术措施中央水仓清理安全技术措施由于中央水仓淤泥较多,已影响正常排水,机运队将对水仓进行清理,为确保安全施工,特制定如下安全技术措施。
1、清理主仓时由先必须将所有水流改至副仓,并将主仓与配水巷之间的阀门关严,并将主仓内的污水抽净,同样清理副仓时先应将所有水流改至主仓,并将副仓与配水巷之间的阀门关严,并将副仓内的污水抽净。
2、清理水仓前应在995车场安设一台局扇,局扇位置由通风科给定,风筒直径为300mm即可满足要求,并随清仓而延伸,由通风科进行管理维护。
3、清理水仓前必须先安装绞车,具体安装应严格按照绞车安装、使用、维修管理规定执行,绞车运行前必须经设备科及安检科验收,验收合格后后方准运行。
4、绞车司机必须持证上岗,并由区队安排专人进行检修维护,严禁绞车带病运转。
5、小绞车定位时,要首先考虑安装后的小绞车最突出的部位距离轨道外侧不得小于400㎜,安装地点要保证顶、帮支护安全可靠,无杂物,便于操作和观望。
6、绞车的稳固:用18#槽钢作底盘,槽钢长1.2m,槽钢与绞车之间用四根φ18mm的螺栓连接牢固,用φ18mm、长1.6m的螺纹钢锚杆锚固底盘,并采用全长锚固;再用两根φ28mm、长1.2m的地锚套加强锚固。
7、安装后的小绞车,必须保证“四柱一锚”,绞车绳尽量与轨道方向一致或呈较小的角度,防止钢丝绳跑偏。
8、小绞车操作侧必须设有合格的护身板,护身板与绞车底座固定的3条螺栓必须上齐上紧、牢固可靠。
所使用的钢丝绳及保险绳的绳径不得小于15.5mm,保险绳要插有不小于2.5个捻距的绳套,与主绳连接端的绳套分别用一副绳卡固定在主绳上或保险绳编套在主绳滑头环上用一副绳卡固定,再用两副绳卡固定在主绳滑头上方。
9、钢丝绳应保证无弯折、硬伤,无打结,无严重锈蚀,钢丝绳断丝、断股不得超过规定,滚筒上绳端固定要牢靠,排列要整齐。
无严重咬绳、爬绳现象,保险绳直径与主绳相同(φ15.5mm),绳长不超过规定允许容绳量。
水泵房清挖水仓安全技术措施
水泵房清挖水仓安全技术措施
清挖水泵房中的水仓需要注意安全事项,以下是一些安全技术措施。
一、确保安全,提高警惕
在清挖水仓之前,必须先审核场地安全,确保没有其他的险情和隐患。
对于工作人员而言,需要对玻璃、金属等物品进行罩上保护套,避免飞溅出来导致人身伤害。
二、防止下落及崩塌
由于挖土机是直接在巷道中作业,因此必须保证土方稳定才能进行,可采用套管等辅助开挖方式,及时及时进行地质勘察,有效的防止土方崩塌,大幅度保障现场施工员的人身安全。
三、关注氧气含量
清理过程中,如果没注意氧气含量,也是有危险的,开展工作时必须检测甲烷和氧气浓度,浓度超标时必须立即采取措施,如通风、换氧和戴自救器等。
四、放置安全警示标志
事先在安全区域板上对风险、注意事项进行预警提示。
做好安全工作,规定尺寸、规定颜色的安全警示标牌统一标识。
五、采取劳保措施
1、着装若干处;
2、施工现场要配有安全帽、安全鞋、防护眼镜、手套等劳保用品;
3、现场工作应考虑到安全,施工员必须携带自救器械等。
六、提前做好紧急救援工作
应当做好灭火器材,一旦发生意外情况能够及时惊扰气氛,避免可能的人员伤亡。
在进行水泵房清挖水仓的工作时,先拽去全部水,以免涌进施工环境,拖累施工人员,加强现场管理,防止不必要的事故发生。
中央水仓清挖安全技术措施单位:机电科时间:2016年5月16日中央水仓清挖安全技术措施一、概况根据煤矿安全规程,为保证中央水仓储水空间满足矿井安全生产的要求,现需对中央主、副水仓进行清理。
为保证施工安全顺利进行,特制定本措施。
二、施工时间:2016年5月4日至2016年5月15日三、施工负责人:苏学东四、施工方案简述1、主水仓有效容积1600m³,副水仓有效容积900m³。
2、将局部通风机、绞车安装到位,并准备经检验合格的钢丝绳。
3、检查矿车与钢丝绳连接部分是否牢固。
4、采用人工清挖,矿车运输至集中胶带巷,经主皮带运至地面。
五、组织结构为了确保中央主、副水仓清挖工作的安全进行,特成立切清挖水仓领导组。
组长:薛洋锁副组长:张年有李建斌金书铭李建设万斌宋长江成员:机电科、安全科、通风科、调度室人员分工:(1)机电科负责主管施工现场指挥以及局部通风机、绞车等的接电工作。
(2)安全科负责施工过程的安全监管工作。
(3)通风科负责现场作业地点供风及瓦斯监测以及风筒吊挂等工作。
(4)调度室负责施工期间的人员协调工作。
六、安全技术措施:1、所有参加施工人员必须贯彻学习本措施,未学习,未签字者严禁参加施工。
2、所有参加施工人员必须施工负责人的统一指挥,严禁盲目作业,并经培训合格,持证上岗。
3、施工负责人负责将施工时需要的工具、材料、配件准备齐全,提前运放到位,每班对工具、材料进行检查,严禁使用不合格的工器具。
4、施工前检查道轨是否符合运输标准,确保运输安全。
5、清挖水仓前必须与通风科、安全科取得联系,由通风科安排瓦斯员现场参与检测瓦斯浓度、风量,禁止无风或微风、瓦斯超限时作业,由安全科指派安全员现场监督。
6、施工前,施工负责人必须进行敲帮稳定,确认顶、帮安全后,方可让施工人员进入施工现场。
7、施工期间,施工人员做好自主保安,本着三不伤害的原则进行施工。
8、每班施工完毕后,应将风机及绞车停电闭锁,并悬挂禁止入内警示牌。
中央泵房外水仓清淤注意事项以及
应急措施
中央泵房外水仓是城市供水系统中重要的一部分,其作用是存储城市供水,稳定水压。
然而,长期运营中,水仓会逐渐积累大量杂质沉淀,导致水质下降,影响供水质量。
为了保证供水安全,需要定期对中央泵房外水仓进行清淤,本文介绍了清淤的注意事项以及应急措施。
注意事项:
1. 预防事故:清淤前需要对仓内情况进行检查,了解情况,预防事故。
特别是要检查仓内是否有气味、有无可燃物、有无微生物等,定期进行检查。
2. 安全措施:在清淤过程中需要加强安全意识,穿戴好安全服装,并设立安全隔离带,同时,要进行警示标志,提醒工人注意安全。
3. 规范作业流程:规范操作流程、专业设备操作、处理工艺与排放规范等的要求,确保清淤过程安全、高效、环保。
4. 防止二次污染:清淤后需要对仓内进行消毒处理,防止化学污染和细菌繁殖,避免二次污染问题的发生。
应急措施:
1. 水池泄漏:如果清洗时发现水池泄漏,需要及时关闭
水源停止作业,并尽快处理泄漏问题。
2. 性命攸关的事故:如果作业人员在清洗过程中出现生
命危险,需要立即向上报告,调派救援人员进行救援处理。
3. 气体中毒事故:在清洗水池的过程中,可能会产生二
氧化碳和甲烷等有毒有害气体,操作人员需要佩戴好安全口罩,避免中毒。
总之,中央泵房外水仓清淤工作是城市供水系统中不可忽视的一个环节,只有严格遵循操作规程,注意安全,才能高效完成任务,确保供水的安全,为人们提供健康、安全的水资源。
中央泵房清挖水仓措施一、前言中央泵房是水处理厂中一个重要的设施,它负责将原水从取水口输送到处理设备,并将处理后的水分配到各个用水区域。
在运行过程中,由于各种原因,水仓中会产生淤泥和杂质,影响泵房的正常运行。
因此,对中央泵房进行清挖水仓工作是必要的。
本文将介绍中央泵房清挖水仓的措施,包括工作步骤、必要设备以及安全注意事项。
二、清挖水仓工作步骤为了保证清挖水仓工作的高效和安全,我们建议按照以下步骤进行操作:1.准备工作:首先,必须明确清挖水仓的标准和要求。
根据实际情况,制定相应的操作方案,并组织人员和设备进行必要的准备工作。
2.设备检查:在正式开始清挖水仓之前,必须对清污设备进行检查和维护。
确保设备的正常运行,以避免故障和事故的发生。
3.封堵操作:在清挖水仓之前,应对泵房的入水口进行封堵操作,防止原水继续进入水仓。
可以使用临时阀门或其他密封材料进行封堵。
4.排水操作:由于水仓中积有大量的淤泥和污水,必须进行排水操作。
根据实际情况,选择合适的排水方法,确保水仓内的水全部排出。
5.清挖作业:清挖水仓的具体作业可以采用人工或机械方式进行。
根据实际情况,选择合适的清污工具,对水仓内的淤泥和杂质进行清除。
6.清理和保养:在清挖水仓后,必须对清污设备进行清理和保养。
清理设备上的残留物和污泥,并确保设备的正常运行。
7.恢复操作:在清挖水仓工作完成后,必须对泵房的入水口进行解封操作。
恢复原水的供应,确保泵房正常运行。
三、必要设备为了完成中央泵房清挖水仓工作,以下设备是必不可少的:1.挖掘机:用于清除水仓内的淤泥和杂质,提高清挖效率。
2.抽水机:用于排水操作,将水仓内的污水抽出。
3.清污工具:包括铲子、扫帚、清洁剂等工具,用于清除水仓内的淤泥和污垢。
4.安全工具:如手套、防护眼镜、防护服等,用于保护操作人员的安全。
四、安全注意事项在进行中央泵房清挖水仓工作时,必须注意以下安全事项:1.人员安全:操作人员必须经过专门培训,熟悉清挖水仓的操作流程和注意事项。

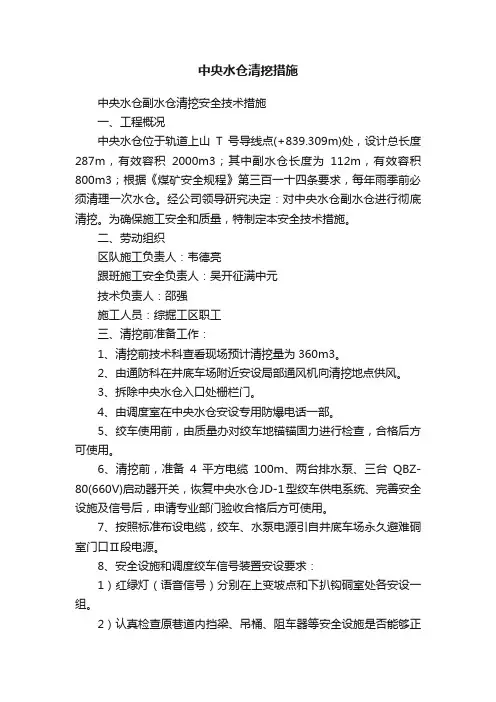

中央水仓清挖措施中央水仓副水仓清挖安全技术措施一、工程概况中央水仓位于轨道上山T号导线点(+839.309m)处,设计总长度287m,有效容积2000m3;其中副水仓长度为112m,有效容积800m3;根据《煤矿安全规程》第三百一十四条要求,每年雨季前必须清理一次水仓。
经公司领导研究决定:对中央水仓副水仓进行彻底清挖。
为确保施工安全和质量,特制定本安全技术措施。
二、劳动组织区队施工负责人:韦德亮跟班施工安全负责人:吴开征满中元技术负责人:邵强施工人员:综掘工区职工三、清挖前准备工作:1、清挖前技术科查看现场预计清挖量为360m3。
2、由通防科在井底车场附近安设局部通风机向清挖地点供风。
3、拆除中央水仓入口处栅栏门。
4、由调度室在中央水仓安设专用防爆电话一部。
5、绞车使用前,由质量办对绞车地锚锚固力进行检查,合格后方可使用。
6、清挖前,准备4平方电缆100m、两台排水泵、三台QBZ-80(660V)启动器开关,恢复中央水仓JD-1型绞车供电系统、完善安全设施及信号后,申请专业部门验收合格后方可使用。
7、按照标准布设电缆,绞车、水泵电源引自井底车场永久避难硐室门口Ⅱ段电源。
8、安全设施和调度绞车信号装置安设要求:1)红绿灯(语音信号)分别在上变坡点和下扒钩硐室处各安设一组。
2)认真检查原巷道内挡梁、吊桶、阻车器等安全设施是否能够正常使用,不能使用的按照原安装地点和具体规格加工制作,待安装验收合格后方可使用。
9、清挖前,使用φ89mm无缝钢管和软胶管管路布置在水沟侧,用于清理期间排水工作。
10、工区提前准备好编织袋、铲子、水桶、雨裤等工具。
11、清挖前,要将清挖水仓的水沟进行堵塞,严禁水流留至清挖水仓内,影响清挖工作。
四、施工要求:1、清理副水仓时,由机电科将副水仓吸水井配水阀关闭,再使用水泵将副水仓上部积水排入主水仓内,然后人工使用铲子、桶等工具将泥浆装入编织袋内,封口后装车运至中央水仓上平巷放置在轨道两侧(距轨道不小于500mm,高度不高于1.4m)码放整齐。
原标题:泵房内水仓清理安全技术措施新泵房内的水仓清理是非常重要的维护工作。
清理水仓不仅可以延长泵房的使用寿命,而且可以确保水源水质的卫生安全。
但是,水仓清理工作需要注意一些重要的安全技术措施,以确保泵房人员的安全。
本文将介绍泵房内水仓清理的步骤、安全技术措施以及常见的安全风险。
清理步骤泵房内的水仓清理应该按照以下的步骤进行:1.关闭泵房内的主电源。
确保电源已经完全切断,以防止电击的危险。
2.清理泵房内的污水和泥沙,这些物质通常会随着水源的流动积聚在水仓底部。
使用网兜来捞出这些杂质并放入垃圾袋中。
如果遇到更大的物体就需要使用吸尘器或者其他工具来清理。
3.喷洒一定量的清洁液,不仅可以保持水质的卫生安全,也可以杀灭细菌。
4.清洗水仓内的墙壁和地面。
但是不要直接使用腐蚀剂,会对水质和环境产生极大的影响。
我们可以使用中性清洁剂进行清洗。
5.冲洗水仓内的管道,以确保水质干净卫生。
6.拆卸仓盖并检查水量计和水压计,及时更换损坏的部件。
7.彻底清理仪表箱和电源装置。
8.安装仓盖,打开电源开关,开启电动泵进行水源测试。
以上是泵房内水仓的清理步骤,但是清理过程中需要注意一些安全技术措施。
安全技术措施1.穿戴好安全防护用品,包括手套、口罩、护目镜和防滑鞋等。
2.关闭电源开关,不要轻易操作电气器材。
如果需要更换损坏的电气器材,则需要更换电源断路器。
3.在清理过程中,避免水仓内弯腰、蹲下或者爬进水仓内部。
因为这些动作会使您陷入窒息并可能导致无法自救。
4.吸尘器或其他工具应该放置在坚固的平台上,以避免误伤。
5.在使用清洁剂时,需要注意剂量和稀释比例。
过多的清洁剂会影响水质和环境,造成二次污染。
6.在清理过程中保持通风,并使用防雾的护目镜,以防止化学物质的瘴气吸入。
7.使用工具时应特别小心,不要使工具触及水仓内任何电气部件。
以上是一些安全技术措施,清理泵房内水仓时,这些措施应该得到严格遵守。
常见风险在清理泵房里的水仓时,需要注意危险,主要有以下三个方面:1.电气性危险:泵房内有高电压设备和强电流设备,如进口电源、电动泵和启泵器。
文件编号:RHD-QB-K6721 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX中央水泵房清挖水仓安全技术措施标准版本中央水泵房清挖水仓安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、施工地点:中央水泵房二、施工内容:清理水仓淤泥三、施工时间:20xx年5 月21日开始至20xx年5 月23日。
四、施工负责人:文飞技术负责人:乔晓峰五、施工单位:机电队六、安全技术措施:(1)、施工前准备工作:1、施工负责人做好施工前的各项准备工作,确保施工任务的顺利完成。
2、清理水仓前必须与通风科取得联系,由通风科安排瓦检员到现场监测风量、瓦斯浓度,禁止无风、微风、瓦斯超限作业。
3、施工前,将水仓内的水抽至沉淀物外露,用潜水泵将水仓内的水抽尽,然后施工人员先将沉淀仓与水仓之间的通道关闭。
4、施工前,施工负责人必须先进行“敲帮问顶”工作,确认帮、顶安全后,方可让施工人员进行施工现场。
5、清理水仓前,安排专人对清仓提升用的小车进行全面检查,确保提升安全。
6、施工人员清仓时由外向里逐步清理,清理出的煤泥装入小车内,人工推到联络巷堆煤点,等含水量较小时再由人工将煤泥运到煤仓。
7、施工过程中严禁非工作人员进入水仓内。
8、施工过程中,如遇有害气体增加时,应立即打开压风管道,以稀释有毒有害气体。
(2)、清理水仓:1、清理水仓由外向里逐步进清理,清理过程中,施工负责人照看安全,严防垮落。
施工时,严禁人员站在淤泥上进行清理,必须站在实地上进行清理。
施工时,如遇积水,必须先将积水抽出再进行清理工作。
2、清理出的煤泥装入小车提升至水平台后,人工推到联络巷堆煤点处。
3、推车时必须时刻注意前方,在开始推车、停车、发现前方有人或有障碍物,应提前发出警号。
( 安全技术 )
单位:_________________________
姓名:_________________________
日期:_________________________
精品文档 / Word文档 / 文字可改
中央泵房清挖水仓措施(通用
版)
Technical safety means that the pursuit of technology should also include ensuring that people
make mistakes
中央泵房清挖水仓措施(通用版)
根据公司雨季“三防”相关文件精神和矿井实际生产需求,确保矿井安全度过汛期,经矿领导研究决定对井下中央泵房水仓进行清挖,为确保施工安全和保证工程质量,特编制以下安全技术措施,望施工单位认真执行。
一、施工组织:
1、施工项目:井下中央泵房主水仓清挖
2、施工时间:2014年3月13日~2014年3月28日
3、施工地点:中央泵房
4、施工部门:
5、施工负责人:
二、技术要求:
将主水仓内沉淀的煤淤泥全部清挖干净,清理至水仓壁和仓底。
三、安全技术措施:
1、掘进队每班必须有一名队干现场跟班,负责清挖水仓的全面安全工作,并协调处理各种不安全隐患。
2、清挖前要将水仓内积水抽干,并在水仓入口处安装小潜水泵。
3、水仓的清挖工作必须由外向里有序进行。
4、水仓内作业时每班必须安排一名有经验的老工人带领工人施工,如有不安隐患时必须先处理再施工,水仓里作业时必须穿好连脚裤工作。
5、每班必须有一名电工现场值班负责机电设备维护工作,保证电气设备完好,严禁出现失爆现象。
6、瓦检员每班必须检查水仓内气体变化情况(如瓦斯浓度、二氧化碳浓度)如遇气体异常必须及时撤人,采取措施进行处理,待气体恢复正常后方可组织工人继续作业。
水仓内施工每班必须有一部便携式瓦检仪,以便随时掌握水仓内瓦斯变化情况。
7、提升淤煤时,严格按照斜坡提升运输进行管理规定,行人不行车,行车不行人。
8、参加施工人员必须认真学习本措施。
9、施工完毕后,施工方配合矿主管领导做好联合验收工作。
10、其他未尽事宜,严格按照《煤矿安全规程》执行。
