旁站监理的重要部位、关键工序
- 格式:doc
- 大小:166.00 KB
- 文档页数:24
旁站的部位是关键部位和关键工序。
下列工程部位或工序应实行旁站监理:(一)基础工程:桩基工程、沉井过程、水下混凝土浇筑、承载力检测、独立基础框架结构、基础土方回填;(二)结构工程:混凝土浇筑、施加预应力、施工缝处理、结构吊装;(三)钢结构工程:重要部位焊接、机械连接安装;(四)设备进场验收测试、单机无负荷试车、无负荷联动试车、试运转、设备安装验收、压力容器等;(五)隐蔽工程的隐蔽过程:回填土;(六)建筑材料的见证取样、送样;(七)新技术、新工艺、新材料、新设备试验过程;(八)建设工程委托监理合同规定的应旁站监理的部位和工序。
(九)根据地区规定在安全也需要旁站,如塔吊安拆、整体爬升架安拆和提升等。
建设部颁发的试行管理办法规定,违规企业行为将作为不良记录载入企业信用档案并影响企业资质年检。
从2003年1月1日起,凡在房屋建筑工程施工中不按规定实施旁站监理的监理企业和有关监理人员将作为不良记录载入有关信用档案;情节严重的,在资质年检时定为不合格,并按照下一个资质等级重新核定其资质等级。
这是近日建设部颁发的《房屋建筑工程施工旁站监理管理办法(试行)》(详见五版)中所作出的规定。
《房屋建筑工程施工旁站监理管理办法(试行)》(以下简称《试行办法》)对“房屋建筑工程施工旁站监理”(以下简称旁站监理)作出了明确的定义,即指监理人员在房屋建筑工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。
《试行办法》所规定的房屋建筑工程的关键部位、关键工序,在基础工程方面包括:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装;在主体结构工程方面包括:梁柱节点钢筋隐蔽过程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。
《试行办法》规定,监理企业在编制监理规划时,应当制定旁站监理方案,明确旁站监理的范围、内容、程序和旁站监理人员职责等。
武汉鹦鹉洲长江大桥正桥J-1监理标《关键部位与关键工序及旁站监理工作方案》湖北省公路水运工程咨询监理公司武汉鹦鹉洲长江大桥正桥J-1监理部2011年4月目录一、工程概况二、监理服务的工程范围及内容三、关键部位与关键工序四、旁站监理方案及旁站监理人员主要职责五、旁站监理工作重点一工程概况鹦鹉洲长江大桥位于武汉市中心城区,是《武汉市城市总体规划(20 09~2020年)》中明确的过长江通道,大桥建成后将和长江二桥构成武汉市新的一环线。
桥址距下游长江大桥公里,距上游规划杨泗港过江通道约,距白沙洲大桥公里。
北接汉阳的鹦鹉大道,南连武昌的复兴路。
鹦鹉洲长江大桥将作为城市一环线上的一个重要的长江大桥,是城市新一环的重要组成部分,是主城区“三环十三射”道路网系统的重要组成部分,也是一环线西进、南扩的关键性、控制线工程,大桥的建设,对于完善城市道路网络系统、增加一条沟通汉阳与武昌之间的过江通道、有效分流武汉长江大桥的车流,减缓长江大桥的交通压力均具有重要的作用,同时还形成一条贯穿中央活动区,特别是滨江片区的通道。
该桥采用三塔四跨结构,主孔两跨过江桥型方案,主孔跨径取850m,主桥桥跨布置为225+2×850+225m,主桥为双铰式三塔四跨全悬吊悬索桥方案,全长2150m。
图1-2 主桥立面布置图该桥项目采用BT建设模式,在建施工由中铁大桥局股份有限公司融资建设移交武汉市城投公司。
二监理服务的工程范围及内容J-1监理标负责主桥北岸汉阳侧正桥所有工程施工监理项目:1#主塔及基础、大桥北岸汉阳岸锚碇及基础、汉阳岸锚碇处伸缩缝至2#墩伸缩缝1050米主桥钢-混凝土结合梁的制作及安装,北引桥主线及鹦鹉大道上下匝道桥的所有工程以及相关的附属工程;上述所有工程施工准备阶段、施工阶段和交工验收及缺陷责任期阶段的监理服务。
三关键部位与关键工序J-1监理合同段主要工程项目为:主桥1#主塔及基础、汉阳岸锚碇及基础、汉阳岸锚碇处伸缩缝至2#墩伸缩缝1050米主桥钢-混凝土结合梁的制作及安装,北引桥主线及鹦鹉大道上下匝道桥的所有工程以及相关的附属工程。
旁站巡视及平行检验制度旁站、巡视及平行检验制度一、旁站制度1、本工程旁站监理的关键部位、关键工序,主要包括:1、隐蔽工程、桩基施工、承台施工、墩柱施工、箱梁施工、桥面系施工、路基填土、排水雨水井、管道排水、雨水口等﹚、水稳结构层、路面结构层沥青砼及各种机械进场施工按规范操作等;2、见证取样:主要原材料的试化验见证取样、封存及送样;现场检测,使用功能试验及新技术、新工艺、新材料的使用;3、根据工程实际情况确定的旁站项目;2、旁站监理依据:1、房屋建筑工程施工旁站监理管理办法试行建市2002189号2、建设工程监理规范GB50319-20003、建设工程质量管理条例国务院令279号令4、有关法律、法规、规定及现行规范、规程、标准;5、建设工程委托监理合同、建设工程施工合同及其他相关合同;6、设计文件地质勘察资料、设计文件、标准图集、设计变更文件、设计交底及图纸会审资料7、监理规划、监理细则、施工组织设计、作业指导书等;3、根据旁站内容,结合施工进展情况,要求施工方在需要实施旁站监理的关键部位、关键工序在施工前24小时通知监理项目部,在总监理工程师或总监代表、副总监的指导下,安排现场监理人员实施;4、旁站监理人员应当认真履行职责,现场跟班监督,及时发现和处理旁站过程中出现的质量问题,如实准确的做好旁站监理记录,旁站监理及施工方现场质检员应在记录上签字,否则不得进入下道工序施工;旁站监理人员可检查施工方质检员到岗、特殊人员持证上岗及施工机械、材料情况;监督施工方执行施工组织设计施工方案及强制性标准情况;核查现场工程材料构配件、设备和商品砼质量检验报告、材质证明等,并可在现场监督施工方进行检验或者委托具有资格的第三方进行复检,拒绝不合格产品或三无产品用于工程;旁站监理发现施工违反了工程强制性标准行为的,有权责令施工方立即整改,发现施工中已经或可能危及到工程质量的,应当及时向监理工程师或者总监理工程师或总监代表报告,由总监下达局部暂停施工指令或者采取其它应急措施;5、旁站监理记录是监理工程师或总监依法行使有关签字权的重要依据,对于确定旁站的关键部位、关键工序施工,凡没有实施旁站监理或没有旁站监理记录的,监理工程师或总监不得在相关文件上签字;旁站监理记录不得丢失,要存档备查;6、根据本项目部的具体情况及专业分工,土建关键部位、关键工序由监理人员全过程旁站,监理工程师巡视,总监代表具体现场负责,总监全面负责;二、巡视制度1、监理项目部现场监理工程师、监理员应每天定期对工程现场进行巡视检查,并编写巡检记录,按规定的时间对发现问题报监理项目部;巡视检查内容:1施工形象进度、施工质量和安全隐患;2按图纸及有关标准对承包单位的施工工序进行检查和记录;3复查先期发出通知单的整改结果;4检查现场物料管理,设备进场管理、标识等文明施工工序进行检查和记录;5检查承包单位投入工程项目的人力、材料、主要设备的使用运行情况;6各单位间交叉施工的影响程度;7施工过程中的其它信息;2、监理人员在巡视过程中,发现影响工程质量、安全问题要及时处理,防止问题的积累扩大;一般先以口头式通知承包单位整改,如承包单位未作整改而继续施工,应发“监理工程师通知单”,要求限期整改;对巡视中发现、处理、验证的情况不但要做好巡视记录,同时还要记录在监理日志中;3、施工单位经过自检后,向监理处报验的工程项目、材料、设备及巡视过程中进行检验的项目,监理工程师应按照施工图、规范标准进行平行检验,检测时所使用的工器具、仪表要用监理处自备的仪表、工器具,检测后的数据要做好平行检验记录;同时也要记录要监理日志中;对复测、检测、检验和工程项目如有不合格者应发“监理工程师通知单”,监理工程师要进行跟踪监督处理;4、总监理工程师对施工现场也要进行不定期的巡视,巡视内容如下:⑴检查监理工程师到位情况;⑵检查监理师的现场巡视记录等;⑶对现场的工程进度、质量、安全等重大事情进行协调;⑷在对现场巡视过程中发现不规范行为及时纠正;三、平行检验制度平行检验内容:1对进场工程材料、构配件、设备的检查、检测和复验按照各专业施工质量验收规范规定的抽样方案和合同约定的方式进行,并依据检测实况及数据编制报告归入监理档案;2对分项工程检验批的检查、检测应按各专业施工质量验收规范的内容和标准对工程质量控制的各个环节实施必要的平行检测,并记录归入监理档案;检验批抽检数量不得少于该分项工程检验批总数的20%;3对分部工程、单位工程有关结构安全及功能的检测抽检,工程观感质量的检查、评定等应按建筑工程施工质量验收统一标准及合同约定的要求进行;检测结果形成记录,并归入监理档案;4对隐蔽工程的验收应按有关施工图纸及各专业施工质量验收规范的有关条款进行必要的检查、检测,并依实记录,归入监理档案;5在平行检验中发现有质量不合格的工程部位,监理人员不得对施工单位相应工程部位的质量控制资料进行审核签字,并通知施工单位不得继续进行下道工序施工;6监理人员必须在平行检验记录上签字,并对其真实性负责;。

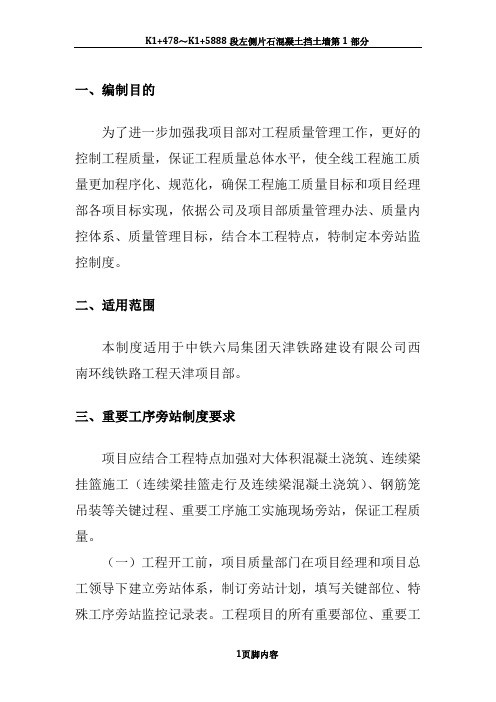

一、编制目的为了进一步加强我项目部对工程质量管理工作,更好的控制工程质量,保证工程质量总体水平,使全线工程施工质量更加程序化、规范化,确保工程施工质量目标和项目经理部各项目标实现,依据公司及项目部质量管理办法、质量内控体系、质量管理目标,结合本工程特点,特制定本旁站监控制度。
二、适用范围本制度适用于中铁六局集团天津铁路建设有限公司西南环线铁路工程天津项目部。
三、重要工序旁站制度要求项目应结合工程特点加强对大体积混凝土浇筑、连续梁挂篮施工(连续梁挂篮走行及连续梁混凝土浇筑)、钢筋笼吊装等关键过程、重要工序施工实施现场旁站,保证工程质量。
(一)工程开工前,项目质量部门在项目经理和项目总工领导下建立旁站体系,制订旁站计划,填写关键部位、特殊工序旁站监控记录表。
工程项目的所有重要部位、重要工序必须全部得到过程监控,实施旁站。
(二)旁站人员根据监控项目的不同由项目领导、专职质检员和责任工程师组成:1、关键工序,由项目领导、专职质检员旁站;2、特殊工序(过程),由项目部专职质检员和责任工程师旁站;3、一般工序,由项目部专职质检员和责任工程师旁站。
(三)旁站人员的主要职责:1、检查施工操作人员的技术水平、操作条件是否满足施工艺要求,施工质量是否达到相关要求。
劳动力、施工机械、材料准备情况;2、检查关键部位、关键工序的施工方案、质量标准、技术规范、设计文件及施工组织设计执行情况;3、核查进场建筑材料、构配件和设备的出厂合格证及检验报告等,检查天气的变化或施工现场周边是否给工程质量带来不利影响;做好重要工序旁站记录(附表)4、及时发现和处理旁站监控过程中出现的质量问题,发现施工队有违反工程建设强制性标准行为的,有权责令施工队立即整改;发现其施工活动已经或可能危及工程质量的,应及时向项目部相关领导汇报,由项目部总工程师下达局部暂停施工指令或采取其他应急措施。
四、旁站的范围和部位1下列工程部位或工序必须实行旁站监控(一)深基坑开挖防护;(二)连续梁挂篮施工(连续梁挂篮走行及连续梁混凝土浇筑);(三)大型吊装作业;(四)既有线要点施工(包含二级、三级施工);(五)大体积混凝土施工。

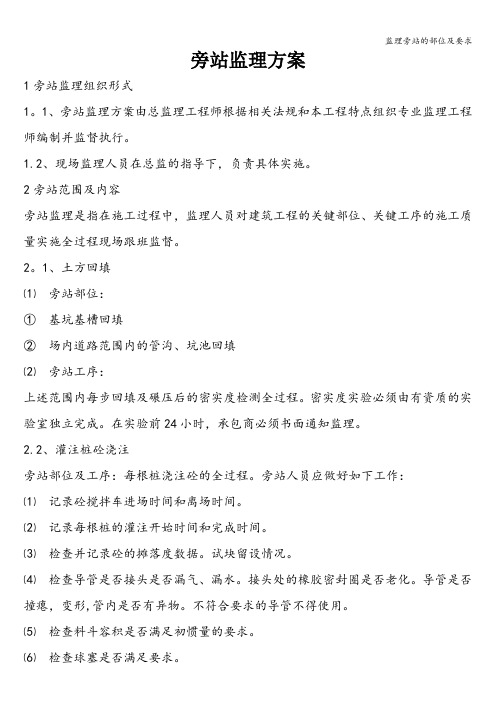

旁站监理方案1旁站监理组织形式1。
1、旁站监理方案由总监理工程师根据相关法规和本工程特点组织专业监理工程师编制并监督执行。
1.2、现场监理人员在总监的指导下,负责具体实施。
2旁站范围及内容旁站监理是指在施工过程中,监理人员对建筑工程的关键部位、关键工序的施工质量实施全过程现场跟班监督。
2。
1、土方回填⑴旁站部位:①基坑基槽回填②场内道路范围内的管沟、坑池回填⑵旁站工序:上述范围内每步回填及碾压后的密实度检测全过程。
密实度实验必须由有资质的实验室独立完成。
在实验前24小时,承包商必须书面通知监理。
2.2、灌注桩砼浇注旁站部位及工序:每根桩浇注砼的全过程。
旁站人员应做好如下工作:⑴记录砼搅拌车进场时间和离场时间。
⑵记录每根桩的灌注开始时间和完成时间。
⑶检查并记录砼的摊落度数据。
试块留设情况。
⑷检查导管是否接头是否漏气、漏水。
接头处的橡胶密封圈是否老化。
导管是否撞瘪,变形,管内是否有异物。
不符合要求的导管不得使用。
⑸检查料斗容积是否满足初惯量的要求。
⑺检查搅拌车和其他工具、人员是否能满足连续施工的要求。
⑻随时监测砼灌注和导管提升情况。
保证导管在砼中合适的埋深,作到勤提勤拆.⑼观察有无异常,如出现异常,马上报告。
2.3、土钉墙⑴旁站部位及工序:①土钉安装及注浆全过程。
包括:插钢筋、注浆、设垫板。
②土钉基本抗拔力实验和验收抗拔力实验全过程。
2.4、基础结构及防水砼⑴旁站部位:全部基础结构砼和防水砼。
⑵旁站人员应检查并记录如下工作:①砼浇注顺序和开始及完成时间是否与施工方案要求一致。
对大体积砼如果分层浇注,要记录两层之间的时间间隔并确认在下层浇注时上层是否已超过初凝时间。
梁板砼浇注和墙体砼浇注在各个接茬部位是否会形成冷缝.②检查后浇带、施工缝位置和做法是否符合规范及施工方案的要求。
③不同强度等级和不同抗渗等级的砼有无错浇现象。
④砼振捣是否密实,摸板是否有变形及漏浆情况。
⑤下次浇注前施工缝是否已按要求处理。
⑥抽查砼摊落度情况,记录试块流设情况.⑦有无其他异常,如出现,立即报告。
旁站监理工作内容及措施
1、旁站理工作程序
1、实施旁站监理的各重要部位及工序,承包单位应提前24小时向监理部提出申请,总监理工程师确认准备工作就绪后签认申请表并安排旁站监理人员实施旁站监理。
2、旁站监理人员在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
?
3、旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,应责令施工企业立即整改;发现其施工活动已经或者可能危机工程质量的,应当及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。
4、应旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不在相应文件上签字。
2、旁站监理工作内容
1、是否按技术标准、规范、规程和批准的设计文件、施工组织设计施工;
2、是否使用合格材料、构件和设备;
3、承包人现场管理人员、质检人员是否到位;
4、施工操作人员技术水平、操作条件是否满足施工要求,特殊工种是否持证上岗;
5、施工过程是否有质量安全隐患,对出现的质量问题及处理作相应的记录。
3、旁站监理措施
xxxx堤防达标工程-4标段项目监理部 2016年12月。
旁站:监理人员在施工现场对工程实体关键部位或关键工序的施工质量进行的监督检查活动。
1哪些项目应当实行旁站监理?建筑工程需要进行旁站监理的关键部位,关键工序具体内容如下1.基础工程方面包括:土方工程,混凝土灌注桩浇注,地下连续墙,土钉墙,后浇带及其他结构混凝土,防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装。
2.主体结构工程方面包括:梁柱节点钢筋隐蔽工程,混凝土浇注,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。
3.其它方面包括:外墙外保温施工,脚手架安拆,大型机械设备安拆。
2旁站监理人员的主要工作有哪些?1.旁站监理人员应对旁站监理的部位,工序现场跟班监督,及时处理旁站中发现的问题,并如实,准确地做好旁站监理记录,保存好旁站监理的原始资料。
2.检查施工现场施工条件是否满足要求,质检人员,安检人员到岗情况以及特殊工种人员持证上岗情况。
3.核查现场建筑材料,构配件,设备和预拌混凝土等的质量证明文件。
4.监督施工单位执行施工方案以及工程建设强制性标准的情况,检查现场施工过程及操作方法是否符合施工方案的要求。
5.实施旁站监理并和施工单位现场质检人员共同在旁站监理记录上签字,未签字的,不得进行下一道工序施工。
3旁站监理人员有什么权限?发现施工单位有违反建设工程强制性标准或施工方案行为的,有权要求施工单位立即整改,发现其施工活动已经或可能危及工程安全,质量的,应当向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。
4混凝土结构工程的旁站监理应做哪些工作?1.检查施工准备情况1)核对预拌混凝土供应单位的名称。
2)明确对所浇筑混凝土的技术要求,主要包括;强度等级,抗渗等级,塌落度,初凝时间,终凝时间,混凝土浇筑量等。
3)检查施工通道是否畅通,通道及泵车等输送设备的地基是否平整,照明是否充足。
4)检查振捣设备型号,数量配备是否满足工程需要。
5)检查质检员,施工员,试验员等现场管理人员是否到岗,并核对人员。
旁站监理范围及内容一般情况下,输电线路工程应包括如下关键部位和工序:基础阶段:灌注桩钢筋笼入孔、混凝土浇筑;立塔阶段:大跨越铁塔组立、铁塔接地线焊接及敷设;架线阶段:导地线压接、OPGQ光缆接续、特殊跨越施工、导线展放(张力场)。
一、旁站范围1.1土石方工程:检查基坑地质、地基的处理1.2基础工程:坑深及坑底检查、钢筋检查、砼浇制、折模、基础回填1.3接地工程:接地体的埋深、接地电阻的测量1.4导、地线架设工程:导、地线的连接、OPG光缆的接续、附件安装二、旁站的内容2.1土石方工程(1)旁站部位;检查复测记录、检查地质情况.(2)旁站工序;核实路径,塔位复测记录是否符合设计要求。
检查坑底土质情况和对坑底处理情况是否符合规范要求。
2.2基础工程(1)旁站部位;坑深及坑底检查、钢筋检查、砼浇制、试块制作及现场塌落度检查、混凝土养护、折模、基础回填。
(2)旁站工序;①坑深及坑底检查a、浇制前必须把坑底积水抽干;b、查坑深及坑底(扩大头)尺寸是否符合设计要求;c、底板垫层、立柱保护层厚度,垫块材质是否符合设计要求;d、查基坑中心偏移、查坑壁的垂直度。
②钢筋检查a、钢筋规格和各部尺寸符合设计要求;b、钢筋外观检查、清除大块锈班和污物;c、钢筋焊接质量、搭接长度是否符合规范要求;d、钢筋绑扎的牢固成度,间距是否符合设计要求。
③砼浇制a、检查砼配合比是否符合设计要求,所用水泥、石、砂、水等原材料是否符合要求;b、检查现场砼搅拌工具器械(包括称量器械)是否符合要求;c、每个基础的砼应一次连续浇成,不得中断,因故中断2小时以上按规范要求处理后再继续浇制;d、砼为分层浇制,机械震捣。
④试块制作及现场塌落度检查a、试块制作,在浇制现场随机取样制作,养护条件与基础相同;b、试块数量应符合规范要求;c、塌落度检查,每班日检查3—4次,应符合设计要求。
⑤混凝土养护a、浇制完后12小时内,开始浇水养护。
(炎热干燥天气应在 3 小时内)基础表面加遮盖物后浇水;b、日平均气温低于5 C时,不得浇水养护;c、要求养护浇水不少于5昼夜。
铁路客运专线四电工程建设项目关键工序关键部位施工过程的旁站监理工作方法1一般规定旁站是防止质量隐患,杜绝质量缺陷的重要手段,是监理的重要工作内容之一。
驻地监理组负责旁站工作。
监理项目部对驻地监理组的旁站工作进行监督。
1.1对隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位,关键工序、易产生质量缺陷的工程、不易补救的部位、主要的工艺等,监理人员应进行旁站。
1.2旁站过程中发现质量问题,要及时报告上一级监理工程师,以便得到及时处理。
1.3旁站过程中要将施工情况和发现的主要问题及时记录于监理日志中,并存档备查。
1.4对旁站中发现的不符合质量要求的工程,施工单位应返工或采取其它补救措施,以达到合同规定的技术要求,否则旁站监理人员有权拒绝签署工程计量的有关数据和原始凭证。
1.5旁站监理人员不得脱岗。
2旁站监理准备2.1监理人应对旁站监理确定关键部位、关键工序,编写旁站监理方案。
2.2明确旁站监理人员职责。
2.3确定旁站监理的范围、程序和方法。
3.4列出旁站监理内容和项目清单。
4.5提出明确的旁站监理记录要求。
3质量行为旁站5.1监理施工单位是否按照技术标准、规范、规程和经审查核对后的设计文件、施工组织设计施工。
3.2检查是否使用经检验合格的材料、构配件,机械设备是否配套或运行正常。
3.3施工单位有关现场管理人员、质检人员是否在岗。
3.4检查施工操作人员的技术水平、操作条件是否满足施工工艺要求,特殊操作人员是否持证上岗。
3.5检查施工环境是否对工程质量产生不利影响。
3.6检查施工过程是否存在质量安全隐患,旁站监理应对旁站监理过程利用多种手段及时予以记录。
4旁站监理的程序和方法4.1监理部制定旁站监理方案,明确旁站监理的范围、内容、程序和旁站监理人员的职责等。
旁站监理方案送建设单位和施工单位各一份。
4.2施工单位根据监理部制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24小时,应当书面通知监理部。
须旁站监理的重要部位、关键工序清单在工程施工实施阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。
主要包括:搅拌桩、锚杆、土方开挖及回填、管桩、冲孔灌注桩、承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑、防水层施工、梁柱节点钢筋隐蔽过程、预应力张拉、装配式结构安装、钢结构安装、网架结构安装、索膜安装、幕墙骨架安装、机电弱电设备安装调试、试压、室外管线沟槽开挖及敷设等。
在本工程中具体须旁站监理的重要部位、关键工序清单如下:一、土建及装饰组须旁站监理的重要部位、关键工序清单:1、桩基(混凝土预制桩、冲孔灌注桩)(1)桩基定位测量及试桩施工;(2)混凝土预制桩施工;(3)冲孔灌注桩施工;(4)钢筋笼的制安;(5)承台钢筋施工;(6)混凝土的配制与浇筑;(7)见证取样试件、试块的留置;(8)桩位平面图测量;(9)桩基检测;压桩和补桩施工;2、地下结构及防水(1)地下结构施工(2)防水混凝土、水泥砂浆的制作;(3)见证取样试件、试块的留置;(4)防水混凝土的浇筑和变形缝、施工缝、后浇带、穿墙管道、埋设件等的设置和施工;(5)卷材防水层、涂料防水层的施工及转角处、变形缝、穿墙管道等细部的施工。
(6)管线预埋暗敷、孔洞预留、各种管网线缆出入口位置及部位预设、预留、预埋(7)防雷及接地焊接施工3、砌体结构(1)墙体轴线定位;(2)见证取样试件、试块的留置;(3)门窗洞口位置留置;(4)预留洞口及过梁、预埋件留置;(5)墙体开槽施工;4、混凝土结构(1)大跨度、高支模板安装和拆除施工,模板工程及保护层厚度留置施工;(2)承台、地下室底板及后浇带、结构混凝土浇筑、防水混凝土浇筑;(3)梁柱节点钢筋隐蔽过程;(4)预留洞口周围钢筋的设置及钢筋端头的处理;(5)预应力筋的施工;(6)见证取样试件、试块的留置;(7)施工缝的留置;(8)预制构件的吊装和连接;5、钢(网架)结构(1)钢构件的加工;(2)焊接质量;(3)高强螺栓连接质量;(4)预拼装情况;(5)钢结构、网架结构安装;6、涂膜防水施工(1)找平层的排水坡度施工;(2)保温层的施工;(3)防水层施工;7、装饰装修工程(1)装修材料有害物质检测;(2)在墙体上开槽、打洞时施工;(3)吊顶的固定和重型灯具的安装;(4)饰面板拉拔强度的检测;(5)样板间的施工;(6)重要特殊部位装饰装修施工;(7)幕墙的金属框架与主体结构预埋件的连接施工;(8)预埋件的防腐及后置埋件的现场拉拔强度检测;(9)幕墙的伸缩缝、沉降缝、防震缝及阴阳角和封口安装;(10)卫生间、洗涤间、屋面防水工程施工8、其他塔吊、井架安拆等高危作业施工、路面处理、涂料熔化分散、标线涂布、种植前土壤处理、乔、灌木种植、苗木运输铺、草皮、植草。
二、机电弱电组须旁站监理的重要部位、关键工序清单:1、建筑给排水及采暖工程(1)管道试水试压;(2)防腐、保温与防潮施工;(3)卫生洁具及水龙头安装2、通风与空调工程(1)制冷机房及新风机房,主要设备及其管道、风管的安装;(2)冷冻水管道穿墙、楼板做法及吊顶封闭前管道保温层施工;(3)空调风机盘管及灯具安装;(4)吊顶前,风机盘管及其冷凝水管道试水试压;(5)防、排烟系统的安装;3、建筑电气工程(1)接地装置、等电位及防雷系统a、接地装置、等电位(均压环)及防雷引线隐蔽施工;b、接地装置接地电阻摇测。
c、接地系统焊接施工。
(2)配管、配线及桥架安装与电缆敷设a、桥架的安装及跨接、接地施工;b、管道线路暗敷预埋、电缆直埋;c、电线、缆、母线槽中间接头及伸缩补偿装置安装;d、线路及电力电缆试验,绝缘电阻及接地电阻测试;(3)硬裸母线、插接式封闭母线槽接头搭接面、防潮密封施工。
(4)成套配电柜、控制柜和动力、照明箱、盘安装。
(5)低压电机及电动执行机构a、低压电机接线施工;b、电阻测试,手动操作,试运行。
(6)照明器具、开关插座安装a、安全通电检查;b、大型器具安装;(7)其他a、设备材料进场的现场复试抽样检查;b、电柜、泵机、变压器、发电机等设备安装及电源接线;c、机电弱电设备安装及调试;d、弱电末端设备安装及调试;e、电动机干燥检查及试运转,电气系统调试及试运行三、本工程主要的特殊过程、部位、工序一览表旁站监理方案一、工程简介----另详二、旁站监理工作目标为确保该工程的施工过程质量和安全,确保监理人员到位、监理工作到位、监理规范运作,履行监理合同规定的监理人的义务、责任和权利,实现施工全过程在受控状态下顺利推进和工程整体目标最优地实现。
1、监理服务质量目标按有关法律、法规和监理合同的规定实施监理服务;督促承包商按照施工规范、验收标准进行施工,按照安全文明生产、文明施工标准对工地进行管理;在保证工程安全,符合质量要求的前提下,尽可能节省投资,实现工期要求;监理合同履约率100%,顾客满意率达到85%以上,工程验收率100%。
2、质量控制目标根据本工程监理投标的工程质量要求以及业主与工程承包商签订的工程合同(或协议)。
3、分项、分部工程目标根据本工程业主与工程承包商签订的工程合同(或协议),本工程质量控制目标为市、省优良工程、力争鲁班奖。
按照《建筑工程施工质量验收统一标准》GB 50300-2001的规定,本工程质量应符合:(1)所含分项、分部(子分部)工程的质量均应验收合格100%率;(2)质量控制资料应完整;(3)所含分部工程有关安全和功能的检测资料应完整;(4)主要功能项目的抽查结果应符合相关专业质量验收规范的规定;(5)观感质量为好。
另外,本工程质量应符合《广州市优工程和“五羊杯”奖工程评选办法》的要求。
4、投资控制目标根据施工合同的要求,实施有效的组织管理措施、技术措施和经济措施,严格合同管理,根据施工招标的单价包干和合价包干的特点,作好标后的计量审核工作,协调好索赔问题,把工程的实际投资控制在概算以内。
5、进度控制目标本工程完工日期目标为2007年6月30日。
通过研究、分析承包商投标进度网络进度计划,结合业主的要求,牢牢抓住节点工期的关键点,对日进度计划、周进度计划、月进度计划进行分解并督促检查落实,随时跟踪监理施工网络进度计划,对可能影响关键工序接点工期的现象提前向承包商提示,采取措施及时调整施工网络进度计划。
在保证安全和施工质量的前提下,确保工程进度目标的实现。
三、编制依据1、建设工程有关法律、法规:主要有《中华人民共和国建筑法》、《建筑工程管理条例》、《中华人民共和国合同法》、《房屋建筑工程施工旁站监理管理办法(试行)》2、合同:本工程的建设工程监理合同、建筑工程施工合同。
3、设计文件:本工程的地质勘察资料、经批准的设计文件(图纸、设计说明、设计指定的标准图集、设计交底会议纪要、设计变更文件、经设计确认的工程变更文件等)。
4、技术标准、规范、规程:主要有《建设工程监理规范》(GB50319-2000)《建筑工程施工质量验收统一标准》(GB50300-2001)《地下防水工程质量验收规范》(GB50208-2002)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《砌体工程施工质量验收规范》(GB 50203-2002);《建筑地面工程施工质量验收规范》(GB 50209-2002);《建筑装饰装修工程施工质量验收规范》(GB 50210-2001)《屋面工程质量验收规范》(GB 50207-2002)《钢结构工程施工质量验收规范》(GB50205—2001)《建筑给水排水及采暖工程施工质量验收规范》(GB 50242-2002)《建筑电气工程施工质量验收规范》(GB 50303-2002)《通风与空调工程施工质量验收规范》(GB50243—2002);《电梯工程施工质量验收规范》(GB50310—2002);《建筑与建筑群综合布线系统工程验收规范》GB/T50312--2000;《民用建筑工程室内环境污染控制规范》(GB50325—2001;《玻璃幕墙工程质量检验收标准》(JGJ/T139—2001);《金属与石材幕墙工程质量技术规范》(JGJ133—2001);《建筑装修消防规范》;《建设工程文件归档整理规范》(GB/T50328—2001) ;5、施工及监理文件:施工组织设计(或方案)、《单位工程施工组织设计》、《关键工序、重要分项工程施工方案》、《质量创优施工方案》、《样板引路施工方案》、《监理实施细则》、《监理实施方案》等。
四、本工程旁站监理的关键工序、重点部位详见本章笫五节须旁站监理的重要部位,关键工序清单五、旁站监理记录旁站监理记录是监理工程师或者总监理工程师依法行使有关签字权的重要依据。
对于需要旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字。
在工程竣工验收后,监理企业将旁站监理记录存档备查。
旁站监理记录表填写要求:1、项目监理部要根据旁站监理记录表的内容填写,如实准确地做好旁站监理记录。
2、凡旁站监理人员和施工企业现场质检人员未在《旁站监理记录表》上签字的,不得进行下一道工序施工。
3、特别对钢筋绑扎、砼浇捣、防水工程、预制管桩等施工过程专门编制针对性的《旁站监理记录表》,详见本节附表中钢筋绑扎、砼浇捣、防水工程、预制管桩旁站监理记录表样。
六、旁站监理的监理措施及方式1、旁站监理的方式:采用现场监督、检查的方式2、关键部位和关键工序(隐蔽工程)的旁站监理措施(1)充分做好旁站前的监理准备a、开工前,审核有关技术文件、报告,全面掌握设计图纸和规范标准的要求。
b、审核施工单位提交的施工组织设计,施工方案,控制工程施工质量的有效方法和可靠的技术保证措施。
c、审核施工单位提交的有关材料、半成品和构配件的质量证明文件,电气材料设备进场应按规定检查试验。
d、审核技术操作人员的相关专业培训资格证书、上岗证书。
操作前严格执行技术交底。
e、检查开工前准备工作,确定能否保证满足大面积或大规模正常施工的要求和工程的施工质量。
必要时应建立样板先行制度。
(2)切实做好施工过程旁站监理工作a、检查工序施工过程中的人员、施工设备机械、材料、施工方法及工艺或施工环境条件是否均处于良好状态。
b、检查是否按设计图纸、规范标准要求施工,是否符合保证工程质量和人员安全的要求。
若发现有问题应及时纠正,必要时应停工整顿。
c、工序产品的检查、工序交接检查和隐蔽工程检查,应在施工单位自检与互检的基础上进行,其中特别是隐蔽工程和电气检测调试必须在监理人员检查确认才允许转入下一道工序。
d、对于施工难度大的电气安装工程或容易产生质量通病的施工部位,监理人员应采取一些测试仪器和设备等检验手段以判断施工质量。
