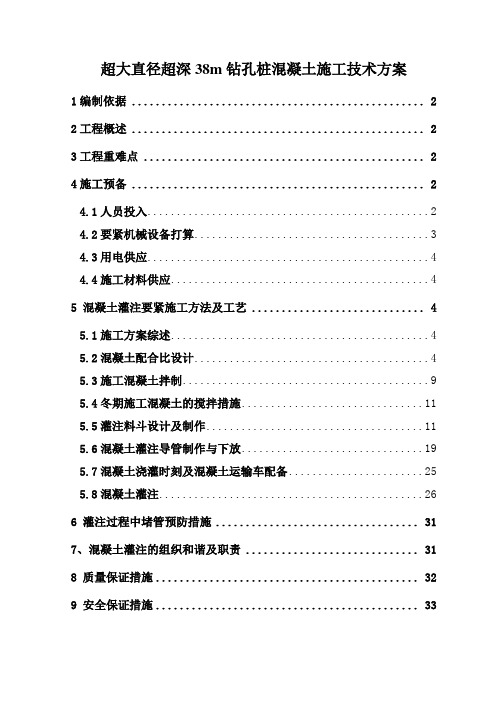

大直径超深钻孔灌注桩施工技术
- 格式:doc
- 大小:32.00 KB
- 文档页数:5
超大直径超深38m钻孔桩混凝土施工技术方案1编制依据 (2)2工程概述 (2)3工程重难点 (2)4施工预备 (2)4.1人员投入 (2)4.2要紧机械设备打算 (3)4.3用电供应 (4)4.4施工材料供应 (4)5 混凝土灌注要紧施工方法及工艺 (4)5.1施工方案综述 (4)5.2混凝土配合比设计 (4)5.3施工混凝土拌制 (9)5.4冬期施工混凝土的搅拌措施 (11)5.5灌注料斗设计及制作 (11)5.6混凝土灌注导管制作与下放 (19)5.7混凝土浇灌时刻及混凝土运输车配备 (25)5.8混凝土灌注 (26)6 灌注过程中堵管预防措施 (31)7、混凝土灌注的组织和谐及职责 (31)8 质量保证措施 (32)9 安全保证措施 (33)1编制依据1.1.1《嘉绍大桥3.8m大直径钻孔桩工艺试桩技术要求》1.1.2《嘉绍大桥地质勘查报告》1.1.3《公路桥涵地基与基础设计规范》(JTG D63-2007)1.1.4《公路桥涵施工技术规范》(JTJ041-2000)1.1.5《桥涵》(公路施工手册)1.1.6其它现行的国家和行业技术规范和标准。
2工程概述嘉绍跨江大桥3.8m大直径钻孔灌注桩试桩桩长116m,为大直径超长桩。
试桩为非工程桩,采纳双荷载箱自平稳法进行试桩承载力测试。
试桩钢护筒内径为4.2m,钢护筒长52m,其中底部15m护筒壁厚为30mm,其余部分壁厚为25mm,总重约145t。
钢筋笼全长116m,重约72t。
试桩采纳KTY4000型钻机按气举反循环原理进行钻孔。
混凝土采纳C30水下混凝土,所需混凝土灌注方量约为1568m3。
3工程重难点(1)混凝土配合比设计中初凝时刻的操纵是混凝土施工的难点。
(2)单桩混凝土灌注方量较大,如何在合理的灌注时刻内进行混凝土供应和组织也是混凝土施工的重点。
(3)混凝土灌注过程操纵直截了当关系成桩质量,是混凝土施工的关键点。
4施工预备4.1人员投入本工程投入的要紧作业人员见表4.1.1要紧工种人员打算表。
大直径钻孔灌注桩施工技术探究[摘要]钻孔灌注桩作为最常规的桩基成孔方式,适用于各类地质条件,使用范围也越来越广,特别是大型桥梁、超高层公用民用建筑等等。
钻孔灌装桩施工环节多,制约桩基成型质量因素众多,如泥浆的性能指标、钢筋笼制作安装精度、成孔质量以及混凝土浇筑控制等。
本文以实际工程为例,介绍了大直径钻孔灌注桩施工特点及成孔施工工艺,重点介绍了各施工环节质量控制要点。
[关键词]施工技术、钻孔灌注桩、钢筋笼加工与安装1 引言随着城市建设步伐加快,高层建筑及大型桥梁工程日益增多,桩基础的应用范围也越来越广,钻孔灌注桩作为最常规的桩基成孔方式,桩长和桩径可以灵活控制,适用于各类地质条件。
2 施工方法与操作要求2.1钻孔灌注桩成孔技术(1)钢护筒埋设钢护筒埋设之前先进行场地平整、放线,施工过程中采用全站仪沿相互垂直方向全过程观测,随时纠偏。
护筒顶高出地面0.3m,护筒埋置深度2-4m,周围采用黏土回填并分层夯实,使护筒低口处不至于漏失泥浆。
护筒中心竖直线应与桩中心线重合,误差不得大于50mm,护筒在竖直方向的倾斜度应不大于1%。
护筒埋设好后再用全站仪进行复验,并对桩中加以标识,以便钻机就位时对中。
(2)泥浆制备钻孔桩施工时,采用泥浆池进行泥浆的调制、循环、沉淀。
由于本项目施工场地有限,且施工范围狭长,采用6个6m*3m*2.5m预制泥浆池。
泥浆池包括废浆池、沉淀池、循环池。
泥浆池的体积宜为桩基体积的2倍,沉淀池和循环池间泥浆通过直径为10cm软管连接,泥浆通过压头差流动,循环池泥浆入孔通过泥浆泵泵吸入孔,泥浆收集坑中泥浆通过泥浆泵泵抽入沉淀池。
(3)钻进成孔钻机就位后,启动泥浆泵,护筒内注入泥浆,钻头放入护筒内进行钻孔。
钻头在护筒内采取低档慢速钻进;钻头钻进至护筒底口附近时,保持低转速,防止反穿孔;钻进超过护筒底口1m后正常钻进,钻进过程中及时向孔内补充浆液,保持孔内水位。
保持孔内水头高度,使孔内水位高出地下水位2m以上,且不低于护筒底口0.5m以上。

超深钻孔灌注桩双套筒试桩施工与检测施工工法超深钻孔灌注桩双套筒试桩施工与检测施工工法一、前言:超深钻孔灌注桩双套筒试桩施工与检测施工工法是一种针对超深孔桩施工而设计的工法。
通过使用双层套筒进行施工和灌注,可以确保桩身的稳定性和承载能力,提高桩基质量和工程的安全性。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点:1. 双套筒结构:超深钻孔灌注桩采用双套筒结构,内套筒用于钻孔,外套筒用于灌注混凝土,增加了桩的整体稳定性和承载能力。
2. 灌注桩特性:灌注桩具有较高的承载能力、桩身一致性和固结效果,能够适应不同类型的地质条件和荷载要求。
3. 构造灵活性:双套筒结构可以根据地质情况和施工要求进行调整,可以增加套筒的数量和长度,以满足设计要求。
4. 施工效率:采用双套筒结构,可以提高施工效率和质量,减少施工周期和成本。
5. 适应性广泛:适用于各种地质条件和工程要求,尤其适用于超深孔桩施工。
三、适应范围:1. 软弱地基:适用于软弱、湿润、泥质等地基条件,能够提供良好的桩基稳定性。
2. 高岸边坡:适用于高岸边坡防护工程,能够提供稳定的支撑结构和抵御水流蚀刷。
3. 高压岩层:适用于高压岩层下钻孔灌注桩施工,能够提供高承载能力和稳定性。
四、工艺原理:超深钻孔灌注桩双套筒试桩施工工法基于以下工艺原理:1. 套筒钻孔:首先进行套筒的钻孔工作,通过旋转和推进的方式将套筒下沉到设计深度。
2. 灌注混凝土:当套筒到达设计深度后,开始进行混凝土的灌注工作,通过外套筒内壁的开孔,将混凝土注入套筒内部。
3. 套筒回桩:混凝土灌注完成后,开始进行套筒的回桩工作,通过顶管等设备对套筒进行回桩。
4. 桩身强度测定:施工完成后,通过不破坏试验方法对桩身强度进行检测,确保桩的质量和承载能力。
五、施工工艺:1. 套筒钻孔:根据设计要求,使用钻机对地面进行钻孔,套筒通过旋转和推进的方式逐渐下沉到设计深度。

超长、超大直径钻孔灌注桩施工工法一、前言钻孔灌注桩是桥梁建设上常用的一种深基础形式。
近年来我国桥梁事业发展迅速,新建桥梁的跨径越来越大、结构越来越复杂,钻孔灌注桩的长度也就越来越长、直径也就越来越大。
中港第二航务工程局承建的苏通大桥C1标主4号墩由131根钻孔灌注桩组成,桩长均为120m,桩径~2.85m,为目前世界上最大的桥梁群桩基础。
为了促进该施工方法在我国类似桥梁工程项目中推广使用,根据苏通大桥施工经验与实践,特编制该工法。
该工法内容主要包括钻孔平台搭设、钻孔桩成孔工艺(钻机选型、泥浆的选用配置、成孔参数的选择)以及成桩工艺(水下砼的配制及浇注工艺),其中钻孔平台搭设工艺曾获2004年武汉市职工创新一等奖。
二、工法特点1、采用结构护筒直接作为钻孔平台的承重结构。
2、采用了振动锤以及移动式导向架打设钢护筒。
3、钻孔处多为粉沙、细沙、中粗沙及沙砾层等易坍孔地层,施工选用了大功率钻机成孔、优质PHP护壁泥浆。
4、钢筋笼采用镦粗直螺纹接头,并于后场同槽预制,采用大型浮吊大节段吊装。
5、桩基采用桩底后压浆技术。
三、使用范围适用于采用钻孔灌注桩(地质以砂层为主)为基础的特大桥桩基施工。
四、工艺原理钻孔桩施工工法主要分两部分:其一主要说明钻孔平台的搭设工法,其二介绍钻孔灌注桩的成孔、成桩以及桩底后压浆工艺。
五、施工工艺(一)、工艺流程1、传统钢管桩施工平台搭设工艺流程图传统钢管桩施工平台搭设工艺流程2、采用钢护筒作为承重结构的钻孔平台搭设工艺流程图采用钢护筒作为承重结构的钻孔平台搭设工艺流程3、钻孔灌注桩施工工艺流程图钻孔桩施工流程图4、桩底后压浆流程施工准备注浆管安装钻孔桩砼浇筑注浆管开塞洗孔、初注控制注浆压力和注浆量,记录最大压效果检查图桩底后压浆施工流程图(二)、施工要点1、传统钢管桩施工平台搭设施工要点①钢管桩施工a、钢管桩制作、运输钢管桩均按设计规格拼装成整桩,按沉放顺序分批加工制作,出厂检验合格后,用驳船运输至施工现场。
大直径钻孔灌注桩施工一、大直径系指桩径不小于2500mm的钻孔桩。
大直径桩主要采用人工挖孔,旋挖钻机,回旋钻机,冲孔钻机等方式施工。
人工挖孔桩适用于桩深较浅,覆盖土层较薄,须入岩较深的桩,旋挖钻机适用于覆盖土层较厚,入岩较浅,因钻杆和垂直度原因桩长不宜超过50米的桩,回旋钻机适用于较大口径,须配合较长的护筒,而桩长较大的桩。
冲孔桩机设备简单灵活,可用于砂层不是特别厚的各类桩,但效率较底须工期较长。
根据经济和工期实际情况可采用多种方式配合施工。
二、施工流程(回旋钻机)大口径扩底桩施工流程1、护筒就位A、施工前准备:护筒制作及运输到位,振动沉桩锤锤座就位,吊装机械、电源,复测桩位。
B、接长护筒:将底节护筒装入导向架内,并用手拉葫芦调整中线位置,用夹具固定,再在其上吊放第二节,钢护筒底部各焊一道水平回劲法兰圈,采用电焊方式接长。
护筒顶节和振动锤底座牢固连在一起,在锤底座接4根风缆,用以调整护筒倾斜。
C、振动下沉:采用电动振动锤下沉护筒,当护筒顶距工作面0.8米左右时,停止振沉,解除锤座与顶节护筒的联系,按同样步骤再接长护筒。
每锤击下沉1米左右都要进行护筒垂直度的检校,如护筒倾斜应停振,采用调整风缆方式纠正。
护筒线桩锤自重下沉,待取得足够的稳定性后,在行振动下沉,避免偏载作用下,形成严重倾斜偏位。
大直径桩用护筒施工常见事故处理事故事故原因处理意见护筒中心偏位与倾斜1扩展挖造成单侧进尺块;1加强施工管理,严格操作程序;2地质层面硬度不均软的一侧进尺快;2加载均衡、对称;3地层层面不平;3、偏位或倾斜的护筒不宜强力纠偏一面护筒失圆,应排除另侧土体,,使护筒在重力作用下回位。
4护筒因过量单侧超挖而倾斜;4、冲击钻将孤石挤入周围土体等去掉障碍方法后,再纠偏;5孤石支撑单侧护筒造成振沉过程受力不匀而倾斜;6、静压过程不均衡;5、太大的偏斜,提出护筒,再回填砂石、粘土到偏位出以上1米左右,静沉一段时间后重定位。
7、沉桩锤与护筒中心不在一直线上事故处理意见护筒漏水1、回填土、杂填土最好全护筒穿过;2、适当加深沉埋深度;3、调整水头高度和泥浆参数;4、护筒外填砂压浆法稳定覆盖层,增强防渗能力;5、冲击成孔施工时,开孔时回填粘土,片石慢慢成孔,进行堵塞。

大直径超深钻孔灌注桩施工技术摘要:大直径钻孔灌注桩以其单桩承栽力高并能适应各种土质条件而得到越来越广泛的应用,本文结合工程实例,介绍了大直径钻孔灌注桩施工技术。
关键词:大直径深孔钻孔灌注桩施工工艺安全防护控制Abstract: large diameter predrilled cast-in-place pile with its single pile bearing planted force adapted to various high and soil condition and get more and more wide application, combining with the project example, the paper introduces the construction technique of large diameter bored piles.Keywords: large diameter deep hole bored pile construction process safety control1、工程概况本工程主墩布置有两个承台,每个承台下设计各布置8根Φ3m钻孔灌注桩,桩长分为73m和65m两种,该区域地质按成因分类主要为:1、素填土(Q);2、第四系全新统(Q)冲积而成的淤泥质土、粉质黏土、砂类土等;3、基岩为泥质砂岩(K)。
基岩从上至下依次分为全风化、强风化及弱风化泥质粉砂岩。
主墩桩基基底承载力均为σ0=500Kpa,桩基入弱风化岩深度要为:曲线外侧不小于46.69m,曲线内侧不小于47.688m。
由于主墩两个承台分布并紧挨既有桥梁两侧,而既有桥梁下部结构为桩柱结构,本项目设计桩基位置与其基础最小净距为3.83m,对既有桥梁安全防护措施的力度势必要加强,也给钻孔施工增加了一定的难度。
2、大直径深孔钻孔桩主要施工工艺2.1泥浆制备选择水化快、造浆能力强、粘度好的优质粘土进行造浆。
泥浆由现场制备,边钻孔边将粘土投入护筒内并加水进行造浆,开孔时,直接向护筒内投入粘土,采用小冲程开孔,以钻头反复冲击造浆。
制备的泥浆要求胶体率大于98%、含砂率小于2%、粘度18至22s、PH值大于8(见下表)。
一方面能在井壁形成泥皮起到护壁作用,另一方面能够充分悬浮钻渣。
优质泥浆性能表项目相对密度粘度(s)含砂率(% )PH值胶体率(% )数值 1.03~1.10 18~22 98%施工第一根桩时,根据冲孔进度、深度、地质情况适当调整泥浆指标,开孔时,适当增加泥浆相对密度及粘度,有效增加泥浆护壁作用;待进入基岩层后,适当降低泥浆相对密度,提高钻机钻孔效率;施工完毕,留取经验数据,指导后续桩基的施工。
2.2冲孔施工采用正循环法施工,每个承台上布置4台JJK12.5t冲击钻,钻锤重量12.5t,钢丝绳为Φ34mm钢芯钢丝绳,吊点处按要求布置8个绳卡。
每台钻机均配备独立的泥浆存放池和沉淀池,泥浆循环利用泥浆泵(4PNL)从泥浆存放池内抽取泥浆通过输送管输送至孔底,然后泥浆利用反压力悬浮钻渣流入沉淀池,通过沉淀,再流入存放池,如此反复循环直至终孔。
2.3成孔及检孔在钻孔过程中及成孔后,均需对钻孔进行成孔质量检查,以尽早发现问题,及时处理,确保最终的孔形和孔径满足规范及设计要求。
(1)孔深和孔底沉渣厚度检查孔深和孔底沉渣厚度采用标准测锤检查。
质量标准:孔深:不小于设计孔深;沉渣厚度:柱桩≤5cm。
(2)孔形及竖直度检查检查方法:根据设计桩径制作检孔器入孔检查,检孔器采用与钢筋笼主筋直径相同的钢筋,外径等于钢筋笼直径加100mm,不大于钻孔的设计孔径,长度等于桩径的4~6倍,拟采用φ28钢筋制作,外径为298cm,长度为14m的检孔器,检测时,将检孔器吊起,使检孔器的中心、孔的中心与起吊钢丝绳保持一致,慢慢放入孔内,如检孔器能顺利到达孔底,则表明孔形和竖直度符合要求,如检孔器中途被卡住,则表明在被阻部位可能有缩孔或斜孔现象。
2.4清孔清孔采用换浆法进行,分为两次清孔,终孔后进行一次清孔,待泥浆指标达到相应的标准后(泥浆相对密度:1.1~1.2,泥浆粘度:18~22,泥浆含砂率<4%)方可进行钢筋笼的下放;钢筋笼下放完毕及导管安装好后,进行第二次清孔,以清除由下放钢筋笼所扫刮下的孔壁泥皮和由于泥浆静止所产生的沉淀物,清孔要求沉渣厚度<5cm,泥浆相对密度:1.05~1.1,泥浆粘度:18~22,泥浆含砂率<2%;清孔采用ZX-200泥浆分离器进行,排除泥浆中大于2~3mm直径的颗粒砂及杂物,泥浆分离器通过空压机采取气举反循环抽取孔内待清泥浆,经过分离泵后,分离出砂粒及杂物,而将已清浆体送入孔内,如此反复循环,直至泥浆达到相应指标。
2.5钢筋笼的安放对于3m直径桩基,钢筋笼的安放为技术控制的一道难点。
按照原设计图,每根钢筋笼由120根Φ28mm主筋组成,主筋又分为长、中、短三种,数量为30、30、60,加劲圈为Φ28mm钢筋,2m一道。
由于钢筋笼体较重,钢筋笼易产生较大变形,在加劲圈上采用六边形+“*”字型支撑钢筋。
考虑到钢筋笼体分段最长为12m一节,吊装横放时,可能会因为刚度不足而产生较大变形,故每隔一道加劲圈即4m区域,在笼体纵向增加“*”字型斜撑。
钢筋笼的吊点设置:在顶节钢筋笼第一道加劲圈下部用Φ28mm圆钢弯成“U”字型焊接在主筋上,并紧贴加劲圈,同时在主筋上焊接顶筋顶住加劲圈,形成吊点。
其他普通节吊点直接利用设置顶筋,在加劲圈上起吊。
钢筋笼安装过程:桩身钢筋笼分节由平板车转至桩位处以后,由70t汽车吊分节吊放于孔中。
底部第一节上口吊放至护筒顶面处后用两根2[14b型钢临时搁放于打梢平台上,待吊底部第二节并与之连接好以后再下放。
继续如上步骤,到顶节时,换用四根直径Ф25mm钢丝绳通过销轴栓于打梢平台耳板处进行打梢。
然后安装定位框和Ф25mm圆钢吊筋,吊筋长度要控制精确,吊筋一头穿销轴固定在定位框上,另一头直接与双根主筋焊接,焊缝质量要保障,不容许焊伤主筋和吊筋。
安装好吊筋和定位框后,起吊钢筋笼,拆除打梢钢丝绳,将笼体重量传递到吊筋及定位框上,并利用定位框中心进行钢筋笼体测量定位。
2.6混凝土灌注水下混凝土的灌注是钻孔桩施工控制最重要的环节,如何将其顺利、连续进行,必须从原材料控制、混凝土配比控制、施工准备、标高测量方法等多方面综合考虑,以做到万无一失。
Φ3m大直径桩基的混凝土灌注除了按普通桩基常规方法进行外,还应主要注意如下几点:(1)钢筋笼下放并安装导管(Φ350mm)后,开动泥浆泵,并下放射风管,在孔深2/3位置设置风包,利用气流扰动孔底沉渣,使其悬浮于泥浆中。
钻孔桩施工,要求钻渣沉淀厚度<5cm 。
(2)混凝土质量控制:混凝土运输过程中要确保混凝土不发生离析、严重泌水及坍落度损失过多现象,当发生上述现象时,应在浇注前对混凝土进行二次搅拌,但不得再加水。
混凝土坍落度要求:18~22cm,经时1小时损失不超过1cm,2小时损失在2cm以内,不离析、不泌水、不分层;初凝时间控制在20小时左右。
桩身混凝土设计强度为C35,桩身混凝土抽芯检查强度为不小于35×1.15=40.25MPa。
(3)首批混凝土的灌注。
首先通过理论计算得出首批混凝土需要方量,确保首批混凝土灌注完后,导管埋深不小于1m。
47#墩主塔桩基所需首批混凝土方量为13.3m。
现场施工准备1个9m储料斗和1个3m储料斗,3m储料斗与导管相连,9m储料斗通过溜槽与3m储料斗相连,混凝土灌注过程为:下放钢筋笼时,钻机移开孔位直至不影响钢筋笼的安装工作。
待钢筋笼安装完毕并用圆钢吊挂住后,将钻机重新移位至其滑轮边缘对准待灌注孔中心。
利用汽车吊将9 m储料斗和3 m储料斗吊放到位,再用钻机卷扬机将3 m储料斗吊起并与已拼导管连接对位成一整体。
9 m与3 m储料斗之间用溜槽连通,先用天泵将9 m储料斗灌注满,打开闸阀,利用溜槽将3m瀀靰灌注满后,关上闸阀,再将9 m储料斗灌注满,打开9 m储料斗上的闸阀,当混凝土通过滑槽并即将流动到3 m储料斗时,利用钻机卷扬机立即拔球,保证首批混凝土连续、顺利的灌注。
首批混凝土成功灌注后,将9 m储料斗和3 m储料斗用汽车吊吊开,更换1.2m瀀靰,并利用天泵直接灌注,为满足混凝土灌注时间不超过初凝时间的要求,选择灌注速度为40m/小时的天泵。
(4)、测量标高方法:在钢护筒上做好标高已知点作为参照点。
开始灌注混凝土时,每次测量混凝土顶面标高均采用锤重不小于4.5kg的锥形探测锤探测;混凝土灌注到桩上部5m以内时,不再提升导管,待灌注至规定标高后,一次提出导管,拔管采用慢提及反插,此时采用Φ25mm的钢管做为测杆(其长度为8m),并在测杆上焊接上一尺寸为15cm×15cm×10cm(长×宽×高)的取料盒。
当混凝土灌注接近桩基顶面时,用测杆插下,感觉触到混凝土面时,在测杆上做好标线,用力插入一定深度,取出并察看取料,若有骨料,即已到达混凝土面,混凝土面标高比设计桩顶标高高1m。
导管埋深计算方法及控制:每节导管长度均需由标定好的测尺或测绳准确测量其长度,并对每节导管按顺序做好编号。
用校订好的测绳测量混凝土顶面的标高,减去导管的底口标高即可确定导管埋深。
首批混凝土的导管埋深需大于1m,正常灌注后,每次导管埋深需控制在2~6m。
3、桩基施工时对临近既有桥梁的防护措施3.1单个承台共布置四台钻机,呈“N”型交错布置,钻机重心尽量往既有桥梁外侧偏移,以减小多台钻机冲孔时由于震动而对地基产生扰动,以致对既有桥梁桩基周身覆裹土壤造成松动的影响。
3.2钢护筒的埋设:为防止上层素填土因密实度、抗剪强度不够而发生土体坍陷,在桩位上埋设直径大于桩径30cm的钢护筒,护筒埋设深度应根据地质情况而定,必须穿过淤泥层,进入黏土层。
钢护筒采用挖埋法结合振动法进行,应严格控制桩位和护筒变形。
3.3为防止临近既有桥梁的桩基在钻孔施工时,因钻孔所产生的振动造成既有桥梁基础四周土体对其荷载情况产生变化,在靠近既有桥梁立柱基础侧插打一排拉森IV型钢板桩,进行帷幕挡土、止水,保护其立柱基础。
3.4选择水化快、造浆能力强、粘度好的优质粘土进行造浆,制备的泥浆要求胶体率大于98%、含砂率小于2%、粘度18至22s、PH值大于8,以增强泥浆护壁作用,断绝因为塌孔而产生的对既有桥梁桩基土壤松动的事故。
3.5对于靠近既有桥梁立柱侧的桩基,控制其钻机冲孔冲程,冲程控制在2~3m内,采用低频率小冲程完成冲孔作业,以降低重锤震动对地基的影响。
3.6桩基开工前,在主墩承台范围内的既有桥梁立柱上(两跨)设置测量观测点,冲孔过程中,每隔两天测量一次,及时跟踪既有桥梁基础的沉降和水平偏位情况,形成过程控制。
