高边坡脚手架安全施工专项方案一、本文概述本专项方案旨在规定和指导高边坡脚手架的安全施工过程,确保在复杂地形和恶劣环境下的施工安全,以及有效提高工程效率和质量。
二、目标1、降低高边坡脚手架施工的安全风险。
高边坡脚手架施工是一项具有较高安全风险的工作,为降低安全风险,需采取以下措施:(1)使用安全带和安全帽施工人员必须佩戴安全带和安全帽,确保施工过程中的个人安全。
安全带应系在牢固的物体上,防止坠落;安全帽应符合国家标准,确保在坠落或物体打击时能够有效地保护头部。
(2)搭建稳定的脚手架脚手架是高边坡施工的重要设施,必须确保其稳定性和承重能力。
脚手架的结构应合理,搭设时应严格按照相关规范进行,确保各连接点牢固可靠。
在脚手架搭设前,应对材料进行检查,确保其符合安全要求。
(3)加强现场安全管理施工现场应设立安全管理制度,明确各级责任人的安全职责。
在施工前,应对施工人员进行安全培训,告知可能出现的安全风险及应对措施,提高施工人员的安全意识。
同时,应设立安全检查制度,定期对脚手架进行检查,发现问题及时处理。
(4)合理安排施工顺序高边坡脚手架施工时应按照一定的顺序进行,避免交叉作业和乱堆乱放。
在施工时,应注意土方开挖、边坡修整等工作的安全,避免因不当施工导致的安全事故。
以上措施的实施可以有效地降低高边坡脚手架施工的安全风险,确保施工的顺利进行。
在实际施工过程中,应根据具体情况采取相应的措施,确保施工安全。
2、确保施工过程中的员工人身安全。
在高边坡脚手架安全施工中,确保员工人身安全是首要任务。
为实现这一目标,以下措施将被严格执行:2.1 员工安全意识培养在施工开始之前,我们将对所有现场员工进行安全培训,确保他们了解高边坡脚手架安全施工的重要性,熟悉并掌握安全操作规程。
此外,我们还将定期举行安全例会,以提高员工对安全问题的警觉性和应对能力。
2.2 规范操作标准我们制定了详细的高边坡脚手架安全施工操作规程,明确规定了施工过程中的各项安全措施和注意事项。
适用标准文案贵定县小河水库工程高边坡施工排架搭设方案同意:审查:编制:浙水股份企业贵定县小河水库工程项目部二〇一五年八月九日目录一、工程概略⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3二、制依照⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3三、坡脚手架方案⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3(一)脚手架采纳资料⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3(二)脚手架搭技举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4(三)脚手架搭工流程⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5四、脚手架算⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6(一)排架工作条件特色⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6(二)材度取明⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6(三)脚手架参数⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7(四)脚手架算⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7(五)脚手架交底及收⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯12五、脚手架作安全举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯14(一)脚手架搭安全举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯14(二)脚手架高空作安全举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯15(三)脚手架拆掉安全举措⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯16一、工程概略贵定县小河水库项目工程,边坡均匀高度20m ,坡比为1:0.5 ,边坡支护主要工程项目为:沙浆锚杆、挂钢筋网、喷混凝土等,支护施工采纳双排扣件式钢管脚手架作业,分片进行施工。
边坡已开挖达成,锚杆施工需搭设排架。
二、编制依照1.施工图纸2.主要规范、规程:《钢结构设计规范》GB50017-2014《建筑施工安全检查标准》JGJ59-2011《建筑结构荷载规范》GB50009-2012《建筑施工高处作业安全技术规范》JGJ80-2011《建筑施工扣件式钢管脚手架安全技术规范》JGJl30 — 2011《建设管理制度汇编》 JDSW — XH — ZD — 20153.参照手册简洁建筑施工手册2003 年 9 月版适用建筑施工安全手册1999 年 7 月版建筑施工计算手册2001 年 7 月版三、边坡脚手架方案(一)脚手架采纳资料1.脚手架采纳φ 48mm 、壁厚 3.5mm 钢管,每米自重38.4N, 切合现行国家标准,连结扣件采纳标准扣件,直角扣件每个自重13.2N ;旋转扣件每个自重14.6N ;对接扣件每个自重18.4N; 进场后钢管立杆、大横杆和斜杆的最大长度为 6.0m 。
高边坡治理脚手架专项施工方案早晨的阳光透过窗帘,洒在书桌上,我泡了杯茶,拿起笔,开始构思这个“高边坡治理脚手架专项施工方案”。
我得把这个问题掰开揉碎了好好分析一下。
一、工程概况这个工程位于我国某大型水库附近,边坡高度约为50米,坡度较大,土质松散,存在一定的安全隐患。
为确保工程顺利进行,我们需要对边坡进行治理,搭建脚手架,确保施工人员的安全。
二、施工目标1.确保施工人员的人身安全。
2.高质量、高效率地完成边坡治理工程。
3.降低施工过程中的安全风险。
三、施工方法1.边坡治理:采用预裂爆破、喷锚网支护、排水等措施,提高边坡稳定性。
2.脚手架搭建:根据边坡高度和施工要求,选用合适的脚手架类型,如门式脚手架、悬挑脚手架等。
3.施工工艺:采用流水作业法,确保施工进度。
四、施工步骤1.边坡治理:(1)测量放样:根据设计图纸,测量放样,确定治理范围。
(2)预裂爆破:采用预裂爆破技术,减少爆破对周边环境的影响。
(3)喷锚网支护:在边坡表面喷射混凝土,形成支护结构。
(4)排水:设置排水设施,降低边坡水位,提高稳定性。
2.脚手架搭建:(1)选型:根据边坡高度和施工要求,选用合适的脚手架类型。
(2)搭建:按照施工图纸,依次安装脚手架立杆、横杆、斜杆等。
(3)验收:搭建完成后,组织验收,确保脚手架安全可靠。
3.施工工艺:(1)施工准备:做好施工图纸、施工方案、安全技术交底等工作。
(2)流水作业:按照施工顺序,分段施工,确保施工进度。
(3)质量控制:加强质量检查,确保施工质量。
五、安全措施1.安全培训:对施工人员进行安全知识培训,提高安全意识。
2.安全防护:为施工人员配备安全帽、安全带、防滑鞋等防护用品。
3.安全检查:定期进行安全检查,发现问题及时整改。
4.应急预案:制定应急预案,应对突发事件。
六、施工难点及解决办法1.施工难点:边坡治理过程中,爆破作业对周边环境的影响。
解决办法:采用预裂爆破技术,减少爆破对周边环境的影响。

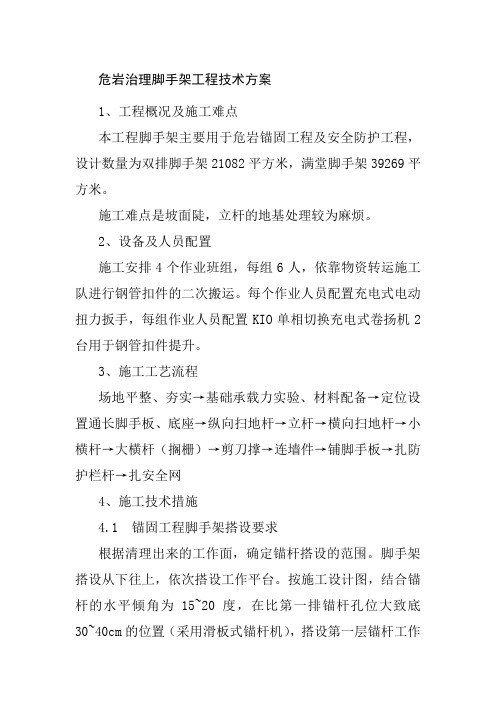

危岩治理脚手架工程技术方案1、工程概况及施工难点本工程脚手架主要用于危岩锚固工程及安全防护工程,设计数量为双排脚手架21082平方米,满堂脚手架39269平方米。
施工难点是坡面陡,立杆的地基处理较为麻烦。
2、设备及人员配置施工安排4个作业班组,每组6人,依靠物资转运施工队进行钢管扣件的二次搬运。
每个作业人员配置充电式电动扭力扳手,每组作业人员配置KIO单相切换充电式卷扬机2台用于钢管扣件提升。
3、施工工艺流程场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网4、施工技术措施4.1 锚固工程脚手架搭设要求根据清理出来的工作面,确定锚杆搭设的范围。
脚手架搭设从下往上,依次搭设工作平台。
按施工设计图,结合锚杆的水平倾角为15~20度,在比第一排锚杆孔位大致底30~40cm的位置(采用滑板式锚杆机),搭设第一层锚杆工作平台。
工作平台宽度不小于4米,采用4.5米或5米的脚手架搭设横杆,横杆间距不大于40cm,立杆间距不大于2米。
根据锚杆布置排距(2米或3米),搭设各层工作平台的平面。
4.2 结构要求要有足够的面积,满足工作操作,材料堆置和运输的需要。
坚固、稳定,能满足施工中的各种荷载和气候条件作用下不变形、倾斜、摇晃。
搭拆简单,搬移方便,能多次周转使用。
4.3 搭设材料搭设脚手架全部采用ф48mm,壁厚3.5mm的钢管,架管加固锚钉全部采用ф25mm螺纹钢筋,其质量符合现行国家标准规定。
钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕。
钢管上严禁打孔,钢管在便用前必须对钢管进行逐根检查后才能使用。
扣件材质必须符合《钢管脚手架扣件》(GB15831)规定。
脚手片用毛竹脚手片,无发霉、腐蚀。
4.4 地基与基础脚手架基础能承受上部结构荷载。
脚手架底面标高高于自然地坪50mm4.4 脚手架设计尺寸脚手架搭设最大高度H=30m,立杆纵距La=1.5 m,立杆横距Lb=2.0 m,施工大横杆步距h=2.5m(既横杆步距1.25 m),加密杆间距Lc=0.4 m,脚手架内侧距坡面0.5m,铺木脚手板单层,结构单层施工,锚杆操作平台采用3cm厚木板满铺,宽度2.5米,长4米。
最新资料,word文档,可以自由编辑!!精品文档下载【本页是封面,下载后可以删除!】重庆市武隆县良天子不稳定斜坡治理工程A区危岩清理专项施工方案批准:审核:编制:重庆市基础工程有限公司武隆县良天子不稳定斜坡治理工程项目部二0一三年一月目录一、工程概况 (5)二、施工方案 (6)1、编制依据 (6)2、编制原则 (7)3、施工方法 (7)4、工艺流程 (8)三、安全技术措施 (15)1、清理树木安全技术措施 (15)2、脚手架搭设安全技术措施 (16)3、清理危石安全保证措施 (17)一、工程概况本区段清除工程范围包括对陡崖表面危岩(WY1-WY5)人工清除及斜坡体孤石、浮土的清理,其中陡崖区域为整个陡崖表面,清除深度根据实际裂隙切割情况将松动岩块进行清除;斜坡上的孤石、浮土根据现场实际情况现场确定,对于暂置于坡面的孤石进行人工解体后转运出斜坡,浮土清除主要针对斜坡坡面陡峭,植被较少的区域,但散步至坡面的浮土层厚度不宜超过0.5m。
A区清除工程清理危岩共五处,设计方量约10106方(其中WY1:2839方、WY2:1338方、WY3:3196方、WY4:2235方、WY5:498方)。
根据现场实地考察,该区域地势险峻,挂网区域的危岩体基本涉及到WY4西侧的整个坡面,长约120m,标高处于339.9m~427m,均高差约为70m,分布面积约为8400m2;而设计危岩区(WY1-WY4)处于整个挂网区域的下部,为此实际危岩清除范围比设计有所增加,经测算各个危岩区上部增加的危岩体清除量分别为(WY1上部增加量21m长×23m高×1.5m厚=724.5m3:WY2上部增加量14m长×29m高×1.5m厚=609m3:WY3上部增加量24m长×22m高×1.5m厚=792m3:WY4上部增加量21m长×24m高×1.5m厚=756m3)共计2881.5m3;岩体结构及裂缝发育程度和走向分布特征综合分析,WY1—WY4危岩体不是单体,且岩石节理发育严重;大部分危岩体裂缝是上下贯通,下部局部悬空,形成凹岩腔;上部松动的块体较大,危岩体极有可能掉落滑塌,施工过程中处于极不安全状态;原拟采取上部挂安全绳,施工人员系好安全带悬空逐层清危,清理下来的危石自由下落,施工安全无法得以保证。
目录第一节、编制依据------------------------------------------------------------------------ - 1 - 第二节、工程概况------------------------------------------------------------------------ - 1 -一、工程概况------------------------------------------------------------------------ - 1 -三、技术保证条件-------------------------------------------------------- 错误!未定义书签。
一、技术参数------------------------------------------------------------------------ - 2 -二、工艺流程------------------------------------------------------------------------ - 2 -三、施工方法------------------------------------------------------------------------ - 3 -四、检查验收------------------------------------------------------------------------ - 7 - 第四节、施工安全保证措施---------------------------------------------------------------- - 9 -一、组织保障------------------------------------------------------------------------ - 9 -二、技术措施----------------------------------------------------------------------- - 10 -三、应急预案----------------------------------------------------------------------- - 12 -四、监测监控----------------------------------------------------------------------- - 14 - 第五节、劳动力计划--------------------------------------------------------------------- - 16 -一、专职安全生产管理人员----------------------------------------------------------- - 16 -二、特种作业人员------------------------------------------------------------------- - 16 - 第六节、计算书及相关图纸--------------------------------------------------------------- - 17 - 【计算书】------------------------------------------------------------------------- - 17 - 【节点图】-------------------------------------------------------------- 错误!未定义书签。
高边坡支护脚手架搭设专项方案1.工程概况高边坡K88+885-K89+200处于道路右侧,边坡长约135m,最大高度37.5m,分设5级边坡,每级边坡高差8m。
施工采用钢管扣件搭设施工平台进行施工。
2.支架搭设方案支架形式为双排扣件式钢管脚手架,使用φ48x3.5mm脚手架钢管搭设,钢管排架排局为1.2m,步距为2.0m,跨距为1.5m;排架外侧两端每跨设一道剪力撑,中间每隔6跨设一道剪力撑,剪力撑由底部搭设;排架底部扫地杆通过φ12钢筋制成的连墙件与坡面系统锚杆连接,中间每隔2步设置一排连墙件,连墙件间距不超过6.0m;排架内由底部至各作业面挂设人行爬梯,人行梯用φ14钢筋制成,宽50cm,每30cm高设置一根踏步杆,人行梯外侧临空面挂设绿目网封闭;排架每层作业面上满铺300X30cm(长X宽)竹跳板作为脚手板,脚手板两端与小横杆绑扎固定;排架临空面的立杆顶部应超出排架作业面1.2m以上,并设置大横杆作为栏杆封闭作业面,栏杆下部纵铺一条竹跳板作为挡脚板。
排架结构简图如下:2.1施工准备排架搭设由架子工施工,施工前先清除坡面松动石块,并整平、夯实排架基础,对不能设置在坚硬基岩上的排架立杆,其底部应设置垫脚板,垫脚板埋设平整牢固后进行排架搭设,排架搭设自下而上。
用φ12钢筋作为连墙件与边坡锚杆焊接,连墙件自排架底部扫地杆开始连接,其后每隔2层设置一排,连墙件水平间距不超过6m。
2.2工艺流程(1)排架搭设工艺流程见下图。
(2)排架与坡面的拉结采用φ12钢筋作为连墙件与边坡锚杆焊接连成整体。
(3)安全网○1挂设要求:安全网应挂设严密,应绑扎牢固,不得露眼绑扎,两网连接处应绑扎在同一杆件上。
○2脚手架与施工层之间要按验收标准设置封闭平网,防止杂物下跌。
(4)安全防护栏杆排架临空面的立杆顶部应超出排架作业面1.2m以上,并设置两道横杆,作为防护栏杆。
2.3使用材料要求(1)钢管宜采用力学性能适中的Q235A(3号)钢,其力学性能应符合国家现行标准《碳素结构钢》。
三门峡市甘棠路西侧边坡脚手架安全施工专项方案编制单位:编制人:审核人:审批人:2 0 1 1 年 8 月目录一.工程概况 (1)二.编制依据 (1)三.施工部署 (3)四。
脚手架施工注意事项 (4)五。
脚手架构造要求 (5)六.脚手架搭设技术措施 (6)七.脚手架搭设工艺流程 (8)八。
脚手架的验收、使用及管理 (8)九。
脚手架安全措施 (9)十.脚手架拆除技术措施 (17)十一。
应急预案 (18)三门峡市甘棠路西侧边坡脚手架安全施工专项方案一、工程概况三门峡市西侧边坡防护工程主要范围包括老甘棠路至向青路南侧、向青路北侧至跑架路南侧区段;主要加固为:对坡高超过18米的边坡,将原护坡10m以上部分拆除,并按照1:1的坡比进行削坡;对坡高在8-18米范围内的边坡,将原护坡8米以上部分拆除,并按照1:1的坡比进行削坡。
对削坡部分采用c25混凝土格构结合普通砂浆锚杆支护,对保留部分采用c30钢筋混凝土贴坡柱进行防护,柱下设桩基础。
本本工程坡高从8.5米—22.8米,对护坡上部进行削坡、锚固处理,下部增设混凝土贴坡柱,柱下设桩基础。
按照现状浆砌石护坡的分块为单元进行加固,贴坡柱设1.2米厚的C30混凝土底板,底板下设桩基础。
护坡开挖、基础开挖、灌注桩钻孔应分段、跳槽施工,分段长度不宜大于50米,并且按照护坡伸缩缝分块施工。
为规范高边坡脚手架安全施工,切实保障施工人员及设备安全,防止事故发生,特制定《大型脚手架专项施工安全方案》.二、依据、选型、计算及构造要求1、脚手架施工图纸中所涉及的依据及规范(1)《建筑施工扣件式钢管脚手架安全技术规范》(2002)版(JGJ 130-2001)、《岩土锚杆(索)技术规程CECS22-2005》;(2)《建筑结构荷载规范》(GB50017-2003);(3)《建筑边坡工程技术规范》(GB50330-2002);(4)《建筑桩基技术规范》(JGJ94-94);(5)边坡支护设计图、地勘资料及施工现场土质实际情况等;2、脚手架设计参数(1)高边坡按照坡比进行脚手架设计。
目录第一节、编制依据------------------------------------------------------------ 错误!未定义书签。
第二节、工程概况------------------------------------------------------------ 错误!未定义书签。
一、工程概况------------------------------------------------------------ 错误!未定义书签。
三、技术保证条件-------------------------------------------------------- 错误!未定义书签。
一、技术参数------------------------------------------------------------ 错误!未定义书签。
二、工艺流程------------------------------------------------------------ 错误!未定义书签。
三、施工方法------------------------------------------------------------ 错误!未定义书签。
四、检查验收------------------------------------------------------------ 错误!未定义书签。
第四节、施工安全保证措施---------------------------------------------------- 错误!未定义书签。
一、组织保障------------------------------------------------------------ 错误!未定义书签。
二、技术措施------------------------------------------------------------ 错误!未定义书签。
版边坡治理工程脚手架工程专项施工方案脚手架工程是版边坡治理工程中必不可少的一项施工内容,它能够提供一个安全、稳定和高效的工作平台,为其他施工工序的进行提供便利。
本文将就版边坡治理工程脚手架工程的施工方案进行详细阐述。
一、设计方案脚手架的设计应符合国家相关标准和规定,同时要考虑到版边坡的具体情况,保证施工安全。
设计方案主要包括以下几个方面的内容:1.脚手架的选型:要根据版边坡的高度和坡度选择合适的脚手架类型,如门式脚手架、悬挑脚手架等;2.脚手架的布置:脚手架在版边坡上的布置应满足施工需要,保证安全通行,同时考虑到坡度和不同层次的高差;3.脚手架的搭建方式:要选择适当的搭建方式,如逐节搭建、一次性搭建等,以确保脚手架的稳定和安全。
二、施工准备在进行脚手架工程施工之前,需做好施工准备工作,包括以下几个环节:1.设备材料准备:准备好所需的脚手架材料和相关的设备,如脚手架杆件、扣件、连接件等;2.基础处理:对版边坡的基础进行处理,确保基础的平整、稳定,满足脚手架搭建的要求;3.施工人员培训:对施工人员进行必要的培训和安全教育,确保施工人员熟悉脚手架的搭建和使用方法,并具备相关的岗位证书。
三、施工过程1.脚手架搭建(1)确定搭建起点和搭设的方向,并标明在版边坡上;(2)采用逐节搭建方式,按照设计要求和顺序,先搭设主体脚手架,再搭设外围脚手架;(3)选择稳定的连接方式,如采用脚手架扣件进行连接,确保连接牢固可靠;(4)在搭设过程中,要进行适当的调整和检查,确保脚手架平整、稳定。
2.脚手架使用(1)在使用脚手架前,要进行必要的检查和调整,确保脚手架的安全性;(2)在脚手架上作业时,要佩戴好安全帽和安全绳,并按照规定的通行路径行走;(3)严禁在脚手架上堆放杂物和超载作业,保持脚手架的整洁和稳定。
3.脚手架拆除(1)在施工完成后,按照逆向顺序进行脚手架的拆除,先拆除外围脚手架,再拆除主体脚手架;(2)拆除过程中要注意安全,确保拆除过程平稳、有序;(3)拆除后,对脚手架进行清点、清理和分类存放。
万州江南新区上部路C段与陈九路立交工程东侧危岩治理工程脚手架方案编制单位:核工业志诚建设工程总公司编制人:审核人:编制时间:2015年12月20日目录第一节、工程概况---------------------------------- 2一、工程基本概况 (2)二、施工要求 (4)三、技术保证条件 (4)第二节、编制依据---------------------------------- 5第三节、施工计划---------------------------------- 6一、施工进度计划(附表:施工进度计划表) (6)二、材料与设备计划 (6)第四节、施工工艺技术 ----------------------------- 8一、技术参数...................................................................................................... 错误!未定义书签。
二、工艺流程 (8)三、施工方法 (8)四、检查验收 (14)第五节、施工安全保证措施 ----------------------- 17一、组织保障 (17)二、技术措施 (20)三、监测监控 (27)四、应急预案 (28)第六节、劳动力计划------------------------------- 30一、专职安全生产管理人员 (30)二、特种作业人员 (31)第七节、计算书及相关图纸 ----------------------- 31【计算书】 (31)第一节、工程概况一、工程基本概况本工程危岩治理区属侵蚀剥蚀台状丘陵地貌区,位于长江东岸高陡斜坡地带,整个勘察区地势高差大,坡度陡,呈陡崖、陡坡地形,地形形态多呈折线型,自上而下,地貌形态呈平台~陡崖~斜坡,坡体上植被发育(详见照片1.1-1~2)。
最大高程501.47m(陡崖顶部),最低高程285.33m(在建立交外侧),相对高差216.14m。
斜坡总体地形东高西低,坡向235~330°,主要发育有4级陡崖,其中第一级陡崖长约375m(仅指在勘察区长度,实际陡崖向两端延伸较远,下同),分布高程445~482m,最大高差约37m,坡向235~330°左右,坡角75°~85°,局部直立;第二级陡崖长约397m,分布高程421~447m,最大高差约26m,坡向235~229°左右,坡角75°~85°,局部直立;第三级陡崖长约292m,分布高程370~407m,最大高差约37m,坡向254-327°左右,坡角75°~85°,局部直立;第四级陡崖长约400m,分布高程305~335m,最大高差约30m,坡向270-300°左右,坡角75°~85°,局部为公路修建形成的高边坡,已基本治理,不属于本次危岩勘察对象。
此外,在第二级陡崖和第三级陡崖之间,以陡坡为主,间夹小段陡崖(原危岩调查报告中的第三级陡崖),坡向315-330°左右,坡角25°~60°;在第三级陡崖和第四级陡崖之间,靠近第三级陡崖附近发育WY23危岩体。
本场地危岩体主要分布在1~3陡崖带。
陡崖多为砂岩组成,陡崖坡脚多为泥岩或砂质泥岩构成,由于砂泥岩的差异风化多在砂、泥岩交界地带形成岩腔。
在陡崖间分布为斜坡,斜坡上主要为林地、灌木,地形坡角25°~45°。
陡崖顶部为平缓地带,地形相对较平缓,地形坡角5°~15°,分布有大量农作物及植被。
陡崖底部为上部路C段与陈九路立交工程。
危岩治理工程主要工作量(见下表):二、施工要求1、脚手架的设计力求做到结构安全可靠,造价经济合理。
2、确保脚手架在使用周期内安全、稳定、牢靠。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、脚手架在搭设及拆除过程中要符合工程施工进度要求。
操作人员需取得特殊作业人员资格上岗证。
三、技术保证条件1、安全网络2、脚手架的搭设和拆除需严格执行该《专项施工方案》。
第二节、编制依据1、《建筑施工脚手架实用手册》2、《建筑地基基础设计规范》GB50007-20113、《建筑结构荷载规范》GB50009-20124、《混凝土结构设计规范》GB50010-20105、《钢结构设计规范》GB50017-20036、《建筑施工安全检查标准》JGJ59-20117、《建筑施工高处作业安全技术规范》JGJ80-918、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20119、《危险性较大的分部分项工程安全管理办法》(建质[2009]87号文)10、《建设工程安全生产管理条例》国务院令第393号11、本工程设计图纸12、本工程施工组织设计第三节、施工计划一、施工进度计划(附表:施工进度计划表)二、材料与设备计划1、脚手架钢管应采用现行国家标准《直缝电焊钢管》GB/T13793或《低压流体输送用焊接钢管》GB/T3091中规定的Q235普通钢管,钢管的钢材质量应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢的规定。
每根钢管的最大质量不应大于25.8kg。
新钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管要有产品质量合格证、质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸室温拉伸试验方法》GB/T228的有关规定,质量和钢管外径、壁厚、端面等的偏差应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的有关规定,应涂有防锈漆。
旧钢管表面锈蚀深度、钢管弯曲变形应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的有关规定。
锈蚀检查应每年一次。
检查时,应在锈蚀严重的钢管中抽取3根,在每根锈蚀严重部位横向截断取样检查,当锈蚀深度超过规定值时不得使用。
钢管上严禁打孔。
2、扣件应采用可锻铸铁或铸钢制作,其质量和性能应符合现行国家标准《钢管脚手架扣件》GB15831的要求,采用其他材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。
扣件应有生产许可证、法定检测单位的测试报告和产品合格证。
扣件进入施工现场应检查产品合格证,并应进行抽样复试。
扣件在使用前应逐个挑选,有裂缝、变形、螺栓出现滑丝的严禁使用。
扣件在螺栓拧紧扭力矩达65N·m时,不得发生破坏。
新、旧扣件均应进行防锈处理。
3、搭设架子前应进行保养,除锈并统一涂色,力求环保美观。
4、脚手板:(1)脚手板可用钢、木、竹材料制作、单块脚手板的质量不大于30kg;(2)木脚手板才材质应符合现行国家标准《木结构设计规范》GB50005中Ⅱa 级材质的规定。
脚手板厚度不应小于50mm,两端宜各设置直径不小于4mm的镀锌钢丝箍两道。
宽度、厚度允许偏差应符合现行国家标准《木结构工程施工质量验收规范》GB50206的规定;不得使用扭曲变形、劈裂、腐朽的脚手板;5、安全网采用密目式安全立网,应符合下列要求:(1)网目密度不低于2000目/100c㎡;(2)网体各边缘部位的开眼环扣必须牢固可靠,孔径不低于1mm;(3)网体缝线不得有跳针、露缝,缝边应均匀;(4)一张网体上不得有一个以上的接缝,且接缝部位应端正牢固;(5)不得有断沙、破洞、变形及有碍使用的编织缺陷;(6)阻燃安全网的续燃、阻燃时间均不得大于4s。
使用的安全网必须有产品生产许可证和质量合格证,以及由相关建筑安全监督管理部门发放的准用证;(7)做耐贯穿试验不穿透,1.6×1.8m的单张网重量在3kg以上;(8)颜色应满足环境效果要求,选用绿色;6、脚手架与岩体连接,其材质应符合现行国家标准《碳素钢结构》GB/T700中Q235级钢或《低合金高强度结构钢》GB/T1591中Q345级钢的规定,并严格按脚手架施工大样图连接施工。
7、底座的做法按《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011的要求,按施工大样图施工。
第四节、施工工艺技术一、工艺流程【扣件式钢管脚手架】定位放线→场地平整、夯实→立杆基础固定成孔→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→横向水平杆→纵向水平杆(格栅) →剪刀撑→连接件→铺脚手板→扎防护栏杆→扎安全网二、施工方法【地基基础】定距定位:根据构造要求在坡底用尺量出内、外立杆离岩体距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;平整夯实,钻立杆基础固定孔,然后浇筑脚手架基础固定钢筋。
在搭设首层脚手架过程中,沿长度每6跨设一道斜支撑,如有拐角处双向增设,待该部位脚手架与坡面连墙件可靠拉结后方可拆除。
当脚手架操作层高出连接件以上两步时,宜先立外排,后立内排。
其余按以下构造要求搭设。
本工程脚手架立杆底部位于松散土层时采用强度等级不低于C15的混凝土进行硬化,混凝土硬化厚度不小于10cm。
位于斜坡的基岩面时应将斜面凿平,做法见节点图。
地基承载能力能够满足外脚手架的搭设要求(具体计算数据参阅脚手架计算书),立杆垫板或底座面标高高于自然地坪50mm~100mm,两侧设置排水沟,排水通畅。
垫板尺寸采用长度不少于2跨、厚度不小于50mm、宽度不小于200mm的木垫板或槽钢。
【扣件式脚手架】1、立杆设置(1)立杆采用对接接头连接,立杆与纵向水平杆采用直角扣件连接。
接头位置交错布置,两个相邻立杆接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于步距的1/3。
(2)上部单立杆与下部双立杆交接处,采用单立杆与双立杆之中的一根对接连接。
主立杆与副立杆采用旋转扣件连接,扣件数量不应少于2个。
每根立杆底部应设置垫块,并且必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处立杆上。
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方立杆上。
(3)当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm。
(4)立杆的垂直偏差应控制在不大于架高的1/400。
(5)开始搭设立杆时,每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除。
(6)立杆及纵横向水平杆构造要求见下图。
纵、横向扫地杆构造2、纵、横向水平杆(1)纵向水平杆设置在立杆内侧,其长度不小于3跨。
纵向水平杆接长宜采用对接扣件连接,也可采用搭接。
要求如下:当采用对接时,对接扣件应该交错布置,两根相邻纵向水平杆接头不宜设置在同步或同跨;不同步或不同跨两相邻接头在水平方向错开距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3。
