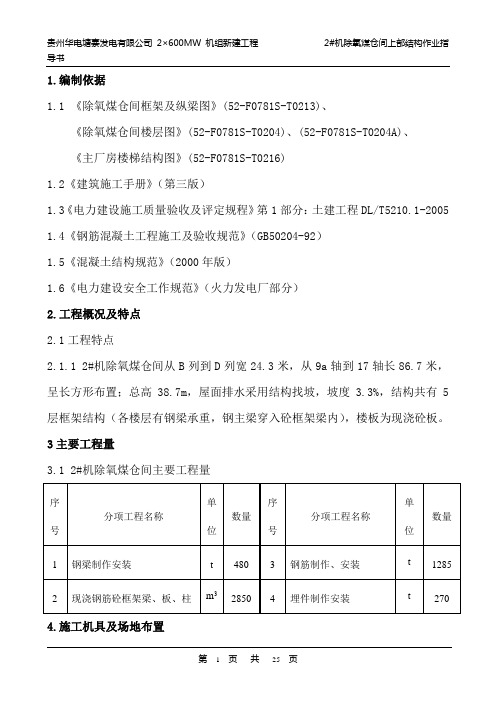

1.编制依据1.1 《除氧煤仓间框架及纵梁图》(52-F0781S-T0213)、《除氧煤仓间楼层图》(52-F0781S-T0204)、(52-F0781S-T0204A)、《主厂房楼梯结构图》(52-F0781S-T0216)1.2《建筑施工手册》(第三版)1.3《电力建设施工质量验收及评定规程》第1部分:土建工程DL/T5210.1-2005 1.4《钢筋混凝土工程施工及验收规范》(GB50204-92)1.5《混凝土结构规范》(2000年版)1.6《电力建设安全工作规范》(火力发电厂部分)2.工程概况及特点2.1工程特点2.1.1 2#机除氧煤仓间从B列到D列宽24.3米,从9a轴到17轴长86.7米,呈长方形布置;总高38.7m,屋面排水采用结构找坡,坡度3.3%,结构共有5层框架结构(各楼层有钢梁承重,钢主梁穿入砼框架梁内),楼板为现浇砼板。
3主要工程量3.1 2#机除氧煤仓间主要工程量4.施工机具及场地布置4.1现场主要垂直起重机具布置:2#机A列外15~16轴间布置一台60m半径建筑塔基一台,保证2#除氧煤仓间14轴~17轴的材料垂直运输;在炉前通道13轴位置布置一台50m半径建筑塔基一台,保证除氧煤仓间9a轴~14轴及集中控制楼的材料垂直运输。
4.2其它主要施工机具及工器具4.3现场场地布置4.3.1扩建端17a轴~扩建端公路,B列至A列配电房区域为半成品钢筋周转场地,2#及A列~A列外公路为预埋件及周转场地堆放场地。
4.4.2砼浇筑托泵布置原则上布置在扩建端侧。
5.主要施工方案及工序5.1施工前准备5.1.1由队技术主管在项目技术交底的基础上组织相关人员根据施工图勘察现场,协调落实相关事宜。
5.1.2备出各种材料的需用量计划,尽早上报有关部门。
5.1.3确定施工程序,制定施工作业计划,劳动力需用量计划,机具计划等5.1.4接通施工用水、用电,保证施工道路畅通。
5.1.5检查及维护需用的施工机具设备。
1 工程概述1.1工程概况蒙华海电三期2×330MW机组工程,5号机除氧煤仓间楼板设5.98m、13.56(11.96)m、25.18m、32.44~32.68m、39.24~39.48m、45.35~45.68m各层现浇平台120mm厚。
5.98m、11.96m、13.56m、39.24~39.48m、45.35~45.68m 层楼板均采用H型钢梁与现浇钢筋混凝土板组合结构,局部设混凝土梁;25.18m、32.44~32.68m层楼板均采用H型钢梁与现浇钢筋混凝土板组合结构及钢筋混凝土梁板结构形式。
25.18m层设800×2200的煤斗大梁2根、煤斗环梁5个,32.44~32.68m 层设300×800环梁5个。
±0.00m标高相当于绝对标高1153.80m。
H型钢梁截面及标高见下表:混凝土梁截面及标高见下表:主要工程量见下表2 编制依据2.1编制依据2.1.1除氧煤仓间楼梯施工图F0333S-T0209;2.1.2除氧煤仓间框架施工图F0333S-T0210;2.1.3除氧煤仓间纵梁及抗震墙施工图F0333S-T0211;2.1.4钢煤斗施工图F0333S-T0212;2.1.5除氧煤仓间各层楼板施工图F0333S-T0213;2.1.6《混凝土结构工程施工及验收规范》GB50204-20022.1.7《钢结构工程施工及验收规范》2.1.8《主厂房土建专业施工组织设计》2.1.9《火电施工质量检验及评定标准》(土建工程篇)2.1.10《电力建设安全工作规程》DL5009.1-922.1.11《电力建设安全健康与环境管理工作规定》2.1.12《钢筋机械连接通用技术规程》JGJ107-962.1.13相关资料《建筑施工手册》(第四版)2.2作业前具备条件和准备2.2.1 图纸会审完毕,问题得到明确。
2.2.2施工前施工员、质检员、各班班长认真熟悉图纸,掌握结构形式。

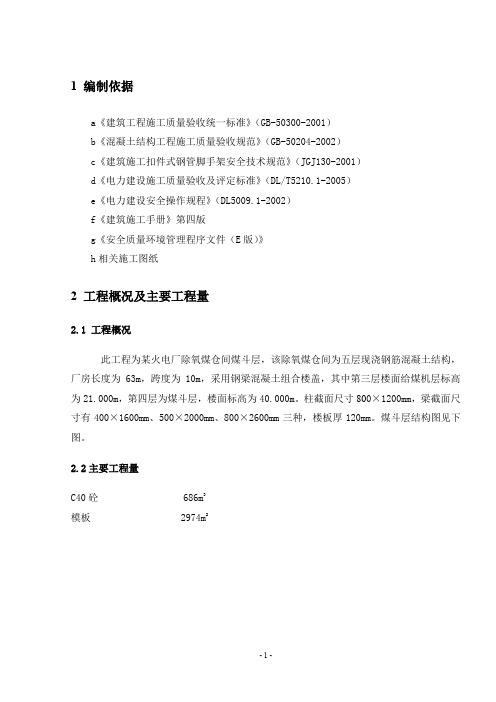

1 编制依据a《建筑工程施工质量验收统一标准》(GB-50300-2001)b《混凝土结构工程施工质量验收规范》(GB-50204-2002)c《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)d《电力建设施工质量验收及评定标准》(DL/T5210.1-2005)e《电力建设安全操作规程》(DL5009.1-2002)f《建筑施工手册》第四版g《安全质量环境管理程序文件(E版)》h相关施工图纸2 工程概况及主要工程量2.1 工程概况此工程为某火电厂除氧煤仓间煤斗层,该除氧煤仓间为五层现浇钢筋混凝土结构,厂房长度为63m,跨度为10m,采用钢梁混凝土组合楼盖,其中第三层楼面给煤机层标高为21.000m,第四层为煤斗层,楼面标高为40.000m。
柱截面尺寸800×1200mm,梁截面尺寸有400×1600mm、500×2000mm、800×2600mm三种,楼板厚120mm。
煤斗层结构图见下图。
2.2主要工程量C40砼 686m3模板 2974m23施工进度计划4主要施工方法4.1施工工艺流程测量放线脚手架搭设柱钢筋绑扎,模板安装梁底模铺设,梁钢筋绑扎,埋件安装梁模板安装,板模板铺设埋件安装,板钢筋绑扎砼浇筑4.2钢筋工程(略)4.3模板工程4.3.1模板材料及支撑体系的选择模板采用1.8m*0.9m*18mm复木板,模板接缝处贴双面胶带,防止漏浆,模板支撑采用φ48×3.5脚手架管及对拉螺杆,对拉螺杆套PVC管,两面漏出模板50mm。
4.3.2材料的运输模板在木工房制作好后,采用塔吊运至施工地点。
4.3.3柱模板柱模板安装时,在每根柱底部预留一200×200清扫口,浇筑前将柱底冲洗干净后封闭。
每根柱上部分别在27m、33m处预留一400×300下料振捣孔,待砼浇筑至孔位置时封闭。
柱模板加固图如下。
a 柱对拉螺杆的验算Φ14对拉螺杆按柱截面长短边间距500布置。
130吨锅炉基础-除氧煤仓间-汽机房工程除氧煤仓间及汽机房施组织设计通州建总集团有限公司2014年7月14日目录第一章编制依据及工程简介第二章工程施工施工方案第三章保证工期、质量安全文明措施第四章季节施工措施第五章进度打算安排第六章施工机械设备第七章劳动力安排第八章施工现场平面布局第九章质量安全保证体系第十章拟采纳的新技术、新产品、新材料、新工艺第一章编制依据及工程简介第一节编制依据1、本工程施工组织设计是依据江西理文化工有限公司动力车间二期设计文件、现场考察情形以及国家现行施工验收规范。
1.1 《混凝土结构工程施工质量验收规范》………GB50204-2 0021.2 《建筑地基基础工程施工质量验收规范》………GB50202-2 0021.3 《钢筋焊接及施工验收规程》………………………JGJ18-20 031.4 《建筑工程施工质量验收统一标准》……………GB50300-2 0011.5 《建筑机械安全技术规程》…………………………JGJ33-20 011.6 《施工现场临时用电安全技术规范》………………JGJ146-20051.7 《电力建设施工质量验收及评定规程》………DL/T5210、1-20052、编制原则2.1 严格遵守建设单位要求的工期和承诺的工程施工期限,合理安排施工程序与顺序,保证各项施工活动相互促进、紧密衔接,幸免不必要的重复工作,加快施工进程。
2.2 用流水作业法和网络打算技术安排施工进度打算,以保证施工连续地、均衡地、有节奏地进行,合理地使用人力、物力和财力,在确保工程质量的前提下,尽量缩短工期。
2.3 贯彻“节材、节能、提升质量、增进效益”的原则,充分推广应用“新材料、新设备、新工艺、新技术”,降低工程成本。
2.4 在满足施工需要的前提下,减少各种临时设施的投入。
合理布置施工现场,尽量幸免二次搬运,做到文明施工。
2.5 遵循目标治理的原则,对分部分项工程设定目标,做好各个环节的检查操纵,以每个分项设定目标的逐项实现来保证整个工程目标的落实。
中泰化学阜康100万吨/年电石项目动力站工程除氧煤仓间上部框架结构施工方案湖北省电力建设第二工程公司土建公司二Ο一一年五月十七日审批页批准:审核:编制:目录一、编制依据 (4)二、工程概况 (4)三、施工准备 (5)四、各分部、分项工程操作要点 (6)五、质量保证措施 (18)六、安全组织技术措施 (19)七、文明施工保证措施 (20)八、职业环境、安全健康体系保证措施 (21)九、环境因素、危险源辨识及防范措施 (22)十、强制性条文实施内容 (23)除氧煤仓间上部框架结构施工方案一、编制依据1、由中南院提供的《除氧煤仓间框架配筋图》、《除氧煤仓间结构施工图》、《楼梯结构施工图》及其他相关分册图纸及《图纸会审纪要》。
2、《混凝土结构工程施工质量验收规范》(GB 50204-2002)。
3、《电力建设施工质量验收及评定规程》DL/T5210.1-2005(土建工程)。
4、《钢筋焊接及验收规程》(JGJ18-2003、J253-2003)。
5、《钢筋机械连接通用技术规程》(JGJ107—2003)。
6、抗震构造图集03G329-1和平面标注法03G101-1。
7、《钢结构工程施工质量验收规范》GB50205-2001、JGJ81-2002《建筑钢结构焊接技术规程》。
8、《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-2001。
9、《现行建筑施工规范大全》和《建筑施工手册》(第四版)。
二、工程概况中泰化学阜康100万吨/年电石项目动力站工程#2、#3主厂房上部结构包括三个子单位工程:汽机间上部结构、除氧煤仓间上部结构、锅炉间上部结构。
本方案需要说明的:主要针对除氧煤仓间上部结构脚手架搭设、模板制作拼装安装、钢筋工程、混凝土浇筑等的施工工序及工艺,其内容包括各层梁板结构、各层梁板钢结构、楼梯间结构、煤斗结构;楼层栓钉焊接详见《栓钉焊接专项方案》,钢煤斗制作及安装详见专项方案,根据图纸情况,对上部框架结构方案再作相应的补充。
600MW级超(超)临界机组汽机房、除氧间与煤仓间布置方案探讨杨春(广西电力工业勘察设计研究院,广西南宁530023)摘要:本文针对600MW级超(超)临界机组大型火电厂的汽机房、除氧间与煤仓间布置的特点,对多个优化方案介绍和分析,并进行详细对比。
关键词:火电厂600MW级超(超)临界机组汽机房、除氧间与煤仓间中图分类号:文献标识码:文章编号:0 引言随着我国电力工业的发展及电力结构的调整,600MW级超(超)临界火电机组已经成为我国火电的发展方向之一并已成为国内电网的主力机组。
超(超)临界参数机组由于其更低的运行成本和高效益,使得此类型的机组在现在的电力市场中更具有竞争性。
2004年以来,大批国产600MW级超(超)临界机组投入商业运行,随着设计和运行方面经验的逐步积累丰富,应对该机型进行必要的总结和消化,以期更好地理解,在设计上更合理,在节省工程投资成本的同时,注重运行检修的方便,在运行中发挥更大的效益。
本文就某600MW级超(超)临界机组工程汽机房、除氧间与煤仓间的优化设计进行简单论述进而展开分析对比,为后续项目设计提供参考建议。
1 国内600MW级机组汽机房、除氧间与煤仓间布置方案的情况介绍国内从第一批600MW级机组建设至今,主厂房传统的常规设计方案为四列式布置,汽机房跨度30.6m,汽轮发电机中心线到A列的距离为15.3m。
除氧间跨度10或10.5m,汽机房除氧间的中间层标高6.90m,运转层标高13.70m,除氧器布置在除氧间26.00m层,A列柱外一般不设毗屋,柱距根据磨煤机型式及布置方式分别选用10m或12m两种,如果采取等柱距设计的话,则汽机房总长度一般对应为171.5m和175.5m。
随着设计及运行水平的成熟,为了节省投资成本,国内出现了很多对主厂房进行优化的设计方案,通常在进行优化设计时,主要的手段是采用模块化设计,通过布置大模块和设备小模块相结合的方式进行优化设计。
涉及本文优化的布置大模块主要有两个因素:一、是否设置除氧间;二、A排外是否设置毗屋。
图文并茂,带你了解百万机组建设24个里程碑!图:淮南平圩电厂三期2×1000MW燃煤发电机组工程2005年,我国首台百万千瓦机组开建,到2016年已建成投产80台左右,遍布全国多个省份。
百万千瓦超超临界机组代表着先进生产力,是火电建设科学发展的正确方向。
从第一台百万千瓦机组动工建设至今,百万火电机组的建设技术日臻成熟,工期也更加科学合理。
接下来,小编就以淮南平圩电厂三期2×1000MW燃煤发电机组为例,向大家介绍百万千瓦电厂从无到有的过程。
1“五通一平”“五通一平”就是指在建设项目中,为了合理有序的组织施工而进行的前期准备工作,一般包括:通水、通电、通路、通讯、通排水、平整场地。
2施工总平面布置图施工总平面图是对拟建的建筑群体的施工现场进行全面规划、合理使用的总体布置,是施工部署在空间上的反映,是保证现场交通通道和排水畅通、文明有序施工的重要技术文件。
3主厂房基坑开挖主厂房基坑开挖标志着项目主体结构进入动工阶段。
土方开挖应遵循“开槽支撑,先撑后挖、分层开挖、严禁超挖”的原则,在开挖前需满足技术、机械设备、材料、场地等要求。
4主厂房基础第一罐混凝土主厂房基础通常理解为汽机侧的A、B、C、D排基础,也有的将锅炉房基础也理解为主厂房基础的一部分。
浇筑第一罐混凝土需要具备技术条件、材料条件、机械条件和人员条件。
5主厂房大体积混凝土浇筑主厂房锅炉基础、汽机基座基础通常为大体积混凝土,平圩三期1000MW机组锅炉基础混凝土方量总计约为11500方。
在大型火电厂施工中,锅炉钢结构吊装是整个电厂安装开始的指示标。
锅炉钢结构安装可以根据现场情况采用单件吊装和组合吊装相结合的方式,按单元格进行吊装。
6锅炉钢结构到顶锅炉钢结构到顶标志着整台锅炉钢架主体安装工作已全面结束,为下一步钢结构整体找正奠定了基础,同时也拉开了锅炉受热面设备组合、安装的序幕。
受热面吊装工作开始前要通过锅炉钢结构整体找正和钢结构承载前两项质量验收工作。
第 1 页 共 43 页
目 录
第一章 编制依据 ............................................................. 2 第二章 工程概况 ............................................................. 3 第三章 施工布署 ............................................................. 4 第四章 主要项目施工方法 ..................................................... 7 第五章 工程质量控制措施 .................................................... 27 第六章 施工进度控制措施 .................................................... 29 第七章 安全及文明施工措施 .................................................. 30 第八章 主要环境控制措施 .................................................... 36 第九章 强制性条文 .......................................................... 38 第 2 页 共 43 页
第一章 编制依据 第一节 编制依据 本施工方案编制依据主要采纳规程规范: 《火力发电厂工程测量技术规程》(DL/T5001-2012); 《钢筋焊接及验收规程》JGJ18-2003; 《钢筋机械连接通用技术规程》(JGJ107-2010); 建筑钢结构焊接技术规程》(JGJ81-2002); 《钢筋锥螺纹接头技术规程》JGJ109-96; 《电力建设施工质量验收及评定规程》第1部分:土建工程DL/T5210.1-2012; 《混凝土结构工程施工及验收规范》GB50204-2002; 《建筑工程施工质量验收统一标准》GB50300-2001; 《泵送混凝土施工技术规程》(JGJ/T10-95); 《混凝土配合比设计技术规程》(JGJ/T55-2000); 《混凝土结构施工图平面整体表示方法制图规则和构造详图》(03G101-1); 《建筑机械使用安全技术规范》JGJ33-2001; 《施工现场临时用电安全技术规范》JGJ46-2005; 《电力建设安全工作规程》第1部分:火力发电厂-DL5009.1-2002; 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001); 电力行业有关的安全生产管理规定、本工程相应的《工程勘察地质报告》; 工程建设标准强制性条文《房屋建筑部分》(2009版); 《建筑施工手册》(第四版); 《除氧煤仓间框架图》 《主厂房楼层结构施工图》 第二节 编制原则 严格遵守国家、电力行业的技术规范、施工规程和质量评定与验收标准。 坚持技术先进性、科学合理性、经济适用性与实事求是相结合。 第三节 适用范围 本方案适用于北海供热中心二厂5*350MW机组工程#6主厂房上部结构工程的施工指导除氧煤仓间框架结构、楼梯结构及建筑钢结构等土建工程。 第 3 页 共 43 页
第二章 工程概况 第一节 工程概况 本工程±0.000相当于绝对标高507.00m。抗震设防烈度为6度,按7度采用抗震构造措施,主厂房抗震等级为二级。砼楼板强度为C30,钢筋保护层厚度200mm,煤仓间框架柱、纵梁及砼次梁采用C50砼。
第二节 工程特点及施工条件 1、工程特点 1)施工工期短:6#主厂房上部结构工程计划于2014年04月11日开始施工,2014年06月30日结构到顶。 2)结构尺寸大、工程量大:本工程最大柱截面尺寸为700*1700mm。 3)施工准备时间短:本工程施工图纸到位时间较晚,施工图纸交付后,需立即组织现场施工,预留的施工技术、人员、机械、设备、材料等准备时间较少,需在短时间内进入全面施工状态。 4)交叉作业多:本工程汽机平台框架与除氧间框架、A排框架及汽机基础同时施工;地下设施施工与上部结构交叉施工;在施工中应合理安排施工,尽可能避免交叉作业,如必须交叉作业时需采取有效的安全防护措施。 5)结构形式复杂、预埋件、预留孔洞多;本工程除氧煤仓间为框架楼层,楼层有现浇柱、梁、板结构,也有现浇柱梁+HN钢次梁+现浇板结构,结构表面预埋件、预留孔洞众多施工过程中应仔细检查,避免遗漏。 2、施工条件 1)6#主厂房上部结构施工图纸已到位,相应图纸会审工作已完成,施工方案已编制,相关技术准备工作已完成; 2)6#主厂房基础已施工完毕,基坑回填完毕,具备排架搭设条件; 3)临时施工道路畅通,施工用水、用电已接至现场,采用达到“三通一平”条件; 4)主要施工机械及施工器具已经进场,在6#主厂房上部结构施工前期,利用一台QTZ613固定塔吊解决施工材料垂直运输。 5)各岗位工程管理人员已到位,各工种施工人员已经进场,安全培训合格,已进行相应技术培训、交底; 6)钢筋、混凝土原材、预埋件原材主要材料已采购并报验、送检,具备施工条件。 第 4 页 共 43 页
第三章 施工布署 第一节 主要管理人员职能 施工主管、技术员(石海民):负责本部位的施工技术安全交底,安全、质量、进度、成本的有效控制,现场施工管理协调,填写施工资料及施工日志;编制工程材料计划,施工方案等; 质检主管、质检员(朱波):负责该部位各分项工程检验批的质量检查、对工程施工质量进行过程控制,联系监理、业主及其他相关单位对该部位的验收工作,各种资料的收集、归档等工作; 安全主任(员)(唐成奇):负责项目的安全文明施工工作,安全员在安全主任指导下负责本部位的安全文明施工监督及组织班组进行安全学习,负责安全文明施工资料的填写、整理,注重过程控制,及时发现并消除安全隐患,做到防患于未然; 测量组(戴其雄):严格按照施工专项方案、规范及图纸要求,进行施工测量放样,对现场进行水平坐标控制及对现场高程进行复测; 物资员(陈越淘):负责物资材料的采购及进场后的管理; 送检员(曾鑫):负责试块、试件的制作及送检工作,并进行过程跟踪。 第二节 实施目标 1、工期目标 依据新疆东方希望有色金属有限公司5*350MW机组工程制定的二级网络计划,6#主厂房上部结构工程施工计划开工日期为2014年04月11日开始施工,2014年06月30日结构到顶。 2、质量目标 检验批合格率100%,单位工程达合格标准。 3、文明施工管理目标 施工材料堆放定置化管理,施工道路整洁,无扬尘,施工区域排水畅通。文明施工,确保现场管理达到文明施工现场。 4、施工环境目标 在确保质量和工期的前提下,树立现场全员环保意识,自觉保护施工周围及厂区设施,最大限度减少对环境的污染,对于固体废弃物采取集中收集,在指定位置进行处理等方法。 5、安全目标 完善安全措施,提高安全意识,加强安全管理,实现安全事故零目标。 第 5 页 共 43 页
第三节 主要施工流程 本工程可分为两部分施工,为除氧煤仓间上部结构施工,主要施工流程如下: 1、 除氧煤仓间上部结构:6.3m框架施工→12.6m框架施工→20.960m框架施工→除氧间(BC列)26.3m框架施工→煤仓间32.86m框架施工→煤仓间40.7m框架施工→煤仓间48m框架施工→B列23.94施工→B列31m施工→B列33.13m施工→B列34.5m施工→CD列35.06m框架施工→BC列42.76m框架施工→BC列48.5m框架施工; 具体施工顺序为:○1现浇框架柱、梁、板:排架搭设→柱钢筋安装→柱模板安装→砼→梁底模板安装→梁底埋件安装→梁钢筋安装→梁侧埋件安装→梁侧模安装→板底模板安装→板底埋件安装→板钢筋安装→板面埋件安装→柱侧埋件安装→柱模板安装→梁面埋件安装→验收→混凝土浇筑; ○2HN钢次梁+现浇板:主梁面埋件清理→HN钢次梁安装→板底埋件安装→板钢筋安装→板面埋件安装→验收→混凝土
第四节 劳动力组织 科学合理的劳动力组织,是保证本工程顺利进行的重要因素之一。我公司将根据工程实际进度、及时调配劳动力,确保劳力充足,满足工程进展需要;并通过认真考察、仔细筛选,指定经验丰富的施工队伍担任本工程的施工作业。进场作业前,对参建施工人员进行入场安全知识教育,进行安全技术交底,认真组织相关技术培训。特殊工种持证上岗,按时入场后迅速进入工作状态。 序号 工种 单位 数量 工作范围 1. 混凝土工 人 10 砼施工及养护 2. 木工 人 40 模板安装、加固、拆除,模板清理 3. 钢筋工 人 30 钢筋加工、安装
4. 焊工 人 10 钢筋焊接、预埋件制作、安装、建筑钢结构安装 5. 架工 人 10 排架、脚手架搭、拆 6. 电工 人 2 施工用水、用电管理 7. 操作工 人 4 塔吊作业、指挥 8. 杂工 人 20 现场维护、清理等 第 6 页 共 43 页
主要劳动力计划表(单机) 施工现场主要机械设备计划 序号 机械(设备)/称名规格 单位 数量 功率KW 总功率KW 备注 1. 钢筋切断机/GQ-20 台 2 5 10 已标识 2. 钢筋弯曲机/GW-20 台 2 5 10 已标识 3. 钢筋调直机/GT 台 2 5 10 已标识 4. 钢筋套丝机 台 2 已标识 5. 电焊机 台 6 70 420 已标识 7 木工台式圆锯/500 台 4 已标识 8 木工平面刨 台 3 已标识 9 插入式振动棒 台 8 已标识 10 砼汽车泵 台 2 已标识 11 砼运输车/10m3 台 5 已标识 12 潜水泵/Q50 台 1 已标识 13 水准仪/AL332 台 1 已标识 14 全站仪/BTS-6082CL 台 1 已标识 15 经纬仪 台 1 已标识
