框架结构办公楼施工方案
- 格式:doc
- 大小:328.00 KB
- 文档页数:28
第1篇一、工程概况本工程为五层办公楼,总建筑面积约5000平方米,建筑高度约18米。
本工程采用钢筋混凝土框架结构,地下车库一层,地上五层,建筑抗震设防烈度为6度。
本工程模板工程包括地下车库、地上五层的梁板柱墙模板及支撑体系。
二、施工方案1. 施工顺序(1)先进行地下车库的模板工程施工,再进行地上五层的模板工程施工。
(2)先进行梁模板工程施工,再进行板模板工程施工,最后进行墙模板工程施工。
(3)先进行模板安装,再进行模板加固,最后进行模板拆除。
2. 模板材料(1)梁模板:采用18mm厚双面覆膜胶合板,规格为1200mm×2400mm。
(2)板模板:采用15mm厚双面覆膜胶合板,规格为1200mm×2400mm。
(3)墙模板:采用12mm厚双面覆膜胶合板,规格为1200mm×2400mm。
3. 模板安装(1)梁模板:在梁底部铺设木垫板,梁侧面固定模板,模板间缝隙采用密封胶封闭。
(2)板模板:在板底部铺设木垫板,板侧面固定模板,模板间缝隙采用密封胶封闭。
(3)墙模板:在墙底部铺设木垫板,墙侧面固定模板,模板间缝隙采用密封胶封闭。
4. 模板加固(1)梁模板:在梁模板两侧设置水平拉杆,间距为500mm,垂直方向设置竖向拉杆,间距为800mm。
(2)板模板:在板模板两侧设置水平拉杆,间距为500mm,垂直方向设置竖向拉杆,间距为800mm。
(3)墙模板:在墙模板两侧设置水平拉杆,间距为500mm,垂直方向设置竖向拉杆,间距为800mm。
5. 模板拆除(1)在混凝土强度达到设计要求后,方可进行模板拆除。
(2)拆除模板时,先拆除水平拉杆,再拆除竖向拉杆。
(3)拆除模板时,注意保护混凝土表面,防止出现蜂窝、麻面等质量问题。
三、施工质量控制1. 模板材料质量应符合国家相关标准要求。
2. 模板安装应平整、牢固,无翘曲、变形等现象。
3. 模板加固应满足设计要求,确保模板稳定。
4. 模板拆除应符合设计要求,确保混凝土质量。
框架结构主体施工方案文本标题:框架结构主体施工方案一、项目概况本文档主要针对框架结构主体施工方案进行详细阐述,该项目位于地区,总建筑面积为XXX平米。
框架结构使用钢结构,具有良好的抗震性能和稳定性。
二、基础工程施工方案1. 地基处理:根据地质勘察报告,采用钻孔灌注桩基础,孔径XXXmm,灌注混凝土采用C40标号混凝土。
孔距按照设计要求进行布置。
2.地下室施工:地下室采用剪力墙+底板+柱结构,墙体使用标准砖垒砌,底板采用水泥混凝土浇筑,柱采用钢筋混凝土浇筑。
3.地上主体结构施工:主要包括钢结构梁、柱、屋面、外墙、内墙等的施工。
钢梁、柱采用Q345钢材焊接制作,采用模板进行浇筑,混凝土使用C40标号混凝土。
4.临时支撑:在施工过程中,采用临时支撑结构来保证结构的稳定性和安全性。
三、施工工艺和措施1.钢结构施工工艺:先进行钢柱的制作和安装,然后根据设计要求安装钢梁,并进行中间临时支撑。
在钢结构竖向工作完成后,进行屋面、外墙和内墙的施工。
2.施工措施:严格按照施工图纸施工,确保施工质量。
设置专业的质量管理团队,进行全程监管。
在施工过程中,要定期检查结构的稳定性,及时处理出现的问题。
3.安全措施:设置临时围挡和安全警示牌,设立安全管控区域,确保施工过程中人员的安全。
制定施工安全操作规范,每日进行安全教育和培训,提高员工的安全意识。
4.资源利用:合理规划施工区域,对原有设施进行保护和升级利用。
优化施工组织,避免资源的浪费,降低项目成本。
四、质量控制与检验1.施工过程中,严格按照设计图纸和施工规范进行施工,确保结构的稳定性和安全性。
2.对现场施工人员进行技术培训和技能考核,提高施工质量。
3.按照设计要求进行检测和试验,并委托第三方质检机构进行监督和检验。
4.定期进行施工质量检查和评估,及时发现和处理施工中存在的问题。
五、环境保护和节能措施1.使用环保建材,减少对环境的污染。
对施工废弃物进行分类处理和回收利用。
框架结构办公楼施工设计方案目录第 1 章,编辑系统1法规使用清单1第 3 章项目概述1第四章,施工部署与施工方法二4.1 部署原则二4.2 施工顺序及施工阶段划分34.3 测量控制和支付4第五章建设总平面图6第六章,劳动力计划和主要工程机械计划66.1 工程机械设备方案66.2 本项目投入的检测仪器设备76.3 劳动力投入计划8第七章。
主要技术措施及施工要点107.1 脚手架施工方案107.2 主要施工方法及技术措施157.2.1 模板工程157.2.2 加固工程207.2.3 混凝土工程227.2.4 砌体工程267.3 屋面防水工程287.3.1 屋面施工要点287.3.2 SBS防水卷材施工要点297.3.3 屋顶渗漏的预防措施317.3.4 其他防水工程施工要点327.4 装饰工程337.4.1 一般抹灰337.4.2 外墙涂料施工方案347. 5楼地面工程36第八章、工程质量控制措施388.1 质量责任体系388.2 施工准备期间的质量控制398.3 施工期间的质量控制408.4 计量管理408.5 隐蔽工程的工程技术审查与验收418.6 防止常见质量问题的措施41第九章,季节性(冬、夏、雨季、台风季)施工要点439.1 冬季施工439.2 雨季施工43第 10 章,技术保护措施44第 11 章,安全技术和消防措施4511.1 施工安全措施4611.2 高空作业的安全措施46第 12 章,进度控制要求和施工进度网络计划50第十三章成品及设备部件的保护措施52第十四章文明建设和规范管理55第一章、编译依据⑴招标文件;(二)项目、结构等现有施工图;(三)工程地质调查资料及问答文件;⑷现行国家建设规范和标准及相关省市法律法规等文件;⑸现行建筑安装用工定额;第二章、使用州和地方法规清单⑴工程计量规范(GB50026-93);⑵地基及基础工程施工及质量验收规范(GB50202-2002);(3)砌体工程施工及质量验收规范(GB50203-2002);⑷混凝土结构工程施工及质量验收规范(GB50204-2002);(5)屋面工程技术规范(GB50207-2002);(6)《地下防水工程施工及验收规范》(GB50208-2002);(7)《建筑地面工程施工及验收规范》(GB50209-2002);(8)《建筑工地临时用电安全技术规范》(JGJ46-2005);(9)钢筋焊接及验收规范(JGJ18-2003);(10)《建筑给排水及供热工程质量验收规范》(GB50242-2002);以上规格以最新发布为准第三章项目概述本项目为东至县孝义村委会办公楼。

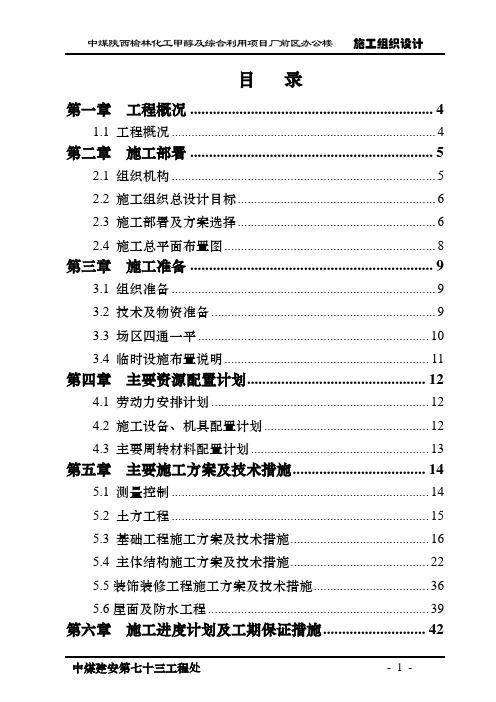

目录第一章工程概况 (4)1.1 工程概况 (4)第二章施工部署 (5)2.1 组织机构 (5)2.2 施工组织总设计目标 (6)2.3 施工部署及方案选择 (6)2.4 施工总平面布置图 (8)第三章施工准备 (9)3.1 组织准备 (9)3.2 技术及物资准备 (9)3.3 场区四通一平 (10)3.4 临时设施布置说明 (11)第四章主要资源配置计划 (12)4.1 劳动力安排计划 (12)4.2 施工设备、机具配置计划 (12)4.3 主要周转材料配置计划 (13)第五章主要施工方案及技术措施 (14)5.1 测量控制 (14)5.2 土方工程 (15)5.3 基础工程施工方案及技术措施 (16)5.4 主体结构施工方案及技术措施 (22)5.5装饰装修工程施工方案及技术措施 (36)5.6屋面及防水工程 (39)第六章施工进度计划及工期保证措施 (42)6.1 总工期 (43)6.2 施工总进度计划图 (43)6.3 工期保证体系及保证措施 (43)第七章质量目标及保证措施 (46)7.1 质量目标及质量保证体系 (46)7.2 质量管理措施 (46)7.3 质量管理制度 (48)7.4 成品保护措施 (48)7.5 质量通病预防措施 (49)第八章季节性施工措施 (53)8.1 雨季施工措施 (53)8.2 冬季施工措施 (54)8.3 风沙季施工措施 (55)第九章安全、消防保证体系及保证措施 (56)9.1 安全保证体系 (56)9.2 安全管理制度 (56)9.3 安全技术管理措施 (57)9.4 安全防护措施 (58)第十章现场文明工地管理措施 (67)10.1 文明施工管理保证体系 (67)10.2 施工环境管理措施 (67)10.3 创文明工地保证措施 (68)第十一章降低环境污染和噪音及处理好公共关系措施 6911.1 施工垃圾、污水排放措施 (69)11.2 施工现场粉尘、废气排放措施 (69)11.3与公共关系配合、协调措施 (70)第一章工程概况1.1 工程概况本工程为中煤陕西甲醇及综合利用项目厂前区办公楼工程,地下一层地上十层,钢筋混凝土框架结构,总建筑面积约32063.15m2,主体高度43.5m。
目录第一章编制依据1第二章工程概况2第三章施工准备与计划安排33.1人员配备33.2、材料准备33.3、技术准备43.4、器具准备43.5、作业条件43.6、机具设备53.6、进度计划安排5第四章主要施工方法与技术措施54.1、工艺流程5、天棚抹灰施工工艺流程5、墙面抹灰施工工艺流程54.2、施工要点6、天棚抹灰6、墙面抹灰64.3、成品保护8第五章质量控制措施85.1抹灰工程质量控制程序85.2质量要求85.3、质量控制要点9第六章安全文明施工9第一章编制依据1、根据XX市源道建筑规划XX设计的万科·锦尚项目1#地块建筑施工图。
2、根据业主提供的万科•锦尚项目1#地块装饰装修做法表。
3、本工程的施工组织设计。
4、依据国家现行技术标准、施工与验收规X、工程质量评定标准与操作规程编制而成。
主要采用的规X如下:《工程建筑标准强制性条文》(房屋建筑部份)《建设工程施工质量验收统一标准》(GB50300-2013)《建筑装饰装修工程质量验收规X》(GB50210-2001)《住宅装饰装修工程施工规X》(GB20327-2001)《建筑施工高处作业安全技术规X》(JGJ80-91)《建设工程施工现场供电安全规X》(GB50194-2014)《抹灰砂浆技术规程》(JGJT220-2010)《通用硅酸盐水泥》(GB175-2007)5、万科工程观感质量验收标准6、万泰建设企业标准《抹灰施工工艺》第二章工程概况工程名称:万科锦尚(原高科高九路)项目C16-4/03地块工程地点:XX市高新区大杨石组团C16 -4/03建设单位:XX四季流辉置业XX用地规模:28018㎡拟建规模:55170.74㎡,其中地上建筑面积44636.07㎡,地下建筑面积10534.67㎡拟建建筑高度:17.4M、23.7M、27.6M.建设功能:住宅、办公楼、商业网点、地下车库与设备用房等。
本项目1号地块以办公楼为主要开发对象,在1号地块布置3栋多层办公楼与1栋高层,在高差较大处布置吊层办公,吊层办公后部布置车库与设备用房,局部布置小户型住宅楼。
两层框架结构办公楼施工组织设计一、引言在办公楼的施工过程中,合理的施工组织设计是提高施工效率、保证质量、确保安全的重要保证。
本文将介绍一种适用于两层框架结构办公楼的施工组织设计方案。
二、施工组织设计方案1.施工队伍组织(1)成立一个项目管理团队,包括项目经理、施工经理、质量经理、安全经理等,负责全面管理和协调项目施工过程中的各项工作。
(2)根据项目规模和施工进度,合理安排施工人员数量,确保施工进度的顺利进行。
同时,要重点培养和发展有经验的技术骨干,提高施工质量。
2.施工工序划分(1)地基工程:包括场地平整、桩基施工等。
(2)框架结构施工:包括钢筋绑扎、模板搭设、混凝土浇筑等。
(3)装饰装修工程:包括墙面、地面、天花板等装修工程。
(4)给排水工程:包括给水管道、排水管道等。
(5)电气工程:包括电线布线、开关插座等。
(6)消防工程:包括灭火器、消防栓等。
3.施工进度安排(1)地基工程:预计耗时15天。
(2)框架结构施工:预计耗时60天。
(3)装饰装修工程:预计耗时30天。
(4)给排水工程:预计耗时10天。
(5)电气工程:预计耗时10天。
(6)消防工程:预计耗时5天。
4.施工资源准备(1)材料准备:根据工程施工的需要,提前准备好所需要的各种材料,确保施工工序的顺利进行。
(2)设备准备:根据施工进度和工序要求,提前准备好所需的施工设备,并进行检修和调试,确保设备的正常运行。
5.施工质量控制(1)严格按照相关施工规范和施工图纸要求进行施工,确保施工质量达标。
(2)定期组织施工质量检查,发现问题及时处理,确保施工质量符合要求。
(3)施工过程中,要加强材料和设备的管理,保证施工质量的稳定。
6.安全管理(1)制定安全管理制度和安全操作规程,保证施工过程中的安全。
(2)加强对施工人员的安全教育和培训,提高安全意识。
(3)定期开展安全检查,发现隐患及时整改,确保施工现场的安全。
三、总结通过合理的施工组织设计,可以有效提高施工效率、保证施工质量和施工安全。
办公楼框架结构主体施工方案一、施工前准备1.安全措施:确保施工过程中的人身安全,做好安全帽、安全带等防护用品的配备,设立安全警示标识。
2.材料准备:根据施工图纸和设计要求,提前准备好所需的钢筋、混凝土、模板等材料,确保施工过程中的物资供应。
3.土方开挖:根据地基工程情况,进行土方开挖,保持施工现场平整。
二、基础施工1.基础测量和定位:根据设计要求,进行地基基础的测量和定位,确保基础施工的准确性。
2.钢筋绑扎:根据设计图纸和统计数量,对地基基础进行钢筋的绑扎,并进行必要的数量和尺寸检查。
3.混凝土浇筑:在钢筋绑扎完毕后,进行混凝土的浇筑,确保混凝土浇筑质量和密实度。
三、立柱施工1.立柱制作和安装:根据设计要求和钢筋图纸,制作立柱,并进行必要的数量和尺寸检查。
然后,将立柱按照预定的位置进行安装。
2.立柱连接:在立柱安装完毕后,进行立柱的连接,采用焊接或螺栓连接方式,确保立柱的稳固性。
四、梁施工1.梁模板制作和安装:根据设计要求和钢筋图纸,制作梁模板,并进行必要的数量和尺寸检查。
然后,将梁模板按照预定的位置进行安装。
2.梁钢筋绑扎:在梁模板安装完毕后,进行梁钢筋的绑扎,确保梁的强度和稳定性。
3.混凝土浇筑:在梁钢筋绑扎完毕后,进行混凝土的浇筑,确保混凝土浇筑质量和密实度。
五、楼板施工1.楼板模板制作和安装:根据设计要求和钢筋图纸,制作楼板模板,并进行必要的数量和尺寸检查。
然后,将楼板模板按照预定的位置进行安装。
2.楼板钢筋绑扎:在楼板模板安装完毕后,进行楼板钢筋的绑扎,确保楼板的强度和稳定性。
3.混凝土浇筑:在楼板钢筋绑扎完毕后,进行混凝土的浇筑,确保混凝土浇筑质量和密实度。
六、质量控制1.施工现场巡检:定期对施工现场进行巡检,发现问题及时解决,确保施工过程中的质量。
2.材料检验:对施工过程中的材料,如钢筋、混凝土等进行必要的质量检验,确保材料的质量符合标准要求。
3.焊接质量检查:对焊接接头进行质量检查,确保焊接质量达到设计要求。
办公楼施工组织方案一、工程概述本办公楼工程位于具体地点,总建筑面积为X平方米,建筑高度为X米,结构形式为框架结构/钢结构等。
该办公楼共X层,包括办公区域、会议室、休息室、卫生间等功能区域。
二、施工准备1、技术准备熟悉施工图纸,进行图纸会审,提出图纸中存在的问题,及时与设计单位沟通解决。
编制施工组织设计、施工方案及技术交底,明确施工工艺和质量标准。
进行测量放线,设置控制桩和水准点,建立施工测量控制网。
2、现场准备平整施工场地,修筑施工道路,确保运输畅通。
搭建临时办公、生活设施,满足施工人员的生产、生活需要。
接通施工用水、用电,安装水电表,确保水电供应。
3、材料准备根据施工进度计划,编制材料采购计划,提前采购原材料。
对原材料进行检验和试验,确保材料质量符合要求。
合理堆放材料,做好材料的防潮、防雨、防火等措施。
4、劳动力准备根据施工进度计划,确定各工种劳动力数量,组织劳动力进场。
对劳动力进行培训和安全教育,提高劳动力的技术水平和安全意识。
5、机械设备准备根据施工需要,配备足够的施工机械设备,如塔吊、起重机、搅拌机等。
对机械设备进行调试和维护,确保机械设备性能良好。
三、施工部署1、施工顺序基础工程→主体结构工程→屋面工程→装饰装修工程→给排水工程→电气工程→通风空调工程。
2、施工段划分根据办公楼的结构特点和施工工艺,将主体结构划分为X个施工段,组织流水施工,提高施工效率。
3、施工进度计划制定详细的施工进度计划,明确各分项工程的开始时间和完成时间,确保工程按时竣工。
四、主要分部分项工程施工方法1、基础工程土方开挖:采用机械开挖为主,人工配合清底的方式,确保土方开挖的质量和安全。
基础钢筋工程:钢筋在加工场制作,现场绑扎安装,保证钢筋的规格、数量、间距符合设计要求。
基础模板工程:采用组合钢模板或木模板,支撑牢固,防止模板变形。
基础混凝土工程:混凝土采用商品混凝土,泵送浇筑,振捣密实,养护及时,确保混凝土强度达到设计要求。
建设工程施工方案5篇1. 某办公楼施工方案工程概况:某办公楼位于市中心,建筑面积约2万平方米,地下2层,地上12层。
建筑结构采用框架结构,基础为桩基础。
工程内容包括土建工程、装饰工程、机电安装工程等。
施工方案:(1)土建工程:按照设计图纸进行基础施工,包括桩基施工、承台施工、地梁施工等。
主体结构施工采用钢结构,施工过程中注意安全防护,确保施工质量。
(2)装饰工程:根据设计要求,进行内外墙面的装饰、地面铺设、门窗安装等。
施工过程中注意环保,减少噪音和粉尘污染。
(3)机电安装工程:包括给排水、电气、通风空调等系统的安装。
施工过程中注意与土建工程的配合,确保各系统正常运行。
2. 某住宅小区施工方案工程概况:某住宅小区位于城市边缘,建筑面积约10万平方米,包括多层住宅、高层住宅、商业配套等。
建筑结构采用框架剪力墙结构,基础为桩基础。
工程内容包括土建工程、装饰工程、机电安装工程等。
施工方案:(1)土建工程:按照设计图纸进行基础施工,包括桩基施工、承台施工、地梁施工等。
主体结构施工采用剪力墙结构,施工过程中注意安全防护,确保施工质量。
(2)装饰工程:根据设计要求,进行内外墙面的装饰、地面铺设、门窗安装等。
施工过程中注意环保,减少噪音和粉尘污染。
(3)机电安装工程:包括给排水、电气、通风空调等系统的安装。
施工过程中注意与土建工程的配合,确保各系统正常运行。
3. 某桥梁施工方案工程概况:某桥梁位于城市主干道,桥梁长度约1000米,宽度约30米。
桥梁结构采用预应力混凝土结构,基础为桩基础。
工程内容包括桩基施工、承台施工、桥墩施工、桥面施工等。
施工方案:(1)桩基施工:采用旋挖钻机进行桩基施工,确保桩基质量。
(2)承台施工:按照设计图纸进行承台施工,确保承台与桩基的连接质量。
(3)桥墩施工:采用预制混凝土构件进行桥墩施工,确保桥墩的稳定性和耐久性。
(4)桥面施工:按照设计图纸进行桥面施工,确保桥面的平整度和防水性能。
三层框架结构办公楼施工方案设计1.引言本文描述了一个三层框架结构办公楼的施工方案设计。
办公楼的框架结构是一种常见且广泛应用的结构形式,其具有结构稳定、承重能力强、施工方便等优点。
本文将从基础设计、主体结构、装饰装修等方面详细介绍施工方案。
2.基础设计2.1地质勘测:首先进行地质勘测,包括土层情况、地下水位、地基承载力等指标的测定。
根据勘测结果,确定基础设计方案。
2.2基坑开挖:根据基础设计方案,进行基坑开挖。
采用挖土机进行开挖,并根据需要进行支护措施。
2.3基础施工:在基坑开挖完毕后,进行基础施工。
包括浇筑地下承台、基础柱、地下楼板等工作。
浇筑混凝土使用高强度混凝土,并进行质量检测。
3.主体结构3.1框架梁柱设计:根据建筑设计图纸,确定框架梁柱的尺寸和布置。
梁柱使用钢筋混凝土材料,按照相关标准进行施工。
3.2框架梁柱施工:梁柱采用现场浇筑的方式进行施工。
首先搭设脚手架和模板,然后铺设钢筋并进行绑扎。
最后进行混凝土浇筑,并进行养护。
3.3楼板施工:主体结构的楼板采用现浇钢筋混凝土板。
首先搭设脚手架和模板,然后铺设钢筋并进行绑扎。
最后进行混凝土浇筑,并进行养护。
4.装饰装修4.1防水处理:在主体结构完成后,进行防水处理。
包括在卫生间、厨房等湿区进行防水涂料的刷涂,并进行质量检测。
4.2墙面装修:采用石膏板、涂料等材料进行墙面装修。
首先进行石膏板安装,然后进行涂料刷涂。
4.3地面装修:采用耐磨地板、地砖等材料进行地面装修。
首先进行地面处理,包括找平、打磨等工作。
然后进行地板铺设或贴砖。
4.4天花板装修:采用石膏板等材料进行天花板装修。
首先进行石膏板安装,然后进行涂料刷涂。
5.安装工程5.1电气安装:根据建筑设计图纸和相关标准,进行电气管线的布线和电器设备的安装。
包括照明、插座、开关等设备的安装。
5.2水暖安装:根据建筑设计图纸和相关标准,进行水管的布置和水器具的安装。
包括给排水管道的连接和卫生间、厨房等设备的安装。
1.编制说明:本工程为项目办公楼,为生产项目的管理人员日常生活、办公所用,办公楼准备2005年7月份投入使用,工期较紧,为顺利保证工程的质量及工期要求,特编制此施工方案,以指导现场施工。
2.编制依据:2.1施工图纸2.2现场情况及业主要求2.3国家现行的工程质量验收规范《砼结构工程质量验收规范》GB50204-2002《钢筋焊接及验收规程》JGJ18-2002《砌体工程质量验收规范》GB50203《砼强度检验评定标准》GBJ1072.4建筑施工手册3.工程概况:工程情况简介:办公楼为主体三层现浇钢筋混凝土框架结构,总长49.8米,总宽为49.8米,总高度为19.00米,主梁跨度最大为8.4米,板厚为120mm。
混凝土浇筑量为900m3。
混凝土强度等级均为C30。
该工程计划于04年4月10日开工,7月5日竣工。
包括主体、屋面、室内外装饰、台阶、散水。
现场情况:现场工程首层桩基础、承台、地梁、及部分框架柱已由前期施工单位施工完毕。
4.施工准备:施工现场准备:4.1修筑临时施工道路,铺设施工材料堆放场地,按图纸需要提所需材料计划,施工材料、机具陆续进入现场。
4.2施工用电、用水(已做检验)满足施工要求。
4.3施工现场根据施工需要,设置一台QTG-40塔吊一台。
一台J1-250自落式搅拌机,钢筋加工棚一个,其位置见施工平面布置图。
施工技术准备:4.4施工所用各种技术资料、标准及施工所用的标准图集等。
4.5现场设置一台砼标养箱。
5. 施工方法5.1施工程序:首层框架柱、剪力墙绑筋、支模、打砼——二层框架梁板支模、绑筋、打砼——二层框柱、剪力墙绑筋、支模、打砼——三层框架梁板支模、绑筋、打砼——三层框柱、剪力墙绑筋、支模、打砼——屋面框架梁板支模、绑筋、打砼——女儿墙砌筑、屋面保温、防水。
——内外墙砌筑——门窗、玻璃幕墙安装——天棚、内外墙抹灰、楼地面——台阶、散水。
分三个施工段流水施工。
5.2施工方法:5.2.1钢筋5.2.1.1钢筋加工,在钢筋加工棚统一加工,使用一台钢筋弯曲机,一台钢筋切割机。
严格按图纸要求下料加工,尽量减少边角余料的产生,节约钢材。
加工成型的钢筋按规格型号整齐堆放。
5.2.1.2钢筋的运输,因钢筋加工场地选在拟建办公楼附近(见平面布置图),因此采用塔吊人工配合吊送。
吊送时确保钢筋捆扎严实,注意人身安全,严禁超负荷吊送。
5.2.1.3钢筋安装。
按设计及现行工程质量验收规范绑扎,主梁的双排钢筋排放,用Φ6短钢筋@600与箍筋绑紧,将下一排钢筋架放在短钢筋上,保证纵筋间距≥25mm。
如附图(一)。
钢筋接头方式,柱纵筋采用电渣压力焊焊接,梁纵筋接头采用闪光对焊及帮条焊,板筋绑扎搭接。
板的负筋用Ф6@300分布筋固定,严格按工程质量施工及验收规范施工。
钢筋焊接按有关操作规程操作。
绑扎钢筋时垫砂浆垫块,垫块强度及厚度满足规范及设计要求。
5.2.2模板5.2.2.1模板选用15厚的高强胶合板。
外侧背50*100木楞。
柱子加固用100*100木方、钢筋套、木头楔固定,形成柱箍。
钢筋套制作与柱模板支模方法如附图(一)。
梁板支模也采用胶合板,支撑采用满堂钢管脚手杆形成支撑体系。
梁板支模方法如附图(二)。
柱模垂直度调整。
首层的柱子位置的附近地梁上,已预埋钩环,将8号铁丝与花篮式螺栓紧身器,两端分别连接在上部柱箍与下部的钩环处,进行两个方向的垂直度调整。
柱模扣模前刷隔离剂。
扣模前把墙体拉结筋予埋拉到柱钢筋外侧。
待拆模后凿漏拉结筋。
尽可能紧密排模,减少模板间缝隙。
梁模板支模时,跨度大于4m的梁起拱2~3‰。
5.2.2.2剪力墙支模,本工程的两道剪力墙为单面墙体,支模、绑筋时需要搭设双排脚手架,浇筑时需搭设浇筑操作平台。
支模时设M12对拉螺栓,横纵向@600,将两面模板加固。
墙体洞口支模及支撑如附图(三)。
模板的垂直度调整仿效柱模调整方法。
在墙体两侧的地面上埋锚杆,用8号铁丝连接花篮式螺栓紧身器进行调直。
锚杆的埋设间距为500mm(如附图四)。
5.2.3砼:5.2.3.1.砼搅拌,现场设1 台自落式J1-250搅拌机。
严格按施工配合比搅拌。
砼的配合比按公司规定设置计量称,经计量后在装料车斗划刻度线,以此控制每车装料重量。
保证砼的强度。
砼的搅拌时间约为90s~120s。
5.2.3.2砼的运输,用塔吊,灰斗人工配合吊送到位。
5.2.3.3砼的浇筑,由于办公楼分两个施工段,所以在○F~○G轴中靠○F 轴的1/3跨内留置一道施工缝,施工时由南向北进行。
施工缝处理,将松散砼凿掉,凿毛,并冲洗干净,方可浇筑。
接槎处先浇注同配合比的砼砂浆。
砼用振捣棒振捣,振捣时严禁过振漏振,遵循“快插慢拔”操作。
5.2.3.4砼的养护。
每次浇筑完毕后10小时内浇水养护,保持砼表面湿润。
养护时间为7d~14d。
6.砌块砌筑6.1待梁板砼强度达到75%后(约两周时间),开始拆梁板模板。
吊送砌块、砂浆开始砌筑。
柱与墙体的拉结钢筋调直,长度不满足要求的需焊接使其满足要求。
灰缝厚度、砌块砂浆的饱满度及错槎符合砌筑工程质量验收规范要求。
7.施工技术组织措施计划7.1质量要求和质量保证措施各种工程质量要求按吉林省建筑安装工程质量标准要求执行。
7.2质量保证措施:7.2.1所有进入现场的材料必须有合格证,规范要求进行复验的材料必须有试验报告。
7.2.2模板表面需涂隔离剂。
7.2.3模板及支撑系统必须有足够的刚度及稳定性。
7.2.4钢筋有锈蚀的必须除锈,必须设置砂浆垫层,砂浆垫层强度满足规范要求,保证保护层厚度。
7.2.5现场设置专人,按规范规定留置砼试块、砂浆试块。
7.2.6砼浇筑前,必须经技术员签发砼浇筑通知单,项目部专职检查员对其模板、钢筋、予埋件螺栓位置及支撑系统等全面检查确认后,方可签字进行砼浇筑。
以保证砼的施工质量。
7.2.7建立质量保证体系,坚持“三检一评”制度。
7.2.8应严格遵守《砼工程质量验收规范》的有关规定及公司有关技术操作规程中的有关规定。
7.3质量检验计划序号检验点检验项目检验方式检验手段、方法检验责任人检验标准1模板模板垂直度、平整度及支撑刚度、强度和稳定性专检、全检观察、检查检查员、施工者施工方案及GB-502042钢筋绑扎钢筋的品种和质量专检、全检观察、检查检查员、施工者施工方案及GB-50204 钢筋表面除锈专检、全检观察、检查检查员、施工者钢筋埋件、螺栓的规格、形状尺寸、数量、间距、锚固长度和接头专检、全检观察、检查检查员、施工者3钢筋焊接钢筋品种、质量焊条、焊剂的型号性能专检、全检观察、检查检查员、施工者施工方案及JGJ18 钢筋焊接接头、焊接制品的机械性能专检、抽检观察、检查检查员、施工者4砼砼用原料专检、全检观察、检查检查员、施工者施工方案及GBJ204 配合比、计量、搅拌、振捣、养护、施工缝专检、抽检观察、检查检查员、施工者砼强度专检、全检观察、检查检查员、施工者裂缝专检、抽检观察、检查检查员、施工者7.4安全消防技术措施7.4.1施工人员进入现场,必须戴好安全帽及劳动保护用品。
7.4.2高空作业必须拴好安全带,并在下面铺好安全网等措施,安全带严禁底挂高用。
7.4.3严禁高空砸物,完工后所剩材料必须及时回收、堆放好。
7.4.4现场临时用电必须按规定进行架设,严禁挂在钢筋及钢管脚手架上。
7.4.5施工机械、电气设备必须设专人管理,严禁非操作人员动用,专人操作人员必须持证上岗。
所用电器设备均需安装触电保护器,并设有装置。
7.4.6建立严格的动火审批制度,现场配置足够的灭火器。
7.4.7其他未尽事宜,严格执行相应工种安全操作规程中的有关规定。
7.5减低成本措施计划7.5.1木方选用时,避免长方短用。
7.5.2钢筋及其它钢材下料时合理下料,尽量减少边角余料。
8.资源需求计划:8.1施工机具使用计划见附表一8.2施工措施用料计划见附表二8.3劳动力计划见附表三8.4施工进度计划见附表四8.附录8.1 附图:附图一附图二附图三附图四8.2计算书施工机具施工计划附表二序号机具名称型号规格用途单位数量时间1 塔吊QTG-40 垂直运输台 1 04.4~04.72 自落式搅拌机J1-250砼、砂浆搅拌台 104.4~04.73 电焊机10KVW 钢筋、埋件焊接台 1 04.4~04.54 钢筋弯曲机钢筋加工台 1 04.4~04.55 钢筋切断机钢筋、钢板加工台 1 04.4~04.56 电锯木方、胶合板加工把 104.4~04.57 电渣压力焊柱筋对焊台 1 04.4~04.58 振捣棒振捣砼个 3 04.4~04.69 离心泵2寸抽取施工用水台 1 04.4~04.710 灰斗砼、砂浆吊送个 3 04.4~04.611 单轮手推车材料水平运输辆 6 04.4~04.7施工措施用料计划附表二序号材料名称材质、规格、型号单位数量备注1 钢管Q235、Φ48 米60002 对接扣件Q235 个10003 直角扣件Q235 个12004 旋转扣件Q235 个3006 胶合板15mm厚m223007 木方100*100 m3208 木方50*100 m3309 铁钉3寸Kg 70010 铁丝8# Kg 50011 花篮式螺栓紧身器Q235 个100劳动力需用量计划序号时间工种木工钢筋工砼工瓦工塔吊司机抹灰工电工钳工测量力工架工1 04.4. 10 10 3 1 1 1 12 32 04.5 10 10 4 8 1 6 1 1 1 8 33 04.6 1 3 6 31201000mmФ8钢筋套15mm 厚胶合板Ф8钢筋套,竖向间距600mm50*100竖向木楞,间距150mm100*100木方, 竖向间距600mm100*100木方, 竖向间距600mm花篮调节螺栓50*100竖向木楞,间距150mm木头楔钢筋套附图(一)40*60木方立挡@900板混凝土 梁模侧顶木方15mm 厚胶合50*100木楞 木楞50*100,间距200mm 钢管脚手杆立杆,间距900mm钢管横向拉杆,竖向间距1500mm垫板,木楔垫平钢管横向拉杆,水平向间距1500mm50*100木方附图(二)墙厚11 M12对拉螺栓δ=8mm,80*80钢板垫片 锚杆@500mm15mm 厚胶合板50*100木楞@150M12对拉螺栓 横纵向@60050*100横向木楞 花篮调节螺栓砼墙体洞口尺寸1-1剖面15mm 胶合板 背50*100木楞洞口木盒子木楞支顶50mm 750m50mm计算书1.柱箍验算q=0.22*t0*β1*β2V1/2=0.22*24*200/(25+15)*1*1*41/2=59.03KN/m2q=r c H=24*5=120 KN/m2q取52.8KN/mm2 q d=1.2*q=1.2*59.03=70.8 KN/m 2F= q d CL/2=70.8*600*500/1000/2=10.62 KNF’=3.14*82/4*210=21.1>F=10.62 KN(可)2梁底模验算(木楞)2.1抗弯强度梁模自重 5*(0.015*0.3*1.2+0.1*0.05*2*1.2)*3=0.261 KN/m 砼自重 24*0.3*0.7*1.2=7.056 KN/m钢筋 1.5*0.3*0.7*1.2=0.441 KN/m振捣砼产生的荷载 2*0.35*1.2=0.84 KN/m合计 q d=8.60 KN/m 折减系数0.9q=8.60*0.9=7.74 KN/m按四等跨计算。
