西北分公司金水湾项目部巷道锚网喷支护工程施工方法及质量控制引言我单位承包的采矿工程位于红旗沟-深水潭脆韧性剪切带及其所形成的断裂构造集中带之中东段,是五龙沟地区的一个重要构造发育区,隶属五龙沟地区三大主要成矿构造区带之一,因此,构造极为发育,开拓、采准工程巷道常穿过或沿断裂带构造方向掘进,极易冒顶片帮,对巷道掘进人员安全及后期的使用带来极大的安全隐患。
故对巷道揭露的断裂破碎带、节理裂隙发育较大的危岩采用锚杆挂网喷射混凝土方法进行支护,以达到生产期内安全使用的目的。
为使支护工程的设计、施工符合安全适用、经济合理、确保质量的要求,制定本规范。
此次编写参考《岩土锚杆与喷射混凝土支护工程技术规范》(GB 50086-2015),结合项目部实际情况,对锚杆、钢筋网片、喷射混凝土的施工方法和质量加以控制,更好促进支护施工的规范化、合格化。
本规范适用于项目部井下需要支护的各种断面巷道和硐室工程。
一、锚杆1. 锚杆类型的选择1.1.1管缝式锚杆适宜于软弱破碎或塑性流变岩层中且服务年限小于10年的地下工程支护或初期支护,因此,在我国矿山软岩巷道支护中应用较广。
它是一种全长锚固,主动加固围岩的新型锚杆,由开缝钢管、挡环、承压板三部分组成。
它立体部分是一根纵向开缝的高强度钢管,当安装于比管径稍小的钻孔时,可立即在全长范围内对孔壁施加径向压力和阻止围岩下滑的摩擦力,加上锚杆承压板的承托力,从而使围岩处于三向受力状态,并实现岩层稳固。
在爆破振动围岩位移等情况下,后期锚固力明显增大,当围岩发生显著位移时,锚杆并不失去其支护抗力,缺点是钢管直接与岩层接触,耐久性较差,易锈蚀。
2. 外观质量及技术性能1.2.1管缝式锚杆的外观质量应符合下列规定:(1) .外径(mm): © 42( 士0.5 ;长度(mm): 1800;管壁厚度(mm):2.5;(2) .承压板规格(mm): 3*140*140。
1.2.2管缝式锚杆的技术性能应符合下列规定:(1) .初始锚固力:25KN/M;(2) .挡环焊缝拉脱力:80KN;⑶.锚杆极限抗拉力:110KN;(4).杆身材质应使用Q235普通碳素结构钢,冷拔工艺制作。

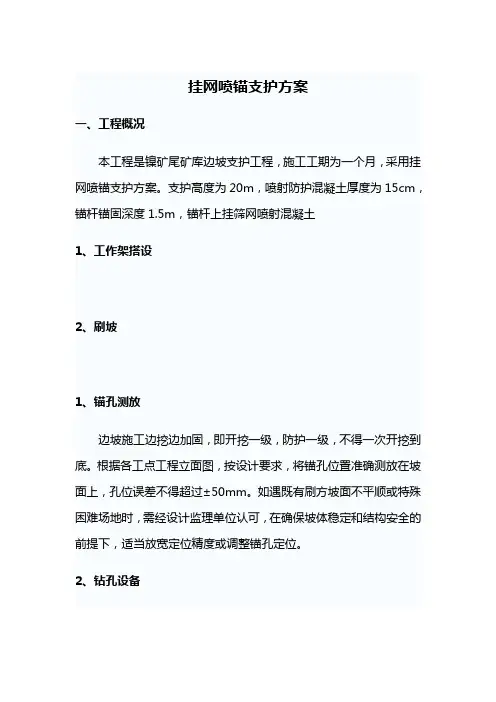

挂网喷锚支护方案一、工程概况本工程是镍矿尾矿库边坡支护工程,施工工期为一个月,采用挂网喷锚支护方案。
支护高度为20m,喷射防护混凝土厚度为15cm,锚杆锚固深度1.5m,锚杆上挂筛网喷射混凝土1、工作架搭设2、刷坡1、锚孔测放边坡施工边挖边加固,即开挖一级,防护一级,不得一次开挖到底。
根据各工点工程立面图,按设计要求,将锚孔位置准确测放在坡面上,孔位误差不得超过±50mm。
如遇既有刷方坡面不平顺或特殊困难场地时,需经设计监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位。
2、钻孔设备钻孔机具的选择,根据锚固地层的类别、锚孔孔径、锚孔深度、以及施工场地条件等来选择YT28钻孔设备。
3、钻进方式钻孔要求干钻,禁止采用水钻,以确保锚索施工不致于恶化边坡岩体的工程地质条件和保证孔壁的粘结性能。
钻孔速度根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故。
5、钻进过程钻进过程中对每个孔的地层变化,钻进状态(钻压、钻速)、地下水及一些特殊情况作好现场施工记录。
如遇塌孔缩孔等不良钻进现象时,须立即停钻,及时进行固壁灌浆处理(灌浆压力0.1~0.2MP a),待水泥砂浆初凝后,重新扫孔钻进。
6、孔径孔深钻孔孔径、孔深要求不得小于设计值。
为确保锚孔直径,要求实际使用钻头直径不得小于设计孔径。
为确保锚孔深度,要求实际钻孔深度大于设计深度0.2m以上。
7、锚孔清理钻进达到设计深度后,不能立即停钻,要求稳钻1~2分钟,防止孔底尘渣、达不到设计孔径。
钻孔孔壁不得有沉碴及水体粘滞,必须清理干净,在钻孔完成后,使用高压空气(风压0.2~0.4MPa)将孔内岩粉及水体全部清除出孔外,以免降低水泥砂浆与孔壁岩土体的粘结强度。
除相对坚硬完整之岩体锚固外,不得采用高压水冲洗。
若遇锚孔中有承压水流出,待水压、水量变小后方可下安锚筋与注浆,必要时在周围适当部位设置排水孔处理。
锚网(梁、索)巷道支护工安全技术操作规程一、一般规定(一)施工前,支护工必须认真学习并掌握作业规程中规定的支护形式和支护技术参数。
施工过程中,必须按支护说明书和质量标准要求精心操作,安全施工。
(二)锚杆、锚索的锚固力,强度等参数必须达到设计要求。
(三)施工中不得使用下列支护材料:1.不符合作业规程规定的支护材料。
2.锈蚀或变形的锚杆、锚索。
3.施工时,严禁空顶作业。
必须按照作业规程规定采用前探梁和单体支护。
支护材料、结构形式、质量要求应符合作业规程规定。
4.支护过程中,必须对工作地点的电缆、风筒、风管、水管及机电设备妥加保护,不得损坏。
5.过期、失效的树脂锚固剂或不合格的锚杆、锚索。
(四)爆破打坏的网子和锚杆、锚索应及时进行修复或重新施工。
修复前,应先找掉危石、活矸。
二、准备工作(一)施工前,要备齐支护材料和施工工具,以及用于临时支护的前探梁和单体支柱及处理冒顶的应急材料。
(二)支护前和支护过程中,要经常敲帮问顶,用长柄工具及时处理危岩、活石。
(三)支护前,应按中腰线检查巷道毛断面的规格质量,处理好不合格部位。
(四)施工前,要掩护好风、水、电等管、线设施。
施工设备要安放到规定地点。
三、操作流程(一)施工时先将中线延放至碛头,以中线为基准,按标准进行锚杆的施工,确保锚杆成排成行。
(二)使用前探梁作临时支护1.操作顺序:找顶→移前探梁→紧固吊环→铺金属网→背木背板→施工锚眼→上锚杆。
2.找顶时两人同时进行,一人找顶一人看安全,“敲帮问顶”人员站在帮顶完好、退路畅通距找悬危矸水平距离1.5m外的安全位置,找顶处或矸石滚落下方不得有人,并由专人负责观察“敲帮问顶”范围的安全,找顶工具必须齐全。
3.进入碛头首先必须对碛头段进行彻底的敲帮问顶后,方可进行其它工作。
煤巷和半煤岩巷道找顶顺序:由外向里、先顶后帮、先上帮后下帮;全岩巷道找顶顺序:由外向里、先顶后帮、先上帮后下帮,然后再按照由里向外、先顶后帮、先上帮后下帮的顺序进行找顶。
锚网支护工操作规程锚网支护工操作规程上岗条件:1、锚杆支护工必须经过专门培训、考试合格后,方可上岗。
2、锚杆支护工必须掌握作业规程中规定的巷道断面、支护形式和支护技术参数和质量标准等;熟练使用作业工具,并能进行检查和保养。
安全规定:1、在支护前和支护过程中要敲帮问顶,及时摘除危岩悬矸;应由两名有经验的人员担任这项工作,一人敲帮问顶,一人观察顶板和退路;敲帮问顶人员应站在安全地点,观察人员应站在找顶人的侧后面,并保证退路畅通。
2、敲帮问顶应从有完好支护的地点开始,由外向里,先顶部后两帮依次进行,敲帮问顶范围内严禁其他人员进入。
3、严禁空顶作业。
4、煤巷两帮打锚杆前用手镐刷至硬煤,并保持煤帮平整。
5、锚杆眼的直径、间距、排距、深度、与煤壁的夹角等,必须符合作业规程。
6、严禁使用不符合规定的支护材料。
7、安装锚杆时,必须使钢带紧贴煤面,未接触部分必须锲紧垫实,不得松动。
8、锚杆必须按规定作拉力试验。
煤巷必须进行顶板离层监测,并用记录牌版显示。
9、询问上班锚杆机具的使用情况,巷道围岩的变化情况及锚杆的支护质量。
10、把共同检查出的问题汇报处理,准备上岗作业。
11、如果巷道地质条件发生变化时,应重新调整支护参数或采取应急措施及时处理。
12、开切眼断面较大时,一般采用两次成巷,一次成巷后进行扩帮,扩帮时,可在巷道中打设信号点柱。
13、施工中局部出现高顶,先封顶,控制冒顶范围扩大,并及时打设点锚杆支护。
操作准备:1、备齐锚杆、网、钢带等支护材料和施工机具。
2、检查施工所需的水、电。
3、检查锚杆、锚固剂等支护材料是否合格。
4、按中腰线检查巷道掘进断面的规格、质量,处理好不合格的部位。
正常操作:1、敲帮问顶,处理危岩悬石。
2、进行临时支护。
3、打锚杆眼。
4、安装锚杆、网、钢带,要求从顶向两帮铺设。
5、检查、整改支护质量,清理施工现场。
收尾工作:铺设支护完毕后,检查所有锚杆的预紧力,不合格的及时上紧。
按作业规程双丝双扣,孔孔相联,拧结不小于三圈。
煤巷锚网巷道岔口支护技术暂行规定
我矿井下支护大量采用锚网支护,尤其是水采巷道,开门透窝频繁、岔口多、压力大,是顶板管理的薄弱环节。
为此,特对孔矿发96(33)号文补充锚网岔口支护技术规定:
一、下列各种锚网支护岔口须套棚加强支护
1、开采有冲击地压的煤层,采用锚网支护时。
2、水采工作面四岔口。
3、分段上山两侧相邻三岔口错距不大于3米。
4、水采工作面巷道围岩在三类以下(含三类)的三岔口。
5、水采工作面需要铺轨而无法采用点柱支护的三岔口。
6、顶板深部离层超过5cm,浅部离层超过7cm的岔口。
7、旱采工作面锚煤支护的四岔口。
二、下列各种锚网支护岔口须采用其它形式的加强支护
1、水采工作面巷道围岩三类以上的(不含三类),顶板压力小
的三岔口,须采用点柱加固。
2、旱采工作面锚煤三岔口,沿顶巷道三岔口、四岔口,锚杆长度、支护密度要有特殊要求,同时须采用点柱加固措施。
三、岔口加强支护一般性规范要求
1、采用架棚加强支护时,主巷架棚要超出岔口两侧不小于1。
附件煤巷锚网支护实施细则锚杆支护作为一种先进、经济、有效的主动支护形式,在国内外得到普遍应用。
为了促进XX公司煤巷锚网支护技术的发展,在煤巷、半煤岩巷中科学、规范、有效地进行锚网支护,提高质量和保证安全,特制定XX公司煤巷锚网支护实施细则如下:一、指导原则1、必须树立节支降耗、提质增效的意识,转变支护理念,积极在煤巷中推广应用锚网支护。
中部矿井推广应用锚网(索)+大棚距支护方式,东西部矿井选用锚网(索)支护方式。
工作面切眼掘进一次支护必须采用锚网索支护为主的支护形式。
2、推广应用煤巷锚网支护技术,必须坚持科学态度,要依靠科技进步,高度重视锚杆支护的技术发展,积极推广应用新技术、新工艺、新机具、新材料。
3、在进行煤巷锚杆支护设计前,必须详细地收集有关地质资料,有全面、准确、可靠的巷道围岩地质力学参数,包括地应力的大小和方向、围岩性质、强度、结构等。
4、支护设计要采用动态信息设计法,充分利用每个过程提供的信息。
应严格按五个步骤进行即巷道调查和地质力学评估、初始设计、井下施工与监测、信息反馈分析和修正设计、日常监测。
5、确定锚杆支护形式与参数的原则(1)一次支护原则。
锚杆支护必须一次支护就能有效控制围岩变形,避免二次或多次支护。
巷道围岩一旦揭露立即进行锚杆支护效果最佳,而在已发生离层、破坏的围岩中安装锚杆,支护效果会受到显著影响。
(2)高预应力与预应力扩散原则。
预应力是锚杆支护中的关键因素,是区别锚杆支护是被动支护还是主动支护的参数,只有高预应力的锚杆支护才是真正的主动支护,才能充分发挥锚杆支护的作用。
一方面,要采取有效措施给锚杆施加较大的预应力;另一方面,通过托板、钢带等构件实现锚杆预应力的扩散,扩大预应力的作用范围,提高锚固体的整体刚度与完整性。
(3)“三高一低”原则(高强度、高刚度、高可靠性,低密度)。
在提高锚杆强度(如加大锚杆直径或提高杆体材料的强度)、刚度(提高锚杆预应力),保证支护系统可靠性的条件下,降低支护密度,减少单位面积上锚杆数量,提高掘进速度。

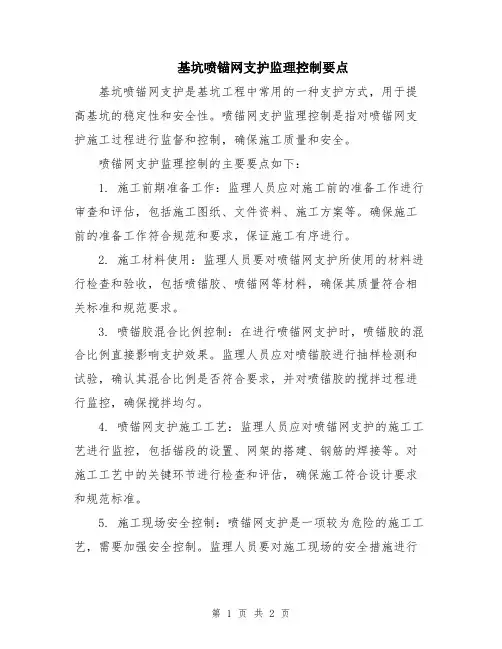

基坑喷锚网支护监理控制要点基坑喷锚网支护是基坑工程中常用的一种支护方式,用于提高基坑的稳定性和安全性。
喷锚网支护监理控制是指对喷锚网支护施工过程进行监督和控制,确保施工质量和安全。
喷锚网支护监理控制的主要要点如下:1. 施工前期准备工作:监理人员应对施工前的准备工作进行审查和评估,包括施工图纸、文件资料、施工方案等。
确保施工前的准备工作符合规范和要求,保证施工有序进行。
2. 施工材料使用:监理人员要对喷锚网支护所使用的材料进行检查和验收,包括喷锚胶、喷锚网等材料,确保其质量符合相关标准和规范要求。
3. 喷锚胶混合比例控制:在进行喷锚网支护时,喷锚胶的混合比例直接影响支护效果。
监理人员应对喷锚胶进行抽样检测和试验,确认其混合比例是否符合要求,并对喷锚胶的搅拌过程进行监控,确保搅拌均匀。
4. 喷锚网支护施工工艺:监理人员应对喷锚网支护的施工工艺进行监控,包括锚段的设置、网架的搭建、钢筋的焊接等。
对施工工艺中的关键环节进行检查和评估,确保施工符合设计要求和规范标准。
5. 施工现场安全控制:喷锚网支护是一项较为危险的施工工艺,需要加强安全控制。
监理人员要对施工现场的安全措施进行监督和检查,包括施工人员的安全帽、安全绳等防护措施的使用情况,防止施工人员发生事故。
6. 施工质量验收:在喷锚网支护施工完成后,监理人员要对施工质量进行验收。
包括对喷锚胶的固化情况进行检查、对喷锚网的张力进行测试等,确保施工质量符合要求。
7. 施工记录和报告:监理人员要及时记录喷锚网支护施工过程中的重点问题和关键节点,编写施工记录和报告。
包括施工现场的照片、材料验收记录、质量验收记录等,以备后期参考和总结经验。
以上是喷锚网支护监理控制的要点,通过对施工过程的监督和控制,可以保证喷锚网支护的施工质量和安全。
同时,监理人员还应与施工单位进行密切的沟通和协作,及时解决施工中的问题,确保工程进展顺利。
锚网索喷支护技术规范锚网索喷支护技术规范1范围本标准规定了锚网索喷巷道支护技术要求。
本标准适用于集团公司所属矿井锚网索喷支护巷道。
2规范性引用文件本标准中涉及规范性引用文件,凡是注明日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本适用于本文件。
煤矿安全技术操作规程GB50511-限确定,设计总厚度不宜超过300mm。
巷道喷层厚度不得低于设计值的90%,现场不大于25m打设一组观测孔,一组观测孔至少打3个且均匀布置。
3.2.20煤巷锚网支护巷道必须进行顶板离层监测,并用记录牌板显示。
顶板离层检测仪安设距离标准:巷道宽度≤3m时,不大于150m安装一组;巷道宽度3~5m时,不大于100m安装一组;巷道宽度≥5m时,不大于50m安装一组。
构造破碎带、复合顶板且有淋水、复合顶板异常区每30m安装一组。
三岔口或四岔口要单独设一组。
3.2.21顶板离层指示仪的浅基点应固定在锚杆端部位置,深基点一般应固定在锚杆上方稳定岩层内300mm~500mm,若无稳定岩层,深基点在顶板中的深度应不小于巷道跨度的1.5倍。
3.2.22离层指示仪的安设要及时,其距离迎头不大于15m。
3.2.23离层指示仪应按照要求进行检测,每班对距迎头50m 以内的监测一次,除非离层有明显增长,50m以外范围每周监测一次。
顶板离层值超过设计顶板离层临界值时,应及时采取补强加固措施。
3.2.24软岩使用锚杆支护时,必须全长锚固。
3.2.25对锚杆支护巷道要预先存放备用不少于20架棚料,其具体规格、型号、数量和存放地点在作业规程中明确规定。
3.3锚杆支护参数根据集团公司审批的采区地质说明书和采区设计,在对巷道围岩进行充分调查的基础上,采用理论计算法、工程类比法和实测法相结合,确定锚杆支护的参数。
并应在施工后不断观测巷道的围岩及支护变化情况,以便及时发现异常,采取应对措施。
锚杆支护参数在作业规程中要叙述计算过程和选取的根据。
基坑喷锚网支护监理控制要点在基坑喷锚网支护工程中,监理的控制要点是非常重要的。
监理的任务是确保基坑喷锚网支护施工的顺利进行,防止施工过程中出现安全事故和质量问题,保证工程的正常进行和顺利完工。
以下是基坑喷锚网支护监理控制要点的详细介绍。
1. 施工方案的审核监理应对施工方案进行全面、细致的审核。
施工方案是指施工单位编制的详细阐述基坑喷锚网支护工程的施工步骤、工艺和方法等内容的文件。
监理需要对施工方案中的技术要求、工程量及施工方法等进行核实和审核,确认施工方案符合相关规范和标准的要求,并协助施工单位对方案进行修订和完善。
2. 材料的验收监理应对基坑喷锚网支护所使用的材料进行验收。
喷锚网支护工程的材料包括喷射混凝土、钢筋、喷锚网等。
监理应按照相关标准和规范对材料的质量进行检测和评估,确保材料的质量符合要求,能够满足工程的安全和可靠性要求。
3. 现场安全管理监理应对基坑喷锚网支护工程的现场安全管理进行控制。
监理负责监督施工单位的安全措施是否到位,是否符合工程的安全施工规范,是否存在潜在的安全隐患。
监理应及时发现并纠正施工现场的安全问题,确保施工过程中的安全风险得到有效控制和防范。
4. 施工质量控制监理应对基坑喷锚网支护工程的施工质量进行控制。
监理负责对施工单位的施工质量进行检查和评估,包括施工工艺的合理性、施工过程中的质量控制措施是否到位、施工工艺的正确性等。
监理应对施工过程中的质量问题进行整改和纠正,并进行跟踪和监督,确保工程的质量符合相关标准和要求。
5. 工程进度管理监理应对基坑喷锚网支护工程的进度进行管理。
监理负责对施工单位的施工进度进行监督和跟踪,确保工程按照施工计划进行,按时完成各项施工任务。
监理应及时发现和解决进度延误的问题,并及时提出合理的调整和改进意见,确保工程的进度目标得到实现。
6. 质量验收监理应对基坑喷锚网支护工程的质量进行验收。
监理负责对工程的各个阶段和节点进行质量验收,包括施工前、施工中和施工后的质量验收。

20l8年锚网支护工考试题及答案一、单选题(每题2分,共10题,满分20分)1. 锚网支护中,锚杆的最小直径是多少?A. 12mmB. 16mmC. 20mmD. 25mm答案:B2. 锚网支护施工中,锚杆的钻孔深度应比设计长度大多少?A. 50mmB. 100mmC. 150mmD. 200mm答案:C3. 锚网支护时,锚杆的安装角度应为多少?A. 0°B. 45°C. 60°D. 90°答案:D4. 锚网支护中,锚杆的预应力应达到设计值的多少百分比?A. 80%B. 90%C. 100%D. 120%答案:C5. 锚网支护施工中,锚杆的注浆压力一般是多少?A. 0.5MPaB. 1.0MPaC. 1.5MPaD. 2.0MPa答案:B6. 锚网支护中,网片的孔径一般不应大于多少?A. 50mmB. 60mmC. 70mmD. 80mm答案:B7. 锚网支护施工中,网片的安装应与岩面保持多少距离?A. 50mmB. 100mmC. 150mmD. 200mm答案:B8. 锚网支护中,锚杆的抗拔力应达到设计值的多少百分比?A. 80%B. 90%C. 100%D. 120%答案:C9. 锚网支护施工中,锚杆的外露长度一般不应大于多少?A. 100mmB. 150mmC. 200mmD. 250mm答案:B10. 锚网支护中,锚杆的间距一般不应大于多少?A. 1.0mB. 1.5mC. 2.0mD. 2.5m答案:C二、多选题(每题3分,共5题,满分15分)11. 锚网支护施工中,以下哪些因素会影响锚杆的稳定性?A. 锚杆材质B. 锚杆长度C. 锚杆直径D. 注浆质量答案:ABCD12. 锚网支护中,以下哪些措施可以提高锚杆的承载能力?A. 增加锚杆直径B. 提高锚杆预应力C. 增加锚杆数量D. 提高注浆质量答案:ABCD13. 锚网支护施工中,以下哪些因素会影响网片的稳定性?A. 网片材质B. 网片孔径C. 网片间距D. 网片与岩面的接触答案:ABCD14. 锚网支护中,以下哪些措施可以提高网片的抗拉强度?A. 增加网片厚度B. 增加网片孔径C. 增加网片数量D. 提高网片材质答案:ACD15. 锚网支护施工中,以下哪些因素会影响锚网支护的整体效果?A. 锚杆的布置B. 网片的布置C. 锚杆与网片的连接D. 施工质量答案:ABCD三、判断题(每题2分,共5题,满分10分)16. 锚网支护中,锚杆的布置应尽量均匀分布。
000000锚网支护巷道质量施工标准0000001、坚持工程质量验收制度,每班必须有工程质量验收员验收,并认真填写记录。
00000002、巷道掘进过程中,严格按地测办给定的中、腰线施工。
00000003、巷道净高误差:0-+200mm,净宽误差:0-+200mm。
0000004、中线偏差为:0-+60mm。
00000005、金属网、钢带及托板要紧贴顶帮,金属网铺平展,金属网对接、孔孔相联,双丝双扣,扭够三圈。
00000006、锚网支护施工要点:0000000(1)锚杆外露长度:螺母以外长度为30~80mm。
0000000(2)锚杆间排距:不超设计的±50mm。
0000000(3)锚杆角度:顶、帮锚杆全部垂直于顶板、煤墙打设。
0000000(4)锚杆锚固力:帮不小于115KN(一支Z2360药卷),顶锚杆不小于120KN[一支(CK+Z)2360药卷,一支Z2360药卷]。
0000000(5)钻孔深度与钻孔内锚杆长度误差不大于30mm。
000000(6)锚索安装:预紧力不小于200KN[一支(CK+Z)2360药卷,两支Z2360药卷],间距误差不超过设计的±150mm,锚索外露长度200mm—300mm之间。
0000000(7)巷道成型:巷道整体观感良好,顶帮平直,不超挖、欠挖。
0000000(8)锚杆预紧力矩:不小于300N.m。
0000000(9)锚杆打设在限位孔内,成一直线。
00000007、巷内无失效锚杆(索),否则要及时补打,顶帮钢带对应打设在一平面内。
0 000008、工作面支护不空顶,掘进不宽帮,联网不隔孔。
0000009、顶板离层仪:0000000(1)必须及时地安装在巷道的中部(顶板平整处),两个离层仪之间的距离不超过规定值的±5m,挂牌管理,吊挂整齐,数据准确,牌面清洁,安装时间、初始读数要填写正确。
0000000(2)锚网巷道交叉点、过地质构造必须安设顶板离层仪,并缩小间距。
2024年锚网支护工安全生产责任制综掘工区锚网支护工是掘进工作面支护岗位的安全直接责任者,在班组长的领导下干好本岗位范围内的各项工作,并对自身工作安全负责。
掘进支护工必须掌握相关专业知识并依法经过培训,取得资格证。
1、认真执行国家的安全生产法律、法规、规章、技术规范、标准等,熟练掌握相关的专业知识,严格遵守煤矿三大规程、上级安全指示、指令和各类规章制度。
2、熟悉支护机(工)具的性能、结构原理,掌握正确的操作方法和一般的故障排除方法,并持证上岗。
3、施工前,必须认真学习施工作业规程,熟悉作业规程中锚网支护的施工工艺、支护参数、质量标准及安全注意事项。
4、上岗前必须佩带好安全帽、防尘口罩等劳保用品,穿好工作服并扣全扣子、扎紧袖口;5、严格执行敲帮问顶制度,及时找掉巷道顶帮以及迎头工作面的浮石活矸;坚持使用好前探支护,严禁空帮空顶作业。
6、支护前必须保证备用支护材料齐全,并备齐支护材料、支护工具、临时支护材料;检查并加固周围的支护,清理好工作现场排除安全隐患后,才可进行支护工作。
7、在支护施工中必须严格按照《掘进工作面作业规程》规定的支护参数和质量要求进行施工,不合格的支护材料不准使用,保证支护质量。
8、在施工中,如遇顶板破碎、顶板压力大、淋水区等地质条件变化的特殊施工地点,必须及时向区队领导或公司调度室汇报,按照值班领导指示采取加强支护措施,进行施工。
9、每班必须随时观察外部巷道支护情况,发现钢带断裂、锚杆失效、顶板下沉量大时,必须及时汇报并采取加强支护措施。
10、严格按照规定要求及时安装巷道顶帮压力检测仪器和顶板离层指示仪,并对其安装质量负责。
-11、发现事故隐患或其他不安全因素,应立即向当班负责人或区队值班人员汇报,并及时采取措施进行处理。
12、工作完毕后,要将支护工具放置整齐、安放牢固,整理好剩余支护材料,并清理好现场。
13、服从班组长领导,搞好与其他工种的安全配合协作,互创有利条件,搞好自主保安、互保和联保,并严格执行现场交接班制度。
锚网支护施工流程王文勇(兖矿集团,兴隆庄煤矿)锚网支护由于施工速度快,工艺繁琐等特点,所以在施工过程中应把各个工序的配合流畅度作为保安全、促生产的最有效的方法。
过于注重单个环节的速度,强调某个环节的重要性,都会造成生产环节的紊乱和脱节,相应的会为生产带来很多不安全因素。
工序穿插不协调会大大降低劳动效率,增加不必要的工作环节,增加施工人员的劳动强度。
为此制定以下简要流程图供大家参考。
一、 工作交接 1、 施工质量检查交接(1)检查迎头巷道成型(预判施工难度及当班工作进度); (2)检查上班锚网施工质量①锚杆角度间排距符合设计要求,间排距误差不得大于100mm 且钢带及锚杆盘紧贴岩面;②锚索施工位置偏离误差不得大于50mm ,③金属网连接网扣间距≤200mm ,金属网搭接≥100MM; (3)检查迎头及周边浮煤厚度;工作人员配备示意图锚杆质量验收标准小知识:100NM (牛米)等于在一米长的杠杆一端加100N (约10公斤)的力。
一般成年人用50CM 的杠杆用手臂可以拧动200N 左右。
产品型号:2、 生产工具检查交接四大件 四小件四长件提速小窍门:工具齐全可以避免因缺少某个生产工具而造成工序的紊乱和脱节①梯子②操作台木板 ③顶锚钻机 ④帮锚钻机 ①顶锚搅拌头 ②帮锚搅拌头 ③锚索搅拌头 ④预紧力扳手①短钎子 ②长钎子 ③锚索钎子 ④帮钎子二、生产准备1、掘进机生产准备接班估算工作进度优先传送中间架、架杆、托辊。
避免造成牵引机尾条件具备而无法安装中间架。
(1)防护网摘除注意事项:迎头是否有片帮危险顶帮是否有危岩活矸负责人:班长、司机提速小窍门:整理好防护网挂钩并悬挂巷帮,可以大大提高防护网悬挂速度(2)掘进机检查注意事项:管路是否破损油位是否正常负责人:司机、机修工(3)牵引链准备注意事项:螺丝是否紧固链条是否拧环负责人:组长、维修工提速小窍门:提前准备可靠的连接装置,减少因连接不可靠断裂而造成的二次连接的概率。
【最新整理,下载后即可编辑】锚网索喷支护技术规范1 范围本标准规定了锚网索喷巷道支护技术要求。
本标准适用于集团公司所属矿井锚网索喷支护巷道。
2 规范性引用文件本标准中涉及规范性引用文件,凡是注明日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本适用于本文件。
煤矿安全技术操作规程GB 50511-2010 煤矿井巷施工规范GB 50213-2010 煤矿井巷工程质量验收规范GB 50086-2001 锚杆喷射混凝土支护技术规范MT 146.1-2002 树脂锚固剂行业标准煤矿安全质量标准化基本要求及评分办法(试行)煤安监行管〔2013〕1号3 技术要求3.1材质要求3.1.1 锚杆、锚盘、螺母、让压构件的材质、品种、规格、强度必须符合设计要求,锚杆各构件强度与设计锚固力要匹配。
不同规格的锚杆进场后,同一规格的锚杆每1500根或不足1500根的抽样检验不少于1次。
3.1.2 锚杆种类。
根据集团公司实际,规定允许使用的锚杆种类包括以下五种:3.1.2.1 等强螺纹钢树脂锚杆。
钢材屈服强度要求不低于335MPa,钢材宜选用螺纹钢、碳素结构钢,直径在Φ18mm、Φ20mm、Φ22mm及以上选取。
3.1.2.2 高强预应力左旋无纵肋螺纹钢树脂锚杆1)钢材屈服强度要求在335MPa、500MPa和600MPa三种规格的碳素钢或低合金高强度结构钢中选取,直径在Φ20mm、Φ22mm、Φ25mm及以上选取。
2)高强锚杆尾部采用滚丝工艺。
锚盘采用厚度不小于8mm的20MnSi钢板制作,其尺寸应不小于120×120mm或Φ120mm。
三点支撑抗压试验强度不低于设计锚固力。
3)高强预应力左旋无纵肋螺纹钢树脂锚杆实验要求:尾部螺纹部位的破断载荷大于杆体的破断载荷,主要表现在抗拉试验中,锚杆破断位置应在杆体部位,尾部螺纹部位破断或尾部螺纹与杆体交接部位破断视为不合格。
除做屈服载荷实验外,应在杆体滚压螺纹部做抗弯试验。
什么是锚网支护?
锚网支护是目前深基坑支护工程中采用较多的一种支护方式。
它是喷射混凝土、锚杆、钢筋网联合支护的简称,作为一种先进的支护加固技术,在岩土质高边坡和大跨度地下工程,特别是在不良地质条件下,国内外已进行了广泛而成功的应用。
喷锚网支护,是通过在岩土体内施工一定长度和分布的锚杆,与岩土体共同作用形成复合体,弥补岩土体强度不足并发挥锚拉作用,使岩土体自身结构强度潜力得到充分发挥,保证边坡的稳定。
坡面设置钢筋网喷射混凝土,起到约束坡面变形的作用,使整个坡面形成一个整体。
其施工的工艺流程为:开挖土石方、修坡→钻孔→锚杆(索)安装→压力注浆→挂设钢筋网→焊加强筋→喷射混凝土→(锚索预应力张拉、锚固)→开挖下层。
对不稳定土层,开挖修坡后,还应增加喷射第一次混凝土。
锚网支护的优缺点是什么呢?
优点:(1)支护效果好。
能够通过提高围岩自稳能力来提高巷道围岩强度,对于成层、含裂隙岩体都有较好的效果;
(2)劳动强度低、施工速度快。
几分钟就可以完成一根锚杆的安装,相对于砌碹架棚等方式都具有优势。
(3)适用范围广。
通过改变锚杆长度、直径、间排距、锚杆端部的桁架联系,结合锚索、梯子梁、喷砼等基本适用大部分范围。
缺点:(1)支护范围仍有局限,对于冲击围岩、大变形软岩,还没有特别好的办法;通常辅助使用架棚或砌碹方式。
(2)造价高,相对于架棚支护,回收材料不可以再使用,价值不大。
