工程施工方案监理批复意见尊敬的建设单位:根据你们提交的工程施工方案,我们已经进行了仔细审查和分析,并对各项内容进行了认真考虑。
经过综合评估,我方对施工方案提出了如下批复意见,希望能够为工程施工提供有效的监督和指导:一、总体情况1. 设计合理:施工方案中的设计内容合理,与工程设计文件相符,各项施工措施符合国家相关规定和标准。
2. 施工方法:对于施工过程中的关键工序和技术难点,施工方案中已经明确了详细的施工方法和过程,可操作性强。
3. 施工组织:施工方案中对施工组织、安全管理、材料的配备和施工人员的培训和管理等方面做了详细安排,具备一定的可行性。
二、施工技术方案1. 基坑开挖:工程施工方案中对基坑开挖的施工方法、安全监控和支护措施等进行了详细规划,可行性较高。
2. 地基处理:考虑到施工现场地基情况,施工方案中明确了地基处理的方法和措施,保证了施工质量和安全性。
3. 结构施工:对于主体结构的施工方案,做了详细的技术方案及工艺措施,符合相关标准和要求。
4. 设备安装:施工方案中对于设备安装的技术要求和安全措施有明确规定,保障了设备的安全使用。
5. 装饰装修:施工方案中对装饰装修的工艺流程、材料选用等进行了详细规划,可操作性强。
三、施工安全及环境保护1. 安全管理:施工方案中对施工现场的安全管理和防护措施进行了详细规划,符合国家相关规定,保障了施工人员的安全。
2. 环境保护:施工方案中对施工现场的环境保护进行了详细的安排,保证了工程建设过程中对环境的保护。
3. 施工用水:工程施工用水计划合理,符合当地水资源管理政策要求。
四、进度计划和质量控制1. 进度计划:施工方案中的进度计划合理,能够满足项目施工进度的要求。
2. 质量控制:施工方案中对质量控制的管理措施明确,包括原材料验收、工程质量检测等,能够保证工程质量。
五、批复意见1. 工程施工方案经过我们仔细审核,确认合规合理。
我们同意你们按照此施工方案进行施工。
①副坝填筑施工方案1、概述 1.1 工程概况①副坝(北岸副坝)位于主坝左岸上游约200m 垭口处,为钢筋混凝土面板堆石坝,①副坝施工桩号范围为:①副坝0+000.000~0+199.192。
坝顶长度199.2m ,坝顶高程295.00m ,最大坝高(库底廊道位置)59.60m ,坝顶宽度为10.00m ,坝上、下游坡比均为1∶1.4。
坝体填筑从上游至下游依次为乳化沥青、主堆石区、过渡区、垫层区、坝后浆砌石护坡施工。

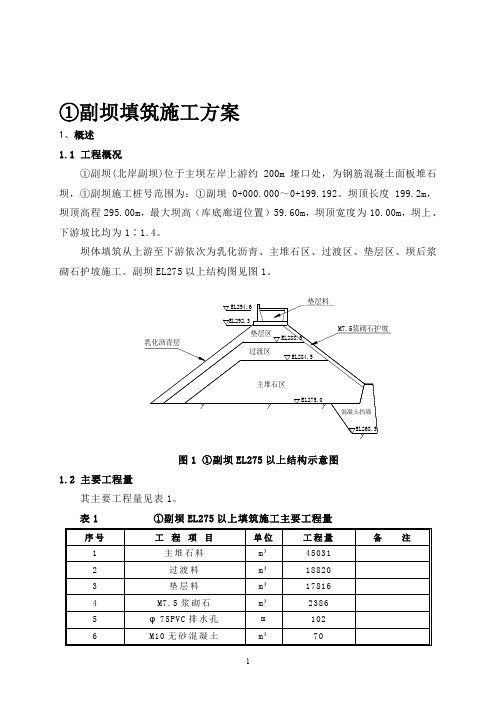

副坝EL275以上结构图见图1。
主堆石区过渡区垫层区混凝土挡墙垫层料EL275.0EL284.5EL288.5EL292.3EL294.6EL268.5M7.5浆砌石护坡乳化沥青层图1 ①副坝EL275以上结构示意图1.2 主要工程量其主要工程量见表1。
表1 ①副坝EL275以上填筑施工主要工程量序号 工 程 项 目 单位 工程量 备 注1 主堆石料 m ³ 450312 过渡料 m ³ 188203 垫层料 m ³ 178164 M7.5浆砌石 m ³ 23865 φ75PVC 排水孔 m 102 6M10无砂混凝土m ³707 乳化沥青m²5952.81.3 主要设计参数①副坝填筑施工参数及设计指标见表2:表2:①副坝土石方填筑材料施工参数及设计指标分区指标垫层区过渡层区主堆石区料源C1标提供①转运料堆存场上水库库岸(石英砂岩料)水平宽度(m) 3.0 5.0 41.3最大粒径(mm) 100 300 800铺料厚度(mm)450 450 850压实后层厚(mm) 400 400 800设计孔隙率(%) n<17 n<19 n≤20干密度(KN/m³) ≥2.25 ≥2.20 >2.15渗透系数(cm/s) 1×10﹣³<k<1×10-²K≥1×10-²K>1×10-²<5mm颗粒含量(%) 22~40 <19 4~20 <0.075mm颗粒含量(%) 2~5 1~5 0~5 洒水量3%~4% 10% 10%碾压遍数26t振动碾压6遍26t振动碾压10遍26t振动碾压8遍1.4 料源本工程施工的主要用料:主堆石料、过渡料、垫层料及砌筑用块石。
施工进度计划批复表英文回答:Construction Progress Plan Approval Sheet. Project Information.Project Name:Project Location:Project Owner:Contractor:Contract Amount:Contract Duration:Progress Plan.Description: The progress plan outlines the planned construction activities, milestones, and deliverables for the project. The plan includes the following elements:Construction schedule.Critical path analysis.Resource allocation.Risk management plan.Submission: The contractor shall submit the progress plan for review and approval by the project owner. The plan shall be submitted in accordance with the project's schedule.Approval: Once the progress plan has been reviewed and approved, the project owner shall issue a written notice of approval to the contractor. The notice of approval shall include any conditions or modifications that the projectowner deems necessary.Additional Information.Monitoring: The contractor shall be responsible for monitoring the progress of the project in accordance with the approved progress plan. The contractor shall provide regular progress reports to the project owner.Changes: The contractor shall submit any proposed changes to the progress plan to the project owner for review and approval. The contractor shall not implement any changes to the progress plan without the prior written approval of the project owner.Consequences: Failure to adhere to the approved progress plan may result in penalties or other consequences as specified in the contract.Approval Signatures.Project Owner.Name:Signature:Date:Contractor.Name:Signature:Date:中文回答:施工进度计划批复表。
工程方案的批复为了促进项目的顺利进行,经过充分讨论、研究和评估,我们对工程方案进行批复如下:一、项目概况根据相关部门的要求和公司的发展规划,我司计划在某地区建设一个新的生产基地,为了配合公司的发展战略,项目总投资额为xxx万元。
该项目旨在提高产能,扩大市场占有率,以满足日益增长的市场需求。
二、建设内容根据项目规划,本次项目将主要包括以下几部分:厂房建设、设备采购、环保设施建设、办公室建设、供水、供电、供气等基础设施建设。
1. 厂房建设:项目将建设xx座厂房,总建筑面积xxx平方米,采用xx材料,达到xx标准。
2. 设备采购:根据生产需要,计划采购xx台设备,用于生产和加工。
3. 环保设施建设:根据当地环保要求,规划建设xx座污水处理设施和xx台废气处理设备,确保生产过程中不对环境造成污染。
4. 办公室建设:建设办公用房xxx平方米,提供员工办公和管理使用。
5. 基础设施建设:确保项目用电、用水、用气等基础设施的正常运行。
三、建设进度计划1. 建设周期:根据工程规划和施工条件,项目建设周期为xx个月。
2. 施工进度:根据工程进度计划,将分阶段进行,确保工程按时建成。
四、投资预算1. 厂房建设预算:xxx万元2. 设备采购预算:xxx万元3. 环保设施预算:xxx万元4. 办公室建设预算:xxx万元5. 基础设施建设预算:xxx万元五、资金来源项目资金主要来自公司自有资金和银行贷款,占比xx%和xx%。
六、项目效益预测根据市场调研和项目规划,预计项目建成后可实现年销售收入xx万元,纯利润xx万元。
七、风险分析1. 技术风险:由于项目涉及技术领域,存在一定的技术风险,需加强技术研发和创新。
2. 市场风险:市场需求变化及市场竞争加剧可能对项目产生一定影响,需要做好市场风险预测和调整。
八、项目管理项目主要由公司领导和相关部门负责人进行管理,成立项目管理组织,确保项目顺利进行。
经充分讨论和认真研究,我们一致认为该工程方案符合公司战略规划和项目要求,具有可行性和发展潜力。
工程施工方案批复格式为了保障工程施工的顺利进行,确保工程质量,我方对工程施工方案进行审查,并对其进行批复。
现将批复内容如下:一、工程基本信息1. 项目名称:XXX工程2. 项目地点:XXX3. 建设单位:XXX4. 设计单位:XXX5. 施工单位:XXX6. 工程规模:XXX二、工程施工方案内容1. 工程概况:根据设计要求和施工需要,对工程施工的基本情况、工程范围、施工方法等进行了概述。
2. 施工组织设计:明确了施工单位的组织机构、各责任人员及其职责、施工队伍的构成及管理制度等。
3. 安全管理措施:细化了工程施工过程中的安全管理措施,包括施工区域的安全防护措施、施工人员的安全培训及安全操作规程等。
4. 质量管理措施:明确了工程施工中的质量管理体系,包括施工过程中的质量检验、验收标准、质量保证措施等。
5. 进度计划:制定了详细的工程施工进度计划,包括各施工阶段的工期安排、关键节点计划、工程进度检查等内容。
6. 施工技术措施:对工程施工过程中的关键技术问题进行了分析和研究,提出了相应的解决方案。
7. 环境保护措施:规划了工程施工过程中的环境保护措施,包括土地利用规划、水源保护、噪声控制等内容。
8. 工程质量监督:明确了工程质量监督检验的程序、标准及实施方法,并确定了质量监督检验的责任人员。
三、施工方案的批复意见1. 对工程施工方案的内容进行了认真审查,认为施工方案符合相关法律法规和规范要求。
2. 对工程施工方案中提出的施工组织设计、安全管理措施、质量管理措施、进度计划、施工技术措施、环境保护措施和工程质量监督等内容进行了批复,认为具有可行性。
3. 要求施工单位严格按照批复内容执行,确保工程施工的质量、安全和进度。
四、其他重要事项1. 工程实施过程中如有重大变更需及时报批。
2. 工程施工过程中如有质量、安全问题需及时通报。
3. 工程施工过程中如有重大事故发生需及时报告,并采取相应措施进行处理。
五、批复单位XXXX年XX月XX日施工单位:XXX建设单位:XXX经审定,上述内容符合相关规定和要求,特批复如上。
工程施工方案批复格式1. 引言本文档为工程施工方案批复格式的文档,旨在规范批复文件的结构和内容,提高施工方案的质量和可行性。
工程施工方案批复是施工单位向建设单位提交的一项重要文件,包括施工组织设计、施工工艺、施工方法、施工进度计划等内容。
通过按照本文档的格式编写施工方案批复,可以确保相关信息的准确传达和施工工作的顺利进行。
2. 批复主题工程施工方案批复的主题应做简明扼要的概括,以便于对文件进行归类和识别,方便后续的管理和查询。
3. 批复文号批复文号是工程施工方案批复的唯一标识符,用于标识该批复文件的具体信息和版本。
批复文号的格式应按照统一的规定,并采用连续编码原则。
4. 发文单位发文单位应明确标识单位全称,并标明单位的通信地址、联系人和联系电话等信息。
5. 收文单位收文单位应明确标识单位全称,并标明单位的通信地址、联系人和联系电话等信息。
6. 批复时间批复时间应包含年、月、日,以确保批复文件的时效性和有效性。
7. 批复内容批复内容是本文档的核心部分,其中应包括以下内容:7.1 施工组织设计施工组织设计是工程施工方案的基础,应详细描述施工组织的机构结构、责任分工、施工流程和安全措施等内容。
7.2 施工工艺施工工艺应描述施工过程中所采用的各项工艺和方法,包括施工材料的选用、加工和安装等,确保施工质量和安全。
7.3 施工方法施工方法应描述具体的施工操作方法和步骤,包括施工设备的使用和操作、施工人员的配备和工作要求等。
7.4 施工进度计划施工进度计划应明确列出施工的时间节点和里程碑,安排施工工序的顺序和工期,合理安排资源和人力,确保工程按计划进行。
8. 批复意见批复意见是建设单位对施工方案的批复意见,应明确标识审核结论和要求。
对于不满足要求的地方,应提出具体意见和改进要求。
9. 文件附件文件附件是补充说明和证明施工方案可行性的材料,可以包括施工图纸、技术说明、施工合同等相关文件。
10. 盖章和签字批复文件应由建设单位负责人签字,并加盖单位公章,以确保文件的合法性和权威性。
关于XX项目专项施工方案的批复
XX项目业主单位:
我局于XX年XX月XX日收到贵单位报送的《XX项目专项施工方案》,经研究,现
批复如下:
一、项目概况
XX项目位于XX地区,建设规模为XX平方米,总投资XX亿元。
该项目包括主体结构、装饰装修、安装工程等,施工工期为XX个月。
二、专项施工方案内容
贵单位报送的《XX项目专项施工方案》内容详实,措施得当,符合国家相关法律
法规及工程建设标准。
方案中明确了施工组织设计、施工进度计划、质量保证措施、安全文明施工措施、环境保护措施等,具有较好的指导性和可操作性。
三、批复意见
1. 同意贵单位报送的《XX项目专项施工方案》,请贵单位严格按照方案组织实施。
2. 贵单位应加强施工过程中的质量控制,确保工程质量符合设计要求和规范标准。
3. 贵单位应加强施工现场安全管理,严格执行安全生产规章制度,确保施工安全。
4. 贵单位应加强环境保护工作,采取措施减少施工对周边环境的影响。
5. 贵单位应按照施工进度计划合理安排施工,确保项目按期完工。
四、其他事项
1. 贵单位应定期向我局报送项目施工进展情况,包括施工进度、质量、安全、环
境保护等方面。
2. 如遇特殊情况,贵单位应及时向我局报告,并采取相应措施予以解决。
3. 我局将根据实际情况对贵单位的项目施工进行监督检查,确保施工质量和安全。
特此批复。
批复单位:XX建设局
批复日期:XX年XX月XX日。
施工进度计划申请表及批复申报文件采用标准文件格式,为承建单位申报各类施工进度的标准表格,申报时按表格要求填写,并表明申报总类,附被审文件(施工总进度计划)。
CB02 施工进度计划申报表(承包[ ]进度号)合同名称: 合同编号:致(监理机构):我方今提交工程(名称及编码)的:□施工总进度计划□年施工进度计划□月施工进度计划□专项施工进度计划(如:度汛计划、赶工计划等)□请贵方审批。
附件: 1. 施工进度计划。
2. 图表、说明书共页。
3.承包人:(现场机构名称及盖章)项目经理:(签名)日期:年月日监理机构将另行签发审批意见。
监理机构:(名称及盖章)签收人:(签名)日期:年月日说明:本表一式份,由承包人填写,监理机构签收后,发包人份、设代机构份、监理机构份、承包人份。
施工总进度计划工程施工进度计划编制要求根据工程需要,本项目各合同段项目部,应按时编制总体进度计划、年度计划。
总体进度计划需受合同工程施工工期的制约,满足总工期目标,年进度计划要受总体进度计划的制约;分部工程和关键工程进度计划必须服从项目总体进度计划和年度计划。
进度计划均应配备形象图;总体进度计划需配备网络图,标注关键线路和时间数,二、总体进度计划的编制内容(一)编制说明1、编制依据和基本资料(文字)。
2、本合同段工程概况(文字)。
3、沿线气象、水文、地质、交通运输及材料条件,对施工的有利和不利因素等(文字)。
4、本施工单位的人员及设备情况(文字和图表)。
5、主要工程施工方案(文字、示意图)。
6、施工部署和施工方法说明(文字、图表)。
7、施工组织机构和质量保证体系(以框图表示加简要说明)。
(二)施工进度计划(文字、横道图、网络图)(三)资金流动计划(图表)(四)有关图表(3)施工进度的批复监理机构根据承包人报批申请给予审查批复,批复回执通知见如下批复表:JL05 批复表(监理[ ]批复号)合同名称:合同编号:致(承包人现场机构):贵方于年月日报送的(文号),经监理机构审核,批复意见如下:监理机构:(名称及盖章)总监理工程师:/监理工程师:(签名)日期:年月日今已收到监理[ ]批复号。
(监理[ 2015]进度批复IV—001号)合同名称:门头沟区西峰寺沟上段综合治理工程合同编号:MTGXFSSD-2013-JL01致:北京通成达水务建设有限公司门头沟区西峰寺沟上段综合治理工程项目部你方于 2015 年 3 月 31 日报送的工程年进度计划(文号:通成达【2015】进度001 号),经监理机构审核,批复意见如下:1.同意你部上报的月进度计划;2.请贵部按照批复的施工进度计划组织施工,组织好人员、设备及材料供应,确保工程进度目标得以实现。
监理机构:北京燕波工程管理有限公司第十项目部总监理工程师:日期:2015年3月31 日承包人:北京通成达水务建设有限公司门头沟区西峰寺沟上段综合治理工程项目部签收人:日期:年月日说明:1. 本表一式 3 份,由监理机构填写。
承包人签收后,承包人、监理机构、发包人各1份。
2.一般批复由监理工程师签发,重要批复由总监理工程师签发。
3. 本批复表可用于对承包人的申请、报告的批示。
(监理[ 2015]进度批复IV—002号)合同名称:门头沟区西峰寺沟上段综合治理工程合同编号:MTGXFSSD-2013-JL01致:北京通成达水务建设有限公司门头沟区西峰寺沟上段综合治理工程项目部你方于 2015 年 3 月 31 日报送的工程月进度计划(文号:通成达【2015】月进度002 号),经监理机构审核,批复意见如下:1.同意你部上报的月进度计划;2.请贵部按照批复的施工进度计划组织施工,组织好人员、设备及材料供应,确保工程进度目标得以实现。
监理机构:北京燕波工程管理有限公司第十项目部总监理工程师:日期:2015年3月31 日承包人:北京通成达水务建设有限公司门头沟区西峰寺沟上段综合治理工程项目部签收人:日期:年月日说明:1. 本表一式 3 份,由监理机构填写。
承包人签收后,承包人、监理机构、发包人各1份。
2.一般批复由监理工程师签发,重要批复由总监理工程师签发。
工程施工方案批复格式为了规范工程施工过程,保障工程质量和安全,提高施工效率,根据相关法律法规和工程规范,经过认真研究和充分讨论,我们对工程施工方案予以批复。
一、项目概况本次工程项目位于XX市XX区,总占地面积XXX平方米,总建筑面积XXX平方米,主要建设内容包括XXX,预计施工周期为XXX个月。
二、施工组织设计1. 施工单位应根据现场实际情况制定详细的施工组织设计方案。
提出合理的人员配置、设备使用和物资供应等方案,并按实际情况进行调整。
2. 施工单位应建立健全的施工组织机构,明确各岗位职责,确保施工过程中的协调和顺利进行。
3. 施工单位应根据工程实际情况,制定详细的安全生产管理方案,对施工现场实行全天候安全管理,确保施工过程中不发生任何安全事故。
三、施工方案1. 施工单位应根据设计图纸和规范要求,制定合理的施工方案。
对施工工序、工艺、材料使用等进行详细的规划和安排,保证施工质量和进度。
2. 施工单位应选用符合国家规定的建筑材料,对于特殊材料应提供相关的技术资料和产品合格证明,保障建筑质量。
3. 施工单位应对施工现场进行周密的规划和布置,满足施工需要,并保证施工人员的安全和生产秩序。
四、质量控制1. 施工单位应建立健全的质量管理体系,对施工过程中的质量进行全程跟踪、监控和检验,确保质量标准和规范的执行。
2. 施工单位应明确施工工序的验收标准和方法,对施工过程进行全面检测和验收,并及时处理出现的问题。
3. 施工单位应根据工程实际情况,制定合理的质量保证措施,确保工程质量达到设计要求。
五、环境保护1. 施工单位应遵守环保法律法规,制定并严格执行施工现场的环境保护措施,减少对环境的影响。
2. 施工单位应对工程施工过程中产生的废弃物进行分类处理,保证废弃物的安全处理和环境友好。
3. 施工单位应采取有效的措施,减少施工过程中对周边环境的影响,并及时处理环境污染问题。
六、安全生产1. 施工单位应制定详细的安全生产计划和措施,确保施工过程中不发生任何安全事故。
对右岸地下电站装饰装修工程
2012年度施工进度计划的批复
湖南四建华银工程有限公司溪洛渡右岸地下厂房装修项目经理部:贵部报送的《关于报送溪洛渡右岸地下厂房装饰装修工程2012年施工生产计划的函》[湖南四建右地厂 [2011] 第006号]已收悉,根据建设部2012年1月6日召开的右岸地下电站2012年装饰装修施工进度计划
讨论会的指导性意见,经我部审查,现批复如下:
一、2012年计划工程形象进度及工程量
1、2012年计划工程形象进度
1)主厂房
①发电机层10#、11#、12#、13#、14#、15#、16#、17#、18#共9个机组的墙面、地面及楼梯间的地面。
②电气夹层、水轮机层及母线洞10#、11#、12#、13#、14#、15#、16#、17#共8个机组中的墙面、地面、天棚。
○3蜗壳层、尾水廊道层的墙面、地面。
2)主变室
①主变室GIS层墙面、地面全部完成(根据溪洛渡水电站地下厂房建筑装修工程2012年进度计划协调会会议精神,该部位装修最终施工完成时间为4月30日)。
3)副厂房
①副厂房376.5m高程以下楼层的公共走道、卫生间、电梯前室的墙面、地面、天棚、卫生间洁具。
②副厂房376.5m及以上高程的所有房间。
4)3#、4#出线竖井
①停站层电梯前室的墙面、地面、天棚。
②出线场电梯前室的墙面、地面、天棚。
5)右岸地下厂房安装工程
①主厂房、副厂房、主变洞、出线竖井及出线场所有建筑物室内照明的安装工程。
②出线竖井上平洞地面、墙面、天棚。
2、2012年计划工程量(见表1)
表1 2012年主要工程量计划表
3、2012年主要节点交面计划目标
1)主厂房交面时间表
2)主变室交面时间表
3)副厂房、副安装间交面时间表
二、对2012年施工进度计划的几点要求
1、要求贵部结合厂房、主变室等各部位土建向装饰装修工程交面时间节点及时组织施工人员进行施工,做好各部位的质量、进度及安全管理工作,责任到人,精细施工。
2、要求贵部针对装饰装修施工内容的难点、重点,认真组织研究施工组织设计和专项方案,确保方案的合理性和可行性并及时向监理进行报审后施工,同时确保施工资源的投入,加强现场管理力度,做到施工资源和现场管理人员均能满足生产要求。
3、要求贵部在编制施工进度计划时,根据业主、机电项目部及电厂相关部门的要求,要做到计划的合理性、可行性和阶段性目标。
4、加强工序管理,合理安排施工工序,缩短各工序衔接时间,及时做好各工序的现场验收与签证工作和内业资料的收集、整理、编制归档工作。
5、紧紧围绕主变GIS室、副厂房等关键部位的装饰装修施工,确保该关键部位和关键工序的施工需求,以实现机电安装顺利进行。
6、根据工程特点,合理布置施工通道及配置足够的施工资源,在确保安全、质量的前提下铺开作业面,统筹兼顾好各部位预埋件(电气及相关管路)安装的施工进度,使本工程整体协调推进。
7、根据装饰装修工程特点,年度设计变更及供图较多,节点性工期施工时间比较紧,要求贵部的技术管理部门做好图纸的审阅,及时进行方案措施的报审及现场技术交底工作,确保各部位施工顺利开展。
8、随着机电安装标、土建标和厂房吊顶的施工,厂房内的协调事项越发频繁,矛盾冲突亦有可能发生,望贵部能发扬良好的协作配合精神,友好的去解决冲突与矛盾。
9、2012年进入装饰装修工程施工高峰年,现场管理和调度相对复杂,应根据施工现场需求,及时补充施工资源投入,有计划地组织专业队伍和设备进场。
附件:[湖南四建右地厂[2011] 第006号]“关于报送溪洛渡右岸地下厂房装饰装修工程2012年施工生产计划的函”
二○一二年二月八日。
