楼梯踏步抹灰技术交底1
- 格式:doc
- 大小:69.00 KB
- 文档页数:5
一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位名称]3. 施工地点:[施工地点]4. 施工内容:楼梯间地面抹灰工程二、安全注意事项1. 人员安全(1)施工人员必须经过专业培训,具备一定的安全意识和操作技能。
(2)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。
(3)施工人员应遵守施工现场的安全规章制度,不得酒后作业。
2. 物料安全(1)施工材料应按照要求储存,不得随意堆放。
(2)施工过程中,严禁将易燃、易爆、有毒、有害等危险物品带入施工现场。
(3)施工结束后,及时清理施工现场,确保无残留物。
3. 机械安全(1)机械设备应定期检查、保养,确保其正常运行。
(2)操作机械设备时,必须遵守操作规程,不得擅自改变设备参数。
(3)机械设备操作人员应经过专业培训,具备一定的操作技能。
4. 施工现场安全(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应保持整洁,不得乱堆乱放,防止绊倒、滑倒等事故发生。
(3)施工现场应设置安全通道,确保施工人员通行畅通。
三、操作流程及注意事项1. 基层处理(1)清理楼梯间地面,清除杂物、油污等。
(2)对地面进行凿毛处理,确保基层平整、牢固。
(3)浇水湿润基层,以便于后续施工。
2. 弹线分步(1)根据楼梯间尺寸,确定抹灰厚度。
(2)在楼梯间四周弹线,作为抹灰厚度控制线。
(3)在楼梯间中间弹线,作为抹灰分步控制线。
3. 抹底子灰(1)先浇水湿润基层表面,然后刷一道素水泥浆。
(2)抹水泥砂浆底子灰,厚度控制在规定范围内。
(3)按靠尺板进行上灰,再用木抹子搓平。
4. 抹罩面灰(1)抹罩面灰一般在底子灰抹好的第二天进行。
(2)抹水泥砂浆罩面灰,厚度控制在规定范围内。
(3)用八字尺压好八字,连续做几个台阶,再返上去依靠八字靠尺板,用木抹子搓平。
5. 抹防滑条(1)在踏步口进出约处粘上宽、厚的米厘条。
(2)用水泡透米厘条,小口朝下用素灰贴上。
一、工程概况简介本工程1、3、9、11、12、13、15#楼高层住宅楼楼梯踏步均为20厚抹灰1:3水泥砂浆,平层高处休息平台使用C20细石混凝土压光面。
2、4、14#楼三栋多层楼楼梯均不抹灰,楼梯踏步宽度、高度、梯段宽度等详见设计蓝图,踏步阳角设成品钢护角,踏步平面设金刚砂防滑条,具体详见后附图集05J8/82/1。
本交底只适用于本工程12#楼。
二、施工准备1、主要材料:1)、混凝土采用商品C20细石混凝土;2)、1:3水泥商品砂浆;3)、成品钢护角、金刚砂;2、主要机具1)、手推车、平铁锹、木刮杠、木抹子、铁抹子、角抹子、喷壶、小水桶、扫帚、钢丝刷、锤子、粉线包、水平尺等3、作业条件:1)、将基层清理干净,表面灰浆要铲掉、扫净必须保证基层清理干净;2)、楼梯间墙体抹灰已施工完成;3)、楼梯间+1000mm标高线、中间休息平台+1000mm标高线已弹好,并和楼梯间外合用前室标高相对应;楼梯踏步位置线、标高线等已放线完毕。
4)、依据楼梯踏步位置线、标高线将超出完成面的结构需要剔凿清理剔凿完毕;三、工艺流程1、工艺流程:弹控制线→基层清理→刷素水泥浆→休息平台细石砼找平→养护→洒水润湿→刷素水泥浆→铺抹水泥砂浆压头遍→制作、安装护角钢筋→第二遍压光→第三遍压光→养护四、施工工艺1、测量放线:依据设计蓝图和室内建筑标高1米线测量出楼梯踏步位置线、标高线等;2、基层清理:先将基层表面的混凝土碎渣、积灰、浮浆、油污及杂物清理干净。
明显凹陷处,应清扫干净后,刷素水泥浆一道(内掺水泥重量10%的108胶)后,用干拌砂浆分层抹至标准线;2、刷素水泥浆:在清扫湿润后的基层表面,刷一遍水灰比为0.5左右的素水泥浆,并掺水重20%的建筑胶,要随刷随铺细石砼、水泥砂浆,防止出现风干现象;3、细石砼找平:平层间的休息平台先使用30厚细石混凝土进行找平,细石混凝土强度等级标号为C20,找平层表面要求拉毛,然后使用20厚1:3水泥砂浆抹面压光,层间休息平台压光成活面上平标高为建筑标高1米线下反1030mm;层间休息平台与前室防火门处在施工时以休息平台向门内进50mm(墙体外侧),待防火门安装完毕后再进行修补完活;4、养护:平层间的休息平台细石找平层完成后,需进行养护,养护期间要求对楼道进行封闭,不允许上人、上重物;5、洒水湿润:提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿;洒水时要实量严禁将水撒在石膏墙面上;6、刷素水泥浆:在清扫湿润后的找平层表面,刷一遍水灰比为0.5左右的素水泥浆,并掺水重20%的建筑胶,要随刷随铺沙浆(砂浆稠度控制在50mm左右),防止出现风干现象;7、铺抹水泥砂浆压头遍:依据楼梯踏步位置线、标高线铺设水泥砂浆,用木抹子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检查;待反水后略撒1:1干水泥砂子面,吸水后用铁抹子抹平;8、(抹梯段时从上往下操作)。
楼梯踏步抹灰技术交底工程名称:吉祥花园1#2#楼分部工程:装饰装修分项工程名称:楼梯踏步抹灰交底内容:一、施工准备:1、技术准备:楼梯抹灰工程的施工图、设计说明及其他设计文件完成,墙面控制线已弹好。
2、材料要求:①本工程采用M10水泥砂浆。
3、作业条件:①楼梯抹灰必须在抹灰工程、楼地面工程、楼梯栏杆安装全部完成,并经有关部门验收合格后方可施工。
②楼梯平台、踏步、结构层上面凸出的浮浆、灰尘、污垢和油渍等应清理干净并洒水湿润。
③楼层、休息平台控制线已弹好。
二、工艺流程:基层处理→弹踏步线、吊垂直、套方、找规矩、涂界面剂、贴灰饼→镶护角→抹底层砂浆→抹面层砂浆→抹梯板梁、滴水线→抹水泥砂浆踢角→抹踏步侧砂浆→养护。
三、操作工艺:1.基层处理:抹灰打底前应对基层进行处理。
先将表面灰浆、尘土、污垢清理干净,用清水冲净、晾干。
然后用1:1水泥细砂浆内掺界面剂,喷或甩到砼基层上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆毛刺有较高的强度(用手掰不动)为止。
基层处理完毕后应适当洒水。
2.吊垂直、套方、找规矩:按墙上已弹好的基准线,分别在楼梯休息平台、楼层、梯井等处弹控制线,按控制线分踏步线、套方、抹灰饼,灰饼一般为50mm见方。
3.镶楼梯护角:将护角按控制线和灰饼高度用水泥砂浆镶在踏步阳角上。
4.抹底层砂浆:抹水泥砂浆,每遍厚度5mm~7mm,应分层分遍与灰饼齐平,并用刮杠刮平找直,木抹子搓毛。
(如抹灰层局部厚度大于或等于35mm时,应用C20细石砼做找平处理)。
5.抹面层砂浆:先将楼梯面洒水湿润采用水泥砂浆抹面层。
抹时先薄薄地刮一层砂浆,待无明水后,再收压第二遍,第二遍收完后六、七成干,方可进行最后一遍压光,以保证面层抹灰的颜色均匀一致,避免和减少收缩裂缝。
6.抹滴水线:用两根靠尺在梯段侧面、底板面各设一根,与楼梯抹灰同样的方法抹灰(注意底糙灰抹完初凝后方可抹面层灰)。
7.抹水泥砂浆踢角板:在抹水泥砂浆踢角高度范围内,刷一遍聚合物水泥浆,然后抹水泥砂浆,厚约5~7mm,随之抹中间灰(厚5mm),表面用刮杠刮平、木抹子搓毛。
一、工程概况1. 工程名称:______楼______层楼梯间地面抹灰工程2. 施工单位:______公司3. 施工负责人:______(姓名)4. 施工时间:______年______月______日至______年______月______日二、施工工艺及流程1. 施工工艺:基层处理→找平层施工→防水层施工→抹灰层施工→养护2. 施工流程:(1)基层处理:清除楼梯间地面上的杂物、油污、松动的水泥砂浆等,确保基层平整、干净。
(2)找平层施工:根据设计要求,铺设找平层,确保平整度、厚度符合规范要求。
(3)防水层施工:按照防水材料的使用说明,涂刷防水层,确保防水效果。
(4)抹灰层施工:根据设计要求,涂抹水泥砂浆抹灰层,分层施工,确保厚度均匀、密实。
(5)养护:抹灰层施工完成后,进行养护,保持湿润,避免裂缝、脱落等现象。
三、安全技术措施1. 施工人员安全培训所有参与施工的人员必须接受安全技术培训,了解施工过程中的安全注意事项,掌握安全操作技能。
2. 施工现场安全防护(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工现场设置安全警示标志,禁止无关人员进入施工区域。
(3)施工电梯、吊篮等高空作业设备必须经过验收合格,操作人员必须持证上岗。
(4)施工过程中,严禁酒后作业、疲劳作业。
3. 机械设备安全(1)机械设备必须经过定期检查、维护,确保安全可靠。
(2)操作机械设备的人员必须熟悉设备性能,遵守操作规程。
(3)机械设备作业区域设置安全警示标志,确保人员安全。
4. 施工材料安全(1)施工材料必须符合国家相关标准,严禁使用过期、不合格材料。
(2)施工材料堆放整齐,标识清晰,避免交叉污染。
(3)施工过程中,注意防火、防爆,严禁使用明火。
5. 施工环境安全(1)施工现场保持整洁,确保排水畅通,防止地面湿滑。
(2)施工过程中,注意防暑降温、防寒保暖,确保施工人员身体健康。
(3)施工结束后,及时清理现场,恢复原状。
施工单位技术负责人签字: 1 施工班组接收人签字:

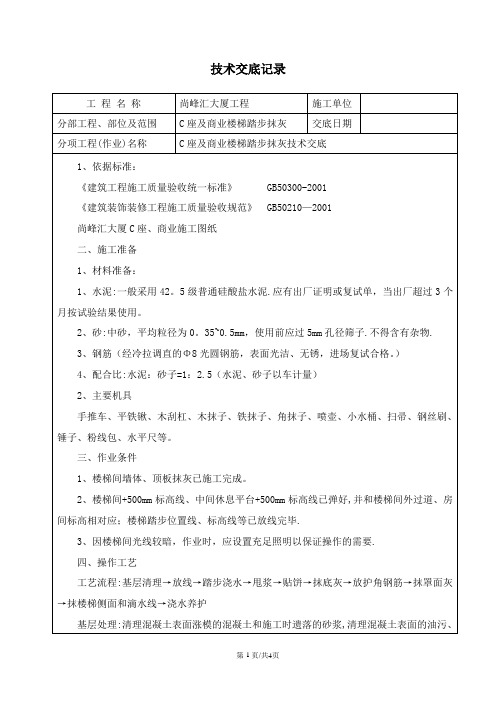

施工技术交底记录
工程名称: 施工单位: 编号:
项目技术负责人: 项目专业施工员: 项目专业质量检查员:
专业班组长: 交底时间:年 月 日 交底地址:施工现场
交底内容:建筑装饰装修、楼地面工程(楼梯踏步)
一、工程概况
本工程按设计图纸要求,楼梯踏步为水泥砂浆压光地面,本工程地下室层高5.1
米,每跑单层层高为1.7米,分三跪。踏步宽度为270mm,长度为270×9=2430mm,踏
步高度为170mm。一层层高为3.2米,每跑单层层高为1.6米,分二跪, 踏步宽度
为270mm,长度度为270x9=2430mm,踏步高度为160mm。标准层层高为2.9米,每跑
单层层高为1.45米,分二跪,踏步宽度为270mm,长度为270×8=2160mm,踏步高度为
161.1mm标高精确度控制成为该项工程的重点。
二、施工目标要求
2.1、质量目标及质量标准
质量目标确保达到《建筑工程施工质量验收统一标准》的“合格”标准。
三、施工准备
1、技术准备
1) 熟悉施工图纸、了解具体做法。详附图
2、材料准备
1)水泥:采用硅酸盐水泥、普通硅酸盐水泥,其强度等级不低于32.5。不同
品种、不同强度等级的水泥严禁混用。水泥应有出厂合格证和复试报告,结块或受潮
的水泥不得使用。
2)砂:中粗砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子。含泥
量≤3%,并不得含有草根及其他有机物等有害杂质。
3)石子:石子采用瓜米石
3、机具设备
主要机具:砂浆搅拌机、平铲、筛子(孔径5mm)、灰斗车、大桶、线坠、笤
帚、胶皮水管、小水桶、喷壶、白线。1100mm靠尺板、铁抹子、木抹子、托灰板等。
4、作业条件
1)弹好楼梯间建筑1000mm线、踏步几何尺寸线。
2)对施工中碰坏的阳角须及时做修补处理。
3)安排好施工作业面,施工期、养护初期要对楼梯间进行封闭。
4)基层落地灰清理干净、超出完成面的结构需要剔凿。
5)管道洞的修补。
四
、工艺流程
施工单位技术负责人签字: 2 施工班组接收人签字:
弹控制线→基层清理→刷素水泥浆→细石砼找平→养护→洒水润湿→刷素水泥
浆→铺抹水泥砂浆压头遍→制作、安装护角钢筋→第二遍压光→第三遍压光→养护→
清理
五、 操作工艺
(一) 弹控制线
在楼梯休息平台上先弹出建筑1米线,再弹出楼地面标高线,然后在梯段上
根据休息平台上的标高线弹出斜线作为控制踏步的标高线,宽度控制线根据
室内轴线引至楼梯休息平台,每层控制线到第一道踏步边数值均保持一样,
控制线弹完需报我部进行验收后方可进行后续施工。
(二) 基层清理
踏步板、休息平台基层表面地墙相交的阴阳角处,踢脚板处的墙面要彻底清
理干净,落地灰浆和影响面层厚度的凸出部位应剔凿平整,管道边清理干净。
(三) 刷素水泥浆一遍
在清扫湿润后的找平层表面,刷一遍水灰比为0.5左右的素水泥浆,要随刷
随铺细石砼,防止出现风干现象。
(四) 细石砼找平
用细石混凝土进行找平,细石混凝土强度等级标号为C20,踏步边距轴线控
制线每层保持同一个数值,踏步宽度为270mm,找平层表面要求拉毛
(五) 养护
细石找平层完成后,需养护至少7d,养护期间要求对楼道进行封闭,不允
许上人、上重物。
(六) 洒水润湿
提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿。
(七) 刷素水泥浆一遍
在清扫湿润后的找平层表面,刷一遍水灰比为0.5左右的素水泥浆,要随刷
随铺沙浆,防止出现风干现象。
(八)制作、安装踏步护角钢筋
根据楼梯踏步几何尺寸线,准确定位出踏步角的位置,将护角钢筋与预埋铁
焊接固定,焊固定好的护角钢筋位置要准确,钢筋采用φ1O圆钢,钢筋要直,长度
为踏步横向宽度。全部护角钢筋焊接完毕后,将踏步板清扫干净,后续施工过程
中要注意保护,防止踩踏、碰撞,造成变形(详见护角钢筋图)。
(九) 铺抹水泥砂浆压头遍
以护角钢筋为筋,铺袜水泥砂浆,砂浆配比为1:2,稠度小于35cm;用木抹
子赶铺拍实,然后搓平,注意阴阳角方正,随时用方尺检查;待反水后略撒1:1
干水泥砂子面,吸水后用铁抹子溜平。
施工单位技术负责人签字: 3 施工班组接收人签字:
(十)构造要求
1、踢脚线厚度要求高出成品墙面5mm,踢脚线要求高度成品砂浆面10cm。
2、踢脚板侧面抹灰上表面与底平面侧面垂直度相差2mm为宜。
3、在楼梯踏井一侧应设置挡水台,挡水台宽度为30mm,高出成品面10mm,
在在楼梯改变方向部位挡水台应连续设置。
4、楼梯板底部应做滴水线(槽),滴水线(槽)应顺直,滴水线应内高外低
(老鹰嘴)宽度为4cm,滴水槽的宽度和深度不应小于10mm,在楼梯改变方向的部位
连续设置。
5、固定护角筋:楼梯踏步设¢10成品护角筋,护角筋必须与楼梯踏面、踢面
平,在面层施工前用c20细石砼固定牢固,必要时可先用钢钉辅助固定。护角筋安放
准确、不得遗漏。
(十一) 第二遍压光
在压平头遍之后,待水泥砂浆凝结,人踩上去有印但不下陷时,用铁抹子压
第二遍。要求不漏压,平而出光,阴阳角横平竖直。
(十二) 第三遍压光
水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印,抹子抹上去不再有抹
纹时,用铁抹子把第二遍压光留下的抹子纹压平、压实、压光,达到交活的程度。
压光时间应控制在终凝前完成。
(十三) 抹踢脚板踏步板
如为水泥砂浆踢脚板,要先抹踢脚板。有墙面抹灰层的踢脚板,底层砂浆和
面层砂浆分两次抹成;无墙面抹灰层的踢脚板只抹面层砂浆。其施工顺序为:
1)、 踢脚板抹底层砂浆:清理基层,酒水润湿后,量出踢脚板标高线,拉通线
确定底灰厚度,套方;刷素浆贴灰饼,抹1:3水泥砂浆,用刮杠刮平,木抹子搓平,
浇水养护。
2)、 踢脚板抹面层砂浆:底层砂浆抹好硬化后,拉线粘贴靠尺板,抹1:2水
泥砂浆,用刮杠紧贴靠尺刮平,用铁抹子压光,阴阳角、踢脚板上口用抹子溜直压
光。
3)、踏步立面收活完成后,阳角部位用小圆弧撸角器撸成小圆弧阳角。
4)、每段梯板侧面抹灰完成后立即抹滴水槽,施工前要求滴水线中间预埋
塑料滴水线槽
5)、踏面设置两道防滑条,宽度10mm深度10mm,第一道离开角部30mm,
第一道与第二道间距20mm,通长设置(离端部距离50mm)。
(十四) 养护
踏步面层压光交活后,第二天洒水养护,养护不少于7d,养护期内不允许压
重物和碰撞。
六、质量要求
1、水泥采用硅酸盐水泥、普通硅酸盐水泥,其强度等级不应低于32.5,不同
品种、不同强度等级的水泥严禁混用;砂应为中粗砂,当采用石屑时,其粒径应为
1~5mm,且含泥量不应大于3%。
2、抹灰层之间及抹灰层与集体之间必须粘结牢固,无脱层、空鼓,面层无爆
灰和裂纹等缺陷。
3、楼梯踏步的宽度、高度应符合设计要求。楼层梯段相邻踏步高度差不应大
于5mm,每踏步两端宽度差不应大于5mm;楼梯踏步板阴阳角必须做到水平顺直,踏
施工单位技术负责人签字: 4 施工班组接收人签字:
步板坡度为2%(即5mm),不得出现返坡,且应立板垂直,齿角整齐。
4、楼梯踏步表面光滑、洁净、接搓平整、线角顺直、无抹纹。
5、面层完工24小时后进行湿润状况下的养护,时间不得少于7天;
6、面层表面坡度应符合要求,不得有倒积水现象;
7、边角及线槽内多余灰浆清理干净。
抹灰允许偏差及检验方法
项次 项目 允许偏差(mm) 检验方法
1 立面垂直 2 用2m托线板检查
2 表面平整 2 用2m靠尺及楔形塞尺检查
3 阴阳角垂直 2 用2m托线板检查
4 阴阳角方正 2 用20cm方尺和楔形塞检查
5 踏步宽度 3 尺量
6 踏步高度 3 尺量
七、应注意的质量问题
:
1、空鼓、开裂:由于抹灰前基层底部清理不干净货不彻底,抹灰前不浇水,
每层灰抹得太厚,未分层分步进行压实。抹灰后不养护。为解决好空鼓、开裂的
质量问题,应从三方面下手解决:第一施工前的基体清理和浇水;第二施工操作
时分层分遍压实应认真,不马虎;第三施工后即时浇水养护。
2、面层颜色不一致:外抹水泥一定要采用同品种、同批号进场的水泥,以
保证抹灰层颜色一致,施工前基层浇水要透,便于操作,避免压活困难将表面压
黑,造成颜色不均。
八、成品保护措施
楼梯踏步抹好后要封闭养护,撤除养护后宜用木板或角钢制做楼梯阳角保护
装置,防止磕碰、缺楞掉角。
九、文明施工及安全环保措施
1、施工前应制定有效的安全、防护措施,并应遵照安全技术及劳动保护制
度执行。
2、施工机械用电必须采用一机一闸一保护。
3、作业前,检查电源线路应无破损,漏电保护装置应灵活可靠,机具各部
连接应紧固,旋转方向正确。
4、清理基层时,不允许从窗口、阳台、洞口等处向外乱扔杂物,以免伤人。
5、搅拌司机每天操作前对机械进行例行检查,并对搅拌机进行相应围护;
在倾倒水泥、砂石时要文明作业,防止产生粉尘;进料时及时打开喷淋装置;严
施工单位技术负责人签字: 5 施工班组接收人签字:
禁敲击料斗,防止产生噪音;清洗料斗的废水应排入沉淀池。
