22个省区选点规划抽水蓄能电站日前,随着国家能源局批复福建、海南等22个省(区)59个站点的抽水蓄能电站选点规划,我国新一轮抽水蓄能电站规划选点工作基本完成。
这也为到2020年,我国抽水蓄能电站7000万千瓦的规划装机容量奠定了良好的基础。
截至2013年底,全国抽水蓄能电站投产容量已达万千瓦,在建容量1424万千瓦,保持稳定增速。
业内普遍认为,届时完成7000万千瓦装机目标问题不大。
但抽水蓄能电站建设运行中存在的电价机制不够科学,投资运营主体单一等问题将制约其发展。
选点规划注重因地制宜随着风电、光伏等新能源大规模集中并网,电力系统调峰压力加大,迫切需要抽水蓄能电站发挥移峰填谷、事故备用等作用,这也带动了抽水蓄能电站的发展。
“世界上抽水蓄能电站的建设与运行已有100多年的历史,目前国外的发展情况相对比较成熟,像日本抽水蓄能电站的装机容量已经超过了常规水电的装机容量。
”中国水力发电工程学会副秘书长张博庭告诉记者,我国对于抽水蓄能电站的需求是由以煤电为主、缺少油气电站,调节性能差的发电结构所决定的。
据介绍,常规火电机组每分钟能调整的额定容量在1%~2%之间,而抽水蓄能电站从启动到满负荷发电不超过2分钟,调峰调频的作用十分明显。
从20世纪60年代后期我国就开始研究开发抽水蓄能电站,并相继兴建了广州抽水蓄能、天荒坪和北京十三陵等一批大型抽水蓄能电站。
在本轮选点规划伊始,国家能源局组织规划设计单位、电网公司等进行了座谈,结合“十二五”能源发展规划,按照距负荷中心近、地形地质条件和技术指标优越的原则,以省或区域(电网)为单位,全面系统地开展了全国22个省(市、自治区)抽水蓄能选点规划工作。
“本轮抽水蓄能电站的选址规划更加注重因地制宜,本着适应当地电网需求、新能源发展、紧急事故备用等原则做了大量的工作。
”国网新源控股有限公司发展策划部陈同法向记者介绍,以河北丰宁抽水蓄能电站的选点规划为例,需要着重考虑河北千万千瓦风电基地的调峰作用以及保卫首都电网的紧急事故备用。

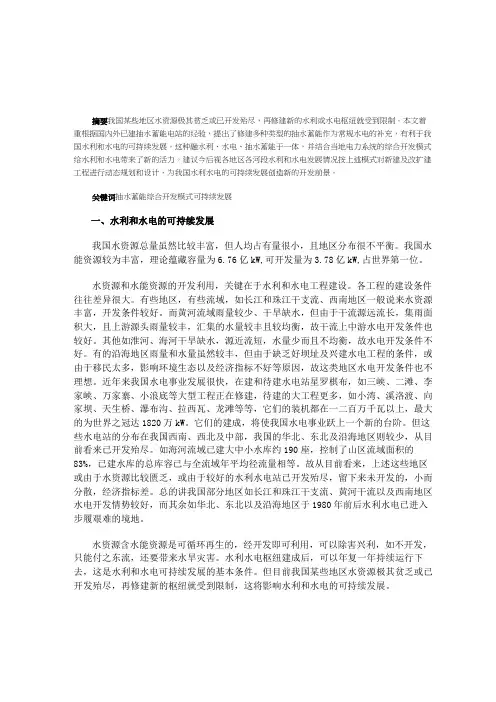

摘要我国某些地区水资源极其贫乏或已开发殆尽,再修建新的水利或水电枢纽就受到限制。
本文着重根据国内外已建抽水蓄能电站的经验,提出了修建多种类型的抽水蓄能作为常规水电的补充,有利于我国水利和水电的可持续发展。
这种融水利、水电、抽水蓄能于一体,并结合当地电力系统的综合开发模式给水利和水电带来了新的活力。
建议今后视各地区各河段水利和水电发展情况按上述模式对新建及改扩建工程进行动态规划和设计,为我国水利水电的可持续发展创造新的开发前景。
关键词抽水蓄能综合开发模式可持续发展一、水利和水电的可持续发展我国水资源总量虽然比较丰富,但人均占有量很小,且地区分布很不平衡。
我国水能资源较为丰富,理论蕴藏容量为6.76亿kW,可开发量为3.78亿kW,占世界第一位。
水资源和水能资源的开发利用,关键在于水利和水电工程建设。
各工程的建设条件往往差异很大。
有些地区,有些流域,如长江和珠江干支流、西南地区一般说来水资源丰富,开发条件较好。
而黄河流域雨量较少、干旱缺水,但由于干流源远流长,集雨面积大,且上游源头雨量较丰,汇集的水量较丰且较均衡,故干流上中游水电开发条件也较好。
其他如淮河、海河干旱缺水,源近流短,水量少而且不均衡,故水电开发条件不好。
有的沿海地区雨量和水量虽然较丰,但由于缺乏好坝址及兴建水电工程的条件,或由于移民太多,影响环境生态以及经济指标不好等原因,故这类地区水电开发条件也不理想。
近年来我国水电事业发展很快,在建和待建水电站星罗棋布,如三峡、二滩、李家峡、万家寨、小浪底等大型工程正在修建,待建的大工程更多,如小湾、溪洛渡、向家坝、天生桥、瀑布沟、拉西瓦、龙滩等等,它们的装机都在一二百万千瓦以上,最大的为世界之冠达1820万kW。
它们的建成,将使我国水电事业跃上一个新的台阶。
但这些水电站的分布在我国西南、西北及中部,我国的华北、东北及沿海地区则较少,从目前看来已开发殆尽。
如海河流域已建大中小水库约190座,控制了山区流域面积的83%,已建水库的总库容已与全流域年平均径流量相等。

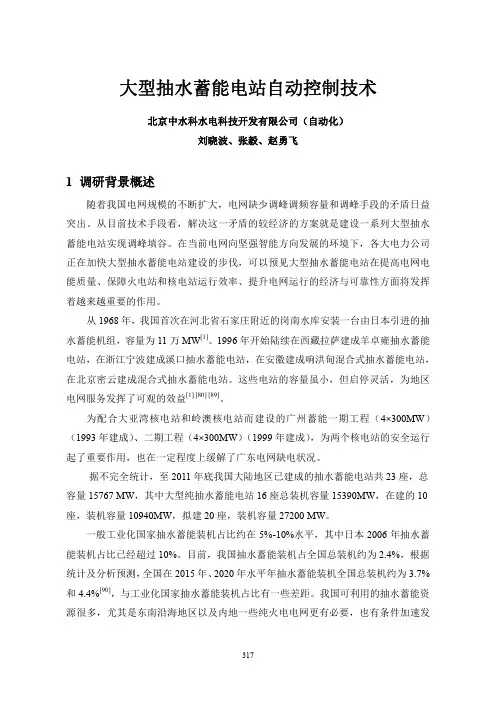

大型抽水蓄能电站自动控制技术北京中水科水电科技开发有限公司(自动化)刘晓波、张毅、赵勇飞1调研背景概述随着我国电网规模的不断扩大,电网缺少调峰调频容量和调峰手段的矛盾日益突出。
从目前技术手段看,解决这一矛盾的较经济的方案就是建设一系列大型抽水蓄能电站实现调峰填谷。
在当前电网向坚强智能方向发展的环境下,各大电力公司正在加快大型抽水蓄能电站建设的步伐,可以预见大型抽水蓄能电站在提高电网电能质量、保障火电站和核电站运行效率、提升电网运行的经济与可靠性方面将发挥着越来越重要的作用。
从1968年,我国首次在河北省石家庄附近的岗南水库安装一台由日本引进的抽水蓄能机组,容量为11万MW[1]。
1996年开始陆续在西藏拉萨建成羊卓雍抽水蓄能电站,在浙江宁波建成溪口抽水蓄能电站,在安徽建成响洪甸混合式抽水蓄能电站,在北京密云建成混合式抽水蓄能电站。
这些电站的容量虽小,但启停灵活,为地区电网服务发挥了可观的效益[1] [80] [89]。
为配合大亚湾核电站和岭澳核电站而建设的广州蓄能一期工程(4×300MW)(1993年建成)、二期工程(4×300MW)(1999年建成),为两个核电站的安全运行起了重要作用,也在一定程度上缓解了广东电网缺电状况。
据不完全统计,至2011年底我国大陆地区已建成的抽水蓄能电站共23座,总容量15767 MW,其中大型纯抽水蓄能电站16座总装机容量15390MW,在建的10座,装机容量10940MW,拟建20座,装机容量27200 MW。
一般工业化国家抽水蓄能装机占比约在5%-10%水平,其中日本2006年抽水蓄能装机占比已经超过10%。
目前,我国抽水蓄能装机占全国总装机约为2.4%,根据统计及分析预测,全国在2015年、2020年水平年抽水蓄能装机全国总装机约为3.7%和4.4%[90],与工业化国家抽水蓄能装机占比有一些差距。
我国可利用的抽水蓄能资源很多,尤其是东南沿海地区以及内地一些纯火电电网更有必要,也有条件加速发展这一事业,优化这些地区的电源结构。
我国抽水蓄能电站发展现状与前景分析摘要:抽水蓄能电站也就是应用电力负荷低谷时的电能抽水到上水库,在电力负荷高峰阶段放水到下水库发电的水电站,当前已经在国内广泛应用。
文章中首先对国内抽水蓄能电站当前发展情况进行了阐述,并提出当前发展过程中所存在着的几点问题,后结合当前国内外发展经验分析了我国抽水蓄能电站的发展前景,包括电源结构方面、服务质量方面、未来需求方面、有序规划建设方面等。
经由全文分析与阐述旨在为进一步推动抽水蓄能电站在我国的发展提供相关建议。
关键词:抽水蓄能电站;发展现状;前景前言电力供应是现代人类社会发展的基础需求,随着人们生活水平的不断提升,对于电力资源的需求在不断上涨,且对于供电服务质量的要求也越来越高。
为确保电网的安全稳定运行,抽水蓄能电站作为可调节性且安全较高的特殊电站,逐渐成为保障我国电网的重要举措。
虽然抽水蓄能电站自身具有着众多的优势,但毕竞在我国发展的时间较短,为此,有必要针对其应用问题展开更为深人的研究,促使其经济效益与社会效益能够发挥到最大化。
国家能源局在《抽水蓄能中长期发展规划(2021—2035年)》中指出,“十四五”期间要开工建设1.8亿千瓦的抽水蓄能电站,到2025年投产抽水蓄能电站总规模达到6200万千瓦;“十五五”要开工建设8000万千瓦的抽水蓄能电站,到2030年投产抽水蓄能电站总规模达到2亿千瓦;“十六五”要开工建设4000万千瓦的抽水蓄能电站,到2035年投产抽水蓄能电站总规模达到3亿千瓦。
1抽水蓄能电站1.1抽水蓄能电站工作原理抽水蓄能电站不同于一般的水力发电站。
一般的水力发电站是只安装发电机组,将高水位的水一次使用后弃之东流。
抽水蓄能电站安装有抽水一发电两用机组,既能抽水,又能发电。
在白天和后半夜,水库放水,高水位的水通过两用机组,此时两用机组作为发电机,将高水位的水的机械能转化为电能,向电网输送,解决用电高峰时电力不足;到后半夜,电网处于低谷,电网中不能储存电能,这时将两用机组作为抽水机(利用机组可反向旋转),利用电网中多余的电能将低水位的水抽向高水位的水库中,这样在用电低谷时把电网中多余的电能转化为水的机械能储存在水库中,到用电高峰水库放水,又将水的机械能通过发电机转化为电能,向电网输送。

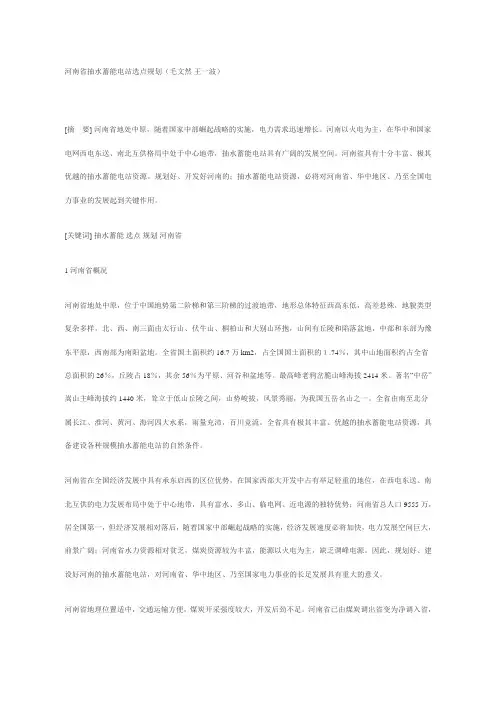

河南省抽水蓄能电站选点规划(毛文然王一波)[摘要] 河南省地处中原,随着国家中部崛起战略的实施,电力需求迅速增长。
河南以火电为主,在华中和国家电网西电东送、南北互供格局中处于中心地带,抽水蓄能电站具有广阔的发展空间。
河南省具有十分丰富、极其优越的抽水蓄能电站资源。
规划好、开发好河南的;抽水蓄能电站资源,必将对河南省、华中地区、乃至全国电力事业的发展起到关键作用。
[关键词] 抽水蓄能选点规划河南省1 河南省概况河南省地处中原,位于中国地势第二阶梯和第三阶梯的过渡地带,地形总体特征西高东低,高差悬殊,地貌类型复杂多样,北、西、南三面由太行山、伏牛山、桐柏山和大别山环抱,山间有丘陵和陷落盆地,中部和东部为豫东平原,西南部为南阳盆地。
全省国土面积约16.7万km2,占全国国土面积的1.74%,其中山地面积约占全省总面积的26%,丘陵占18%,其余56%为平原、河谷和盆地等。
最高峰老鸦岔脆山峰海拔2414米。
著名“中岳”嵩山主峰海拔约1440米,耸立于低山丘陵之间,山势峻拔,风景秀丽,为我国五岳名山之一。
全省由南至北分属长江、淮河、黄河、海河四大水系,雨量充沛,百川竞流。
全省具有极其丰富、优越的抽水蓄能电站资源,具备建设各种规模抽水蓄能电站的自然条件。
河南省在全国经济发展中具有承东启西的区位优势,在国家西部大开发中占有举足轻重的地位,在西电东送、南北互供的电力发展布局中处于中心地带,具有富水、多山、临电网、近电源的独特优势;河南省总人口9555万,居全国第一,但经济发展相对落后,随着国家中部崛起战略的实施,经济发展速度必将加快,电力发展空间巨大,前景广阔;河南省水力资源相对贫乏,煤炭资源较为丰富,能源以火电为主,缺乏调峰电源。
因此,规划好、建设好河南的抽水蓄能电站,对河南省、华中地区、乃至国家电力事业的长足发展具有重大的意义。
河南省地理位置适中,交通运输方便,煤炭开采强度较大,开发后劲不足。
河南省已由煤炭调出省变为净调入省,燃煤缺口逐步增大,必须加快开发新的电力能源,有关部门已开始着手研究开发核电问题。
抽水蓄能电站施工场地布置与规划对于当今的可再生能源发展,抽水蓄能电站作为一种重要的能源储存解决方案,正变得愈发重要。
在这一过程中,施工场地的布置与规划直接影响项目的建设效率和后续运营。
因此,合理的设计和布局十分必要。
施工场地的选址选址是抽水蓄能电站成功的第一步。
理想的选址应具备几个关键特征。
地形条件要适合,水源可获得,且高低差满足蓄能电站的基本要求。
区域生态环境需考虑,如果有可能影响当地生态系统,要进行详细评估。
交通便利性也是一个决定性因素,确保材料和设备运输的高效性。
场地布置的基本原则在施工场地的布置上,有几个基本原则需要遵循。
首先要确保施工区域安全、便捷,便于工人操作和设备使用。
合理分区可以将不同功能区域划分清晰,如施工区、材料堆放区和居住区,以提高工作效率。
保持良好的通行道路,通过合理规划交通路线,减少矿山车辆与施工人员的冲突。
排水系统的设计也至关重要,施工期间要防止水患影响工程进度。
施工设备与物料管理施工设备的合理排列具有重要意义。
重型机械如挖掘机、推土机应靠近主要施工区,以减少运输时间。
物料的存放区域需要区分清楚,以避免混乱与浪费。
大型设备如水轮机和发电机等,应布置在方便运输和检修的地方,事先制定好安装顺序,能够提升整体施工效率。
环境保护措施在规划施工场地时,环境保护措施不可忽视。
抽水蓄能电站的建设容易对周边环境造成影响,尤其是施工过程中产生的噪音和粉尘。
因此,在场地布置中,需要设置防尘网和噪音屏障,尽量降低对周围环境的影响。
可以考虑在适当位置种植绿植进行生态复绿,为生态环境的恢复提供保障。
施工方案的可行性研究制定详细的施工方案是确保项目顺利进行的关键。
可行性研究应对工期、成本、技术难度进行审慎评估。
并且设计合理的施工流程,设置里程碑节点,以便对工程进度进行跟踪。
考虑到施工中的不确定因素,预留适当的时间进行缓冲,能够有效应对风险。
施工人员的培训与管理在施工准备阶段,必须对参与施工的人员进行规范化培训。

中国十三大水电基地规划——各水电基地资料详情中国十三大水电基地规划——各水电基地资料详情一.金沙江水电基地水电规划:上游川藏河段规划8个梯级电站总装机容量将达898万千瓦,计划投资上千亿元。
开发成功后将成为“西电东送”的重要能源基地。
中游阿海水电站为电梯级开发一库(龙盘)八级开发方案的第四个阶梯。
电站已发电为主,电装容量为200万千瓦。
下游四级水电站为以下规划:四个梯级水电站分两期开发,一期工程溪洛渡和向家坝水电站已经开工建设,二期工程乌东德和白鹤滩水电站还在紧张有序地开展前期工作。
其中,向家坝水电站总投资542亿元,总装机容量640万千瓦,年发电量308亿度,已于2006年12月26日正式开工,2008年12月28日截流,计划2012年第一批机组发电,2013年完工。
溪洛渡水电站总投资675亿元,装机容量1400万千瓦,年平均发电量571亿千瓦时,已于2005年12月26日正式开工,2007年11月8日截流,计划2013年首批机组发电,2015年完工。
白鹤滩水电站工程筹建期3年半,施工期8年10个月,总工期12年。
目前《白鹤滩水电站预可行性研究报告》已通过审查,可行性研究工作进入报告编制阶段。
该水电站装机容量1305万千瓦、年发电量569亿千瓦时,总投资878亿元。
乌东德水电站的装机容量为870万千瓦、年发电量395亿千瓦时,总投资为413亿元。
该工程筹建期3年,施工期8年零6个月,总工期11年6个月。
现在,《乌东德水电站预可行性研究报告》也已编制完成并上报国家发改委,可行性研究工作正在同步开展。
水电站水电站名称装机容量(万千瓦)开发商下游四级水电站乌东德水电站870三峡总公司开发白鹤滩水电站1305溪洛渡水电站1400向家坝水电站640中游八级水电站龙盘水电站420云南金沙江中游水电站开发有限公司(华电33%,华能23%,大唐23%,汉能11%,云南投资10%)两家人水电站300梨园水电站240阿海水电站200金安桥水电站240汉能控股(华睿集团)龙井口水电站180华能集团鲁地拉水电站216华电集团观音岩水电站300大唐集团上游川藏段开发岗托水电站110华电金沙江上游水电开发有限公司(华电)岩比水电站30波罗水电站96叶巴滩水电站198拉哇水电站168巴塘水电站74苏哇龙水电站116昌波水电站106二.雅砻江水电基地水电规划:根据近期进行的四川省水力资源复查统计,雅砻江流域水能理论蕴藏量为3372万千瓦,其中四川境内有3344万千瓦,占全流域的99.2%,其中干流水能理论蕴藏量2200万千瓦,支流1144万千瓦,全流域可能开发的水能资源为3000万千瓦。
中国十三大水电基地规划-—世界级巨型水电站云集工程总投资:2万亿元以上工程期限:1989年-—2050年十三大水电基地的提出对我国实现水电流域梯级滚动开发,实行资源优化配置,带动西部经济发展都起到了极大的促进作用。
十三大水电基地资源量超过全国的一半,基地的建设在水电建设中居重要地位.一、金沙江水电基地金沙江为长江上游干流河段,发源于唐古拉山脉中段各拉丹冬雪山的姜根迪如峰的南侧冰川,汇合北侧冰川成为东支支流,后与来自尕恰迪如岗雪山的两支支流汇合后称纳钦曲,与切美苏曲汇合后称沱沱河,从源头至此长约263km,落差930m.至囊极巴拢,当曲河由南岸汇入后称通天河,长约808km,落差933m。
通天河过玉树县的巴塘河口始称金沙江。
长江上游五树县的直门达(巴塘河12)至四川宜宾段称会沙江,长约2326km,落差3280m。
金沙江流经青海、西藏、四川、云南四省(自治区),河道全长345lkm,流域面积47.3万km^2。
金沙江干流具有径流丰沛且较稳定、河道落差大、水能资源丰富、开发条件较好等特点,是全国最大的水电能源基地。
自四川、西藏、云南三省(自治区)交界至宜宾河段可开发水电总装机容量6338万kW,其中四川、云南界河水电站装机容量各省按1/2计算,云南省装机容量4173万kW,四川省装机容量2165万kW。
宜宾控制流域面积47.3万km^2,占长江流域面积的27%:多年平均流量为4920m^3/s、年产水量1550亿m^3,为长江总水量的16%,为黄河的2.5倍。
习惯上金沙江分为上、中、下游三个河段。
金沙江在云南石鼓以上称金沙江上游,石鼓至四川攀枝花为金沙江中游,攀枝花以下至宜宾为金沙江下游。
玉树直门达至石鼓为上游段,长约994km,落差1722m。
石鼓至雅砻江口为中游段,长约564km,落差838m,除约40km河道在四川省攀枝花节境内,其余均在云南省境内;雅砻江口至宜宾为下游段,长约768km,落差7 19m,除小部分属攀枝花市、宜穴市和云南楚雄所辖外,大部分为川滇界河。
150项重大水利工程名单及进度更新150项重大水利工程名单及进度更新1:黄河大堤加固工程- 工程概述:对黄河河堤进行加固,防止河堤溃堤造成洪灾。
- 进度更新:已完成大堤加固的30%,预计于2022年底完工。
2:长江三峡水利枢纽工程- 工程概述:建设世界上最大的水利枢纽,用于水电发电、航运和防洪。
- 进度更新:已建成大坝和船闸,目前正进行水电站的扩建,预计于2030年完工。
3:杨tze River Bridge工程- 工程概述:在长江上修建一座大型公路桥梁,连接两个城市。
- 进度更新:已完成桥墩和桥面的建设,目前正进行桥面的铺设,预计于2023年完工。
4:夏津水库建设工程- 工程概述:在夏津地区修建水库,解决当地农田灌溉和供水问题。
- 进度更新:已完成水库的拦河坝建设,目前正进行溢洪道和水闸的建设,预计于2022年底完工。
5:鄱阳湖生态修复工程- 工程概述:对鄱阳湖生态系统进行修复和保护,促进湖区经济发展。
- 进度更新:已完成湖区水质改善和湿地恢复工作,目前正进行湖岸带建设,预计于2024年完工。
6:华北地区供水工程- 工程概述:修建一条输水管道,将南方地区的水资源引入华北地区解决当地供水问题。
- 进度更新:已完成输水管道的一段,目前正进行后续段的建设,预计于2025年完工。
7:黄山景区防洪工程- 工程概述:修建防洪设施,保护黄山景区的生态环境和游客安全。
- 进度更新:已完成防洪墙的建设,目前正进行山体固防工作,预计于2023年完工。
8:南水北调中线工程- 工程概述:修建一条输水渠道,将长江水资源引入华北地区解决当地供水问题。
- 进度更新:已完成渠道的80%建设,目前正进行最后一段的建设,预计于2025年完工。
9:黄河下游农田灌溉工程- 工程概述:建设灌溉设施,解决黄河下游地区农田灌溉问题。
- 进度更新:已完成主要灌溉渠道的建设,目前正进行支渠和水闸的建设,预计于2023年完工。
10:长江干线航道整治工程- 工程概述:对长江干线航道进行疏浚,提升航运能力。
工程项目建设进度安排计划表第五节项目资金筹措根据全县“十一五”水电农村电气化县电源和电网点及其他工程项目建设,共需投资29175.91万元,其中:电源工程投资19145.41万元,变电工程投资4320万元,线路工程投资5020.5万元,辅助工程投资690万元。
其工程项目资金筹措安排计划如下:第六节保障措施1、按水电农村电气化建设要求,成立“铅山县“十一五”水电农村电气化领导小组”,以统一领导、组织水电农村电气化建设工程实施。
2、利用各种形式,大力宣传水电农村电气化建设工程的意义,以调动广大干群实施水电农村电气化建设工程的积极性。
3、严格基建程序,作好各工程项目的前期工作;坚持“四制”,确保各项目按质、按量、按时完成。
4、坚持改革开放,进一步解放思想,以优美的环境和扎实的工作吸引各方投资者,以加大投资、引资力度,并且以灵活机动的战略战术主攻电源点建设,解决小水电供电电力不足的主要矛盾。
第五章投资及资金筹措第一节投资1、工程总投资根据全县“十一五”水电农村电气化县电源和电网点及其他工程项目建设,共需投资29175.91万元,其中:电源工程投资19145.41万元,变电工程投资4320万元,线路工程投资5020.5万元,辅助工程投资690万元。
其工程总投资及年度投资计划如下:2、年度投资计划根据全县“十一五”水电农村电气化县电源和电网点及其他工程项目建设的情况,按五年工程建设具体所需资金进行了分摊,其工程年度投资计划为:2006年计划投资资金为13055.41万元;2007年计划投资资金为7968万元;2008年计划投资资金为3975万元;2009年计划投资资金为2862万元;2010年计划投资资金为1315.5万元;共需投资资金29175.91万元。
铅山县“十一五”总投资及年度投资计划表8第二节资金筹措根据国家有关政策规定,涉及以防洪、灌溉公益型为主的水利工程,其投资比例按:国家20%,自筹30%,贷款50%。

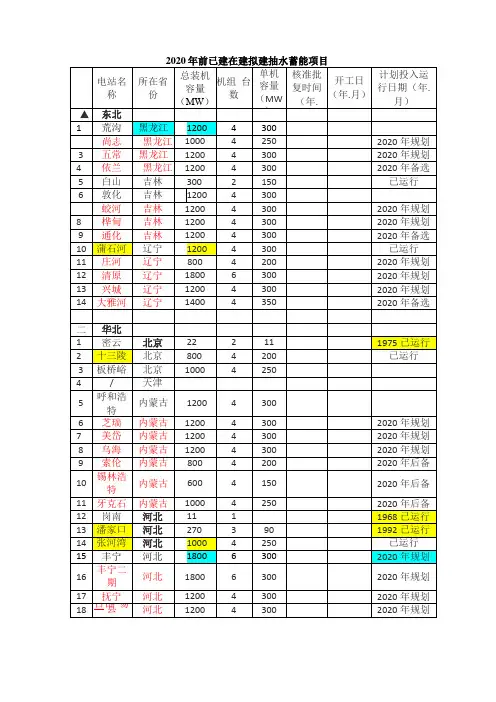

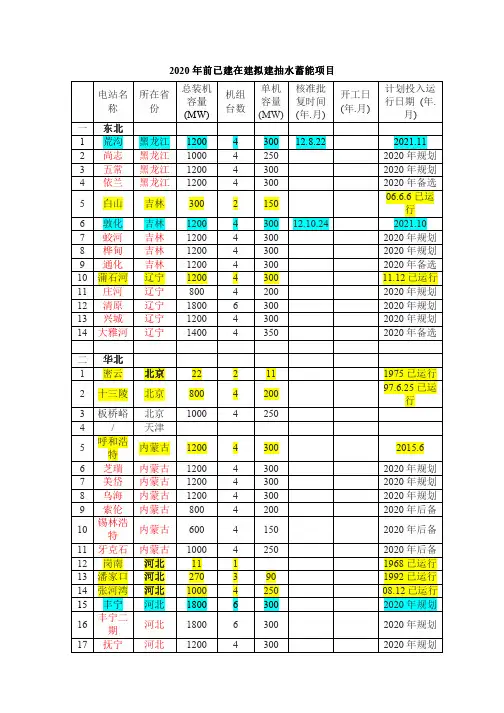

2020年前已建在建拟建抽水蓄能项目
22个省区选点规划抽水蓄能电站
日前,随着国家局批复、等22个省(区)59个站点的抽水蓄能电站选点规划,我国新一轮抽水蓄能电站规划选点工作基本完成。
这也为到2020年,我国抽水蓄能电站7000万千瓦的规划装机容量奠定了良好的基础。
截至2013年底,全国抽水蓄能电站投产容量已达万千瓦,在建容量1424万千瓦,保持稳定增速。
业内普遍认为,届时完成7000万千瓦装机目标问题不大。
但抽水蓄能电站建设运行中存在的电价机制不够科学,投资运营主体单一等问题将制约其发展。
选点规划注重因地制宜
随着风电、光伏等新能源大规模集中并网,系统调峰压力加大,迫切需要抽水蓄能电站发挥移峰填谷、事故备用等作用,这也带动了抽水蓄能电站的发展。
“世界上抽水蓄能电站的建设与运行已有100多年的历史,目前国外的发展情况相对比较成熟,像日本抽水蓄能电站的装机容量已经超过了常规水电的装机容量。
”中国水力发电工程学会副秘书长张博庭告诉记者,我国对于抽水蓄能电站的需求是由以煤电为主、缺少油气电站,调节性能差的发电结构所决定的。
据介绍,常规火电机组每分钟能调整的额定容量在1%~2%之间,而抽水蓄能电站从启动到满负荷发电不超过2分钟,调峰调频的作用十分明显。
从20世纪60年代后期我国就开始研究开发抽水蓄能电站,并相继兴建了广州抽水蓄能、天荒坪和十三陵等一批大型抽水蓄能电站。
在本轮选点规划伊始,国家能源局组织规划设计单位、电网公司等进行了座谈,结合“十二五”能源发展规划,按照距负荷中心近、地形地质条件和技术指标优越的原则,以省或区域(电网)为单位,全面系统地开展了全国22个省(市、自治区)抽水蓄能选点规划工作。
“本轮抽水蓄能电站的选址规划更加注重因地制宜,本着适应当地电网需求、新能源发展、紧急事故备用等原则做了大量的工作。
”国网新源控股有限公司发展策划部陈同法向记者介绍,以丰宁抽水蓄能电站的选点规划为例,需要着重考虑河北千万千瓦风电基地的调峰作用以及保卫首都电网的紧急事故备用。
能源结构调整带来发展机遇
“从目前我国的电源构成及布局看,抽水蓄能电站的比重依然偏低,占总装机容量只有%。
”张博庭表示,要实现规划的装机目标,需要从投资建设、电价等方面打破体制机制束缚。
目前,抽水蓄能电站投资运营主体主要为电网企业,占到总容量的90%以上。
根据政策规定,不允许电网企业与发电企业(或潜在的发电企业)合资建设抽水蓄能电站项目,也限制了其他投资主体。
电价则是限制抽水蓄能电站发展的另一个重要原因。
由于目前百万千瓦级的抽水蓄能电站大多采用租赁费“包干”模式,由电网企业自己消化成本,影响了企业积极性。
对此,国家能源局专门下发了《关于加强抽水蓄能电站运行工作的通知》,要求研究完善抽水蓄能运行管理机制和措施,积极探索电力系统辅助服务政策,推动发电侧分时电价机制建立,充分调动蓄能电站低谷抽水蓄能和高峰发电顶峰的积极性,促进抽水蓄能电站作用有效发挥。
张博庭认为,在国家积极推进能源结构调整,风电等新能源快速发展的情况下,抽水蓄能电站将发挥越来越重要的作用。
在得力的政策推动下,届时完成本轮7000万千瓦的规划目标问题不大。
