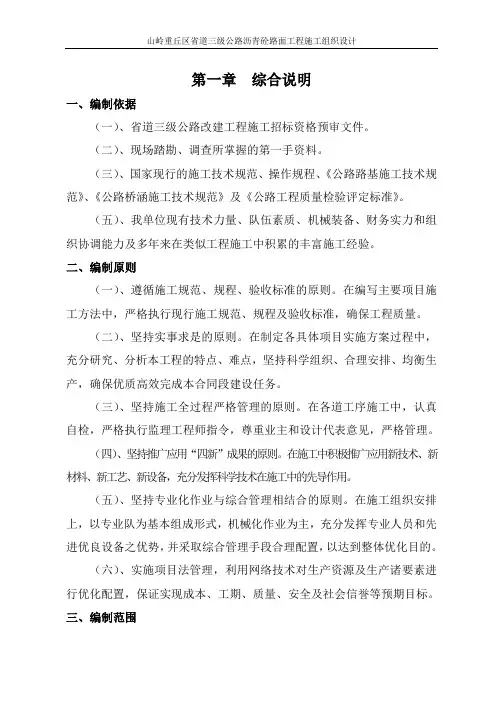

三级公路施工组织设计#山西#沥青砼路面#附做法示意图

  • 格式:doc
  • 大小:873.58 KB
  • 文档页数:69
地震动峰值加速度系数为:0.05
三、编制依据
(一)、段工程的施工招标文件、设计图纸、技术规范、补遗书及标前会议内容。
(二)、对施工现场的实地考察。
(三)、有关国产、进口设备的性能及台班定额。
(四)、现行的国家及交通部颁发的技术规范、技术标准。
第二节
一、奋斗目标
1、质量目标:按照业主的要求,圆满实现工程施工质量一次性合格。
⒉我公司选派具有多年公路工程施工经验的劳务协作队伍进驻施工现场,确保满足工程施工需要,并优先考虑当地劳务力量。
⒊机械设备到场情况,根据我部将要开展的施工项目,相应的机械设备将尽快进场。
本工程所需设备
设备名称
规格功率及容量
单位
数量
履带式推土机
75kw

2
履带式单斗挖掘机
0.6m³

2
轮胎式装载机
2.0 m³
一、工程概况
段工程全长26公里,全线采用三级公路标准设计,路基宽度7.5米,路面宽度6.5米,路面结构采用沥青砼路面,工程内容为:路基、路面、涵洞及旧桥加固工程。
二、地质地貌及气候
项目沿线地貌大致为东高西底、Байду номын сангаас高南低,全线处于吕梁山地带,梁茆交错,沟壑纵横,为越岭线。
本项目所处暖温带大陆性季风气候,四季分明,冬季少雪严寒,春季多风干旱,秋季阴雨连绵。年平均气温9.9ºC,极端最低气温-21 ºC,极端坐高气温37 ºC,年平均降雨量550毫米,最大冻土深度65厘米,无霜期195天。
预计开工日期2010年12月5日,完工日期2011年9月30日。根据工程量,具体工期总体计划安排如下:
施工准备:2010年12月5日——2010年12月15日,
路基工程:
2010年12月25日——2011年4月25日,
涵洞工程:
2010年12月26日——2011年2月5日,
路面基层
2011年4月26日——2011.年6月15日,

4
平地机
120kw

1
光轮压路机
8t~10t

3
手扶式振动碾
0.6t

1
振动压路机
12t

3
稳定土厂拌设备
300t/h以上

1
稳定土摊铺机
7.5m

1
沥青洒布机
4000l

1
沥青混合料拌和设备
30t/h

1
带自动找平沥青混合料摊铺机
4.5m以内

1
轮胎式压路机
9-19t

1
强制式混凝土搅拌机
250L
项目部和施工队的先遣人员能够以最快速度进入施工现场,进行施工准备,做好施工驻地建设和临时工程,并组织施工机械设备和人员进场。人员及设备动员周期为5天(包括施工准备、临时工程、人员设备到位)。
二、设备、人员、材料运到现场的方法
⒈选派管理能力强、业务素质高、经验丰富的项目经理、总工及各级施工管理和技术人员,共同承担本合同段的施工任务,由我公司调入。
2、工期目标:按业主要求工期圆满地完成工程施工。
3、安全目标:确保不发生人身重大伤亡事故和机械被损事故。
4、文明施工目标:严格执行环保法有关规定,避免环境污染,防止水土流失。
二、施工组织机构
项目部领导班子由2人组成,即项目经理1人、项目副经理一人,技术负责人(即总工程师)1人。项目经理部内设工程技术部、办公室、质检实验部、合同部、财务部、工程部、机材部等职能部门。经理部下设3个施工队完成全线工程项目的施工。
项目经理
综合施工队
路基施工队
路面施工队
项目技术负责人
计财部
工程部
财务部
合同部
质检实验部
技术部
办公室
项目副经理
项目经理
说明:
项目经理:负责本合同全部项目管理。项目副经理:负责本合同工程全部日常工作管理。项目技术负责人:负责本合同全部项目技术、计量、合同、计划、统计的管理工作。工程部、技术部:负责本合同全部施工项目的施工及技术交底、施工方案、测量、放线、资料管理等工作。财务部:负责工程款的接受与支付。合同部:负责工程计划、合同管理、计量支付、变更洽商等工作。办公室:负责后勤、拆迁、安全保证、对外关系等工作。质检、实验部:负责质量检查、配合监理检查工作、负责实验检测工作。计财部:负责机械设备调配,材料采购。
三、施工段及施工任务划分
根据本合同段实际工程项目、数量及工期情况,我们将组织3个施工队
其具体分工如下表:
作业单位
施工项目
施工范围
路基施工队
清理与掘除、路基填方、挖方
路面施工队
路面基层及砼路面
综合施工队
涵及其他工程
四、施工准备及临时工程规划
临时工程与设施包括为实施永久性工程的各项相关的临时性工作台,如:临时道路;临时电力、电信、电讯线路的架设与维护;临时供水、排污系统的建设与维护以及其他相关的临时设施等。
第一节
(一)线路复测
如我单位中标,接到中标通知书后,立即组织测量队进驻工地,配合业主和监理工程师与设计单位办理交接桩手续,进行本标段范围内的中线和水平复测。
首先对全站仪、经纬仪、水平仪等测量仪器进行校验,保证仪器具有良好状态。根据设计所提供的导线控制桩、水准基点进行复测,复测同时与前后标段控制桩相联测。复测结果与设计提供定测结果不符时,须重新复测。如确认定测资料有误,通知设计单位到现场双方复测,予以确认。复测成果与定测结果相符,满足要求时,对设计所交的桩橛设置护桩。
依据施工平面图及现场考察情况,建设施工与管理所需的办公室、住房、医疗卫生、工作场地、工地试验室、消防设施等;建设材料区、盖板预制区,布置和安装水泥混凝土拌和设备。
第三节
一、设备、人员动员周期
我部严格遵照业主和我公司签订的施工合同的开工日期进行施工前期准备工作,包括临时设施的修建、安装、材料储备、机械设备的搬运及安装,人员前期动员等。

1
载货汽车
3t

4
自卸汽车
5t

10
洒水车
6000L

2
交流电弧焊机
32KV.A

2
三、材料的准备及运输
本工程所需材料
1、水泥:850吨
2、碎石:16000立方米
3、片石块石7000立方米
4、中砂:8000立方米
5、天然砂砾:1600立方米
6、钢筋:30吨
四、工期安排
根据本工程的工期和季节性的考虑,工期安排在春节前将土方的开挖和填筑完成,年后总体施工全面展开。
路面面层
2011年6月26-----2011年8月30日
其他工程:
2011年8月6日——2011年9月25日,
竣工整理:
2011年9月10日-----2011年9月30日,
第二章
本工程全线采用三级路设计,工程内容有:路基、路面、涵洞及旧桥加固等工程。
路面结构设计为:4cm中粒式沥青砼+18cm水泥白灰稳定砂砾(3:7:90)
