工期定额计算方法
- 格式:docx
- 大小:10.32 KB
- 文档页数:2
建设工程施工工期标准定额一、前言建设工程施工工期是评估工程进展和完成时间的重要指标,对于确保工程质量、成本和安全至关重要。
因此,制定工程施工工期标准定额是保证工程按时交付的重要措施之一。
本文将介绍建设工程施工工期标准定额的概念、内容及制定流程,以供参考。
二、概念工程施工工期标准定额是指在一定条件下,某一类建设工程的施工工期标准单位量。
通过对工程过程中不同工序的所需时间进行统计分析,得出标准定额,以便在实际施工中合理控制工期,提高工程进度和质量。
三、内容1. 工期标准定额的制定对象工期标准定额的制定对象包括建筑工程、市政工程、水利工程等各类建设工程。
不同种类的工程在施工工期上有一定的区别,因此需要针对不同类型的工程进行分类制定。
2. 工期标准定额的内容工期标准定额包括以下几个方面的内容:(1)施工工期基本单位量:即不同工程施工过程中所需的基本工期单位量,如基础施工、主体结构施工、装饰装修施工等。
(2)工程特性及特殊要求:在工期标准定额中应对工程的特性和特殊要求进行详细说明,以便施工方在实际操作中做好相应的准备工作。
(3)工期标准定额计算方法:工期标准定额的计算方法应具有科学性和合理性,以保证最终的工期标准定额达到实际施工的要求。
3. 工期标准定额的制定流程工期标准定额的制定流程主要包括以下几个环节:(1)收集资料:首先需要收集工程设计图纸、规范标准、历史数据等相关资料,以了解工程的基本情况。
(2)分析研究:在收集资料的基础上,需要对工程的施工工序和工期进行分析研究,确定各个工序的施工时间及所需资源。
(3)制定标准定额:根据分析研究的结果,制定工期标准定额,并对其进行评审和修订。
(4)发布实施:最后将制定的工期标准定额进行发布实施,并对其进行监督和检查,以确保施工工期的准确性和可操作性。
四、结论工期标准定额是建设工程施工工期管理的重要工具,通过制定工期标准定额,可以有效控制工程施工过程中的工期,提高工程质量和效率。

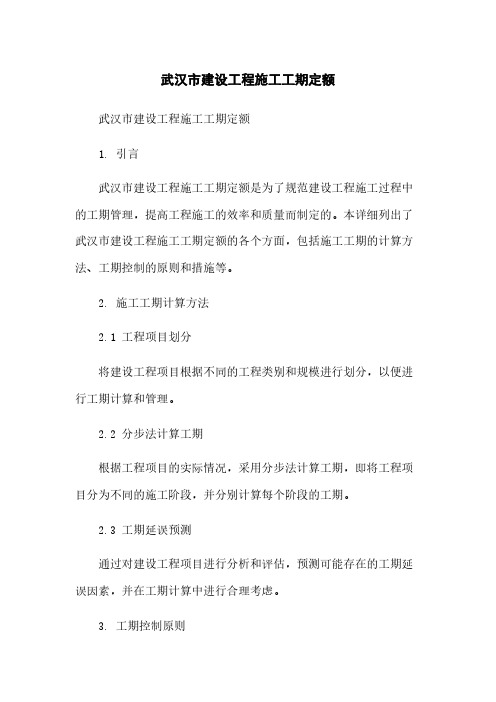

武汉市建设工程施工工期定额武汉市建设工程施工工期定额1. 引言武汉市建设工程施工工期定额是为了规范建设工程施工过程中的工期管理,提高工程施工的效率和质量而制定的。
本详细列出了武汉市建设工程施工工期定额的各个方面,包括施工工期的计算方法、工期控制的原则和措施等。
2. 施工工期计算方法2.1 工程项目划分将建设工程项目根据不同的工程类别和规模进行划分,以便进行工期计算和管理。
2.2 分步法计算工期根据工程项目的实际情况,采用分步法计算工期,即将工程项目分为不同的施工阶段,并分别计算每个阶段的工期。
2.3 工期延误预测通过对建设工程项目进行分析和评估,预测可能存在的工期延误因素,并在工期计算中进行合理考虑。
3. 工期控制原则3.1 合理安排施工进度根据工程项目的设计和施工条件,合理安排施工进度,保证工程施工的顺利进行。
3.2 提前预留工期考虑到可能存在的不可控因素,需要提前预留一定的工期,以应对突发情况和工程变更。
3.3 工期监督和检查建立完善的工期监督和检查机制,对施工过程进行实时监控,及时发现和处理工期延误问题。
4. 工期控制措施4.1 资源调配合理调配施工所需的人力、物力和财力资源,保证施工进度的顺利推进。
4.2 进度计划管理制定详细的施工进度计划,并根据实际情况进行调整和优化,实现工期的控制和管理。
4.3 风险管理对可能影响工期的风险进行评估和管理,提前采取相应的措施,防范和应对潜在的工期延误风险。
5. 附件本所涉及的附件如下:附件一:武汉市建设工程施工工期计算表附件二:武汉市建设工程施工进度计划表附件三:相关法律法规6. 法律名词及注释本所涉及的法律名词及注释如下:法律名词一:《中华人民共和国建设工程法》- 该法规定了建设工程施工的相关法律责任和管理要求。
法律名词二:《建设工程施工管理条例》- 该条例详细规定了建设工程施工的各个环节的管理要求和程序。
工期定额计算方法
一、工期定额的选定:
发包方将全部内容进行发包,应执行单项工程工期;若发包方将工程的结构、装修等分段进行发包时应执行单位工程工期。
单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
单位工程分结构工程和装修工程:其中±0.00以下结构工程工期包括:基础挖土、±0.00以下结构工程、安装的配管工程内容;±0.00以上结构工程工期包括:±0.00以上结构、屋面及安装的配管工程内容。
装修工程工期包括:内装修、外装修及相应的机电安装工程。
二、工期计算方法:
无地下室工程:按首层建筑面积计算;
±0.00以下工程:
有地下室工程:按地下室建筑面积总和计算;
±0.00以上工程:按±0.00以上部分建筑面积总和计算;
总工期:按±0.00以下与±0.00以上工期之和计算;
影剧院、体育馆工程:不分±0.00以下、以上,按整体建筑面积总和计算;
装修工程工期:不分±0.00以下、以上,按装修部分建筑面积和计算。
按最新工期定额工期计算实例与方法一、单项工程层数超出定额项目中所列层数时,如何计算工期单项工程层数超出本定额时,工期可按定额中最高相邻层数的工期差值增加。
最高相邻层数的工期差值是指最高相邻层所对应的建筑面积的工期差值。
例1:某住宅工程为全现浇结构,±0.00以上22层,建筑面积27500㎡,±0.00以下2层,建筑面积2500㎡。
(该工程地处Ⅱ类地区、土壤类别为Ⅲ类土)工期计算如下:1、查定额编号:1-152层地下室3000㎡以内170天1-14520层30000㎡以内505天1-14018层30000㎡以内475天2、计算相邻层数差的工期差值:505-475=30天3、该工程总工期为:170+505+30=705天(暂不考虑江苏省建设厅苏建定(2000)283号文,即暂不考虑定额的调减,下同)二、单项工程建筑面积超过定额项目中所列面积,如何计算按定额项目中所列建筑面积最在档次计算,超出不再增加面差工期。
例2:某住宅I程为内浇外砌结构,±0.00以上6层,建筑面积9600㎡,±0.00以下l层,建筑面积1600㎡。
(该工程地处Ⅱ类地区、土壤类别为Ⅲ类土)工期计算如下:1、查定额编号;1-121层地下室1000㎡以外115天1-656层7000㎡以外195天2、该工程总工期为:115+195=310天三、一个承包方同时承包几个单项,如何计算工期一个承包方同时承包2个以上(含2个)单项工程时,工期的计算:以一个单项工程的最大工期为基数,加其它单项工程工期总和暴相应系数计算。
加一个乘0.35系数;加2个乘0.2系数;加3个乘0.15系数;4个以上的单项工程不另增加工期。
例3:某建筑公司同时承包3栋住宅工程,其中l栋为全现浇结构,±0.00以上l8层,建筑面积12000㎡,±0.00以下l层,建筑面积660㎡。
另两栋均为砖混结构6层,无地下室,带形基础,每栋建筑面积均为4200㎡,其中首层建筑面积为7000㎡。
定额工期的确定我国现行的定额工期执行建设部颁发的《全国统一建筑安装工程工期定额》(2000年版)。
鉴于全国各地经济发展水平与施工条件对施工工期影响不同,给予了各地区建设行政主管部门一定的定额水平调整权,调整幅度不超过15%。
江苏省根据2000年《工期定额》的有关规定,结合本省实际,以苏建定[2000]283号文对定额工期做以下调整:(1) 民用建筑工程中单项工程:±0.00以下工程按2000年国家定额工期调减5%;±0.00以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆工程均按2000国家工期定额执行,不作调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%。
(2) 民用建筑工程中单位工程:±0.00以下结构工程,按定额工期调减5%;±0.00以上结构工程,宾馆、饭店及其他建筑的装修工程均按定额工期调减10%。
(3) 工业建筑工程:单层厂房、多层厂房、降压站、冷冻机房、冷库、冷藏间、空压机房、变电室、开闭所、锅炉房工程均按定额工期调减10%。
(4) 其他建筑工程:地下汽车库、汽车库、仓库、独立地下工程、服务用房、停车场、园林庭院、构筑物工程均按定额工期调减5%。
(5) 专业工程:设备安装工程中电梯安装工程的工期不变,其余均调减5%。
机械施工工程中构件吊装、网架吊装、机械土方、机械打桩、钻孔灌注桩、人工挖孔桩工程按定额执行不调。
调整后的工期作为建设单位和施工单位确定建筑安装工程工期的依据。
如建设单位要求的工期小于按上述规定调整后的工期,则应增加工程施工成本,计算赶工措施费,纳入合同价款。
赶工费的计算方法江苏省对于建筑工程,在2004计价表中给出的赶工费的指导性计价方法与标准是:住宅工程:比本省现行定额工期提前20%以内的,按分部分项工程费的2%~3.5%计;高层建筑工程:比本省现行定额工期提前25%以内的,按分部分项工程费的3%~4.5%计;一般框架、工业厂房等其他工程:比本省现行定额工期提前20%以内的,按分部分项工程费的2.5%~4%计。

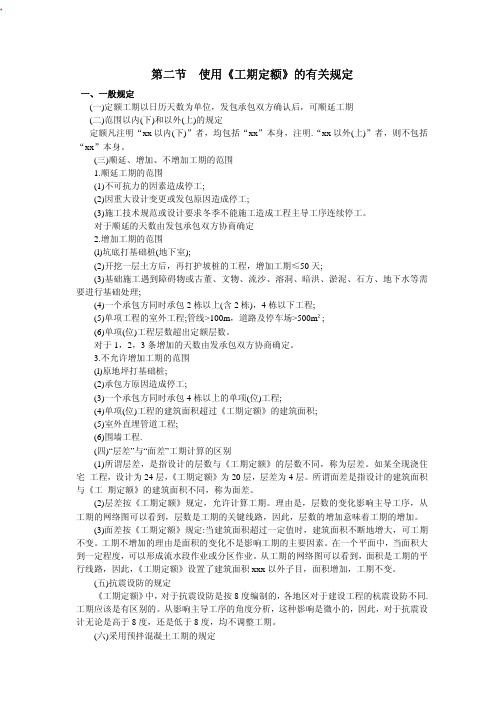

第二节使用《工期定额》的有关规定一、一般规定(一)定额工期以日历天数为单位,发包承包双方确认后,可顺延工期(二)范围以内(下)和以外(上)的规定定额凡注明“xx以内(下)”者,均包括“xx”本身,注明.“xx以外(上)”者,则不包括“xx”本身。
(三)顺延、增加、不增加工期的范围1.顺延工期的范围(1)不可抗力的因素造成停工;(2)因重大设计变更或发包原因造成停工;(3)施工技术规范或设计要求冬季不能施工造成工程主导工序连续停工。
对于顺延的天数由发包承包双方协商确定2.增加工期的范围(l)坑底打基础桩(地下室);(2)开挖一层土方后,再打护坡桩的工程,增加工期≤50天;(3)基础施工遇到障碍物或古董、文物、流沙、溶洞、暗洪、淤泥、石方、地下水等需要进行基础处理;(4)一个承包方同时承包2栋以上(含2栋),4栋以下工程;(5)单项工程的室外工程;管线>100m,道路及停车场>500m²;(6)单项(位)工程层数超出定额层数。
对于1,2,3条增加的天数由发承包双方协商确定。
3.不允许增加工期的范围(l)原地坪打基础桩;(2)承包方原因造成停工;(3)一个承包方同时承包4栋以上的单项(位)工程;(4)单项(位)工程的建筑面积超过《工期定额》的建筑面积;(5)室外直埋管道工程;(6)围墙工程.(四)“层差”与“面差”工期计算的区别(1)所谓层差,是指设计的层数与《工期定额》的层数不同,称为层差。
如某全现浇住宅工程,设计为24层,《工期定额》为20层,层差为4层。
所谓面差是指设计的建筑面积与《工期定额》的建筑面积不同,称为面差。
(2)层差按《工期定额》规定,允许计算工期。
理由是,层数的变化影响主导工序,从工期的网络图可以看到,层数是工期的关键线路,因此,层数的增加意味着工期的增加。
(3)面差按《工期定额》规定:当建筑面积超过一定值时,建筑面积不断地增大,可工期不变。
工期不增加的理由是面积的变化不是影响工期的主要因素。
建设工程定额工期核定方法及依据公司内部档案编码:[OPPTR-OPPT28-OPPTL98-OPPNN08]建设工程定额工期核定方法及依据(兴化市建设局)一、工期定额的选定:发包方将全部内容进行发包,应执行单项工程工期;若发包方将工程的结构、装修等分段进行发包时应执行单位工程工期。
单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
单位工程分结构工程和装修工程:其中±以下结构工程工期包括:基础挖土、±以下结构工程、安装的配管工程内容;±以上结构工程工期包括:±以上结构、屋面及安装的配管工程内容。
装修工程工期包括:内装修、外装修及相应的机电安装工程。
二、工期计算方法:无地下室工程:按首层建筑面积计算;±以下工程:有地下室工程:按地下室建筑面积总和计算;±以上工程:按±以上部分建筑面积总和计算;总工期:按±以下与±以上工期之和计算;影剧院、体育馆工程:不分±以下、以上,按整体建筑面积总和计算; 装修工程工期:不分±以下、以上,按装修部分建筑面积和计算。
三、定额工期的调整:[省建设厅苏建定(2000)283号文]单项工程:±以下工程按2000年国家定额工期调减5%;±以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆均按2000年国家工期定额执行,不作调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%。
单位工程:±以下结构工程,按定额工期调减5%;±以上结构工程、宾馆饭店及其他建筑的装修工程均按定额工期调减10%。
四、工期定额对群体工程的规定:一个承包方同时承包2个以上(含2个)单项(位)工程时,工期的计算:以一个单项(位)工程的最大工期为基数,加其他单项(位)工程工期总和乘相应系数计算:加一个乘系数;加2个乘系数;加3个乘系数;4个以上的单项(位)工程不另增加工期。
如何计算一个工程的定额工期建筑工程的施工是有工期规定的,通常情况下发包人会与承包人在合同当中明确约定,具体是多长工期要根据实际情况来确定。
因此接下来将由我为您介绍关于如何计算一个工程的定额工期及其相关方面的知识,希望能够帮助大家解决相应的问题。
一、如何计算一个工程的定额工期单项工程从正式开工至按设计规定的全部工程内容建成,并达到竣工验收标准所用的实际施工天数。
影响工程建设施工工期的因素很多。
就整体来说有资金、设计、设备和技术装备、施工力量等方面问题。
就施工企业来说,要根据工程项目的特点、建设条件,处理好施工准备与开工、厂内与厂外、地下与地上、土建与安装、主体与辅助、附属工程之间关系,以天时地利条件,采取适宜措施,加快建设进程,缩短施工期。
二、工程发包的方式包括哪几种建筑工程依法实行招标发包,对不适用招标发包的可以直接发包。
由此可见,建筑工程施工的发包方式有两种:招标发包、直接发包。
1、招标发包。
是指由建设单位设定标的并编制反映其建设内容与要求的合同文件,吸引承包人参与竞争,按照特定程序择优选择,达成合意并签订合同。
招标发包是建筑工程发包的主要形式。
建筑工程的发包采用招标投标的方式,可以充分利用供求关系、价值规律和竞争机制。
在正常情况下通过招投标可以发挥两个积极作用:建设单位可以避免或减轻发包工程的风险,有效地控制工程工期、质量与投资;可以促使承包人不断采用先进技术,提高经营管理水平,努力降低工程成本。
建设工程的发包承包主要采用招标投标方式来进行,只有那些不宜于招标投标的保密工程、特殊专业工程或施工条件特殊的工程,才采用直接发包(即委托)的方式。
具体的适用招标发包的工程范围。
根据《招标投标法》附则的有关规定,涉及国家安全、国家秘密、抢险救灾或者属于利用扶贫资金实行以工代赈,需要使用农民工等特殊情况,不适宜进行招标投标的项目,按照国家有关规定可以不进行招标。
2、直接发包。
是指由发包人直接选定特定的承包人,与其进行直接协商谈判,对工程建设达成一致协议后,与其签订建筑工程承包合同的发包方式。
工期定额计算,你根据工程实际情况自己计算。
一般都不用project的进度计划。
简单分阶段如:挖槽25天,基础120天,地上每层12天,屋面15天、二次结构60天、内装120天、外装90天、设备安装50天等等。
自己根据工程实际情况自己计算确定。
工期定额:一般民用建筑建筑安装工程说明一、本章定额是以原国家建工总局一九八一年制定的《建筑安装工程工期定额》(草案)为基础,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,结合各地工期定额试行情况,在广泛调查研究的基础上,本着平均先进、经济合理的原则修订的。
二、由于我国幅员辽阔,各地自然条件差别较大,同类工程的建筑设备和实物工程量不同,故将全国划分Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南;Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏;Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于自然条件不同也可按工期定额地区类别划分原则,由省、自治区建设主管部门划分类区,报建设部批准后,分别执行两种地区类别的工期定额。
三、本章定额以日历天(月)为单位。
单位工程的工期指从基础工程破土开工起至完成全部工程设计或定额子目规定的内容,并达到国家验收标准止的全部日历天数。
四、实行冬期施工的地区,由于施工技术不允许或经济不合理,不能继续施工的,经建设(发包)单位同意,可按实际停工天数顺延工期,但顺延天数Ⅱ类地区不得超过采暖期的40%,Ⅲ类地区不得超过50%。
五、本定额是按各类地区情况综合考虑的,由于各地工业发展水平和施工条件不同,给予广西、宁夏、内蒙、西藏、新疆、贵州、云南、青海、黑龙江等九个省、自治区城乡建设主管部门15%以内的定额水平调整权;给予其它省、直辖市城乡建设主管部门10%以内的定额水平调整权。
各省、自治区、直辖市城乡建设主管部门可按上述规定,制定实施细则,报建设部备案。
序号类别定额编号层数或名称建筑面积或规格结构类型(装修标准)1类1+-0.00以上综合楼工程1-6491500以内砖混结构70 2+-0.00以上综合楼工程1-65011000以内砖混结构80 3+-0.00以上综合楼工程1-65111000以外砖混结构95 4+-0.00以上综合楼工程1-6522500 以内砖混结构90 5+-0.00以上综合楼工程1-65321000以内砖混结构100 6+-0.00以上综合楼工程1-65422000以内砖混结构110 7+-0.00以上综合楼工程1-65522000以外砖混结构125 8+-0.00以上综合楼工程1-65631000以内砖混结构120 9+-0.00以上综合楼工程1-65732000以内砖混结构130 10+-0.00以上综合楼工程1-65833000以内砖混结构140 11+-0.00以上综合楼工程1-65933000以外砖混结构155 12+-0.00以上综合楼工程1-66042000以内砖混结构150 13+-0.00以上综合楼工程1-66143000以内砖混结构160 14+-0.00以上综合楼工程1-66245000以内砖混结构175 15+-0.00以上综合楼工程1-66345000以外砖混结构190 16+-0.00以上综合楼工程1-66453000以内砖混结构180 17+-0.00以上综合楼工程1-66555000以内砖混结构195 18+-0.00以上综合楼工程1-66655000以外砖混结构210 19+-0.00以上综合楼工程1-66763000以内砖混结构200 20+-0.00以上综合楼工程1-66865000以内砖混结构215 21+-0.00以上综合楼工程1-66967000以内砖混结构235 22+-0.00以上综合楼工程1-67067000以外砖混结构255 23+-0.00以上综合楼工程1-67173000以内砖混结构225 24+-0.00以上综合楼工程1-67275000以内砖混结构240 25+-0.00以上综合楼工程1-67377000以内砖混结构260 26+-0.00以上综合楼工程1-67477000以外砖混结构285 27+-0.00以上综合楼工程1-6758以下5000以内全现浇结构230 28+-0.00以上综合楼工程1-6768以下7000以内全现浇结构245 29+-0.00以上综合楼工程1-6778以下10000以内全现浇结构265 30+-0.00以上综合楼工程1-6788以下15000以内全现浇结构285 31+-0.00以上综合楼工程1-6798以下15000以外全现浇结构305 32+-0.00以上综合楼工程1-68010以下7000以内全现浇结构275 33+-0.00以上综合楼工程1-68110以下10000以内全现浇结构295 34+-0.00以上综合楼工程1-68210以下15000以内全现浇结构310 35+-0.00以上综合楼工程1-68310以下20000以内全现浇结构335 36+-0.00以上综合楼工程1-68410以下20000以外全现浇结构360 37+-0.00以上综合楼工程1-68512以下10000以内全现浇结构320 38+-0.00以上综合楼工程1-68612以下15000以内全现浇结构340 39+-0.00以上综合楼工程1-68712以下20000以内全现浇结构365 40+-0.00以上综合楼工程1-68812以下25000以内全现浇结构385 41+-0.00以上综合楼工程1-68912以下25000以外全现浇结构410 42+-0.00以上综合楼工程1-69014以下10000以内全现浇结构350 43+-0.00以上综合楼工程1-69114以下15000以内全现浇结构370 44+-0.00以上综合楼工程1-69214以下20000以内全现浇结构390 45+-0.00以上综合楼工程1-69314以下25000以内全现浇结构41547+-0.00以上综合楼工程1-69516以下10000以内全现浇结构380 48+-0.00以上综合楼工程1-69616以下15000以内全现浇结构395 49+-0.00以上综合楼工程1-69716以下20000以内全现浇结构420 50+-0.00以上综合楼工程1-69816以下25000以内全现浇结构445 51+-0.00以上综合楼工程1-69916以下25000以外全现浇结构470 52+-0.00以上综合楼工程1-70018以下15000以内全现浇结构425 53+-0.00以上综合楼工程1-70118以下20000以内全现浇结构450 54+-0.00以上综合楼工程1-70218以下25000以内全现浇结构475 55+-0.00以上综合楼工程1-70318以下30000以内全现浇结构495 56+-0.00以上综合楼工程1-70418以下30000以外全现浇结构520 57+-0.00以上综合楼工程1-70520以下15000以内全现浇结构460 58+-0.00以上综合楼工程1-70620以下20000以内全现浇结构480 59+-0.00以上综合楼工程1-70720以下25000以内全现浇结构505 60+-0.00以上综合楼工程1-70820以下30000以内全现浇结构530 61+-0.00以上综合楼工程1-70920以下30000以内全现浇结构555 62+-0.00以上综合楼工程1-71022以下15000以内全现浇结构490 63+-0.00以上综合楼工程1-71122以下20000以内全现浇结构515 64+-0.00以上综合楼工程1-71222以下25000以内全现浇结构540 65+-0.00以上综合楼工程1-71322以下30000以内全现浇结构565 66+-0.00以上综合楼工程1-71422以下30000以外全现浇结构585 67+-0.00以上综合楼工程1-71524以下20000以内全现浇结构550 68+-0.00以上综合楼工程1-71624以下25000以内全现浇结构575 69+-0.00以上综合楼工程1-71724以下30000以内全现浇结构595 70+-0.00以上综合楼工程1-71824以下30000以内全现浇结构620 71+-0.00以上综合楼工程1-71926以下20000以内全现浇结构585 72+-0.00以上综合楼工程1-72026以下25000以内全现浇结构610 73+-0.00以上综合楼工程1-72126以下30000以内全现浇结构635 74+-0.00以上综合楼工程1-72226以下30000以外全现浇结构665 75+-0.00以上综合楼工程1-7236以下3000以内现浇框架结构245 76+-0.00以上综合楼工程1-7246以下5000以内现浇框架结构260 77+-0.00以上综合楼工程1-7256以下7000以内现浇框架结构275 78+-0.00以上综合楼工程1-7266以下7000以外现浇框架结构295 79+-0.00以上综合楼工程1-7278以下5000以内现浇框架结构325 80+-0.00以上综合楼工程1-7288以下7000以内现浇框架结构340 81+-0.00以上综合楼工程1-7298以下10000以内现浇框架结构360 82+-0.00以上综合楼工程1-7308以下15000以内现浇框架结构385 83+-0.00以上综合楼工程1-7318以下15000以外现浇框架结构410 84+-0.00以上综合楼工程1-73210以下7000以内现浇框架结构370 85+-0.00以上综合楼工程1-73310以下10000以内现浇框架结构385 86+-0.00以上综合楼工程1-73410以下15000以内现浇框架结构410 87+-0.00以上综合楼工程1-73510以下20000以内现浇框架结构435 88+-0.00以上综合楼工程1-73610以下20000以外现浇框架结构465 89+-0.00以上综合楼工程1-73712以下10000以内现浇框架结构420 90+-0.00以上综合楼工程1-73812以下15000以内现浇框架结构445 91+-0.00以上综合楼工程1-73912以下20000以内现浇框架结构470 92+-0.00以上综合楼工程1-74012以下25000以内现浇框架结构49594+-0.00以上综合楼工程1-74214以下10000以内现浇框架结构455 95+-0.00以上综合楼工程1-74314以下15000以内现浇框架结构475 96+-0.00以上综合楼工程1-74414以下20000以内现浇框架结构500 97+-0.00以上综合楼工程1-74514以下25000以内现浇框架结构530 98+-0.00以上综合楼工程1-74614以下25000以外现浇框架结构565 99+-0.00以上综合楼工程1-74716以下10000以内现浇框架结构495 100+-0.00以上综合楼工程1-74816以下15000以内现浇框架结构520 101+-0.00以上综合楼工程1-74916以下20000以内现浇框架结构545 102+-0.00以上综合楼工程1-75016以下25000以内现浇框架结构575 103+-0.00以上综合楼工程1-75116以下25000以外现浇框架结构595 104+-0.00以上综合楼工程1-75218以下15000以内现浇框架结构560 105+-0.00以上综合楼工程1-75318以下20000以内现浇框架结构580 106+-0.00以上综合楼工程1-75418以下25000以内现浇框架结构610 107+-0.00以上综合楼工程1-75518以下30000以内现浇框架结构645 108+-0.00以上综合楼工程1-75618以下30000以外现浇框架结构680 109+-0.00以上综合楼工程1-75720以下15000以内现浇框架结构600 110+-0.00以上综合楼工程1-75820以下20000以内现浇框架结构625 111+-0.00以上综合楼工程1-75920以下25000以内现浇框架结构655 112+-0.00以上综合楼工程1-76020以下30000以内现浇框架结构685 113+-0.00以上综合楼工程1-76122以下30000以外现浇框架结构720 114+-0.00以上综合楼工程1-76222以下15000以内现浇框架结构645 115+-0.00以上综合楼工程1-76322以下20000以内现浇框架结构670 116+-0.00以上综合楼工程1-76422以下25000以内现浇框架结构695 117+-0.00以上综合楼工程1-76522以下30000以内现浇框架结构730 118+-0.00以上综合楼工程1-76622以下30000以外现浇框架结构760 119+-0.00以上综合楼工程1-76724以下20000以内现浇框架结构710 120+-0.00以上综合楼工程1-76824以下250000以内现浇框架结构740 121+-0.00以上综合楼工程1-76924以下30000以内现浇框架结构770 122+-0.00以上综合楼工程1-77024以下35000以内现浇框架结构805 123+-0.00以上综合楼工程1-77124以下35000以外现浇框架结构840 124+-0.00以上综合楼工程1-7726以下3000以内预制框架结构225 125+-0.00以上综合楼工程1-7736以下5000以内预制框架结构240 126+-0.00以上综合楼工程1-7746以下7000以内预制框架结构255 127+-0.00以上综合楼工程1-7756以下7000以外预制框架结构275 128+-0.00以上综合楼工程1-7768以下5000以内预制框架结构305 129+-0.00以上综合楼工程1-7778以下7000以内预制框架结构320 130+-0.00以上综合楼工程1-7788以下10000以内预制框架结构340 131+-0.00以上综合楼工程1-7798以下15000以内预制框架结构365 132+-0.00以上综合楼工程1-7808以下15000以外预制框架结构390 133+-0.00以上综合楼工程1-78110以下7000以内预制框架结构350 134+-0.00以上综合楼工程1-78210以下10000以内预制框架结构370 135+-0.00以上综合楼工程1-78310以下15000以内预制框架结构390 136+-0.00以上综合楼工程1-78410以下20000以内预制框架结构415 137+-0.00以上综合楼工程1-78510以下20000以外预制框架结构445 138+-0.00以上综合楼工程1-78612以下10000以内预制框架结构400 139+-0.00以上综合楼工程1-78712以下15000以内预制框架结构425140+-0.00以上综合楼工程1-78812以下20000以内预制框架结构450 141+-0.00以上综合楼工程1-78912以下25000以内预制框架结构475 142+-0.00以上综合楼工程1-79012以下25000以外预制框架结构505 143+-0.00以上综合楼工程1-79114以下10000以内预制框架结构435 144+-0.00以上综合楼工程1-79214以下15000以内预制框架结构460 145+-0.00以上综合楼工程1-79314以下20000以内预制框架结构485 146+-0.00以上综合楼工程1-79414以下25000以内预制框架结构510 147+-0.00以上综合楼工程1-79514以下25000以外预制框架结构540 148+-0.00以上综合楼工程1-79616以下10000以内预制框架结构475 149+-0.00以上综合楼工程1-79716以下15000以内预制框架结构500 150+-0.00以上综合楼工程1-79816以下20000以内预制框架结构525 151+-0.00以上综合楼工程1-79916以下25000以内预制框架结构550 152+-0.00以上综合楼工程1-80016以下25000以外预制框架结构575 153+-0.00以上综合楼工程1-80118以下15000以内预制框架结构535 154+-0.00以上综合楼工程1-80218以下20000以内预制框架结构560 155+-0.00以上综合楼工程1-80318以下25000以内预制框架结构585 156+-0.00以上综合楼工程1-80418以下30000以内预制框架结构620 157+-0.00以上综合楼工程1-80518以下30000以外预制框架结构655 158+-0.00以上综合楼工程1-80620以下15000以内预制框架结构575 159+-0.00以上综合楼工程1-80720以下25000以内预制框架结构600 160+-0.00以上综合楼工程1-80820以下25000以内预制框架结构630 161+-0.00以上综合楼工程1-80920以下30000以内预制框架结构665 162+-0.00以上综合楼工程1-81020以下30000以外预制框架结构695 163+-0.00以上综合楼工程1-81122以下15000以内预制框架结构620 164+-0.00以上综合楼工程1-81222以下20000以内预制框架结构645 165+-0.00以上综合楼工程1-81322以下25000以内预制框架结构670 166+-0.00以上综合楼工程1-81422以下30000以内预制框架结构705 167+-0.00以上综合楼工程1-81522以下30000以外预制框架结构740 168+-0.00以上综合楼工程1-81624以下20000以内预制框架结构685 169+-0.00以上综合楼工程1-81724以下25000以内预制框架结构715 170+-0.00以上综合楼工程1-81824以下30000以内预制框架结构750 171+-0.00以上综合楼工程1-81924以下35000以内预制框架结构780 172+-0.00以上综合楼工程1-82024以下35000以外预制框架结构815 173+-0.00以上综合楼工程1-8218以下5000以内滑模结构205 174+-0.00以上综合楼工程1-8228以下7000以内滑模结构220 175+-0.00以上综合楼工程1-8238以下10000以内滑模结构240 176+-0.00以上综合楼工程1-8248以下15000以内滑模结构260 177+-0.00以上综合楼工程1-8258以下15000以外滑模结构285 178+-0.00以上综合楼工程1-82610以下7000以内滑模结构250 179+-0.00以上综合楼工程1-82710以下10000以内滑模结构270 180+-0.00以上综合楼工程1-82810以下15000以内滑模结构290 181+-0.00以上综合楼工程1-82910以下20000以内滑模结构310 182+-0.00以上综合楼工程1-83010以下20000以外滑模结构335 183+-0.00以上综合楼工程1-83112以下10000以内滑模结构295 184+-0.00以上综合楼工程1-83212以下15000以内滑模结构315 185+-0.00以上综合楼工程1-83312以下20000以内滑模结构340 186+-0.00以上综合楼工程1-83412以下25000以内滑模结构365187+-0.00以上综合楼工程1-83512以下25000以外滑模结构385 188+-0.00以上综合楼工程1-83614以下10000以内滑模结构325 189+-0.00以上综合楼工程1-83714以下15000以内滑模结构345 190+-0.00以上综合楼工程1-83814以下20000以内滑模结构370 191+-0.00以上综合楼工程1-83914以下25000以内滑模结构390 192+-0.00以上综合楼工程1-84014以下25000以外滑模结构415 193+-0.00以上综合楼工程1-84116以下10000以内滑模结构355 194+-0.00以上综合楼工程1-84216以下15000以内滑模结构375 195+-0.00以上综合楼工程1-84316以下20000以内滑模结构390 196+-0.00以上综合楼工程1-84416以下25000以内滑模结构420 197+-0.00以上综合楼工程1-84516以下25000以外滑模结构445 198+-0.00以上综合楼工程1-84618以下15000以内滑模结构400 199+-0.00以上综合楼工程1-84718以下20000以内滑模结构425 200+-0.00以上综合楼工程1-84818以下25000以内滑模结构450 201+-0.00以上综合楼工程1-84918以下30000以内滑模结构475 202+-0.00以上综合楼工程1-85018以下30000以外滑模结构495 203+-0.00以上综合楼工程1-85120以下15000以内滑模结构435 204+-0.00以上综合楼工程1-85220以下20000以内滑模结构460 205+-0.00以上综合楼工程1-85320以下25000以内滑模结构480 206+-0.00以上综合楼工程1-85420以下30000以内滑模结构505 207+-0.00以上综合楼工程1-85520以下30000以外滑模结构530 208+-0.00以上综合楼工程1-85622以下15000以内滑模结构470 209+-0.00以上综合楼工程1-85722以下20000以内滑模结构490 210+-0.00以上综合楼工程1-85822以下25000以内滑模结构515 211+-0.00以上综合楼工程1-85922以下30000以内滑模结构540 212+-0.00以上综合楼工程1-86022以下30000以外滑模结构565 213+-0.00以上综合楼工程1-86124以下20000以内滑模结构525 214+-0.00以上综合楼工程1-86224以下25000以内滑模结构550 215+-0.00以上综合楼工程1-86324以下30000以内滑模结构570 216+-0.00以上综合楼工程1-86424以下30000以外滑模结构595 217+-0.00以上综合楼工程1-86526以下20000以内滑模结构565 218+-0.00以上综合楼工程1-86626以下25000以内滑模结构585 219+-0.00以上综合楼工程1-86726以下30000以内滑模结构610 220+-0.00以上综合楼工程1-86826以下30000以外滑模结构640 221+-0.00以上综合楼工程1-869420000以内内浇外砌结构135 222+-0.00以上综合楼工程1-870430000以内内浇外砌结构140 223+-0.00以上综合楼工程1-871450000以内内浇外砌结构145 224+-0.00以上综合楼工程1-872450000以外内浇外砌结构155 225+-0.00以上综合楼工程1-873530000以内内浇外砌结构160 226+-0.00以上综合楼工程1-874550000以内内浇外砌结构170 227+-0.00以上综合楼工程1-875550000以外内浇外砌结构185 228+-0.00以上综合楼工程1-876630000以内内浇外砌结构185 229+-0.00以上综合楼工程1-877650000以内内浇外砌结构200 230+-0.00以上综合楼工程1-87867000以内内浇外砌结构210 231+-0.00以上综合楼工程1-87967000以外内浇外砌结构230 232+-0.00以上综合楼工程1-88073000以内内浇外砌结构210 233+-0.00以上综合楼工程1-88175000以内内浇外砌结构225234+-0.00以上综合楼工程1-88277000以内内浇外砌结构240 235+-0.00以上综合楼工程1-88377000以外内浇外砌结构260 236+-0.00以上综合楼工程1-88453000以内内浇外挂结构140 237+-0.00以上综合楼工程1-88555000以内内浇外挂结构150 238+-0.00以上综合楼工程1-88655000以外内浇外挂结构165 239+-0.00以上综合楼工程1-88763000以内内浇外挂结构165 240+-0.00以上综合楼工程1-88865000以内内浇外挂结构175 241+-0.00以上综合楼工程1-88967000以内内浇外挂结构190 242+-0.00以上综合楼工程1-89067000以外内浇外挂结构205 243+-0.00以上综合楼工程1-8918以下5000以内内浇外挂结构205 244+-0.00以上综合楼工程1-8928以下7000以内内浇外挂结构220 245+-0.00以上综合楼工程1-8938以下10000以内内浇外挂结构235 246+-0.00以上综合楼工程1-8948以下15000以内内浇外挂结构250 247+-0.00以上综合楼工程1-8958以下15000以外内浇外挂结构270 248+-0.00以上综合楼工程1-89610以下7000以内内浇外挂结构245 249+-0.00以上综合楼工程1-89710以下10000以内内浇外挂结构260 250+-0.00以上综合楼工程1-89810以下15000以内内浇外挂结构275 251+-0.00以上综合楼工程1-89910以下20000以内内浇外挂结构285 252+-0.00以上综合楼工程1-90010以下20000以外内浇外挂结构305 253+-0.00以上综合楼工程1-90112以下10000以内内浇外挂结构285 254+-0.00以上综合楼工程1-90212以下15000以内内浇外挂结构305 255+-0.00以上综合楼工程1-90312以下20000以内内浇外挂结构325 256+-0.00以上综合楼工程1-90412以下25000以内内浇外挂结构345 257+-0.00以上综合楼工程1-90512以下25000以外内浇外挂结构370 258+-0.00以上综合楼工程1-90614以下10000以内内浇外挂结构315 259+-0.00以上综合楼工程1-90714以下15000以内内浇外挂结构335 260+-0.00以上综合楼工程1-90814以下20000以内内浇外挂结构355 261+-0.00以上综合楼工程1-90914以下25000以内内浇外挂结构375 262+-0.00以上综合楼工程1-91014以下25000以外内浇外挂结构395 263+-0.00以上综合楼工程1-91116以下10000以内内浇外挂结构345 264+-0.00以上综合楼工程1-91216以下15000以内内浇外挂结构365 265+-0.00以上综合楼工程1-91316以下20000以内内浇外挂结构680 266+-0.00以上综合楼工程1-91416以下25000以内内浇外挂结构400 267+-0.00以上综合楼工程1-91516以下25000以外内浇外挂结构425 268+-0.00以上综合楼工程1-91618以下15000以内内浇外挂结构690 269+-0.00以上综合楼工程1-91718以下20000以内内浇外挂结构410 270+-0.00以上综合楼工程1-91818以下25000以内内浇外挂结构430 271+-0.00以上综合楼工程1-91918以下30000以内内浇外挂结构450 272+-0.00以上综合楼工程1-92018以下30000以外内浇外挂结构475 273+-0.00以上综合楼工程1-92120以下15000以内内浇外挂结构420 274+-0.00以上综合楼工程1-92220以下20000以内内浇外挂结构440 275+-0.00以上综合楼工程1-92320以下25000以内内浇外挂结构460 276+-0.00以上综合楼工程1-92420以下30000以内内浇外挂结构475 277+-0.00以上综合楼工程1-92520以下30000以外内浇外挂结构500 278+-0.00以上综合楼工程1-9264以下2000以内升板结构170 279+-0.00以上综合楼工程1-9274以下3000以内升板结构180 280+-0.00以上综合楼工程1-9284以下5000以内升板结构195281+-0.00以上综合楼工程1-9294以下5000以外升板结构210 282+-0.00以上综合楼工程1-9306以下3000以内升板结构240 283+-0.00以上综合楼工程1-9316以下5000以内升板结构255 284+-0.00以上综合楼工程1-9326以下7000以内升板结构270 285+-0.00以上综合楼工程1-9336以下7000以外升板结构290 286+-0.00以上综合楼工程1-9348以下5000以内升板结构315 287+-0.00以上综合楼工程1-9358以下7000以内升板结构330 288+-0.00以上综合楼工程1-9368以下10000以内升板结构350 289+-0.00以上综合楼工程1-9378以下15000以内升板结构375 290+-0.00以上综合楼工程1-9388以下15000以外升板结构400 291+-0.00以上综合楼工程1-93910以下7000以内升板结构360 292+-0.00以上综合楼工程1-94010以下10000以内升板结构380 293+-0.00以上综合楼工程1-94110以下15000以内升板结构400 294+-0.00以上综合楼工程1-94210以下20000以内升板结构425 295+-0.00以上综合楼工程1-94310以下20000以外升板结构455 296+-0.00以上综合楼工程1-94412以下10000以内升板结构410 297+-0.00以上综合楼工程1-94512以下15000以内升板结构435 298+-0.00以上综合楼工程1-94612以下20000以内升板结构460 299+-0.00以上综合楼工程1-94712以下25000以内升板结构485 300+-0.00以上综合楼工程1-94812以下25000以外升板结构5152类3类75908510010011595110105120115130130150125145135155145165160180155175165185180200195215185205200230220250210240225255245275265295235265250280270300295325240275255290275310295330320355285320305340325360350390375415335375355395380420405445430470365405385425410450435475460510 395435 415455 440490 465515 490540 445495 470520 495545 520570 545595 480530 505555 530580 555605 580640 515565 540590 565615 590650 615675 575635 600660 625685 650710 615675 640700 665725 695755 255285 270300 285315 305335 340370 355385 375405 400430 430470 385425 405445 430470 455495 485525 440480 465505 490530 520560550590 475515 500540 525565 555595 585635 515555 540580 565615 595645 625675 585635 610660 640690 675735 710770 630680 655715 685745 720780 755815 676735 700760 730790 765825 800870 745805 775845 810880 845915 880950 235265 250280 265295 285315 320350 335365 355385 380420 410450 365405 385425 410450 435475 465505 420460 445485470510 500540 530570 455495 480520 505545 535575 565605 495535 520560 545585 575615 605655 560600 585635 615665 650700 685735 605655 630685 660710 695745 730780 650700 675725 705755 740800 775835 720770 750810 785845 820880 855915 215245 230260 250280 270300 295325 260290 280310 300330 325355 350380 310340 330360 355385 380420405445 340370 360400 385425 410450 435475 370410 390430 415455 440480 465505 420460 445485 470510 495545 520570 455505 480530 505555 530580 555605 490540 515565 540590 565615 590640 550600 575625 600650 625685 590640 615675 640700 670730 140160 145165 150170 160190 165185 175195 190215 1902215 205230 220245 240265 220245 235260250275 270295 145170 155180 170195 170195 180205 165220 215245 215245 230260 245275 260290 280310 255285 270300 285315 300340 320360 300340 320360 340380 360400 385425 330370 350390 370410 390430 415465 360400 380420 400450 420470 445495 410460 430480 450500 470520 495545 440490 460510 480530 5500560 525585 175205 185215 200230220250 250280 265305 280320 300340 330370 345385 365405 390445 420470 375425 395445 420470 445495 475525 430480 455505 480530 510560 540590。

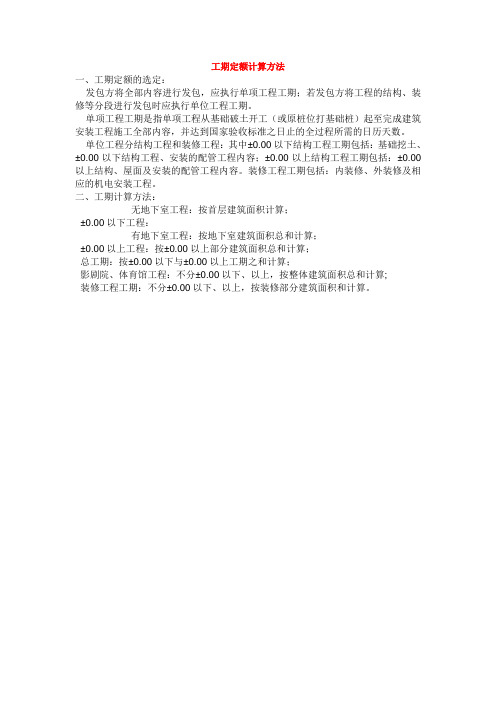

工期定额计算方法
一、工期定额的选定:
发包方将所有内容进行发包,应履行单项工程工期;若发包方将工程的构造、装饰平分段进行发包时应履行单位工程工期。
单项工程工期是指单项工程从基础破土动工(或原桩位打基础桩)起至达
成建筑安装工程施工所有内容,并达到国家查收标准之日止的全过程所需的日
历天数。
单位工程分构造工程和装饰工程:
此中±0.00以下构造工程工期包含:
基础挖土、±0.00以下构造工程、安装的配管工程内容;±0.00以上构造工程工期包含:
±0.00以上构造、屋面及安装的配管工程内容。
装饰工程工期包含:
内装饰、外装饰及相应的机电安装工程。
二、工期计算方法:
无地下室工程:
按首层建筑面积计算;
±0.00以下工程:
有地下室工程:
按地下室建筑面积总和计算;
± 0.00以上工程:
按±0.00以上部分建筑面积总和计算;
总工期:
按±0.00以下与±0.00以上工期之和计算;
影剧院、体育馆工程:
不分±0.00以下、以上,按整体建筑面积总和计算;装饰工程工期:不分±0.00以下、以上,按装饰部分建筑面积和计算。
