[2018年最新整理]建筑工程概预算
- 格式:ppt
- 大小:434.50 KB
- 文档页数:58
建筑工程概预算
建筑工程概预算:
1. 土建工程费用预算:
- 地基处理费用
- 基础工程费用(如地下室、地下管线、石台阶等)
- 结构工程费用(如混凝土框架、钢筋及砼造等)
- 装饰工程费用(如墙壁、天花板、地板等)
2. 安装工程费用预算:
- 电气工程费用(如电线、开关、插座等设备费用)
- 水暖工程费用(如水管、水龙头、卫生洁具等设备费用) - 暖通工程费用(如空调、暖气等设备费用)
- 通风工程费用(如排风扇、管道等设备费用)
3. 设备器材费用预算:
- 办公设备费用(如计算机、打印机、桌椅等)
- 厨房设备费用(如炉灶、冰箱、洗碗机等)
- 动力设备费用(如发电机、热水器等)
4. 材料费用预算:
- 混凝土材料费用(如水泥、砂石等)
- 钢材费用(如钢筋、钢板等)
- 木材费用(如木板、木方等)
- 砖瓦材料费用(如砖块、瓦片等)
5. 管理费用预算:
- 人工费用(如工程师、技工等)
- 招投标费用
- 运输费用
- 其他杂费(如文件印刷、报销等)
以上仅为建筑工程概预算的一部分,具体费用会根据项目的规模、特点和地区等因素而有所不同。
重视合理预算,有助于控制工程成本并保证项目顺利进行。
建筑工程概预算的计算建筑工程的概预算是指在工程初步设计和概念设计阶段,通过对建筑工程的主要构件和工程量进行估算,初步确定建筑工程总投资的预算。
概预算的编制对于工程的顺利进行至关重要,因此,合理、准确地计算建筑工程的概预算是每个建筑师和工程师都应具备的基本能力。
本文将介绍建筑工程概预算的计算方法和步骤。
一、建筑工程概预算的计算方法建筑工程概预算的计算方法一般包括以下几个方面:1. 工程量清单计算法工程量清单计算法是通过对建筑工程的各项工程量进行计算和估算,按照工程造价指标确定工程的总造价。
具体步骤为:a) 确定工程所需的主要构件和材料,包括土方开挖、砌体砌筑、预制构件安装等。
b) 根据设计图纸和施工方案,计算每个构件和材料的数量和规格。
c) 根据市场行情和工程造价指标,确定每个构件和材料的单价。
d) 将每个构件和材料的数量、规格和单价相乘,得到每个构件和材料的总价。
e) 将所有构件和材料的总价相加,得到工程的总造价。
2. 参数法参数法是根据已完成的类似建筑工程的造价指标和历史数据,通过对比和参考,估算新建工程的概预算。
具体步骤为:a) 查阅历史数据和类似工程的造价指标。
b) 根据建筑工程的特点和规模,确定和调整参数的数值。
c) 将参数与建筑工程的相关量进行相乘,得到工程的总造价。
3. 比例法比例法是根据建筑工程的总体造价和特定构件的比例关系,估算建筑工程的概预算。
具体步骤为:a) 确定建筑工程总体造价。
b) 根据类似工程或历史数据,确定建筑工程各个构件的造价比例。
c) 将总体造价与各个构件的比例进行相乘,得到各个构件的造价。
d) 将所有构件的造价相加,得到工程的总造价。
二、建筑工程概预算的计算步骤在具体计算建筑工程概预算时,可以按照以下步骤进行:1. 收集项目信息首先,收集并整理建筑工程的相关信息,包括设计图纸、施工方案、技术要求、合同条款等。
2. 确定工程范围根据项目信息,明确工程的范围和规模,包括建筑面积、楼层数、构件类型、装饰标准等。

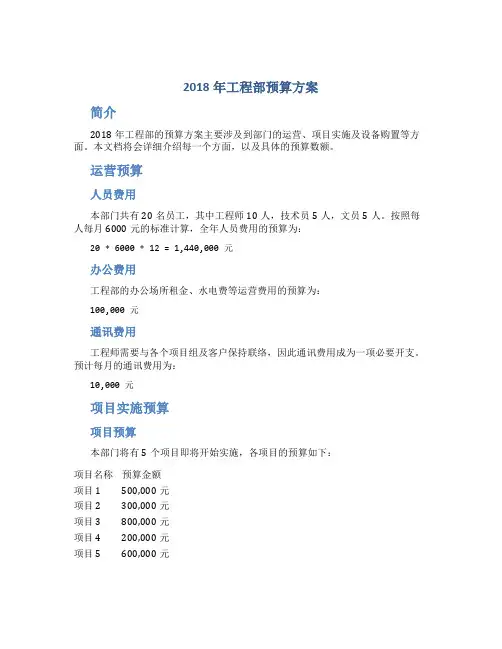

2018年工程部预算方案简介2018年工程部的预算方案主要涉及到部门的运营、项目实施及设备购置等方面。
本文档将会详细介绍每一个方面,以及具体的预算数额。
运营预算人员费用本部门共有20名员工,其中工程师10人,技术员5人,文员5人。
按照每人每月6000元的标准计算,全年人员费用的预算为:20 * 6000 * 12 = 1,440,000 元办公费用工程部的办公场所租金、水电费等运营费用的预算为:100,000 元通讯费用工程师需要与各个项目组及客户保持联络,因此通讯费用成为一项必要开支。
预计每月的通讯费用为:10,000 元项目实施预算项目预算本部门将有5个项目即将开始实施,各项目的预算如下:项目名称预算金额项目1 500,000元项目2 300,000元项目3 800,000元项目4 200,000元项目5 600,000元项目人员费用每个项目共分配2名工程师和1名技术员,按照每人每月6000元计算,每个项目的人员费用为:(2 * 6000 + 1 * 4000) * 12 = 216,000 元项目材料费用每个项目所需的材料费用不同,具体如下:项目名称材料费用项目1 50,000元项目2 30,000元项目3 80,000元项目4 20,000元项目5 60,000元项目外包费用针对某些特殊项目,需要委托外部公司进行实施。
每个项目的外包费用如下:项目名称外包费用项目1 100,000元项目2 60,000元项目3 160,000元项目4 40,000元项目5 120,000元设备购置预算服务器工程部将购置4台服务器,用于存储和处理项目数据。
预算金额为:150,000元电脑为保持员工的工作效率,每个员工将配备一台电脑。
共计购置15台电脑,预算金额为:75,000元总结根据以上三个方面的预算内容计算得出2018年工程部的总预算如下:人员费用:1,440,000元办公费用:100,000元通讯费用:10,000元项目预算:2,400,000元项目人员费用:1,080,000元项目材料费用:240,000元项目外包费用:480,000元服务器购置费用:150,000元电脑购置费用:75,000元总预算:5,015,000元。
建筑工程概预算
建筑工程概预算是对一项建筑工程所需的资金进行预先估算和编制的预算计划。
它是在进行工程设计和详细设计之前编制的,用于评估项目的可行性和确定项目的经济投资规模。
建筑工程概预算通常包括以下内容:
1. 工程规模和概况:包括工程的基本信息、用途、建筑面积、建筑层数、建筑形式等。
2. 工程造价估算:包括建筑工程的各项费用,如土建工程费、设备设施费、安装工程费、装饰装修费、软装费等。
3. 工程材料价格估算:包括各种建筑材料的价格、数量、用量等。
4. 人工费用估算:包括施工人员的工资、福利、保险费用等。
5. 监理费用估算:包括工程监理所需的费用,如监理人员的费用、劳务费用等。
6. 设计费用估算:包括工程设计所需的费用,如设计人员的费用、设计软件的费用等。
7. 其他费用估算:包括工程所需的其他费用,如工程交通费、差旅费、材料运输费等。
建筑工程概预算的编制需要根据具体项目的要求和特点进行,通常需要进行调研、数据收集、价格分析和估算等工作。
预算编制的准确性和合理性对于项目的顺利进行和预算控制非常重要。

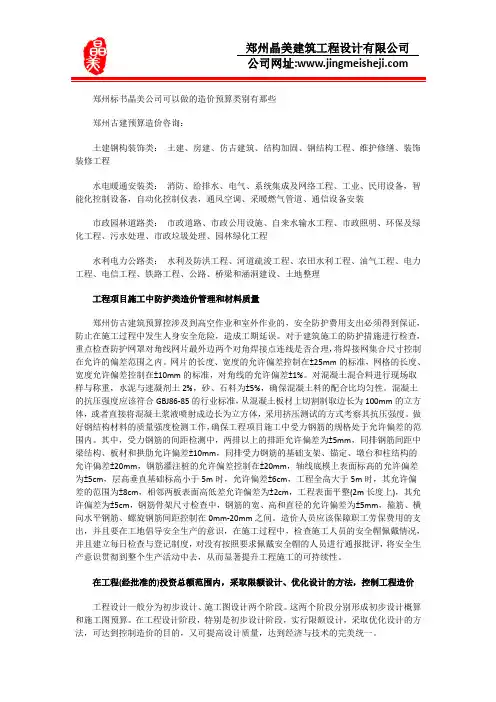

郑州标书晶美公司可以做的造价预算类别有那些郑州古建预算造价咨询:土建钢构装饰类:土建、房建、仿古建筑、结构加固、钢结构工程、维护修缮、装饰装修工程水电暖通安装类:消防、给排水、电气、系统集成及网络工程、工业、民用设备,智能化控制设备,自动化控制仪表,通风空调、采暖燃气管道、通信设备安装市政园林道路类:市政道路、市政公用设施、自来水输水工程、市政照明、环保及绿化工程、污水处理、市政垃圾处理、园林绿化工程水利电力公路类:水利及防洪工程、河道疏浚工程、农田水利工程、油气工程、电力工程、电信工程、铁路工程、公路、桥梁和涵洞建设、土地整理工程项目施工中防护类造价管理和材料质量郑州仿古建筑预算控涉及到高空作业和室外作业的,安全防护费用支出必须得到保证,防止在施工过程中发生人身安全危险,造成工期延误。
对于建筑施工的防护措施进行检查,重点检查防护网罩对角线网片最外边两个对角焊接点连线是否合理,将焊接网集合尺寸控制在允许的偏差范围之内。
网片的长度、宽度的允许偏差控制在±25mm的标准,网格的长度、宽度允许偏差控制在±10mm的标准,对角线的允许偏差±1%。
对混凝土混合料进行现场取样与称重,水泥与速凝剂土2%,砂、石料为±5%,确保混凝土料的配合比均匀性。
混凝土的抗压强度应该符合GBJ86-85的行业标准,从混凝土板材上切割制取边长为100mm的立方体,或者直接将混凝土浆液喷射成边长为立方体,采用挤压测试的方式考察其抗压强度。
做好钢结构材料的质量强度检测工作,确保工程项目施工中受力钢筋的规格处于允许偏差的范围内。
其中,受力钢筋的间距检测中,两排以上的排距允许偏差为±5mm,同排钢筋间距中梁结构、板材和拱肋允许偏差±10mm,同排受力钢筋的基础支架、锚定、墩台和柱结构的允许偏差±20mm,钢筋灌注桩的允许偏差控制在±20mm,轴线底模上表面标高的允许偏差为±5cm,层高垂直基础标高小于5m时,允许偏差±6cm,工程全高大于5m时,其允许偏差的范围为±8cm,相邻两板表面高低差允许偏差为±2cm,工程表面平整(2m长度上),其允许偏差为±5cm,钢筋骨架尺寸检查中,钢筋的宽、高和直径的允许偏差为±5mm,箍筋、横向水平钢筋、螺旋钢筋间距控制在0mm-20mm之间。

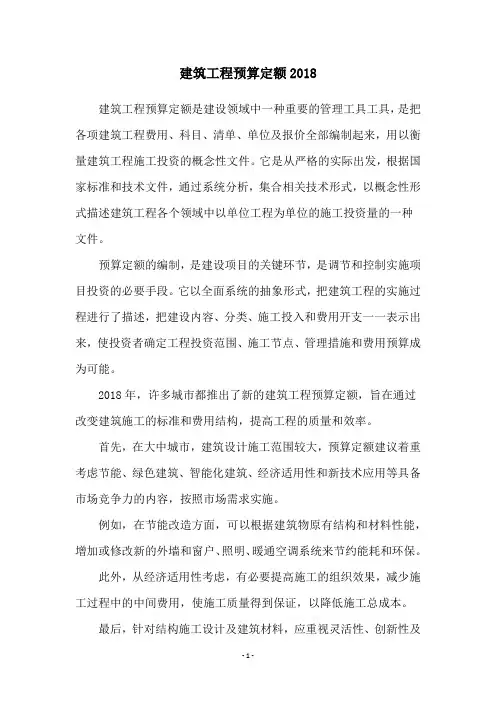

建筑工程预算定额2018建筑工程预算定额是建设领域中一种重要的管理工具工具,是把各项建筑工程费用、科目、清单、单位及报价全部编制起来,用以衡量建筑工程施工投资的概念性文件。
它是从严格的实际出发,根据国家标准和技术文件,通过系统分析,集合相关技术形式,以概念性形式描述建筑工程各个领域中以单位工程为单位的施工投资量的一种文件。
预算定额的编制,是建设项目的关键环节,是调节和控制实施项目投资的必要手段。
它以全面系统的抽象形式,把建筑工程的实施过程进行了描述,把建设内容、分类、施工投入和费用开支一一表示出来,使投资者确定工程投资范围、施工节点、管理措施和费用预算成为可能。
2018年,许多城市都推出了新的建筑工程预算定额,旨在通过改变建筑施工的标准和费用结构,提高工程的质量和效率。
首先,在大中城市,建筑设计施工范围较大,预算定额建议着重考虑节能、绿色建筑、智能化建筑、经济适用性和新技术应用等具备市场竞争力的内容,按照市场需求实施。
例如,在节能改造方面,可以根据建筑物原有结构和材料性能,增加或修改新的外墙和窗户、照明、暖通空调系统来节约能耗和环保。
此外,从经济适用性考虑,有必要提高施工的组织效果,减少施工过程中的中间费用,使施工质量得到保证,以降低施工总成本。
最后,针对结构施工设计及建筑材料,应重视灵活性、创新性及标准化,以确保建筑质量和安全,兼顾经济性。
在施工时,应根据施工地点的现场情况,考虑灵活的施工方案,以保障工程的质量和高效施工。
建筑工程预算定额编制是建设项目中的一项重要工作,是建设项目成功的重要保证。
各地的建筑工程应做到精准预测,全面控制,有效管理,以保证项目实施的质量和效率。
根据当前建设行业的发展,2018年将推出更多新的建筑工程预算定额,以期更好地改善建筑施工的质量和效率。
建筑工程概预算总结
建筑工程概预算总结:
1. 建筑结构预算:
- 基础工程预算: 包括地基处理、基础墙、地板以及地下水防
护等项目的费用。
- 主体结构预算: 包括钢筋混凝土结构或钢结构的墙、柱、梁
等项目的费用。
- 外围结构预算: 包括墙体砌筑、外墙保温、外墙装饰等项目
的费用。
- 屋面结构预算: 包括屋面结构及防水层、屋面保温材料等项
目的费用。
2. 建筑设备预算:
- 给排水设备预算: 包括供水管道、排水管道、排水设备等项
目的费用。
- 电气设备预算: 包括照明设备、电线电缆、开关插座等项目
的费用。
- 暖通设备预算: 包括暖气设备、通风设备、空调设备等项目
的费用。
- 消防设备预算: 包括火警报警系统、灭火器材等项目的费用。
3. 建筑装饰预算:
- 室内装饰预算: 包括地面铺装、墙面装饰、天花板装饰等项
目的费用。
- 室外装饰预算: 包括外墙装饰、门窗装饰、立面造型等项目
的费用。
- 室内家具及设备预算: 包括家具、灯具、窗帘、厨房设备等
项目的费用。
4. 建筑工程其它费用预算:
- 管理费用预算: 包括设计管理费、施工管理费、质量检测费
等管理相关的费用。
- 税费及保险费预算: 包括税金、保险费等相关费用。
- 储备及风险费用预算: 包括储备资金、工程风险预算等费用。
总结:建筑工程概预算涉及多个方面的费用,包括建筑结构、设备、装饰及其它费用。
合理编制预算可以帮助控制项目成本,确保项目的顺利进行。
郑州标书晶美公司可以做的造价预算类别有那些造价咨询:土建钢构装饰类:土建、房建、仿古建筑、结构加固、钢结构工程、维护修缮、装饰装修工程水电暖通安装类:消防、给排水、电气、系统集成及网络工程、工业、民用设备,智能化控制设备,自动化控制仪表,通风空调、采暖燃气管道、通信设备安装市政园林道路类:市政道路、市政公用设施、自来水输水工程、市政照明、环保及绿化工程、污水处理、市政垃圾处理、园林绿化工程水利电力公路类:水利及防洪工程、河道疏浚工程、农田水利工程、油气工程、电力工程、电信工程、铁路工程、公路、桥梁和涵洞建设、土地整理在造价工程的实施中会遇到很多复杂的问题,并且零碎,丢之不得,那么为了防止被遗忘这些问题,这几个工程造价施工的小技巧,你们了解一下吧!1、镀锌钢管连接方式DN100可焊接(需防腐),可法兰焊接(需二次镀锌),少量可丝扣法兰连接。
点击☞工程资料免费下载2、保温常规做法给水:防结露保温;热水:保温;消防:不保温;冷冻水:连阀门都需保温;冷却水:按设计要求,未要求可以不作。
一般吊顶里的管道均需保温。
给水:暗敷防结露保温;明敷穿越门厅、卧室和客厅过门处必须做防结露保温。
排水:暗敷做防结露保温;明敷公共厕所座便上反水弯必须做。
管井里除消防、喷洒管道管道外均做保温。
3、管道外皮管道外皮距墙距离为25~50mm。
4、排水管、地漏施工时,排水管宁高勿低;地漏宁低勿高。
5、采暖接管采暖干管接立管时,当立管直线管段<15m时,采用2个90°弯头,当直线管段>15m时采用3个90°弯头。
6、标高规定室内管道一般为管中,室外管道排水为管内底,给水为管顶。
7、补偿器分类主要分为:自然补偿,方型胀力,弯头,波纹补偿器,套筒补偿器,球型胀力,角质胀力。
8、闸阀、截止阀闸阀:开关作用,阻力系数0.5;截止阀:调节开关作用,阻力系数19。
9、P P - R 管PP-R管可以套用铝塑复合管或给水U-PVC管道定额。
建筑工程概预算怎么算
对于建筑工程的概预算,一般可以按照以下步骤进行计算:
1. 确定项目范围:明确建筑项目的具体需求和规模,包括占地面积、建筑面积、楼层高度、功能布局等。
2. 制定施工方案:根据项目范围制定详细的施工方案,包括建筑材料、建筑结构、设备安装等内容。
3. 材料清单与价格调查:根据施工方案编制建筑材料清单,并进行市场调查,了解各类建材的价格和供应情况。
4. 劳务费用估算:根据项目规模和施工方案,估算所需的工人数量和工作小时数,并结合当地的劳务费用标准计算劳务费用总额。
5. 设备设施费用估算:根据施工方案,确定所需的各种设备设施,并咨询供应商获取价格,计算设备设施费用总额。
6. 建筑工程费用估算:根据以上步骤的计算结果,将各项费用相加得出建筑工程费用的总额。
需要注意的是,在进行概预算时,应尽量详细、准确地考虑各项费用,包括施工材料、劳务费用、设备设施、运输费用、管理费用、税费等,以避免预算过低或过高的情况发生。
此外,还需考虑不同地区的建筑市场价格差异,以及价格的波动性,为预算结果做出合理的调整及预留。
建筑工程概预算计算办法1.计算工程量的方法计算工程量的方法实际上是使用计算顺序问题。
通常采用两种方法:一种是工程量计算一般方法,即按施工顺序或按定额编排的顺序计算工程量,另一种方法是按统筹法计算工程量。
按施工顺序计算工程量,是指计算项目按工程施工顺序自上而下,由外向内,并结合定额手册中定额项目排列的顺序依次进行各分项工程量的计算。
为了计算的准确、快速,避免漏项,必须按一定的顺序进行。
通常采用以下四种不同的顺序:⑴按顺时针方向计算从平面图左上角开始,按顺时针方向逐步计算,绕一周回到左上角,此方法适用于计算外墙、外墙基础、外墙地槽、楼地面、天棚、室内装修等工程量。
⑵按先横后竖、先上后下、先左后右的顺序计算以平面图上的横竖方向分别从左到右或从上到下逐步计算,先计算横向,后计算竖向。
此方法适用于计算内墙、内墙基础和各种间隔等工程量。
⑶按轴线编号顺序计算工程量这种方法适用于计算内外墙挖地槽、内外墙基础、内外墙砌体、内外墙装饰等工程。
⑷按图纸上的构、配件如柱基、柱、梁、板、木门窗和金属构件等的自身编号分别依次计算。
2.建筑面积计算规则建筑面积是指房屋建筑的水平面面积,以平方米为计算单位。
建筑面积是计算占地面积、土地系数、使用面积系数、有效面积系数以及开工、竣工面积,优良工程率等指标的依据,也是一项建筑工程重要的技术经济指标,如单位面积造价、人工、主要材料消耗指标等。
在编制设计概算时,一般要根据建筑面积和结构特征等参数,查出概算定额或概算指标,编制工程设计概算书。
整体楼梯包括休息平台、梯井斜梁。
楼梯板及支承梯井斜梁的梯口梁和平台梁,按水平投影面积计算。
不扣除宽度小于30㎝的楼梯井,当楼梯井宽度大于30㎝时,减去楼梯井面积,与无梯井一样,整体楼梯混凝土结构净水平投影面积系数乘以1.08计算。
整体楼梯混凝土=投影面积×1.08雨蓬侧面挑起高度超过20㎝时,按栏板项目以全高计算。
栏板、扶手按长度计算。
包括伸入墙内部分,楼梯的栏板和扶手长度,如图中无规定,按水平长度乘以系数1.15计算。
第二章工程建设定额编制原理与方法1.时间定额:作业宽放时间=技术宽放时间+组织宽放时间时间定额以“工日”为单位,每一工日工作时间按8小时计算。
用公式表示如下:单位产品时间定额(工日)=1/每工日产量或单位产品时间定额(工日)=小组成员工日数的总和/小组台班产量2.产量定额:用公式表示如下:每日产量=1/单位产品时间定额(工日)或小组每班产量=小组成员工日数的总和/ 单位产品时间定额(工日)产量定额的计量单位是以产品的单位计量,如m、m2、m3 、t、块、件等。
3.时间定额和产量定额之间互为倒数关系:时间定额降低,则产量定额提高。
即:时间定额=1/产量定额时间定额×产量定额=1 4.实体性材料消耗的计算:材料消耗量=材料净耗量+材料合理损耗量材料损耗率是材料合理损耗量与材料消耗量之比,即:材料损耗率=材料合理损耗量/材料消耗×100% 材料消耗量还可依据材料净耗量及损耗率来确定。
其计算公式为:材料消耗量=材料净耗量×(1+材料损耗率)5.周转性材料消耗计算:⑴现浇混凝土结构木模板摊销量的计算①一次使用量一次使用量=每计量单位混凝土构件的模板接触面积×每平方米接触面积需模板量②损耗量损耗量=一次使用量×(周转次数-1)×损耗/周转次数损耗率=平均每次损耗量/一次使用量×100%③周转使用量周转使用量=一次使用量/周转次数+损耗量=一次使用量×K1式中:K1—周转使用系数。
K1=[1+(周转次数-1)×损耗率]/周转次数6.机械时间定额按下式计算:机械时间定额=1/机械台班产量定额机械台班产量定额=1/机械时间定额7.人工消耗量的确定①基本用工基本用工数量=∑(某工序工程量×相应工序的时间定额)②其他用工a)辅助用工辅助用工=∑(某工序工程数量×相应时间定额)b)超运距用工超运距用工=∑超运距运输材料数量×相应超运距时间定额超运距=预算定额取定运距-劳动定额已包括的运距c)人工幅度差。
