落地式双排钢管脚手架搭设安全技术交底
- 格式:doc
- 大小:17.38 KB
- 文档页数:3
脚手架工安全技术交底(完整版)第一部分:安全技术交底概述一、交底目的为确保脚手架工程的安全施工,提高作业人员的安全意识,明确施工过程中的安全要求及防护措施,防止事故的发生,特制定本安全技术交底。
二、适用范围本安全技术交底适用于各类脚手架工程的施工、拆除及验收过程。
三、参考标准1.《建筑施工脚手架安全技术统一标准》2.《建筑施工临时设施设计规范》3.《建筑施工现场临时用电安全技术规范》4.《建筑施工高处作业安全技术规范》四、施工前准备1.施工前,项目负责人应组织相关人员进行安全技术交底,确保所有作业人员熟悉施工工艺、操作规程及安全防护措施。
2.项目负责人应检查施工人员的安全防护用品,如安全帽、安全带、防滑鞋等,确保合格并投入使用。
3.项目负责人应组织施工人员进行安全教育培训,提高安全意识。
五、脚手架工程安全要求及防护措施1.脚手架搭设(1)脚手架搭设前,应进行现场勘察,了解地形地貌、地下管线及周围建筑物等情况。
(2)脚手架应按照设计方案进行搭设,严禁擅自改动。
(3)脚手架基础应坚实、平整,确保稳定性。
(4)脚手架应设置足够的立杆、横杆、扫地杆、剪刀撑等,保证整体稳定性。
(5)脚手架应设置合理的防护设施,如安全网、防护栏杆等。
2.脚手架拆除(1)脚手架拆除前,应检查脚手架结构、连接件及防护设施,确保拆除安全。
(2)脚手架拆除应按照搭设顺序进行,严禁上下同时作业。
(3)脚手架拆除过程中,应采取措施防止坠落、碰撞等事故。
(4)脚手架拆除后,应及时清理现场,防止安全事故发生。
3.脚手架使用(1)脚手架使用过程中,应定期进行检查,发现问题及时整改。
(2)作业人员应在脚手架上均匀分布,避免局部超载。
(3)严禁在脚手架上堆放杂物,保持通道畅通。
(4)遇有大风、雨雪等恶劣天气,应暂停脚手架作业。
六、安全责任1.项目负责人对脚手架工程的安全负总责,应确保安全技术交底落实到位。
2.施工人员应严格遵守国家法律法规、施工规范及安全操作规程,自觉接受安全教育培训。
双排落地式脚手架施工专项方案一、工程概况本项目为双排落地式脚手架施工专项方案,工程地点位于XXX市XXX区,工程性质为高层建筑建设。
建筑主体结构为钢筋混凝土框架结构,建筑高度为100米,共30层。
根据施工要求,需搭设双排落地式脚手架,以确保施工过程中的安全、顺利进行。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 施工前组织设计、施工、监理等单位对脚手架施工方案进行审查,确保方案符合相关规范及标准。
2. 对施工人员进行安全技术交底,使其熟悉脚手架施工工艺、操作规程及安全措施。
3. 制定脚手架搭设、拆除及验收的相关规定,确保施工质量。
4. 对脚手架施工过程中可能出现的问题进行预测,并提出相应的解决方案。
(二)、物资准备工作1. 根据施工图纸及脚手架施工方案,计算所需材料数量,编制主要材料需用量计划。
2. 准备以下主要材料:(1)钢管:采用φ48.3×3.6mm的焊接钢管。
(2)扣件:包括直角扣件、旋转扣件和对接扣件。
(3)脚手板:采用符合国家标准的竹胶合板。
(4)安全网:采用密目式安全网。
(5)连接件:包括U型卡、蝴蝶卡等。
(6)其他材料:如电线、电缆、灯具等。
3. 对所有材料进行质量检查,确保符合国家及行业标准。
4. 建立材料管理制度,确保材料供应及时、充足。
5. 对进场材料进行分类堆放,标识清晰,便于查找和使用。
6. 定期对脚手架材料进行保养和维护,确保材料性能良好。
三、一般规定1. 本施工方案依据《建筑施工脚手架安全技术统一标准》、《建筑施工扣件式钢管脚手架安全技术规范》等相关国家及地方标准、规范制定。
2. 脚手架搭设前,必须对施工人员进行安全技术培训,确保施工人员掌握脚手架操作技能和安全知识。
3. 脚手架搭设应严格按照施工方案和设计图纸进行,不得擅自更改。
4. 脚手架搭设过程中,应定期进行安全检查,发现问题及时整改。
5. 脚手架上不得超载使用,严禁堆放与施工无关的物品。
落地式脚手架工程安全技术交底一、安全交底的目的和意义落地式脚手架工程是建筑施工中常用的临时性支撑工具,为了确保施工过程中的安全性,必须对脚手架的搭建、使用、拆除等关键环节进行安全技术交底。
安全交底的目的在于提高工人的安全意识,明确工作责任,确保施工过程中的安全风险得到有效控制,减少事故发生的可能性。
二、安全交底的内容1. 脚手架搭建前的准备工作:(1) 搭建前的场地勘察,包括地基状况、周围环境等的检查;(2) 确定脚手架的设计方案和施工方案;(3) 脚手架材料的检查和验收;(4) 工人的安全培训和技能考核。
2. 脚手架搭建过程的安全要求:(1) 搭建前的安全检查,包括脚手架材料的质量检验、安全装置的完好性检查等;(2) 各种脚手架部件的正确组装和连接;(3) 脚手架的稳定性和承载能力的检测;(4) 安全防护措施的设置,如安全网、防护栏杆等;(5) 工人的安全操作要求,如佩戴安全帽、系好安全带等。
3. 脚手架使用期间的安全管理:(1) 定期对脚手架进行检查和维护,确保其稳定性和安全性;(2) 使用过程中的安全防护要求,如防滑措施、防坠落措施等;(3) 禁止在脚手架上进行高空抛物、乱丢杂物等危险行为;(4) 遵守脚手架使用规程,确保工人的安全操作。
4. 脚手架拆除前的安全要求:(1) 拆除前的安全检查,包括脚手架的稳定性检测、安全装置的拆除检查等;(2) 拆除过程中的安全措施,如逐层拆除、防护栏杆的保留等;(3) 工人的安全操作要求,如佩戴安全帽、使用安全工具等。
三、安全交底的方法和要求1. 安全交底的方法:(1) 召开安全交底会议,由专业人员对工人进行安全技术交底;(2) 制作安全交底资料,包括脚手架搭建、使用、拆除等各个环节的安全要求。
2. 安全交底的要求:(1) 交底内容应准确、全面,包括工作流程、安全要求、操作规范等;(2) 交底应针对不同工种的工人进行,确保每个工人都能理解和掌握安全要求;(3) 交底应有记录,包括交底时间、参与人员、交底内容等,以备查证。
技术交底记录年月日搭、拆架子所需机具主要有架子扳手、吊线、吊线、扭力扳手,由架子工自备。
1.6技术准备施工前应按要求向架子工作好技术交底,根据人员变动情况进行及时交底。
2构造要求及技术措施2.1总体设计要求2.1.1脚手架组成立杆、纵向水平杆、横向水平杆、扣件(直角扣件、对接扣件、旋转扣件)、脚手板、剪刀撑、横向支撑、连墙件、扫地杆、底座等。
2.1.2基本搭设的基本要求(1)本工程采用双排落地式脚手架,纵距为1500mm,步距为1800mm。
(2)横距为800mm,内排脚手架距结构外墙面150mm。
(3)搭设高度:2#楼搭设高度23.5米,3#楼搭设高度24米,5#楼搭设高度24米,11#楼搭设高度7米。
(4)地基要求:脚手架基础地基回填土分层夯实,在脚手架立杆底部垫50*4000的通长脚手板。
在脚手板底部浇注50厚C15砼并向外放2%坡,防止积水浸泡。
脚手架外侧2米范围内严禁挖土。
基础详图2.2纵向水平杆2.2.1纵向水平杆设置横向水平杆之下,在立杆内侧,其长度不宜小于3跨;2.2.2纵向水平杆接长宜采用对接扣件连接,也可采用搭接。
对接、搭接应符合下列规定:(1)纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3;(2)搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。
具体设置如下图所示:纵向水平杆对接接头布置(3)当使用木脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上;当使用竹笆脚手板时,纵向水平杆采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm。
2.3横向水平杆2.3.1每一立杆与纵向水平杆相交处(即主节点),都必须设置一根横向水平杆,并采用直角扣件扣紧在纵向水平杆上,该杆轴线偏离主节点的距离不大于15cm。

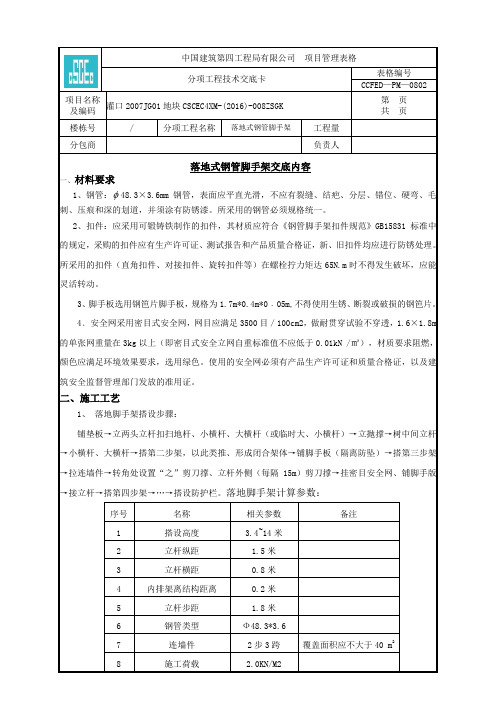

中国建筑第四工程局有限公司项目管理表格分项工程技术交底卡表格编号CCFED—PM—0802项目名称及编码灌口2007JG01地块CSCEC4XM-(2016)-008ZSGK第页共页楼栋号/ 分项工程名称落地式钢管脚手架工程量分包商负责人落地式钢管脚手架交底内容一、材料要求1、钢管: 48.3×3.6mm钢管,表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,并须涂有防锈漆。
所采用的钢管必须规格统一。
2、扣件:应采用可锻铸铁制作的扣件,其材质应符合《钢管脚手架扣件规范》GB15831标准中的规定,采购的扣件应有生产许可证、测试报告和产品质量合格证,新、旧扣件均应进行防锈处理。
所采用的扣件(直角扣件、对接扣件、旋转扣件等)在螺栓拧力矩达65N.m时不得发生破坏,应能灵活转动。
3、脚手板选用钢笆片脚手板,规格为1.7m*0.4m*0﹒05m,不得使用生锈、断裂或破损的钢笆片。
4﹑安全网采用密目式安全网,网目应满足3500目/100cm2,做耐贯穿试验不穿透,1.6×1.8m 的单张网重量在3kg以上(即密目式安全立网自重标准值不应低于0.01kN /㎡),材质要求阻燃,颜色应满足环境效果要求,选用绿色。
使用的安全网必须有产品生产许可证和质量合格证,以及建筑安全监督管理部门发放的准用证。
二、施工工艺1、落地脚手架搭设步骤:铺垫板→立两头立杆扣扫地杆、小横杆、大横杆(或临时大、小横杆)→立抛撑→树中间立杆→小横杆、大横杆→搭第二步架,以此类推、形成闭合架体→铺脚手板(隔离防坠)→搭第三步架→拉连墙件→转角处设置“之”剪刀撑、立杆外侧(每隔15m)剪刀撑→挂密目安全网、铺脚手版→接立杆→搭第四步架→…→搭设防护栏。
落地脚手架计算参数:序号名称相关参数备注1 搭设高度 3.4~14米2 立杆纵距 1.5米3 立杆横距0.8米4 内排架离结构距离0.2米5 立杆步距 1.8米6 钢管类型Ф48.3*3.67 连墙件2步3跨覆盖面积应不大于40 m28 施工荷载 2.0KN/M2注:交底卡由现场管理工程师负责拟定,与施工计划安排相配套,交底卡中的安全、质量要求应分别经项目部质量、安全负责人会签,项目部生产经理对技术交底进行审核,再由项目部总工程师负责签发。
第1篇一、前言随着我国建筑业的快速发展,脚手架在建筑施工中的应用越来越广泛。
落地式双排脚手架因其结构简单、搭设方便、稳定性好等优点,被广泛应用于建筑施工中。
为确保施工安全,提高施工效率,特制定本施工方案。
二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路3. 工程规模:XX平方米4. 施工单位:XX建筑有限公司5. 施工内容:落地式双排脚手架搭设三、施工准备1. 人员准备:组织施工队伍,明确各工种人员职责,进行技术交底和安全教育。
2. 材料准备:根据施工图纸和工程量,准备足够的脚手架、钢管、扣件、连接件、水平杆、剪刀撑、防护栏杆、安全网等材料。
3. 工具准备:准备电锯、扳手、卷尺、水平尺、锤子、钢尺等施工工具。
4. 机械设备准备:准备施工电梯、吊车等机械设备。
5. 施工场地准备:清理施工场地,确保场地平整、坚实。
四、施工工艺1. 施工流程(1)放线定位:根据施工图纸,确定脚手架搭设位置,进行放线定位。
(2)搭设基础:根据地基承载力,搭设基础,确保基础牢固。
(3)搭设立杆:按照规范要求,搭设立杆,确保立杆垂直、间距均匀。
(4)搭设横杆:在立杆上搭设横杆,确保横杆水平、间距均匀。
(5)搭设剪刀撑:在立杆两侧搭设剪刀撑,确保脚手架稳定性。
(6)搭设防护栏杆:在脚手架外侧搭设防护栏杆,确保施工安全。
(7)搭设安全网:在脚手架外侧搭设安全网,确保施工安全。
(8)验收:对搭设完成的脚手架进行验收,确保符合规范要求。
2. 施工要点(1)放线定位:放线时应准确无误,确保脚手架搭设位置符合设计要求。
(2)搭设基础:基础应坚实、平整,地基承载力应符合规范要求。
(3)搭设立杆:立杆应垂直,间距应符合规范要求,立杆底部应设置垫板。
(4)搭设横杆:横杆应水平,间距应符合规范要求,横杆与立杆连接应牢固。
(5)搭设剪刀撑:剪刀撑应垂直,间距应符合规范要求,剪刀撑与立杆连接应牢固。
(6)搭设防护栏杆:防护栏杆高度应符合规范要求,栏杆间距应符合规范要求,栏杆与脚手架连接应牢固。
脚手架安全技术交底1、脚手架搭设人员应穿防滑鞋和配挂好安全带,为了便于作业和安全,脚下应铺设必要数量的脚手板,并应铺设平稳,不得有探头板。
2、当暂时无法铺设脚手板,用来落脚,抓握、把持的杆件均应为稳定的构架部分,位于立杆接头之上的自由立杆不得用作把持杆。
3、架上作业人员应作好分工和配合,传递杆件时应掌握好重心,平稳传递。
4、对每完成一道工序,要相互询问并确认后才能进行下一道工序。
5、作业工人应佩带工具袋,工具用后装于袋中,不要放在架子上,以免掉落伤人。
6、架设材料要随上随用,以免放置不当时掉落。
7、每次收工以前,所有上架材料必须全部搭设上,不要留在架子上,而且要形成稳定结构。
8、在搭设作业进行中,地面上的配合人员应躲开可能落物的区域。
9、现场人员必须戴安全帽。
搭设脚手架的操作人员必须持证上岗。
10、要服从统一管理,不得自行其事。
1、架上作业时应注意随时清理落到架面上的材料,保持架面上规整清洁,不要乱放材料工具,以免影响自己作业的安全和发生掉物伤人。
2、在进行撬、拉、推、拔等操作时,要注意采取正确的姿势,站稳脚跟,或一手把持在稳固的的结构或支持物上,以免用力过猛时身体失去平衡或把东西甩出。
在脚手架上拆除模板时,应采取必要的支托措施,以免拆下的模板材料掉落架外。
3、每次收工时,宜把架面上的材料用完或码放整齐。
4、严格禁止在架面上打闹戏耍、退着行走和跨坐在外护栏上休息。
不要在架面上急匆匆地行走或去办某件事情,相互躲让时应避免身体失衡。
5、在脚手架上进行电气焊作业时,要铺铁皮接着火星或移去易燃物,以免火星点着易燃物,并同时准备防火措施,一旦着火时,及时予以扑灭。
6、雨、雪之后上架作业时,应把架面的积雪、积水清除掉,避免发生滑跌。
7、当架面高度不够、需要垫高时,一定要采取稳定可靠的垫高办法,且垫高不要超过0.5m,超过0.5m时,应按搭设规定升高架子的铺板层。
在抬高作业面时,应相应加高防护措施。
8、在架上运送材料经过正在作业中的人员时,要及时发出“请注意”“请让一让”的信号。
安管3—3表脚手架搭设拆除工程安全技术交底脚手架工程安全交底记录表1、钢管脚手架的立柱,应置于坚实的地基上,立柱钢管加垫座,用砼块或用坚实的厚木块垫好,(木垫不适宜高层建筑)宜加扫地杆牵系牢固。
2、脚手架的立柱要求垂直,其中转角立柱的垂直误差不得超过0.5%,其中立柱不得超过1%,八层建筑的外脚手架立柱间距不得大于2米,纵向的水平钢管的垂直间距不大于1.8米,并要用构件联结,拧紧螺栓,承重的纵向水平杆,必须支承于横杆之上,禁用不合格材料。
3、脚手架两端转角处,每隔6-7根立柱,应设剪刀撑,剪刀撑与地面的夹角不大于60度,建筑物锚固点,横向每隔4米设一锚固点,必须与建筑物锚固点拉结牢固。
民用建筑八层以上(22.5米以上)的脚手架采用吊拉,安全网随着工作层完成均要设置(即满拉),水平网每隔四层设一道,首层必须按照通道长度搭设安全网。
4、走桥上必须满铺脚手板,不得留有空隙和探头板,加踢脚板,所有铺板应用铁丝绑扎牢固,上料斜道坡度不得大于1:3,宽度不得小于1.5米,上人斜桥坡度不得大于1:2,防滑条间距以30厘米为宜,但不得大于35厘米。
5、采用的钢管规格尽量要做到统一,不同规格的钢管应分类堆放,分别使用,钢管外径宜用51毫米,壁厚3-4毫米,管壁厚度小于3毫米的钢管,不宜做立柱和横杆。
6、外排架必须保持高出工作面1.2米以上,临时通道两侧要搭设防护栏杆。
7、外排架搭设分段完成后,要经施工负责人,分公司质安部验收合格,并报安监站验收合格后方可使用,并按规定办理验收手续。
8、凡参加搭设脚手架的操作人员,必须经过体格检查方可上岗。
9、凡参加搭、拆脚手架的操作人员,必须戴安全帽、工具袋,悬空、临空危险作业必须配带安全带,严禁穿拖鞋、赤脚或硬底鞋上架操作,严禁酒后作业。
10、拆卸架前要检查桥架上是否有杂物、电线水管等临时设施,必须先清除干净后拆除。
11、附在架上安全网要随架的拆除而逐步拆下,翻桥板要向下外倾,以防止杂物下落打破玻璃,翻板时要有专人负责安全警戒。
脚手架施工技术交底技术交底施工单位名称:XXX施工部位:XXX河谷一期项目3-22#楼,53#、54#楼地下部分单位工程名称:外脚手架施工内容:一、施工主要材料准备为确保施工质量,我们选用了φ48,壁厚3.5mm钢管作为脚手架材料,要求钢管无严重锈蚀、弯曲、压扁或裂纹。
扣件分为直角扣件、回转扣件、对接扣件,必须符合GB978-67《可锻铸铁分类及技术条件》的规定。
脚手板采用木脚手板,长度为4米,宽度为200mm,厚度为50mm,每块质量不宜大于30kg。
使用的绿色密目网、水平安全网等必须有产品检验合格证。
二、脚手架设计2.1、脚手架选型本工程高层正负零以下及别墅采用双排落地式脚手架。
2.2、有关尺寸要求内立杆距建筑物外沿300mm,立杆纵距1.0m,步距1.5m,横距1.0 m,大横杆在立杆内侧。
拉结点的水平间距为3m,垂直间距为4.5m。
2.3、安全网设置每层结构施工完毕后,沿临边柱子外侧或楼板边缘设1.2m高护栏,绿色密目安全网封闭;结构与防护架之间,及内外排立杆之间,每两层设置水平大眼安全网一道。
三、脚手架搭设方法及要求3.1、基础处理落地脚手架基础处理图落地脚手架坐于基础回填土层上,按图示进行地基处理。
落地脚手架基础采用C20混凝土垫层和钢质底座,砼采用C20混凝土浇筑,坑原土回填,夯实,压实系数0.94.防护架外侧应有良好的排水设施。
3.2、脚手架搭设顺序纵向扫地杆→立杆→横向扫地杆→第一步纵向水平杆(大横杆)→第一步横向水平杆(小横杆)→第二步纵向水平杆→第二步横向水平杆→连墙件(或临时斜撑杆)→连立杆→设剪刀撑→铺脚板、挂安全网。
1)扫地杆脚手架设纵横扫地杆,纵向扫地杆采用直角扣件固定距底座上200mm处的立杆上,横向扫地杆用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
2)立杆a.立杆纵距1.5m,立杆横距(脚手架宽)1.0m,在外侧立面整个长度连续设剪刀撑,剪刀撑与地面夹角45~60°。
安全技术交底
施工单位:重庆第十建设有限公司
工程名称:合川高阳还房二期
及廉租房建设工程
分项工程名称:落地式双排钢管脚手架搭设
安全员: 班组长:
交底内容:
一、材料
1.脚手架所使用的钢管、扣件及零配件等须统一规格,证件齐全,杜绝使用次品和不合格品的钢管。
材料管理人员要依据方案和交底检查材料规格和质量,履行验收手续和收存证明材质资料;
2.使用钢管质量应符合GB/T700中Q235-A级钢规定,应采用现行《直缝电焊钢节》〈GB/T13793〉或
《低压流件输适用焊缝钢筋》(GB/T3090)中规定的3号普通钢筋)的要求,切口平整,严禁使用变
形、裂纹和严重锈蚀钢管。
二、安全事项
1.架子必须持有《特种作业人员操作证》的专业架子工进行,上岗前必须进行安全教育考试,合格后
方可上岗;
2.在脚手架上作业人员必须穿防滑鞋,正确佩戴使用安全带,着装灵便;
3.进入施工现场必须佩带合格的安全帽,系好下颚带,锁好带扣;
4.登高(2米以上)作业时必须系合格的安全带,系挂牢固,高挂低用;
5.脚手板必须铺严、实、平稳。不得有探头板,要与架体拴牢;
6.架上作业人员应作好分工、配合,传递杆件应把握好重心,平稳传递;
7.作业人员应佩带工具袋,不要将工具放在架子上,以免掉落伤人;
8.架设材料要随上随用,以免放置不当掉落伤人;
9.在搭设作业中,地面上配合人员应避开可能落物的区域;
10.严禁在架子上作业时嬉戏、打闹、躺卧,严禁攀爬脚手架;
11.严禁酒后上岗,严禁高血压、心脏病、癫痫病等不适宜登高作业人员上岗作业;
12.搭拆脚手架时,要有专人协调指挥,地面应设警戒区,要有旁站人员看守,严禁非操作人员入内;
13.架子在使用期间,严禁拆除与架子有关的任何杆件,必须拆除时,应经项目部主管领导批准;
14.架子每步距均设一层水平安全网(随层),以后每四层设一道;
15.脚手架基础必须平整夯实,具有足够的承载力和稳定性,立杆下必须放置垫座和通板,有畅通的
排水设施;
16.搭、拆架子时必须设置物料提上、吊下设施,严禁抛掷;
17.脚手架作业面外立面设挡脚板加两道护身栏杆,挂满立网;
18.架子搭设完后,要经有关人员验收,填写验收合格单后方可投入使用;
19.遇6级(含)以上大风天、雪、雾、雷雨等特殊天气应停止架子作业。雨雪天气后作业时必须采
取防滑措施;
20.脚手架必须与建筑物拉结牢固,需安设防雷装置,接地电阻不得大于4Ω;
21.扣件应采用锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB/15831(的规
定,采用其它材料制作的扣件,应有试验证明其质量符合该材料规定方可使用。搭设和验收必须符合
JGJ1300-2001。
三、搭设要求(详见双排钢管脚手架搭设设计方案)
1.立杆间距最大不能超过1.5m,与楼外沿的距离不能大于300mm,并保持垂直每步立杆都必须搭设在
挑杆上,每步立杆与挑杆交接处都必须要有支撑杆支撑,且每层都要进行拉接;
2.挑杆挑出,每根挑杆必须要有双排Φ14钢筋地锚锚固,锚固长度不能小于1:3的比例;
交底人签字: 交底接收班组及人数: 日期:2011年1月5日
