[最新版]110KV变电站项目施工组织设计
- 格式:doc
- 大小:180.00 KB
- 文档页数:35
---------------------考试---------------------------学资学习网---------------------押题------------------------------目录第一章工程概况及特点 (3)1.1 工程概况 (3)1.2 工程特点 (4)第二章施工现场组织机构 (6)2.1 组织机构关系图 (6)2.2 主要项目负责及部门主要职责 (6)第三章施工现场总平面布置图 (9)3.1 施工现场平面布置 (9)3.2 施工平面布置说3.3 施工总平面管理 (9)第四章施工方案 (11)4.1 施工准备 (11)4.2 施工工序总体安排 (14)4.3 主要工序施工方法 (15)4.4 特殊工序和重要工序施工方法 (38)4.5 施工效率的估计及潜在可能影响工期的问题 (40)4.6 工程成本控制措施 (41)第五章工期及施工进度计划 (43)5.1工期规划及要求 (43)5.2 施工进度网络5.3 施工资源计划 (44)5.4 施工进度计划分析 (45)5.5 计划控制 (46)第六章质量目标、质量保证体系及技术组织措施 (48)6.1 质量目标 (48)6.2 质量管理组织机构及主要职责 (49)6.3 质量管理的措施 (51)6.4 质量管理体系及质量检验标准 (57)6.5 质量保证技术措施 (59)第七章、安全目标、安全保证体系及技术组织措施 (62)7.1 安全管理目标 (62)7.2 安全管理组织机构及主要职责 (62)7.3 安全管理制度及办法 (66)7.4 安全组织技术措施 (74)7.5 重要施工方案和特殊施工工序的安全过程控制 (76)第八章环境保护及文明施工 (82)8.1 环境保护 (82)8.2 加强施工管理,严格保护环境 (83)8.3 文明施工目标、组织机构和实施方案 (86)8.4 文明施工考核、管理办法 (89)第九章计划、统计和信息管理 (91)9.1 计划、统计报表的编制与传递 (91)9.2 信息管理 (91)附件1:施工总平面布置图附件2:施工进度计划第一章工程概况及特点1.1工程概况1.1.1工程简述110kV盘古变电站位于梅州市,建设单位是广东电网公司梅州供电局,设计单位是广东先达电业股份有限公司勘察设计分公司,资金来源是贷款,本工程计划于2009年10月1日开工,2010年5月30日竣工投产,本工程质量应满足国家施工及验收规范要求,达到合格及以上。

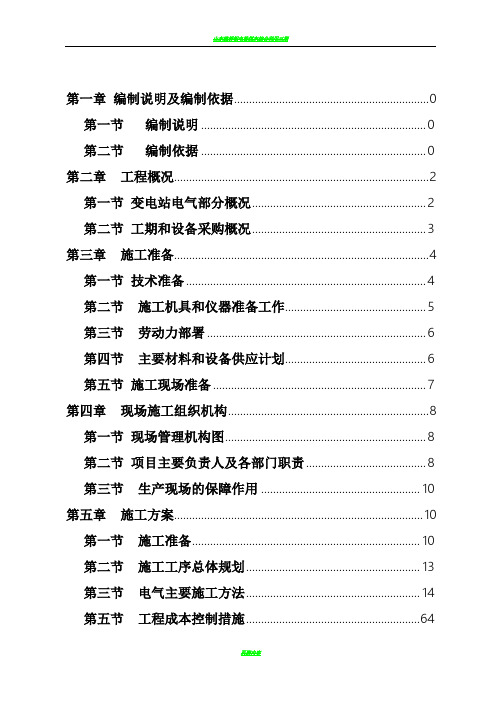

第一章编制说明及编制依据 0第一节编制说明 0第二节编制依据 0第二章工程概况 (2)第一节变电站电气部分概况 (2)第二节工期和设备采购概况 (3)第三章施工准备 (4)第一节技术准备 (4)第二节施工机具和仪器准备工作 (5)第三节劳动力部署 (6)第四节主要材料和设备供应计划 (6)第五节施工现场准备 (7)第四章现场施工组织机构 (8)第一节现场管理机构图 (8)第二节项目主要负责人及各部门职责 (8)第三节生产现场的保障作用 (10)第五章施工方案 (10)第一节施工准备 (10)第二节施工工序总体规划 (13)第三节电气主要施工方法 (14)第五节工程成本控制措施 (64)第六章工期及施工进度计划 (65)第一节工期规划及要求 (65)第二节施工进度计划 (65)第三节影响工期的主要因素 (65)第四节保证工期的技术措施 (65)第五节计划控制 (67)第六节不可抗力的认定 (69)第七章质量管理 (70)第一节质量目标 (70)第二节质量管理组织机构及主要职责 (71)第三节质量保证技术措施 (72)第四节质量管理及检验的标准 (73)第五节工程质量保证技术措施 (75)第八章安全管理 (76)第一节安全目标 (76)第二节安全管理组织机构及主要职责 (77)第三节安全管理制度及办法 (79)第四节安全组织技术措施 (82)第五节施工过程的安全控制 (84)第九章工程分包管理 (89)第一节工程分包的原因及范围 (89)第二节分包商选择条件 (89)第三节分包工程的管理 (90)第十章环境保护及文明施工 (91)第一节环境保护 (91)第二节环境保护措施 (91)第三节文明施工 (92)第四节文明施工考核和管理办法 (94)第十一章计划、统计和信息管理 (94)第一节计划、统计报表的编制与传递 (94)第二节信息管理 (95)第三节竣工资料及施工记录的移交 (96)附图:110kV某变电站工程施工进度计划横道图 (100)第一章编制说明及编制依据第一节编制说明本《施工组织设计》作为指导110kV某变电站工程电气施工工作的进行,是变电站电气安装分项工程施工的主要依据,编制时对工期目标、质量目标、项目管理机构设置与劳动力组织、施工进度计划、机械设备及周转材料配备,主要技术方案及措施,安全保证措施,文明施工及降低成本,推广新技术等因素作了充分考虑,突出其科学性及可行性,严格保证工程质量和工程进度,确保工程如期完工。

施工组织设计批准:审查:校核:编写:3.1 工程概况**水利枢纽施工供电110kv变电站工程是为满足**水利枢纽工程施工用电而建设,该项目位于枢纽**大桥左侧下游约200m处。
施工变电站的110kv进线接于**地区东笋变,施工变电站建成投产后,将枢纽右岸已建成的35kv临时变电站设备搬迁至施工变电站合并运行,35kv线路延伸过江进110kv施工变作为枢纽施工保安电源。
本工程主要工程项目有:(1)35kv施工供电备用线路工程;(2)110kv施工供电线路工程;(3)110kv施工变电站土建及安装工程;3.2 施工布署3.2.1 工程质量目标满足国家或电力施工验收规范,做到:土建分项工程和单位工程合格率100%,优良率85%以上;电气设备安装工程合格率100%,优良率90%以上;整项工程质量等级达到优良。
3.2.2 工期目标按招标范围的施工图纸工程内容及招标文件要求,计划总工期210日历天。
3.2.3 安全目标群伤群亡事故为零;重大设备事故为零;重大火灾事故为零;轻伤事故率控制在5‰以内。
3.2.4 工程主要施工负责人简介施工主要负责人简介见第二章中“2.4拟投入本工作的主要人员表”。
3.2.5 施工工序总体安排本工程的施工是在场地平整工作完成后进行。
施工队伍进场后,先按施工总平面图布置临时设施,并按平面布置要求对站内的主控楼基础和排水系统及110kv线路工程进行施工,在主控楼基础和排水系统完成后即安排主控楼主体工程、设备基础、电缆沟、构架基础等施工;最后进行电气设备安装及站内各附属设施的施工。
110kv施工变电所建成投产后,即进行35kv临时变电站搬迁工作。
在土建施工过程中安排电气预埋、接地等交叉作业。
3.3 施工进度计划根椐招标文件要求,本工程计划2001年5月25日开工,2001年12月20日完工,总日历工期210天,详细的施工进度见《**水利枢纽施工供电110KV 输变电工程施工进度横道图》。
电气安装工程施工方案目录一、工程概况 (1)二、施工现场组织措施 (2)三、施工方案 (3)四、工期及施工进度计划 (6)五、质量目标、质量保证体系及技术措施 (7)六、安全目标、安全保证体系、技术措施及文明施工管理措施 (9)七、安装技术要求 (37)八、计划、统计和信息管理 (51)九、施工场地治安保卫管理计划 (54)附图一:施工现场组织机构图附图二:质量管理组织机构图附图三:安全管理组织机构图附表一:工程主要施工机械和试验设备表附表二:施工人员计划表附表三:主要设备安装及材料供应计划附表四工程施工常见危险点及技术措施一、工程概况1、工程简述(1)本工程建设单位为********,设计单位:****,监理单位*****;工程地点在******;本期工程扩建#2主变及相应配套设备。
(2)电气安装专业施工范围:室外高压设备安装:导线安装;主变压器安装1台;变压器中性点成套设备安装;避雷器安装;电压互感器安装;隔离开关安装;HGIS安装;电容器电抗器安装;室内高压设备安装:母线、支柱绝缘子及套管安装;高压成套开关柜安装;消弧柜、控制柜安装;一次电缆敷设。
低压电气设备安装:母线、支柱绝缘子及套管安装;低压成套配电屏安装。
控制室设备安装:整流装置安装;二次回路结线;二次电缆敷设;控制、保护、信号屏台安装。
接地装置安装:接地装置安装;站内防火部分:消防设施系统安装;以上安装设备应做的所有试验。
2、工程总体施工特点(1)本工程改造涉及面广,系统性强,既有土建工程也有电气工程。
而这些工程相互联系构成一个系统,本工程属于边运行边改造,施工期间着实按转供电方案实施;施工方法和流程既要考虑工程质量、进度、安全,又要结合本站现状及电网运行要求,过程比较复杂,施工管理难度大,在施工生产中应做到科学规划,统筹安排,合理搭接。
在进度上直接影响工期工程量较大、工期较长的关键工序要给予保证,须作为主导工序来计划安排,又要认识到只有辅助工程能适时配套才能保证整个系统的调试及试运行。
目录第一章工程概况及施工准备1.1 工程概况1.2 工程特点1.3施工准备工作第二章施工现场组织机构2.1 施工现场组织机构关系图2.2 各主要管理机构的职责2.3 工程主要负责人简介2.4 项目部与业主、运行单位、监理及设计的工作配合2.2 主要管理人员配备及简历2.3 主要管理人员管理职责及权限2.4 内部经济责任2.5 公司对项目的保障第三章施工现场平面布置图3.1 材料堆放3.2 施工用电、用水3.3 现场临时设施第四章施工方案4.1 施工准备4.2 施工工序总体安排4.3 主要工序和特殊工序的施工方法4.4雨季施工措施4.5 技术管理第五章工期及施工进度计划5.1 工期规划及要求5.2 施工进度计划网络图5.3 工程主要设备及材料进场计划第六章质量管理6.1 质量目标6.2 质量管理保证体系及管理措施6.3 质量管理机构的主要职责6.4 质量管理措施6.5 质量管理及检验标准6.6 质量保证技术措施第七章职业健康及安全管理7.1 职业健康安全管理措施7.2 职业健康安全管理职责7.3 职业健康安全设施配置7.4 职业健康安全保证措施7.5 职业健康安全薄弱环节及预防措施7.6 重要和特殊工序安全过程控制第八章文明施工管理和环境保护8.1 文明施工的目标、组织机构8.2 文明施工管理措施8.3 文明施工考核、管理办法8.4 环境保护第九章计划、统计和信息管理9.1 计划、统计报表9.2 信息管理及措施第十章工程验收和投产10.1 验收10.2 投产第十一章竣工资料及施工记录的移交11.1 移交程序11.2 竣工资料第一章工程概况及施工准备1.1 工程概况1.1.1 工程简述工程名称:110kV塘綴变电站改造工程。
建设单位:广东省电网湛江吴川供电局。
设计单位:湛江雷能电力设计有限公司。
要求工期:实际施工工期为天(不包括拆旧和停电作业时间),开工日期以批准的开工报告为准。
质量要求:满足国家或电力施工验收规范,达到质量评级的合格标准和达标投产要求。
110kv变电站电力系统施工组织设计方案
1. 引言
本文档旨在提供一份110kv变电站电力系统施工组织设计方案,以确保项目顺利进行。
2. 项目概述
本项目涉及建设一座110kv变电站电力系统,旨在满足当地电
力需求并提供稳定可靠的电力供应。
3. 施工组织设计
3.1 工期安排
根据实际情况,我们将进行详细的工期安排,确保施工进度按
计划进行。
3.2 施工队伍组织
我们将配备经验丰富的施工队伍,包括电力系统专家、工程师
和技术人员,以确保施工质量和安全。
3.3 材料和设备采购
根据项目需求,我们将制定详细的材料和设备采购计划,并与可靠供应商合作,确保物资的及时供应。
3.4 安全措施
我们将制定严格的安全措施,包括工地安全培训、安全设备的使用和安全检查,以确保施工期间的安全。
3.5 质量控制
我们将实施严格的质量控制措施,包括施工过程中的质量检查和质量评估,以确保施工质量符合规范要求。
3.6 环境保护措施
我们将采取适当的环境保护措施,包括废水处理、噪音控制和施工废弃物处理,以最大限度地减少对环境的影响。
4. 风险管理
我们将进行全面的风险评估,并制定相应的应对措施,以降低项目风险。
5. 结束语
本文档提供了一份110kv变电站电力系统施工组织设计方案的概述。
我们将竭尽全力按照此方案进行施工,以确保项目的成功完成。
目錄第一章工程概况及特点 (3)1.1 工程概况 (3)1.2 工程特点 (4)第二章施工现场组织机构 (5)2.1 组织机构关系图 (5)2.2 主要项目负责及部门主要职责 (5)第三章施工现场总平面布置图 (8)3.1 施工现场平面布置 (8)3.2 施工平面布置说明 (8)3.3 施工总平面管理 (8)第四章施工方案 (10)4.1 施工准备 (10)4.2 施工工序总体安排 (13)4.3 主要工序施工方法 (13)4.4 特殊工序和重要工序施工方法 (34)4.5 施工效率的估计及潜在可能影响工期的问题 (36)4.6 工程成本控制措施 (37)第五章工期及施工进度计划 (39)5.1工期规划及要求 (39)5.2 施工进度网络图 (39)5.3 施工资源计划 (40)5.4 施工进度计划分析 (41)5.5 计划控制 (42)第六章质量目标、质量保证体系及技术组织措施 (44)6.1 质量目标 (44)6.2 质量管理组织机构及主要职责 (44)6.3 质量管理的措施 (47)6.4 质量管理体系及质量检验标准 (52)6.5 质量保证技术措施 (54)第七章、安全目标、安全保证体系及技术组织措施 (57)7.1 安全管理目标 (57)7.2 安全管理组织机构及主要职责 (57)7.3 安全管理制度及办法 (61)7.4 安全组织技术措施 (68)7.5 重要施工方案和特殊施工工序的安全过程控制 (70)第八章环境保护及文明施工 (75)8.1 环境保护 (75)8.2 加强施工管理,严格保护环境 (76)8.3 文明施工目标、组织机构和实施方案 (79)8.4 文明施工考核、管理办法 (82)第九章计划、统计和信息管理 (83)9.1 计划、统计报表的编制与传递 (83)9.2 信息管理 (83)附件1:施工總平面佈置圖附件2:施工進度計畫第一章工程概況及特點1.1工程概況1.1.1工程簡述110kV盤古變電站位於梅州市,建設單位是廣東電網公司梅州供電局,設計單位是廣東先達電業股份有限公司勘察設計分公司,資金來源是貸款,本工程計畫於2009年10月1日開工,2010年5月30日竣工投產,本工程品質應滿足國家施工及驗收規範要求,達到合格及以上。
110kVXXX变电站电气安装及调试项目管理实施规划/施工组织设计施工单位(章)年月日批准:年月日审核:年月日编写:年月日目次1 工程概况和特点1.1 工程简述1.2 工程性质及特点1.3 工程规模1.4 工期要求1.5 工程涉及的主要单位1.6 电气施工依据及内容2 施工现场组织机构2.1 施工现场组织机构2.2 施工现场组织原则2.3 项目管理机构人员及部门职责3 施工现场平面布置3.1 施工现场总体平面布置3.2 施工现场临时用电、临时用水总体布置3.3 施工现场消防总体布置4 施工方案4.1 施工技术和资料准备4.2 材料准备4.3 施工机具准备4.4 施工力量配置4.5 施工工序总体安排4.6 主要工序和特殊工序的施工方法4.7 工程成本的控制措施5 工期及施工进度计划5.1 工期规划5.2 施工进度计划网络图5.3 工程综合进度保证措施5.4 主要施工设备及材料供应计划5.5 设计图纸交付计划6 质量管理目标、质量保证体系及技术组织措施6.1 质量目标、管理组织机构及职责6.2 质量管理措施6.3 质量体系及管理方针6.4 质量管理及检验的标准6.5 质量保证技术措施7 安全管理7.1 安全目标承诺7.2 安全管理组织机构7.3 安全管理主要职责7.4 安全管理制度及方法7.5 安全组织技术措施7.6 重要施工方案及特殊施工工序的安全过程控制8 环境保护及安全文明施工8.1 文明施工和环境保护目标8.2 环境因素分析及控制措施8.3 加强施工管理、严格保护环境8.4 安全文明施工目标、组织机构8.5 安全文明施工实施方案8.6 文明施工考核、管理方法9 计划、统计与信息管理9.1 计划、统计报表的编制与递交9.2 信息管理1 工程概况和特点工程简述110 kVXXX 变电站电压等级110kV/35kV/10kV ,主变规模为1*20+1*40MVA;110kV、35kV、1 0kV 均采用单母线分段接线;110kV 已出线5 回,无备用间隔位置;35kV 出线3 回,备用1 回;10kV 出线16 回,备用4 回。
施工组织设计批准:审查:校核:编写:工程概况** 水利枢纽施工供电变电站工程是为满足** 水利枢纽工程施工用电而建设,该项目位于枢纽** 大桥左侧下游约200m 处。
施工变电站的进线接于** 地区东笋变,施工变电站建成投产后,将枢纽右岸已建成的临时变电站设备搬迁至施工变电站合并运行,线路延伸过江进施工变作为枢纽施工保安电源。
本工程主要工程项目有:)施工供电备用线路工程;)施工供电线路工程;)施工变电站土建及安装工程;施工布署3.2.1 工程质量目标满足国家或电力施工验收规范,做到:土建分项工程和单位工程合格率,优良率以上;电气设备安装工程合格率%,优良率%以上;整项工程质量等级达到优良。
3.2.2 工期目标按招标范围的施工图纸工程内容及招标文件要求,计划总工期日历天。
3.2.3 安全目标群伤群亡事故为零;重大设备事故为零;重大火灾事故为零;轻伤事故率控制在%0以内。
.4 工程主要施工负责人简介施工主要负责人简介见第二章中“拟投入本工作的主要人员表”。
3.2.5 施工工序总体安排本工程的施工是在场地平整工作完成后进行。
施工队伍进场后,先按施工总平面图布置临时设施,并按平面布置要求对站内的主控楼基础和排水系统及线路工程进行施工,在主控楼基础和排水系统完成后即安排主控楼主体工程、设备基础、电缆沟、构架基础等施工;最后进行电气设备安装及站内各附属设施的施工。
施工变电所建成投产后,即进行临时变电站搬迁工作。
在土建施工过程中安排电气预埋、接地等交叉作业。
施工进度计划根椐招标文件要求,本工程计划年月日开工,年月日完工,总日历工期天,详细的施工进度见《** 水利枢纽施工供电输变电工程施工进度横道图》。
施工总平面布置说明及附图3.4.1 施工布置的原则()本变电所内电气布置很紧凑,场内可用的临时设施用地较少,施工布置时应充分利用现有空地,以不占或少占永久设施用地为原则;()充分利用地形和区域条件,合理布局,既要有利于生产、易于管理,又要便于生活,并符合国家有关安全、防火、卫生、环境保护等规定,直接为生产服务的设施尽量靠近施工现场,而生活和仓库等设施靠后布置。
(此文档为word格式,下载后您可任意编辑修改!) 110KV顶效变扩建工程
施 工 组 织 设 计
广安市建筑总公司 2006年2月24日 第一部分 110KV顶效扩建工程变电安装施工组织设计 一、编制依据 (1)工程招标文件。 (2)甲方提供的全部设计图纸。 (3)国家现行建筑设计施工验收规范、规定及工艺标准。 (4)施工现场的具体环境、气候、地质、水文实际情况。 二、工程概况
本工程为110KV顶效扩建工程。位于兴义顶效开发区内。 电气安装部分:新增容量1×40000KVA(有载调压),110KV出线一回,“T”接于兴Ⅱ回,采用内桥接线方式;35KV出线3回,采用单母线分段接接线方式。10KV出线6回,3回架空出线,3回电缆出线,采用单母线分段接线方式,10KV无功补偿装置:4×3000Kvar,本期1×3000kvar.测量控制及继电保护采用微机综合自动化装置。 三、工组织措施
(一)施工现场管理机构设置 1、110KV顶效变扩建工程为我公司重点建设工程项目,公司的工作重点均向该工程倾斜,以确保该工程优质、高效、如期竣工。为今后的合作打下坚实牢固的基础。 2、该工程设立工程项目部,从组织上确保本工程顺利实施。工程项目部设项目经理1人,负责本项目的现场全面工作;下设技安管理组一个,负责本工程项目的安全与质量工作;设物资组一个,负责本工程与建设单位配合、协调关系;设施工组一个,负责本工程项目的具体施工工作;设土建施工组一个,具体负责本工程项目的土建施工工作。 附:工程项目部人员名单: 项目经理: 技安组: 物资组: 施工组: 项目部机构方框图
(二)施工、技术力量的组织 为了达到建设单位对本工程质量与工期的要求,我们详细了解分析了变电站的情况,详阅了施工图纸与有关说明,根据本工程的具体情况,我们对施工技术力量作如下安装: 安排安装二公司进驻现场施工。根据再起工作面安排施工班组多少进入施工现场,每一个班组配各专业技术工人7—9人土建工作由专业施工队在指导下完成。班组成员、基本技术工作均持证上岗。施工班组将建立健全完善的施工作业管理制度,以确保本施工组织的圆满实施。 施工机构管理人员表 姓名 职务 职称 备注 施工人员配备表 序号 工种 人数 备注 1 电工 2 起重工 3 焊工 4 安装工 合计
(三)施工机具安排 为了提高工作效益,便于统一管理,适时调度、加强本工程各班组的分工、协作关系。我公司将在现场配备工程施工车二辆,主要负责现场交通和现场材料转运。除此之外,我们还将配备完善的施工机具,详见[主要施工机械设备表]。 主要施工机构设备表 序号 机械(具)名称 单位 数量 备注
1 施工车 辆 2 切割机 台 3 绞磨 台 4 经纬仪 台 5 水平仪 台 6 抱杆 副 7 焊接工具 套 8 滑轮 个 9 各型钢丝绳 M 10 各型白综绳 M 11 起吊葫芦 只 12 起吊葫芦 只 13 起吊葫芦 只 14 起吊葫芦 只 15 氧焊工具 套 16 电工工具 套 17 紧线器 把 18 接地摇表 四、技术措施
1、电力变压器安装: (1)所使用变压器符合国家或部颁布的现行技术标准,并有合格证件、有铭牌,其材质、规格、型号达到相应的技术标准。 (2)压器的装卸: 变压器在装卸时,就防止因车辆弹簧伸缩而引起的倾倒,应设专人观测车辆平台的升降情况;卸车点的土质、站台必须坚实;应严防倾倒或倾角不得超过15度。 (3)变压器的运输: 运输速度应符合制造厂的规定;变压器的升降操作应协调,各受力点均匀,并及时垫好垫块;运输途中应保持正压,气体压力应为0.01—0.03Mpa;应有防雨、防潮措施。 (4)变压器到达现场后,应开笨检修清点,规格就符合设计要求,附件、配件齐全,制造厂的技术文件应齐全,并按规范作外观检查。 (5)变压器的排氮、干燥: 排氮口应装设在空气流通处;破坏真空时应避免潮湿空气进入;当含氧量示达到18%以上时,人员不得进入。 变压器的干燥:应先进行预热;抽真空时,将油箱内抽成0.02Mpa,然后按每小时均匀增高0.0067Mpa 至0.08极限允许值为止;抽真空时,应监视 箱壁的弹性变形,其最大值不得超过壁厚的2倍;干燥后的变压器应进行器身检查,所有螺栓压紧部分应无松动,绝缘表面应无过热异常情况,如不能及时检查时,应先注以合格油,油温可预热至50—600C,绕组温度应高于油温。 (6)变压器的就位安装: 1-1变压器基础的轨道应水平,轨距与轮距应配合;装有气体继电器的变压器,应使其顶盖沿气体继电器气流方向有1%—1.5%的升高坡度(制造厂规定不须安装坡度除外)。当与封闭母线连接时,基套管中心线应与封闭母线中心线相符。 装有滚轮的变压器,基滚轮应能灵活转动,在设备就位后,应将滚轮用能拆卸的制动装置加以固定。 1-2密封处理应符合下列要求:所有法兰连接处应的耐油密封垫(圈)密封,密封垫(圈)必须无扭曲、变形、裂绞和毛刺,密封垫(圈)应与法兰的尽寸相配合;法兰连接面应平整、清洁;密封垫应擦拭干净,安装位置应准确;基塔接处的厚度应与基原厚度相同,橡胶密封垫的压缩量不宜超过1/3。 1-3有载调压切换装置的安装应符合下列要求:传动机构中的操作机构、电动机、传动齿轮和杠杆应固定可靠,连接位置正确,且操作灵活,无卡阻现象,传动结构的摩擦部分庆涂以适合当地气候条件的润滑脂;切换开关的触头及基连线应完好无损,且接触良好,其限流电阻应完好,无断裂现象;切换装置的工作顺序应符合产品出厂要求,切换装置在极限位置时,基机构联锁与极限开关的电气联锁动作应正确;位置指示器应动作正常,指示正确;切换开关油箱内应清洁,油箱应密封试验,具密封良好;注入油箱中的绝缘油基绝缘强度应符合产品的技术要求。 1-4冷却装置在安装前应按制造厂规定的压力值用气压或油压进行密封试验,并应符合下列要求:散热器、强迫油循环风冷却器,持续30min应无渗漏;强迫油循环水冷却器,持续1h应无渗漏,水、油系统应分别检查渗漏。 冷却装置在安装前应用合格的绝缘油经净油机循环冲干净,并将残油排 放干净。 冷却装置安装完毕后应立即注满油。 风扇电动机及叶片安装牢固,并应转动灵活,无卡阻;试转动时应无振动、过热;叶片应无扭曲变形与风筒碰擦等情况,转向应正确;电动机的电源配线应采用具有耐油性有的绝缘导线。 管路中的阀门应操作灵活,开闭位置应正确;阀门及法兰连接处应密封良好。 外接油管管路在安装前,应进行彻底除锈并清洗干净;管道安装后,油管应涂黄漆,水管就涂黑漆,并应有流向标志。 油泵转向应正确,转动时应无异常噪声、振动或过热现象;基密封应良好,无渗油或进气现象。 差压断电器、流速断电器应经校验合格,且密封良好,动作可靠。 水冷却装置停用时,应将水放尽。 1-5储油柜的安装应符合下列要求: 储油柜安装前,应清洗干净。 胶囊式储油柜中的胶囊或隔膜式储油柜中的隔膜应完整无破损;胶囊在缓慢充气胀开后检查是否有漏气现象。 胶囊沿长轴方向与储油柜的长轴保持平行,不应扭偏;胶囊口的密封应良好,呼吸应通畅。 油位表动作应灵活,油位表或油标管的指示必须与储油柜的真实油位相符,不得出现假油位。油位表的信号接点位置正确,绝缘良好。 1-6升高座的安装应符合下列要求: 升高座安装前,应先完成电流互感器的试验,电流互感器出线端子板应绝缘良好,基接线螺栓和固定件的垫块应紧固,端子板应密封良好,无渗油现象。 安装升 安装升高座时,应使电流互感器铭牌位置面向油箱外侧,放气塞位置应 在升高座最高处。 电流互感器和升高座的中心应一致。 绝缘筒应安装牢固,其安装位置不应使变压器引出线与之相碰。 1-7套管的安装应符合下列要求: 套管安装前应进行下列检查: 瓷套表面应无裂缝、伤痕; 套管、法兰颈部及均压球内壁应清擦干净; 套管应经试验合格; 充油套管无渗油现象,油位指示正常。 充油套管的内部绝缘已确认受潮时,应予干燥处理;110KV及以上的套管应真空注油。 高压套管穿缆的应力锥应插入套的的均压罩内,其引出端头与套管顶部接线柱边接处应擦拭干净,接触紧密;高压套与引出线接口的密封波纹盘结构(魏德迈结构)的安装应严格按制造厂的规定进行。 套管顶部结构的密封垫应安装正确,密封应良好,连接引线时,不应使顶部结构松扣。 充油套管的油标应面向外侧,套管末屏应接地良好。 2、高压电器装置:a、设备与器材到达现场后,应开箱检查清点,规格应符合设计要求,附件、备件应齐全;启辉器的技术文件应齐全;b、外观检查:框架是否锈蚀,有无开焊或变形,绝缘瓷件有无损坏和裂纹,拉撑绝缘子两头螺栓是否牢固;消弧件齐全,无变形损坏;负荷开关保险测无断丝。 3、在配电室内,设备及母线的桥加安装后,作好抹光地面的工作,进行装饰工作时有可能损坏已安装设备,或设备安装后不能再进行的装饰工作应全部结束。 4、设备安装用的紧固件,除地脚螺栓外,应用镀锌制品。接线端子及载流部分应清洁,且接触良好。安装绝缘子前,应对绝缘子表现清洁,绝缘子外观无裂纹、破损、焊接残留斑点等缺陷;瓷铁粘合应牢固。并用不低于500V
