第八章-雨季施工方案在工程建设中,尤其是在施工过程中,遇到雨季天气是一个经常性的问题。
雨水对施工工程会产生诸多不利影响,例如增加施工难度、延长工期等。
因此,必须制定有效的雨季施工方案,以保证工程的顺利进行。
1. 预先规划在雨季到来之前,施工方要做好充分的准备工作。
首先要对工程地点进行充分的调查,了解该地区的雨季情况,以便提前预判可能出现的问题。
其次要在施工计划中考虑到雨季的影响,预留出足够的应对时间。
2. 施工材料的保护雨水对施工现场的材料影响较大,所以在雨季施工中,要加强对施工材料的保护。
比如对于水泥、沙子等易受潮的材料,要采取防雨措施,确保材料不会被雨水浸泡。
3. 施工现场排水在雨季施工中,施工现场的排水是一个非常重要的问题。
要确保施工现场的排水系统畅通无阻,及时排掉雨水,避免积水影响施工进度。
4. 施工工序调整在雨季施工中,有些工序可能会受到影响,需要灵活调整施工计划。
比如在雨水较大的时候可以转移焦点施工其他不受影响的部分,待雨停后再继续进行受影响的工序。
5. 安全措施雨季施工风险较大,为确保施工人员和设备的安全,必须加强安全管理。
施工方要制定详细的安全措施,培训施工人员的安全意识,确保施工过程中不发生安全事故。
6. 资源调配在雨季施工中,资源的调配也是一个需要考虑的问题。
可能会出现资源浪费、资源不足等情况。
因此要合理规划施工资源的使用,确保资源的充分利用。
结语雨季施工是一个不可避免的问题,但只要制定合理的施工方案,做好充分的准备工作,就可以有效应对雨季施工带来的各种困难。
在实际施工中,施工方要灵活应对各种变化,保证工程的进度和质量,确保工程顺利完成。

一.雨季施工特点及进度计划1.北京地区的雨季通常在6月中旬到9月中旬,而此时正是施工的黄金季节高峰时期。
为了确保世纪朝阳花园9#楼雨季施工正常进行,尽量减少雨季对生产造成影响,并保证工程如期峻工,项目部根据现场实际情况,会同各相关部门制定雨期施工方案,望有关部门按照方案要求认真执行。
2.施工部位:世纪朝阳花园9#楼将于8月中旬陆续开始基础施工,根据现场及地基处理情况预计到9月中旬9#楼将处于抗压板的钢筋绑扎阶段,故此雨季施工期间将进行褥垫层的回填、地下防水工程、钢筋砼工程等项施工。
二.项目部成立雨施防汛领导小组1.组长:郭瑞坤副组长:靳志宏李春福李振京孙进宝王耀五王永才(负责外包队生活区)组员:邹宏雷薛万龙杨邵刚徐顺生史振来顾节龙祁朝晖赵雪松顾家驰2.防汛小分队:9#楼人员由周江树带队,组员为刘冠中等15人。
3.在雨季施工期间设专人防汛值班,并且值班要有记录,每天注意气象预报,雨天加强警戒,防汛队员随叫随到,做好防风雨、防雷工作。
三.准备工作1.道路与场地:①施工现场主要运输暂设道路,应将路基碾压坚实,做好路拱、测准标高,采用砼路面,保证雨后道路畅通,不滑不陷。
②施工现场和各加工场地应在原状土上铺焦渣或砂石,必须要有完整的排水系统,以保证现场不积水。
凡低坑有可能积水的地方,应事先填筑平整,场地排水坡度不小于0.3%;由于南侧为主要通行道路,沿基槽上方东西向设排水沟,坡度不小于0.5%,南北向暗埋下水管,将水排入场外市政雨水井。
2.各种临时设施:在雨季施工前对现场办公室、材料组、各施工班组休息室、外包队宿舍均进行检查,对材料库房和利用旧房做临时设施的,应重点检查,必要时进行加固补漏。
对于危险房屋必须进行加固或拆除。
3.机械设备:①现场机械设备、机电闸箱、电锯房等,在雨施前必须搭好护头棚,防止漏电。
②对机械设备、机电闸箱等,要采取防雨、防潮、防淹等措施,分级保护并按规定安装漏电保护器,经常检查,使之确保灵敏有效,同时安装接地保护装置,由安全员会同电工定期检查、测试。
管道施工雨季施工方案雨季是管道施工的一大难题,因为雨水会使施工进度受到阻碍,甚至导致施工质量下降。
因此,为了保证管道施工的顺利进行,我们需要制定雨季施工方案。
以下是一份雨季施工方案,旨在帮助我们顺利完成管道施工。
一、前期准备1.根据当地气象部门提供的数据,预测雨季的来临时间,并在合适的时机开始准备工作。
2.在施工前,进行土质测试和排水系统功能检查,确保土质合适并能够有效排水。
3.修复现有排水系统中的漏洞,并加强排水设施的维护工作,确保施工期间排水畅通。
二、雨季管道施工方案1.调整施工进度-根据天气预报,提前安排施工计划,合理安排工期,尽量避开降雨时段。
如果出现突发降雨,立即暂停施工并采取相应措施。
-采取加班加点、多班次施工的方式,以赶在降雨来临之前完成关键节点的施工。
2.临时覆盖设施-对已施工完毕的管道段进行临时覆盖,以防水分浸泡管道,对质量造成影响。
临时覆盖材料可以采用遮阳网、塑料薄膜等,保证排水通畅,又能有效保护管道。
-对工地内的施工区域进行覆盖,保护施工现场不受大雨的侵袭,确保工人的安全。
3.加强安全措施-雨季施工容易发生滑倒、摔伤等意外事故,因此需要加强工地的安全措施。
例如,在施工区域增设防滑设施,提醒工人注意脚下安全。
-在施工现场设置安全提示牌,告知工人注意天气状况和安全事项。
-对施工工地进行排水处理,避免积水引发滑倒、触电等风险。
4.加强材料保护-雨季施工容易导致材料受潮、受损,影响施工质量。
因此,需要采取措施保护好施工材料。
例如,将材料存放在干燥、密封的地方,使用防水材料包装敏感材料,防止水分渗入。
-定期检查材料的质量,及时发现问题并进行更换。
5.增加排水设施-在施工区域增设合适的排水设施,确保施工现场的排水畅通。
-增加排水沟、管道以及雨水花园等设施,将积水迅速排除施工现场。
6.定期检查施工现场-每天定期检查施工现场,发现排水设施堵塞及时清理,保证排水通畅。
-发现问题及时调整施工计划,并采取相应措施解决问题。

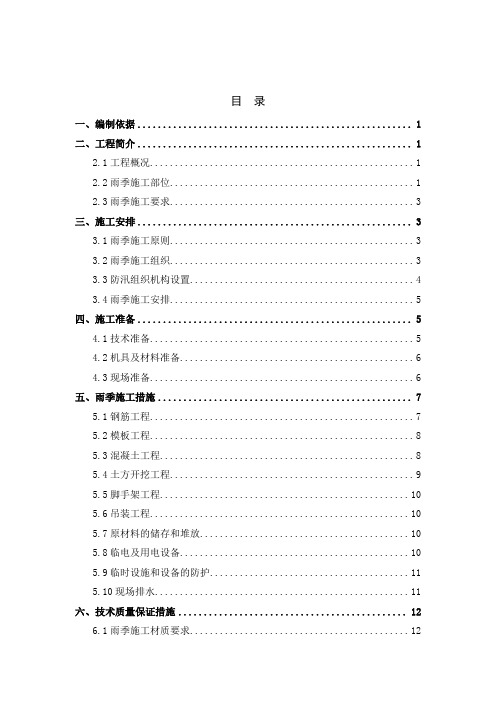

目录一、编制依据 (1)二、工程简介 (1)2.1工程概况 (1)2.2雨季施工部位 (1)2.3雨季施工要求 (3)三、施工安排 (3)3.1雨季施工原则 (3)3.2雨季施工组织 (3)3.3防汛组织机构设置 (4)3.4雨季施工安排 (5)四、施工准备 (5)4.1技术准备 (5)4.2机具及材料准备 (6)4.3现场准备 (6)五、雨季施工措施 (7)5.1钢筋工程 (7)5.2模板工程 (8)5.3混凝土工程 (8)5.4土方开挖工程 (9)5.5脚手架工程 (10)5.6吊装工程 (10)5.7原材料的储存和堆放 (10)5.8临电及用电设备 (10)5.9临时设施和设备的防护 (11)5.10现场排水 (11)六、技术质量保证措施 (12)6.1雨季施工材质要求 (12)6.2防汛工作要求 (12)6.3台风工作要求 (12)七、安全保证措施 (13)八、雨季施工注意事项 (14)九、雨期防汛应急预案 (14)9.1防汛组织机构 (14)9.2应急领导小组及应急救援小组职责 (14)9.3应急准备及应急响应预案 (16)9.4项目经理部应急准备和响应流程图 (18)一、编制依据二、工程简介2.1工程概况2.1.1、工程建设概况2.1.2、建筑设计概况2.1.3、结构设计概况2.2雨季施工部位根据历年气象资料,阜阳市年均降雨量906mm。
根据施工总进度计划及目前施工现状,九里安置区二期施工在雨季进行。
所以保证雨期施工的顺利进行有着非常重要的意义。
2.3雨季施工要求一方面由于本工程施工工期紧,为了确保不耽误施工工期,保证雨季施工正常施工,特编制雨季施工及应急预案;另一方面因工程任务繁重,为确保工程质量,搞好安全生产,保证各项计划指标任务的完成,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实、汛期施工做到有备无患,雨季施工总的原则是“做好排水、挡水、防水工作”。
雨季施工措施及方案雨季施工措施及方案1一、总那么1、进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作。
2、各工程队〔项目部〕要依据各自所承建工程项目的特点,编制有针对性的雨季施工措施,并定期检查执行状况。
3、施工期间,施工调度要实时掌控气象状况,遇有恶劣天气,实时通知项目施工现场负责人员,以便实时采用应急措施。
重大吊装,高空作业、大体积混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量。
4、工现场道路需要平整、坚实,两侧设置排水设施,纵向坡度不得小于0.3%,主要路面铺设矿渣、砂砾等防滑材料,重要运输路径需要保证循环畅通。
①对不相宜雨季施工的工程要提前或暂安排,土方工程、基础工程、地下构筑物工程工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。
②依据“晴外、雨内”的原那么,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减削防雨措施的资金消耗,保证工程质量,加快施工进度。
③现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有爱护措施。
④配电箱、电缆线接头、箱、电焊机等需要有防雨措施,防止水浸受潮造成漏电或设备事故。
⑤全部机械的操作运转,都需要严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。
⑥工人员要留意防滑、防触电,加强自我爱护,确保。
⑦各单项工程施工现场要组织防汛小组,遇有汛情实时、有组织地进行防汛。
二、土方与基础工程①雨季进行土方与基础工程时,各施工单位要妥当编制切实可行的施工方案、技术质量措施和安全技术措施,土方开挖前备好水泵。
②雨季施工,人工或机械挖土时,需要严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布掩盖,须要时采用边坡喷砼爱护。
地基验槽季节,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑〔槽〕挖完后实时组织打砼垫层,基坑四周设排水沟和集水井,随时爱护排水畅通。
目录一、编制依据 (1)二、工程概况 (1)三、施工部署 (2)四、现场排水措施 (5)五、防雨措施 (6)六、安全措施 (12)一、编制依据1.1施工组织设计《施工组织设计》1.2施工图纸图纸类别名称编号建筑建筑专业施工图A区建筑专业施工图B区结构结构专业施工图A区结构专业施工图B区给排水给排水专业施工图A区给排水专业施工图B区暖通暖通专业施工图A区暖通专业施工图B区电气电气专业施工图A区电气专业施工图B区二、工程概况序号项目内容1工程名称2工程地址3建设单位4勘察单位5设计单位6监理单位7质量监督单位8施工总承包单位9建设规模根据往年天气情况和以往工程的施工经验,每年6月至9月是北京的雨期,今年在这段期间本工程主要处于二次结构施工、玻璃幕墙施工、石材幕墙施工、室内精装修施工、园林景观施工、室外管线施工。
三、施工部署3.1管理目标雨季施工主要以预防为主,措施得当,合理安排,采取有效的防雨措施和加强排水手段,保证现场排水系统的有效畅通和场地内的雨水外排的顺利进行,确保雨季正常的施工生产,搞好文明施工,不受季节性气候的影响,不发生安全事故。
3.2计划安排根据总体施工进度计划安排:23年雨季期间,现场将主要进行二次结构施工、精装修的施工,施工过程中受天气影响较小,受天气影响的部位主要是外装饰、屋面、外线施工等,因此这些工程在施工前要提前收听天气预报,避开下雨天施工。
3.3组织机构为了克服雨期施工困难,对现场质量和安全管理必须分工明确、责任到人,加强对分包的现场管理,为此项目成立了雨期防洪、防汛小组:总指挥:副总指挥:组员:3.4组织措施项目经理部夜间设值班人员并做好值班记录,收集旬、周天气预报,同时注意收听每天预报,随时掌握天气变化情况,做好雨季施工各种材料准备,防止暴风雨突然袭击,影响施工顺利进行。
建立雨施值班制度,每天安排管理人员值班,及时收集传递天气信息,对防汛设施和物资进行检查,发现汛情及时向项目部和公司汇报。
施工方案-室外管线雨季施工方案室外管线雨季施工计划名目一、工程概况二、雨期施工总要求三、雨季施工预备措施四、各重点分项雨季施工平安措施。
五、雨期施工组织管理雨季施工计划一、工程概况本工程为木林制气站室外管网系统,室外路灯、室外给水工程。
囫囵场地大部分开挖及素土回填。
二、雨期施工总要求1、施工队要按照工程进度,把握气象变化状况,将雨季施工措施列入单位工程施工计划中,以利于指导施工,确保工程质量和平安施工。
2、确保信息畅通。
搞好施工企业的信息化管理,信息化是企业科学管理的重要部分,由夏季施工暴风雨等恶劣天气的不确定性和突发性,对破坏程度难以举行预测,需要加强对气象信息的控制管理,准时实行有效的平安措施,加强防范。
3、雨季施工要做好物资供给、劳动力调配和加强现场调度工作。
添臵必须的防雨设施,不得中断的施工部位必需搭设防雨棚,备好机具,修整道路和完美排水设施,保证排水畅通。
4、加强方案、调度管理工作,组织支配好雨季施工作业方案并切实贯彻实施,避开因雨天施工而造成不须要的人力物力损失5、全面的防护施工现场涉及面较广,包括各部分现场和暂时设施的平安防护以及所有人员的平安,因此在制定平安措施时一定要全面细致周到,不行因事小而不为,以留有隐患,带来损失。
6、科学组织施工。
编制施工组织设计时充分考虑雨期施工的特点,将不宜在雨季施工的工程提前或延后支配,按照天气合理搞好室内外作业支配,风雨天气尽量支配在室内施工作业,搞好工序穿插,提高工效和施工速度,碰到较大的暴风雨天气应停止施工。
7、迅速反应做好防汛抢险救灾应急预备,在雨期施工时,各种防护措施要进一步加固,对高边坡、隧道口、脚手架以及仓库、防护棚、暂时设施等实行有效的加强措施。
确保抢险救灾物资人员到位,发生险情立刻启动防汛应急预案。
三、雨季施工预备措施1、合理支配作息时光。
夏季施工作业时光尽量向两端压缩,避免中午的高温,气温超过37℃时,停止室外作业。
遇较大的暴风雨天气应停止全部的作业,人员撤到平安地方。
雨季施工方案雨季施工方案6篇为了确保事情或工作有序有力开展,常常需要预先准备方案,方案是书面计划,具有内容条理清楚、步骤清晰的特点。
那么问题来了,方案应该怎么写?下面是小编为大家整理的雨季施工方案6篇,仅供参考,欢迎大家阅读。
雨季施工方案篇1第一章雨季施工管理目标1雨季施工:雨季施工主要以预防为主,采用防雨措施及加强排水手段,确保雨季施工的正常进行.2积极配合政府部门做好雨季施工的防汛救助工作。
第三章施工部署本工程正值雨季施工的重点工序包括:土方工程施工,绿化工程,做好整个工程的防、排水工作是整个工程施工质量、安全和工期的有力保证。
1材料、物资准备根据施工现场的实际情况,配备材料计划如下:施工现场保证道路随时畅通。
2人员部署配备了40人组成的雨季防汛施工抢险小组,随时准备调用。
3现场工作部署1)在雨季来临之前,应做好施工人员的雨季培训工作,要组织各施工班组对各自责任范围内的施工项目进行一次防雨、防潮情况的全面检查。
施工现场的准备工作,包括施工材料、临时设施、临电、机械设备、防护等项工作。
要做到现场排水畅通,降雨时场地内地坪、道路无积水。
2)检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。
3)施工现场、生产基地的工棚、仓库、食堂临时住房等应在雨季施工前进行全面检查和整修,保证道路不塌陷,房间不漏雨,场区不积水。
4)现场道路旁排水沟,保证不滑、不陷、不积水。
清理现场障碍物,保持现场道路畅通。
道路两旁1m范围内不要堆放物品,且堆放高度不宜超过1.5m,保证视野开阔。
5)雨季所需的材料、设备和用品。
水泵、抽水软管、塑料布等雨季所需材料要及时运至施工现场,做好准备;水泵等设备应提前安装好并试运行。
6)雨季前对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全。
7)在现场设立48小时天气预报黑板,由兼职天气预报员每日更新最近天气情况。
CMTJ高速公路雨季施工方案
随着气候变化的不断加速,自然灾害也日益频繁,其中雨季的
降雨量较大,给公路施工带来很大困难。
本文将在此背景下,探讨
一份CMTJ高速公路雨季施工方案,以确保施工质量和工期。
本计划
根据实际地形、降雨量和人员组织安排等方面细心设计,旨在为高
速公路安全建设服务。
1. 工期安排
为了最大程度缩短施工时间,我们将采用夜间施工和两班倒的
方式。
工班由一批10-20人的工人组成,每天工作时间为12小时,
每个工班的两个班次之间有两小时的交班时间。
当然,为了减小人
员疲劳和提高工作效率,我们需要按照具体情况间歇性地进行人员
轮班,并安排必要的休息时间。
2. 施工安全
CMTJ高速公路沿途风景秀丽,但由于地形复杂、基础薄弱,施
工安全也是缺乏优质协议的一大难题,我们需要采取更为完善的施
工安全措施。
首先,在施工过程中必须严格按照建筑安全规范进行
操作。
施工人员及车辆必须经过严格的审核才能进入施工区域,必
须带上工地安全钥匙和证件。
我们还将对施工现场进行识别码处理,及时反馈现场操作情况,提高作业安全和管理效率。
3. 建筑通道和排水系统
为了保证雨季施工质量,我们需要建设相应的通道和排水系统。
首先,需要建设一些软质路堤,以避免雨水从山坡上流入施工现场。
雨季季节性安全、文明施工方案杭州建工编制单位:杭州建工集团有限责任公司编制人:刘斌强编制日期:2012年11月16日一、工程概况 (3)二、组织管理措施 (3)三、防汛应急预案 (4)四、临时设施雨季管理措施 (5)五、主要分部分项工程雨季施工措施 (5)六、高温季节施工措施 (8)七、雨季施工机械防雨和防雷设施 (8)八、环境保护措施 (9)九、卫生防护措施 (9)雨季施工方案一、工程概况建设单位:郑州永恒万通置业有限公司。
设计单位:机械工业第六设计研究院有限公司。
施工单位:杭州建工集团有限责任公司。
监理单位:河南兴建建设管理有限公司。
勘察单位:河南省有色工程勘察有限公司。
工程名称:永恒时代广场,永恒美馆苑(B-5-1地块)1#、2#、3#、4#楼工程及商业部分。
工程地址:项目位于河南省郑州市,基地位于北凤凰东路与建业路交叉路口西北角。
建筑面积及规模等级:地上总建筑面积37555.34㎡,基底面积为4321㎡其中商业建筑面积为11401.66㎡,住宅总建筑面积16721.58㎡,汽车坡道353.69㎡,物业用房建筑面积267.69㎡。
(其中1#楼建筑面积4101.21㎡,2#楼建筑面积7145.09㎡(其中住宅6877.13㎡,物业用房267.96㎡),3#楼建筑面积7421.32㎡,4#楼建筑面积7132.37㎡)建筑层数和高度:本工程地下共2层,为人防用房、汽车库及设备用房。
商业为地上1~3层,一层层高f轴以南4.690m,f轴以北4.990m,2、3层层高4.990m,建筑高度15.270m。
1#楼为地上4~16层,层高3.6m,建筑高度53.870m。
2#楼为地上4~23层,4层层高3.6m,5~23层,层高2.9m,建筑高度74.870m。
3#楼为地上4~24层,4层层高3.6m,5~24层,层高2.9m,建筑高度78.07m。
4#楼为地上4~24层,层高2.9m,建筑高度77.37m。
****************项目雨季施工方案编制单位:********************* 编制人:********日期:2014年5月6日目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (1)3.1人员准备 (2)3.2技术措施准备 (2)3.3材料准备 (3)物资部负责提前准备有关雨施期间必要的施工及防雨机具、材料,主要材料机具如下: (3)3.4现场准备 (3)四、雨季施工措施 (4)4.1回填土工程 (4)4.2钢筋工程 (4)4.3模板工程 (5)4.4混凝土工程 (5)3)屋面结构施工完成后及时展开防水及防水保护层施工,防止发生渗漏。
(6)五、雨季施工质量保证措施 (9)5.1建立健全组织机构 (9)5.2施工过程质量控制措施 (9)5.3砼质量保证措施 (9)六、安全保证措施 (9)6.1安全生产体系及安全生产责任制 (9)6.2安全用电保证措施 (10)一、编制依据二、工程概况设计概况:本工程为************工程,**********为****研发总部,具有研发中心运营及研发场所的综合性研发办公楼,南标段建筑面积****㎡,其中地上建筑面积******㎡,地下建筑面积******㎡。
本工程共有三个单体和一个地下车库,结构形式为框架剪力墙结构,其中4#楼(地下3层、地上7层),5#楼(地下3层、地上7层),6#楼(地上1层),地下车库(地下3层)。
4#、5#楼建筑高度为32m,6#楼建筑高度为9m。
±0相对于绝对高程+49.75m。
三、施工准备北京每年6、7、8月为多雨时期,项目施工在雨季进入主体收尾和二次结构、装饰装修施工阶段。
项目部在雨季来临前组织人员做好雨季施工中所需的各种技术、材料、设备作出如下准备:3.1人员准备项目部成立雨季施工领导小组,夜间设专职的值班人员,保证昼夜有人值班,并做好值班记录,同时设置天气预报员,负责收听和发布天气预报、并做好记录。
项目部雨季施工领导小组组织机构:3.2技术措施准备1)妥善编制切实可行的施工方案、技术质量措施和安全技术措施,保证雨季施工各项目顺利进行。
2)复核施工图纸,•核对施工工艺是否能适应雨季施工要求。
对不适宜雨季施工的工序提前进行安排。
如肥槽回填、屋面施工等雨季不能间断施工的,并调集人力组织快速施工,尽量缩短雨季施工时间。
3)施工期间,及时掌握气象情况。
遇有恶劣天气,及时通知现场负责人员,以便及时采取应急措施。
3.3材料准备物资部负责提前准备有关雨施期间必要的施工及防雨机具、材料,主要材料机具如下:3.4现场准备1)对施工现场的道路、料具存放场地、加工后台、办公场地进行硬化处理,做好现场排水系统,疏通排水沟,将地面雨水及时排出场外;2)检查所有机械的运转情况,现场操作都必须严格遵守相应的安全技术操作规程,雨季施工期间应加强安全教育和监督检查;3)不定时检查现场临时用电线路,保证线路绝缘性良好,架空设置。
配电箱、电缆线接头、箱、电焊机等必须有防雨措施,防止水浸受潮造成漏电或设备事故;4)在雨期到来之前,做好塔吊和脚手架、办公区、住宿区防雷装置,由电气工长及现场安全负责人对避雷装置作一次全面检查,确保防雷安全;5)检查基槽上口边坡附近裂缝情况,用水泥修补变形裂缝,避免雨水大量渗入;6)备齐潜水泵对地下室电梯井、集水坑的积水及时抽排;7)现场的各种装修材料进入现场后,怕潮、怕污染材料尽量入库或上楼存放。
不能入库或上楼的,下部均应垫起150mm平台,上铺防潮层,用苫布覆盖;8)检查施工现场料具库、加工棚、办公区、住宿区等防雨情况,保证现场内棚库不渗漏。
检查现场各种机具、设备的防雨设施,保证机具入棚和具备防雨功能,机电设备基座均垫高,不得直接放置在地面上,避免下雨时受淹。
漏电接地保护装置应灵敏有效;9)组织相关人员进行一次检查施工现场的准备工作,包括临时设施、临电、机械设备防雨、防护等工作。
检查施工现场及生产生活基地的排水设施,疏通各种排水管道,清理雨水排水口,以保证暴雨后能在较短的时间排出积水;10)现场使用标准开关箱,符合防雨要求,一机一闸一个漏电保护器;11)对施工人员进行岗前培训,加强雨季施工过程中的自我保护意识,确保安全施工;12)配备足够的雨季施工中所需的各种材料和设备,以备不时之需。
四、雨季施工措施4.1回填土工程雨季过程项目回填土工程仍在施工,应做好准备工作:1)回填工程用土应符合按规范要求,严禁使用泡水的烂土;2)回填施工严格按照规范分层夯实,按比例掺加白灰,防止雨季沉降过大;3)基坑四周设明排水沟,并设挡水台,防止地面水灌入基坑;4)施工中取、运、堆土等各道工序应连续进行,雨前要及时修整、压实坡面,以便排除雨水。
5)回填土所有白灰应设专门仓库保管,不得受淋受潮,防止结块影响回填土施工效果。
4.2钢筋工程1)现场设置防护棚,将加工好的钢筋成品、半成品放置在防护棚内,并加以覆盖,防止因雨淋而锈蚀,钢筋堆放底部采用100×100mm方木将钢筋架起,避免因雨水浸泡而锈蚀;2)钢筋绑扎完成后及时合模浇筑混凝土,防止雨淋日晒导致钢筋锈蚀;3)锈蚀严重的钢筋使用前要进行除锈,直螺纹丝头盖好保护帽;4)作业面钢筋施工遇到雷雨天气时,应停止施工,防止雷电伤人。
现场已绑扎完的钢筋采用塑料布覆盖或包裹,防止钢筋锈蚀;5)大风降雨天气应停止竖向钢筋绑扎高处作业,防止工人滑落摔伤;6)钢筋加工机械应设防雨棚,防止雨水打湿机械发生漏电或锈蚀。
4.3模板工程1)进场的多层板、木方和加工好的模板底部要垫起,周围要做好排水,使雨水能及时排除,上部采取防雨覆盖措施,避免遭受雨淋;2)模板支撑处地基应坚实,雨后及时检查支撑是否牢固。
支撑在土面的架体,应做好挡水措施,防止雨水冲刷支撑土壤,导致架体承载力不足;3)雨天,模板要及时覆盖,防止钢模锈蚀、木模变形。
4)为最大限度的防止模板面已涂刷好的脱模剂被雨水冲刷掉,脱模剂选用油质性的。
如模板在刷脱模剂后被雨淋,应再次涂刷,以防粘连混凝土造成麻面。
5)模板在合模后遇雨时,应在模板下适当的位置预留排水孔,且应在模板上口采用塑料布覆盖,防止雨水进入已支好的模板内而影响混凝土构件质量。
6)大模板存放处要设置在夯实硬化的地坪上,下部要垫好脚手板,按规定插放,以避免倾倒伤人。
7)五级以上大风天气,应停止钢模板的吊运施工。
8)雨停后,及时检查模板板边、螺栓、地脚螺栓等配件的锈蚀程度,若有锈蚀的配件和模板,在该表面均匀涂刷机油进行除锈处理。
9)木模板在拆除后及时清理,分类码放,覆盖防雨防曝晒,模板锯开后边缘必须刨平采用封边漆封边,防止边沿因浸水而变形、开裂降低模板的周转次数,影响混凝土的成型后的质量。
有变形的模板应裁掉变形处,保证硬拼缝不大于3mm。
4.4混凝土工程1)中雨以上天气不得进行混凝土浇筑施工;2)混凝土浇筑前必须清除模板内积水及施工缝内杂物;3)小雨天气,混凝土浇筑时,适当调小混凝土坍落度,加强振捣。
同时应对混凝土罐车入料口覆盖,防止雨水进入混凝土搅拌罐内而影响混凝土强度;4)大面积混凝土浇筑前应了解2至3天内的天气情况,避免雨天浇筑混凝土;5)如发生浇筑时遇到雨天,应采用塑料布及时将已浇筑完的混凝土覆盖。
并预先设置施工缝,以便雨天能够及时停止浇筑6)对混凝土坍落度应及时检测,保证混凝土强度;7)在浇筑顶板时遇到雨天,应按要求把混凝土振实并浇筑到施工缝方可停止,如雨后混凝土的停滞时间已超过初凝期,将按施工缝的施工方法进行处理。
要将已浇筑好的混凝土进行覆盖,覆盖时要注意人员应倒退出场,抹平退场时留下的脚印,混凝土周边做好排水,防止雨水冲刷已浇筑的混凝土。
7)墙体混凝土浇筑过程中如遇降雨,应及时排掉模板内雨水,墙体模板上部加遮挡,对混凝土震捣要充分。
如雨太大不能继续施工时应停止浇筑,并将已入模的混凝土震捣密实,雨小后继续施工。
8)混凝土浇筑完成后,及时收面并用塑料薄膜进行覆盖并使用彩条布保护,防止产生雨滴形麻面。
9)后浇带的防水:后浇带位置的两侧设置砂浆挡水台,并在后浇带表面盖上竹胶合板、彩条布防雨,防止雨水从后浇带位置流入地下室。
4.5屋面工程6月份屋面工程施工正值雨季,应充分做好准备工作:1)提前关注天气动态,掌握近期天气变化,合理安排施工进度;2)屋面面积大,结构施工做好找坡及排水处理,严格控制屋面结构施工质量,结构表面平整不能积水;3)屋面结构施工完成后及时展开防水及防水保护层施工,防止发生渗漏。
4.6二次结构1)进场后的砌块应在规定地点分类码放整齐,码放高度不得超过1.5m,防止狂风暴雨使其倒塌。
2)填充墙用的砌块,遇大雨时及时覆盖,防止含水率过大,影响砌筑质量。
3)外围护墙在雨天应停止施工,内隔墙砌筑时砂浆稠度应适量减小。
4)雨天外围护墙应及时覆盖,雨停后检查砂浆和灰缝质量并检查墙体的垂直度。
4.7防水工程1)防水施工应根据天气变化趋势提前准备设备材料、安排施工人员。
2)天气晴朗无风时加派人手施工,雨天或大风天气应停止防水工程的施工。
3)防水材料在运输、堆放、使用过程中不得受潮受雨。
4)铺贴防水卷材前基层必须彻底干燥,预先测定其含水率。
做粘结试验,保证防水材料与基层粘结牢固。
5)已做好的柔性防水层,应加强成品保护,及时采取封闭、围挡等措施。
4.8装饰装修1)由于现场场地较小,装饰装修材料较多,因此各专业所用材料应做好入场计划,分批分类入场。
材料进场后应在项目部指定位置整齐码放,下部垫高150mm,上部做好覆盖;3)对于面积较大的材料,如玻璃、石膏板等应采取特殊方法固定,防止大风将其吹倒,怕水材料应及时存入仓库或进入楼内指定区域;3)对于结构孔洞、竖井、机房、中空庭院等容易在雨天漏水的部位,应事先做好封闭,防止雨水进入污染装修工程;4)外围幕墙未封闭的部位,装饰装修工程应暂缓施工,以安装幕墙的部位,雨天或大风天气应将外窗关闭,防止雨水沙尘影响施工;5)装饰装修施工所用中小型机械设备较多,电箱、电线、机械设备及接线等均应通过项目部安环部验收合格后,方可使用。
4.9脚手架工程1)雨施前及雨施期间,认真检查各类架子,发现隐患及时排除。
雨停以后,首先检查架子是否安全,然后方可让工人进入施工现场进行作业。
各类架子的基础按要求夯实牢固。
在地面上施工脚手架,在立杆的底部要用50厚的木板垫好,并设扫地杆。
2)定期对人行马道进行检查,防止出现不均匀沉降,同时保证外架子周围排水通畅。
所使用的马道要有防滑条防滑板,雨后要彻底检查,检查后方可上人行走。
出现下沉、松动或移动现象时在该部位要有警示牌警示,然后进行加固。
人行马道的防滑条不准用钢筋代替。
3)基槽周边要有1.2米高的防护栏,其他部位的脚手架在雨期期间,特别是在风雨天后,要马上进行检查,并做好记录,雨后不经过检查不得上架作业。
