导、地线压接施工设计方案
- 格式:doc
- 大小:2.72 MB
- 文档页数:39
500kV线路工程导、地线液压连接施工方案年月日目录1. 编制依据及适用范围 (1)1.1 编制依据 (1)1.2 适用范围 (1)1.3 说明 (1)2. 工程概况 (1)2.1 架线工程概况 (2)2.2 导地线压接管参数及人员机具配置 (2)2.2.1 导、地线、OPGW复合光缆机电特性参数 (2)2.2.2 各型压接管型号、尺寸、规格、形状参数 (3)2.2.3各型压接管配套压模型号及尺寸 (7)2.2.4人员配置 (8)2.2.4工器具配置 (8)3. 操作工艺 (8)3.1 一般规定 (8)3.2 JL3/LHA55-560/385铝合金芯导线压接 (10)3.2.1 JY-560/385直线接续管的压接工序 (10)3.2. 3 注意事项 (11)3.3铝包钢绞线和镀锌钢绞线的压接 (11)3.3.1 NY-150BG-35液压压接工艺 (11)3.3.2 涂电力脂 (11)3.3.3 接续管穿管与压接 (12)3.3.4 钢锚穿管与压接 (12)3.3.5 液压操作 (12)3.3.6 耐张管压接 (13)4.3.2 NY-100G液压压接工艺 (13)3.3.3接续管穿管与压接 (13)3.3.4钢锚穿管与压接 (14)3.3.5液压操作 (14)3.3.6耐张管压接 (14)4. 质量保证措施及质量要求 (15)4.1质量保证措施 (15)4.2质量要求 (15)5. 安全控制措施 (16)5.1 液压施工安全保证措施 (16)5.2 风险评估及预控措施 (16)6. 环境保护施工规定 (17)1. 编制依据及适用范围1.1 编制依据《110-750kV 架空电力线路施工及验收规范》(GB50233-2014);《110kV-750kV架空输电线路施工质量检验及评定规程》(DL/T5168-2016);《电力建设安全工作规程(第2部分:电力线路)》(DL 5009.2-2013);《国家电网公司电力安全工作规程(电网建设部分)(试行)》;《国家电网公司输变电工程验收管理办法》(国网(基建/3)188-2015);《国家电网公司基建质量管理规定》(国网(基建/2)112-2015);《国家电网公司输变电工程标准工艺管理办法》(国网(基建/3)186-2015);《国家电网公司基建安全管理规定》(国网(基建/2)173-2015);《国家电网公司输变电工程施工安全风险识别评估及预控措施管理办法》(国网(基建/3)176-2015);《国家电网公司输变电工程安全文明施工标准化管理办法》(国网(基建/3)187-2015);《输变电工程建设标准强制性条文实施管理规程》(Q/GDW 248—2008);《输变电工程安全质量过程控制数码照片管理工作要求》(基建安质[2016]56号);《输变电工程施工现场安全通病防治工作》(基建安全(2010)270号);《输变电工程质量通病防治工作要求及技术措施》(基建质量[2010]19号);《输变电工程架空导线和地线液压压接工艺规程》(DL/T 5285-2013)《大截面导线压接工艺导则》(Q/GDW 1571-2014)1.2 适用范围本方案适用湖北于黄冈大吉~武穴500kV线路工程工程铁塔的组立施工导线(3×JL3/LHA55-560/385)、地线(JLB35-150、GJ-100)所用相关线夹的液压连接施工。
20132013年示年示年示范范工程样工程样板板点施工作点施工作业业指导指导书书导、地线接续管液压目录1适用范围 (1)2编写依据 (1)3作业流程 (1)4安全风险辨析与预控 (1)5作业准备 (3)6作业方法 (3)7工艺质量控制措施及检验标准 (7)8成品工艺要求 (9)9成品展示 (9)1适用范围本作业指导书适用于110kV 及以上输电线路工程导、地线液压压接作业。
2编写依据表2-1编写依据序号引用资料名称1GB 50233—2005《110kV ~500kV 架空送电线路施工及验收规范》2GB 26859—2011《电力安全工作规程电力线路部分》3DL 5009.2—2004《电力建设安全工作规程第2部分:架空电力线路》4DL/T 5092—1999《110kV ~500kV 架空送电线路设计技术规程》5SDJ 226—1987《架空送电线路导地线液压施工工艺规程》6Q/CSG 411002-2012《10kV~500kV 输变电及配电工程质量验收与评定标准第一册:输电线路》7本工程的相关设计图纸、本工程的施工组织设计3作业流程图3-1作业(工序)流程图4安全风险辨析与预控4.1导地线压接作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
4.2按《指南》中与导地线压接作业相关联的《电网建设安全施工作业票》(编码:SDXL-ZW-10-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。
4.3施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。
4.4安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交施工项目部保存备查。

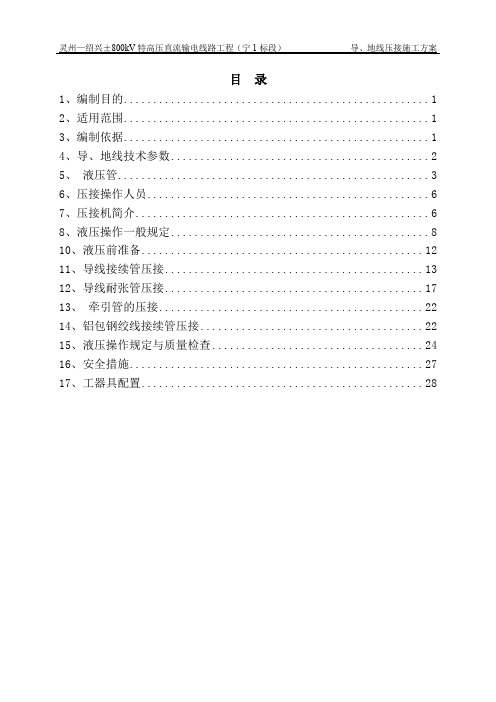

目录1、编制目的 (1)2、适用范围 (1)3、编制依据 (1)4、导、地线技术参数 (2)5、液压管 (3)6、压接操作人员 (6)7、压接机简介 (6)8、液压操作一般规定 (8)10、液压前准备 (12)11、导线接续管压接 (13)12、导线耐张管压接 (17)13、牵引管的压接 (22)14、铝包钢绞线接续管压接 (22)15、液压操作规定与质量检查 (24)16、安全措施 (27)17、工器具配置 (28)1、编制目的为指导本工程导地线液压施工作业,使液压作业标准化、规范化,保证施工质量、工艺标准满足本工程的要求,特编制本作业指导书。
2、适用范围本作业指导书适用于灵州-绍兴±800kV特高压直流输电线路工程(宁1标段)架线施工导地线液压作业。
3、编制依据3.1《输变电工程架空导线及地线液压压接工艺规程》(DL/T5285-2013)3.2《大截面导线压接工艺导则》(Q/GDW1571-2014)3.3《±800kV架空送电线路施工及验收规范》(Q/GDW 1225-2014)3.4《±800kV架空送电线路施工质量检验及评定规程》(Q/GDW 1226-2014)3.5《±800kV架空输电线路张力架线施工工艺导则》(DL/T 5286-2013)3.6《国家电网公司电力安全工作规程(线路部分)》(Q/GDW 1799.2-2013)3.7《电力建设安全工作规程第2部分:电力线路》(DL 5009.2-2013)3.8《1250mm2级大截面导线张力架线施工工艺导则》(直流线路〔2014〕93号)3.9灵州-绍兴±800kV特高压直流输电线路工程(宁1标段)电气图纸会审及设计交底纪要3.10 《国网直流部关于印发1250平方毫米大截面导线压接培训总结分析会议纪要的通知》(直流线路〔2015〕43 号)3.11 《国网直流部关于加强灵州-绍兴±800千伏特高压直流线路工程1250平方毫米大截面导线制造和施工质量控制的通知》(直流线路〔2015〕42号)3.12《电力金具通用技术条件》GB/T23144、导、地线技术参数本标段导线采用6×JL1/G3A-1250/70、6×JL1/G2A-1250/100钢芯铝绞线,安全系数2.5,地线采用LBGJ-150-20AC铝包钢绞线,地线耐张线夹采用预绞丝式耐张线夹,无需压接。
宜昌220KV南楼ⅠⅡ回输电线路工程导线压接作业指导书500kV江南变~楼子河变输电线路工程导线压接施工作业指导书宜昌220KV南楼ⅠⅡ回输电线路工程项目部批准:日期:审核:日期:编写:日期:目录1 适用范围2 工程设计概况3 液压施工操作4 压接试验5 质量控制要点附件液压机参数宜昌220KV南楼ⅠⅡ回输电线路工程导线压接作业指导书1.适用范围及目的本措施适用于宜昌220KV南楼ⅠⅡ回输电线路工程导线压接施工作业。
目的是阐明设计意图和技术要求,确保液压质量满足规程要求2.工程设计概况2.1.导线规格及配套压接管型号:2.2.导线的机械性能参数:液压施工操作2.2.1.导线耐张线夹(NY-400/35、NY-400/50)的穿管见下图1—钢芯;2—钢锚;3—铝线;4—铝管;5—引流板导线耐张线夹(NY-400/35、NY-400/50)的穿管一、剥铝股:1.如图(a)所示,自钢芯铝绞线端O向内量处OP=L2+△L+20mm绑线P 扎牢一道(事先量出钢管的长度L2);2.自O点(钢芯端头)向内量ON=L2+ΔL处画一割铝股印记N;3.松开原钢芯铝绞线端头的绑线P。
为了防止铝股剥开后钢芯散股,在松开绑线后先在端头打开一段铝股,将露出的钢芯端头用绑线扎牢。
然后用切割器(或手锯)在印记N 处切断外层及中层铝股。
在切割内层铝股时,只割到每股直径的3/4 处,然后将铝股逐股掰断。
注:ΔL为钢管液压时预留伸长值,它与钢管直径、壁厚、钢模对边距尺寸及压模数都有关,其值应通过试压而取得。
在确定该值时,比实测值可稍大3~5mm。
二、套铝管:将铝管自钢芯铝绞线一端先套入。
三、穿钢锚:将已剥露的钢芯自钢锚口穿入钢锚。
穿时顺钢芯绞制方向旋转推入,直至钢芯端头触到钢锚底部,管口与铝股预留△L长度相等为止。
四、穿铝管如图(c):1.当钢锚压好后,自钢锚最后凹槽边向钢锚U 型环端量20mm 画一定位印记A。
自 A 点向铝线侧量铝管全长L 处画一印记C。
NO.30-FFF(线)项目14-02 电厂220KV线路工程导地线液压压接施工工艺批准:校核:编写:FF送变电建设公司GG电厂220线路工程项目部2006年7月此文档收集于网络,如有侵权请联系网站删除目录1.工程概况 (1)2.导线、避雷线有关数据 (1)3.液压管参数 (2)4.液压压接前的准备工作 (5)5.穿管和施压顺序 (6)6.压模的选择 (12)7.压接机具的选择 (13)8.液压操作 (13)9.质量要求 (13)10.安全要求 (14)1.工程概况GG~HH电厂220kV线路工程由220kVKK变电所起,终至HH电厂启备变电所,线路全长29.778km。
本线路D2~D71(2#~52#)及D74~D90(55#~71#)段与GG~HH220kV线路采用双回路共塔架设。
单回路部分[D92(73#)~JJ电厂启备变段]导线采用单根LGJ-240/40锌-5%铝-稀土合金镀层钢芯铝绞线。
单回路部分[FF变~D2(2#),穿越500kV来玉线D71~D74(52#~55#)段]以及双回路部分(D2~D71(2#~52#)与D74~D92(55#~73#)段)导线采用2×LGJ-300/40锌-5%铝-稀土合金镀层钢芯铝绞线。
全线架设一根OPGW复合地线光缆(24芯),单回路部分以及双回路D90~D92(71#~73#)段加挂一根地线。
其中地线型号的选用为:D90(71#)~JJ电厂启备变选用LBGJ-50-30AC (YB/T 124-1997)铝包钢绞线;芙蓉变~D2(2#)段以及穿越500kV来玉线D71~D74(52#~55#)段选用锌-5%-铝-稀土合金镀层钢绞线,其标记为XLXGJ-1×7-9.0-1270-B-YB/T179-2000。
导线耐张线夹:LGJ-240/40导线耐张线夹采用液压耐张管NY-240/40,LGJ-300/40导线耐张线夹采用液压耐张管NY-300/40; LGJ-240/40导线直线接续采用JYD-240/40型接续管,LGJ-300/40导线直线接续采用JYD-300/40型接续管;地线XLXGJ-1×7-9.0-1270-B直线接续管采用JY-50G,铝包钢绞线LBGJ-50-30AC采用JY-50BG。
导地线压接作业指导书目录导地线压接作业指导书 (1)1 工程概况 (3)2 编写依据 (3)3 作业流程 (4)4 安全风险辨析与预控 (4)5 作业准备 (6)6 作业方法 (6)7 质量控制措施 (7)1 工程概况原线路8#—37#设计杆型是无避雷线型式,根据地区和运行需求,全线架设避雷线,长度为2*8.373KM。
砼杆加装避雷线支架及挂点,共11基。
原铁塔需加装避雷线挂点及连接金具,共19基。
避雷线型号为:GJ-35镀锌钢绞线。
本作业指导书适用于35kV及以上输电线路工程导、地线架设作业。
2 编写依据表2-1 编写依据3 作业流程图3-1 作业(工序)流程图4 安全风险辨析与预控表4-1 工作前安全风险辨析及预控表表4-1 (续)请您认真检查并签名确认,您的签名意味着将承担相应的安全质量责任。
施工单位检查人:监理单位检查人:日期:日期:注1:对存在风险且控制措施完善填写“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“—”,未检查项空白。
注2:安全风险辨析与控制措施表在有新的风险因素及控制措施时可以增加补充。
5 作业准备5.1 人员配备表5-1 人员配备表6 作业方法施工准备6.1 技术资料:设计图纸、施工规范、安全措施。
6.2 人员组织:技术负责人、安装负责人、安全质量负责人和技能人员。
6.3 机具的准备:按施工要求准备机具并对其性能及状态进行检查和维护。
6.4施工材料准备:螺栓等。
6.5 材料准备:检查避雷线金具规格、型号确保与架设的避雷线规格相适配,且满足施工需要。
6.6 技术准备。
6.6.1 熟悉掌握施工图要求。
6.1.2 制定合适的施工技术措施。
6.6.3制作避雷线连接试件送试验室作拉力检验,经检验符合规范要求后才能在施工中使用,不同规格、不同生产厂家的避雷线应分别制作试件检验。
6.1.7 工器具准备。
6.1.7.1检查测量工具的检验合格证及有效期限,保证检查工具精度符合要求。
导地线压接作业指导书一、任务概述导地线压接作业是指在电力线路施工中,将导线与导线连接器通过压接工艺进行连接的作业。
本指导书旨在提供详细的作业流程和操作要点,确保导地线压接作业的安全、准确和高效进行。
二、作业准备1. 确认作业地点和导线类型:在开始作业前,必须确保清楚作业地点和所使用的导线类型,以便选择合适的压接工具和连接器。
2. 检查工具和设备:检查压接工具、导线剥线钳、导线连接器等工具和设备的完好性和可用性,确保其正常运行。
3. 确保安全措施:确保作业现场的安全措施已经采取,包括穿戴好防护用品、设置警示标识、确保工作区域通风良好等。
三、作业流程1. 导线准备a. 使用导线剥线钳对导线进行剥皮处理,确保导线裸露长度符合要求。
b. 检查导线表面是否有氧化物或污垢,如有需要清洁干净。
c. 检查导线断面是否完整,如有损坏或变形,需要更换导线。
2. 导线连接器准备a. 检查导线连接器的型号和规格,确保与导线匹配。
b. 检查导线连接器的外观是否完好,如有损坏或变形,需要更换连接器。
3. 压接操作a. 将导线插入导线连接器的插孔中,确保插入深度符合要求。
b. 使用合适的压接工具对导线连接器进行压接,确保压接质量良好。
c. 检查压接后的连接点,确保导线和连接器之间没有松动或间隙。
4. 压接质量检查a. 使用导线拉力计对连接点进行拉力测试,确保连接牢固。
b. 使用导线电阻计对连接点进行电阻测试,确保电阻值符合要求。
5. 记录和整理a. 记录每个连接点的相关信息,包括导线型号、连接器型号、压接工具型号、压接结果等。
b. 整理作业现场,清理工具和设备,归位存放。
四、安全注意事项1. 穿戴好防护用品:在作业过程中,必须佩戴好绝缘手套、安全帽、防护眼镜等防护用品,确保人身安全。
2. 注意电源断开:在进行导线压接作业前,必须确保电源已经断开,避免触电事故的发生。
3. 防止火源:在作业现场严禁吸烟、使用明火等可能引发火灾的行为,确保作业安全。
500kV 双万5463线技改工程(金华段) 压接说明500kV 双万线5463线工程(金华段)压接说明一、导地线规格说明:1、老地线规格:LGJ-95/55(88#小号侧)、LHBGJ-95/55(88#大号侧)。
2、导线利用原线路导线,88#小号使用LGJ-400/35,88#大号使用LGJ-400/50。
3、地线更换新24+1#~新 28+1#、新76+1#~新79+1#、88#~新93+2#。
新的地线型号:JLB20A-100。
二、导、地线压接管的要点1、旧导线的铝股表面已氧化,应先用钢丝刷将表面灰、黑色物质全部刷去,至显露出银白色铝为止。
2、压接完成后,及时打上压接人员的钢印号。
直线管打在小号侧,耐张管打在线束侧。
3、推荐值:8、在一个档距内每根导线或架空地线上只允许有1个接续管和2个补修管。
并且满足以下规定:1)各类管与耐张线夹出口间的距离不应小于15米 2)接续管或补修管与悬垂线夹中心的距离不应小于5米 3)接续管或补修管与间隔棒中心的距离不宜小于0.5米导线及地线受压部分应平整完好,同时距管口15m 以内的导地线不应存在必须处理的缺陷。
导地线型号压接管名称 压接管型号压模直径mm压后推荐值mm使用桩号 铝模钢模 铝管 钢管 LGJ-400/35耐张管 NY-400/35 Φ45 Φ16 38.90 13.96 88#小号侧 接续管 JYD-400/35 Φ45 Φ22 38.90 19.12 LGJ-400/50耐张管 NY-400/50 Φ45 Φ20 38.90 17.40 88#大号侧接续管 JYD-400/50 Φ45 Φ24 38.9020.84JLB20A-100耐张管 NY-100BG Φ38 Φ26 32.88 22.56 新架地线 接续管 JY-100BG Φ38 Φ26 32.88 22.56LGJ-95/55 耐张管 NY-95/55 Φ34 Φ22 29.44 19.12 88#小号侧 接续管 JYD-95/55 Φ34 Φ24 29.44 20.84 LHBGJ-95/55耐张管NY-95/55HGΦ34Φ2029.44 17.4093+2#大号侧三、穿管(一)LGJ-400/35直线管钢管压前L1=100mm ,钢芯锯头130mm ; 铝管压前L2=540mm ;划印点O :钢管中间位置,钢管第一模压在O 点。
导地线压接作业指导书一、引言导地线压接是电力系统中常见的一项作业,用于连接导线与接地设备,确保电流的正常传输和接地安全。
本指导书旨在提供详细的作业指导,确保导地线压接作业的顺利进行。
二、作业准备1. 确定作业地点:根据实际情况选择合适的地点进行导地线压接作业。
2. 准备必要的工具和设备:包括导线剥线器、导线压接钳、绝缘胶带、绝缘手套、安全帽、绝缘垫等。
3. 检查工具和设备的完好性:确保工具和设备无损坏,能够正常使用。
4. 确定作业人员:根据作业的复杂程度和安全要求,确定合适的作业人员,并确保他们具备相关的技能和经验。
5. 制定作业计划:根据实际情况,制定作业计划,包括作业步骤、时间安排和人员分工等。
三、作业步骤1. 施工准备a. 确保工作区域安全:清理工作区域,确保没有杂物和障碍物,并设置明显的安全警示标志。
b. 确定导线的长度和规格:根据实际需要,确定导线的长度和规格,并剪断合适长度的导线。
c. 导线剥皮:使用导线剥线器,将导线的绝缘层剥离,露出足够的金属导体。
d. 导线清洁:使用清洁剂或干净的布擦拭导线,确保导线表面干净无污垢。
2. 导线压接a. 准备导线压接钳:确保导线压接钳的刀口清洁锋利,并调整好合适的压接口径。
b. 导线压接操作:将剥离后的导线放入导线压接钳的压接口中,用适当的力度将导线压接钳合拢,确保导线与压接钳的接触紧密。
c. 检查压接质量:用手轻轻拉动压接的导线,确保导线与压接钳之间没有松动或滑动现象。
3. 绝缘处理a. 绝缘胶带包裹:将绝缘胶带围绕压接部位进行包裹,确保导线与外界环境隔离。
b. 绝缘胶带压实:用手指或工具轻轻压实绝缘胶带,确保其与导线表面贴合紧密。
c. 绝缘胶带覆盖:将绝缘胶带覆盖压接部位的周围,以增加绝缘层的厚度和保护作用。
四、作业安全注意事项1. 佩戴个人防护装备:作业人员必须佩戴安全帽、绝缘手套、绝缘鞋等个人防护装备,确保人身安全。
2. 工具和设备使用正确:确保使用的工具和设备符合要求,并按照正确的方法使用,避免造成意外事故。
导、地线压接施工方案施工方案是电力工程中极为重要的一环,尤其是在导、地线压接工作中,无疑更需要详细的施工方案来确保工作的完成质量和安全性。
本文将介绍导、地线压接的施工方案,包括前期准备、具体施工步骤、注意事项等内容。
前期准备在开始导、地线压接之前,需要做好充分的准备工作,具体包括以下几个方面:1.材料准备:准备好所需的导线、地线、压接工具等材料。
2.检查工具:检查压接工具的状态,确保工具完好无损。
3.安全防护:确保施工人员穿戴符合安全标准的防护装备,如手套、护目镜等。
4.施工环境:确保施工现场通风良好,无易燃物品等危险因素。
施工步骤导、地线压接的具体施工步骤如下:1.清洁表面:将导、地线端部和压接处的表面清洁干净,确保无杂质。
2.准确计量:根据实际需要,精确测量导、地线的长度,保证压接的位置准确。
3.剥离绝缘层:使用专用工具剥离导线、地线的绝缘层,露出导线的金属部分。
4.焊接压接:将导、地线对准压接端子,用专用工具进行压接,确保连接牢固。
5.绝缘保护:在压接部位上使用绝缘套管进行绝缘保护,确保整个连接部位安全可靠。
6.检查验收:对压接部位进行检查,确保压接牢固,无异常情况。
注意事项在导、地线压接的施工过程中,需要特别注意以下几点:•安全第一:施工人员一定要穿戴好安全装备,并注意施工现场的安全。
•专业技能:进行导、地线压接的施工人员需要具备专业的技能和经验。
•材料质量:所使用的导、地线材料必须符合相关标准,确保质量可靠。
•环境要求:施工现场应保持整洁、通风良好,确保工作环境安全。
•注意细节:在施工过程中,需要注意每一个细节,确保每一步操作正确无误。
综上所述,导、地线压接的施工方案是电力工程中必不可少的一环,通过严格的前期准备、规范的施工步骤和注意事项的遵守,可以确保压接工作的高质量和安全性。
希望以上内容对导、地线压接施工有所帮助。
架空输电线路施工工艺库工艺编号项目/工艺名称工艺要求施工工艺要点成品示例架线工程导地线压接导线耐张管压接(1)导线的连接部分不得有线股绞制不良、断股、缺股等缺陷;压接后管口附近不得有明显的松股现象。
(2)铝件的电气接触面应平整、光洁,不允许有毛刺或超过板厚极限偏差的碰伤、划伤、凹坑及压痕等缺陷。
(3)钢管压后应涂防锈漆。
(4)用精度不低于0.02mm的游标卡尺测量压后尺寸,其对边距最大值不应超过推荐值尺寸。
(5)压后弯曲度不能大于2%,否则应校直,校直后的耐张管不得有裂纹。
(6)握着强度不小于设计使用拉断力的95%(1)耐张管、引流板的型号和引流板的预倾角应符合图纸要求。
(2)割线印记准确,断口整齐,不得伤及钢芯及不需切割的铝股。
(3)将压接管及导线表面清洗干净,导线表面用细钢丝刷清刷表面氧化膜,均匀涂抹一层电力复合脂,保留电力复合脂进行压接。
(4)施压时,液压机两侧管、线要抬平扶正,保证压接管的平、正,压后耐张管棱角顺直。
(5)压后的钢管涂漆防腐,铝管压后的飞边、毛刺应锉平,并用0号砂纸磨光。
(6)压接完成检查合格后,打上操作者的钢印,并在管口涂刷红油漆-T导线耐张管成品工艺编号名称工艺要求施工工艺要点成品示例导线接续管压接(1)导线的连接部分不得有线股绞制不良、断股、缺股等缺陷;压接后管口附近不得有明显的松股现象。
(2)铝件的电气接触面应平整、光洁,不允许有毛刺或超过板厚极限偏差的碰伤、划伤、凹坑及压痕等缺陷。
(3)钢管压后应涂防锈漆。
(4)用精度不低于0.02mm的游标卡尺测量压后尺寸,其对边距最大值不应超过推荐值尺寸。
(5)压后弯曲度不能大于2%,否则应校直,校直后的接续管不得有裂纹。
(6)握着强度不小于设计使用拉断力的95%(1)接续管的型号应符合图纸要求。
(2)割线印记准确,断口整齐,不得伤及钢芯及不需切割的铝股。
(3)当使用对穿管时,应在线上画出1/2管长的印记,穿管后确保印记与管口吻合。
导地线压接施工方案1.编制依据下列文件中的条款通过本标准的引用而成为本标准凡注明日期的文件,其随后的修订版均不适用本标准,凡不注明的引用文件,其最新版本适用于本标准。
1.1且末若羌110千伏联网工程施工合同1.2《且末—若羌110千伏联网工程(输电工程I标段)工程施工组织设计》1.4 《电力建设工程施工技术管理制度》1.5《110kV—500kV架空送电线路施工及验收规范》(GB 50233—2005)1.6 《110kV—500kV架空电力线路工程施工质量及评定规程》(DL/T5168-2002)1.7 《电力建设安全工作规程》1.8 设计图纸及现行相关图集和规范1.9《国家电网公司输变电工程标准化施工作业手册》(送电工程分册)1.10《电业安全工作标准》(电力线路部分) DL409-911.11《110~500Kv架空电力线路施工及验收规范》 GBJ233-901.12《电力建设安全工作规程》(架空电力线路部分)DL5009.2-942.工程概况本工程110KV线路由220kV 且末变起至110kV 塔什萨依变方向到J14# 110千伏线路止,电压等级110kV,输送功率40.4MVA,导线采用LGJ-185/30 型钢芯铝绞线。
线路全长约77.77公里,单回路架设。
全线架设一根OPGW 复合光缆作为地线,其中局部单地线塔型与双地线塔型交替时采用一根GJ-50(标记1×7-9.0-1260B)型镀锌钢绞线与OPGW 匹配。
工程性质属新建。
线路共安装架设杆塔数量300 基(直线塔101 基,耐张转角塔28 基,砼单杆169 基,砼双杆1基)。
线路全线位于车尔臣河南部,距离河道2-8km,所经地貌单元主要为冲洪积平原,微地貌主要为盐碱荒地、沙地、沙丘、农田、戈壁、胡杨树保护区等。
线路沿线总地势南高北低,西高东低,地形较平坦,地势开阔,局部沙丘地段地势稍有起伏。
沙丘高度3-5m,大部分为半固定沙丘,部分为活动沙丘。
导地线压接作业指导书一、前言为确保在导地线的安装工作能够有效地进行,必须在施工前进行深入的了解和研究。
导地线压接作业是这一过程中必不可少的一环,它对于导体的机械强度和导体的导电性能起着决定性的作用。
本文主要是为导地线压接作业制定了一份指导书,旨在能够为导地线压接作业提供有益的信息和指引,从而保证工作的安全、标准化和高效性。
二、导地线压接需要遵循的准则导地线压接工作需要严格遵循以下准则:1. 保证工作的安全导地线压接需要在保证工作安全的前提下进行。
在进行导地线压接时,必须做好相应的安全防范措施,比如使用专业的导地线压接器材、穿戴相应的安全设备、排除现场的危险隐患等。
2. 符合国家标准导地线压接需要严格遵守国家的相关标准,包括但不限于GB /T 2314-2008《电力金具及电力配件用压接管柱》、GB /T 1179-2008《导线用压接管柱》、GB 3049-2008《导线用绝缘管》等。
3. 遵循工艺规范导地线压接需要遵循相应的工艺规范,掌握压接导线的压接量、压接时间、压接顺序等技术要求。
4. 保证压接质量导地线压接是一项技术活,需要保证压接质量。
保证导线和压接连接部分无气隙和内外壁平整,表面光亮、无损伤和无锈蚀等情况。
三、导地线压接具体步骤1. 准备工作:准备导线、压接器材、工具以及相应的ISO检验标准、电笔等检测工具。
2. 导线切割:根据设计要求,将导线切割至所需要的长度。
3. 清洁导线:使用洁净的布将导线表面清洁干净。
4. 选择合适的压接管柱:选择适当的压接管柱,需要保证管柱的型号和规格与导线匹配,避免因规格不符而导致压接效果不佳的情况。
5. 压接管柱:将导线穿入压接管柱内,将导线的端头和压接管柱的接触面做好清理处理,安装压接器材,接通电源开始压接。
6. 压接质量检查:在压接作业完成后,要对压接的导线、压接管柱以及压接器材做检查工作,以保证压接质量符合相关标准。
四、导致导地线压接失败的原因导地线压接在实践中,有可能会出现以下失败的原因:1. 压接管柱的规格不符合要求。
《电气设备接地线安装施工方案》一、项目背景随着现代工业和科技的不断发展,电气设备在各个领域的应用越来越广泛。
为了确保电气设备的安全运行,防止电气事故的发生,必须对电气设备进行可靠的接地。
本施工方案旨在为电气设备接地线的安装提供详细的指导,确保施工过程符合国家规范和安全要求。
二、施工步骤1. 施工准备(1)熟悉施工图纸和技术规范,了解电气设备的接地要求。
(2)准备施工所需的材料和工具,包括接地导线、接地极、接地端子、扳手、钳子等。
(3)对施工人员进行技术交底和安全培训,明确施工任务和安全注意事项。
2. 接地极安装(1)根据设计要求选择合适的接地极类型,如角钢接地极、钢管接地极等。
(2)在施工现场确定接地极的位置,一般应选择在土壤电阻率较低的地方。
(3)使用钻机或人工挖掘的方式开挖接地极坑,坑的深度和直径应符合设计要求。
(4)将接地极放入坑中,并用细土回填夯实,确保接地极与土壤接触良好。
3. 接地导线敷设(1)根据电气设备的布局和接地要求,确定接地导线的敷设路径。
(2)将接地导线沿敷设路径铺设,避免与其他管线交叉。
(3)在接地导线的转弯处和分支处,应使用专用的接地卡子进行连接。
(4)接地导线的连接应牢固可靠,采用焊接或压接的方式进行连接。
4. 接地端子安装(1)在电气设备的外壳上确定接地端子的位置。
(2)使用螺丝将接地端子固定在电气设备的外壳上。
(3)将接地导线与接地端子连接,确保连接牢固可靠。
5. 接地系统测试(1)在接地系统安装完成后,使用接地电阻测试仪对接地系统进行测试。
(2)测试接地电阻应符合设计要求和国家规范。
(3)如果接地电阻不符合要求,应采取相应的措施进行整改,如增加接地极数量、更换接地导线等。
三、材料清单1. 接地导线:规格为[具体规格]的铜绞线或镀锌扁钢。
2. 接地极:角钢接地极或钢管接地极,规格为[具体规格]。
3. 接地端子:规格为[具体规格]的铜质接地端子。
4. 接地卡子:专用接地卡子,规格为[具体规格]。
目录1有关说明 (1)2导地线技术参数 (2)3导地线压接管技术参数 (2)4液压设备及材料检验 (3)5压接管及导线的清洗 (4)6穿管操作 (4)7液压操作 (8)8质量检查 (10)9液压安全规定 (12)10压接用工器具 (12)导地线液压压接施工手册(含扩径导线)1有关说明1.1本手册适用于线路工程,以高压油泵为动力,以配套压模对导地线进行液压施工。
1.2液压施工是架空送电线路施工中的一项重要隐蔽工序,液压操作人员必须经过技术培训并在技术交底后制作试件进行压接试验,经检验合格后,方可发给合格证书,持证上岗;操作时应有质检人员及监理在现场进行监督。
1.3本工程使用的导地线耐张管、直线管:直线接续管及耐张线夹压前为圆形,压后呈正六角形。
产品全部为北京送变电公司线路器材厂提供,合格证书齐全有效,且经握力试验合格。
1.4使用液压机为100t液压机,具有足够的与所有钢模相匹配的出力。
1.5导地线的受压部分应平整完好,同时与管口距离16m以内不应存在必须处理的缺陷。
1.6液压的导地线的端部在割线前应先将线掰直,并绑好防止松散的扎丝,切割时切口应与轴线垂直。
1.7在割断铝股时,严禁伤及钢芯。
如果伤及钢芯,必须重新画印重新割线。
切口应整齐,导线及架空地线的连接部分不得有线股绞制不良、断股、缺股等缺陷。
连接后管口附近不得有明显的松股现象。
1.8量尺画印的定位印记,画好后应立即复查,以确保正确无误。
1.9压前检查铝管、钢管外径,液压施工必须严格进行操作,对经验收检查合格的液压管打上钢印,压后尺寸做好记录。
1.10在一个档距内,除不允许有压接管的线档外,每根导线、地线只允许有一个直线管和一个补修管,并且补修管与直线管、耐张管与直线管、补修管之间的距离不宜小于18m,直线管及补修管与悬垂线夹之间的距离不小于8m。
2导地线技术参数导地线型号 计算截面(mm 2) 拉断力 (kN ) 最大使用张力(kN ) 外径 (mm ) 单位重量(kg/m) LGJ-400/50 452.00 116.888 46.755 27.60 1.5103 JLK/G2A-630(720)/45677.76 151.905 58.425 36.3 2.0905 GJ-100100.88103.527.613.00.83983导地线压接管技术参数3.1导线耐张线夹(包括钢锚):型 号适用导线主要尺寸(mm)握力 (kN) L1L2 D l1 l2 dNY-400/50 LGJ-400/50 170 390 45 120 120 20 117.23 NY-630(720)/45 JLK/G2A-630(720)/45120515 6080135 20144.4l2l1dDL2L1l1l2L1L2dD3.2导线接续管:型 号 适用导线 主要尺寸(mm)握力 ( kN) L l DdJYD-400/50 LGJ-400/50 600 135 45 24 117.23 JYD-630/45KJLK/G2A-630(720)/45720 1206024144.43.3钢绞线GJ-100地线耐张线夹型号 适用地线 主要尺寸(mm)握力 ( kN) D2dL1LNY-100GGJ-1002620185365123型号 适用地线 主要尺寸(mm)握力 ( kN) DdLJY-100GGJ-1002613.643401234液压设备及材料检验4.1对所使用的导地线结构及规格应认真进行检查,其规格应与设计相符,并符合国家标准的各项规定。
导地线压接作业指导书一、导地线概述导地线是一种用于保护电力设备、减少雷击损害等作用的设备。
它也称为接地网或者接地系统。
导地线不仅仅是一个连接,同时也是电气设备和人身安全的保护措施。
因此,对于导地线的安装和维护必须进行严格的规范和操作。
二、导地线压接的意义导地线压接是导地线安装的一种重要的方式。
通过压接可以保证导地线的稳定性和可靠性,从而有效地防止雷击或者其他外界的电击损害。
导地线压接有非常良好的导电性能,而且能够长期保持高导电性。
三、导地线压接的条件1、压接工具:压接工具是导地线压接的重要装备,需要选择符合标准规定的型号和规格的压接工具。
2、压接端子:压接端子也非常关键,端子必须符合标准要求,且数量足够。
3、压接技术:导地线压接需要掌握一定的技术和经验,技术要求高且复杂,需要严格遵守压接操作要求,以保证导电性能的稳定和可靠。
4、压接现场:导地线压接需要在安全可靠的场所进行,必须注意安全防护。
四、导地线压接的操作步骤1、准备工作:在进行导地线压接之前,需要将压接工具、端子等装备准备好,并进行验收,必须满足操作要求。
同时,需要对压接现场进行检查和安全策划,保证操作的安全可靠性。
2、清洁处理:在进行导地线压接之前,需要对导线的表面进行清洁处理,主要是确保导线表面没有氧化物和杂质,以达到良好的导电性能。
3、确定位置和长度:在清洁处理后,需要精确测定导线的长度和位置,确保在压接之后,导线能够安装在正确位置,并保证导电性能的稳定性。
4、穿入端子:将导线穿入端子中,使等长的导线穿入端子,在此过程中,需要保持端子的质量,以确保操作的安全可靠性。
5、压接绝缘套:在导线穿入端子之后,需要将绝缘套放在端子上,确保导线彻底覆盖绝缘套,避免电线与电孔直接接触。
6、压接处理:进行压接操作之前,需要先将压接器进入压接位,后进行压接,压接的力度要适中、均匀,确保导线的稳定性和可靠性。
7、验证处理:在压接完成之后,需要进行测试和验证,确保导线的导电性能和稳定性达到标准要求。
录目......................................................................................... ..... 1 .、编制目的1........................................................................................... ... 1 .、适用范围2........................................................................................... ... 1 .3、编制依据................................................................................ 2 4、导、地线技术参数.......................................................................................... ...... 3 .、液压管5 (6)6、压接操作人员........................................................................................ ... 7 、压接机简介7 ................................................................................ 9 、液压操作一般规定8 ....................................................................................... 13 、液压前准备10............................................................................... 15 .、导线接续管压接11...............................................................................19 .12、导线耐张管压接................................................................................. 24 .牵引管的压接、13..................................................................... 24 14、铝包钢绞线接续管压接................................................................. 27 15、液压操作规定与质量检查..........................................................................................30 .、安全措施16 ....................................................................................... 31 17、工器具配置专业资料1、编制目的为指导本工程导地线液压施工作业,使液压作业标准化、规范化,保证施工质量、工艺标准满足本工程的要求,特编制本作业指导书。
2、适用范围标段)架线特高压直流输电线路工程(宁1-绍兴±800kV本作业指导书适用于灵州施工导地线液压作业。
3、编制依据)《输变电工程架空导线及地线液压压接工艺规程》(DL/T5285-20133.1 )《大截面导线压接工艺导则》(Q/GDW1571-20143.2 )(Q/GDW 1225-2014架空送电线路施工及验收规范》3.3《±800kV )(Q/GDW 1226-20143.4《±800kV 架空送电线路施工质量检验及评定规程》DL/T 5286-2013)架空输电线路张力架线施工工艺导则》3.5《±800kV(Q/GDW 1799.2-2013)3.6《国家电网公司电力安全工作规程(线路部分)》((DL 5009.2-2013)部分:电力线路》第23.7《电力建设安全工作规程) 号〕93级大截面导线张力架线施工工艺导则》3.8《1250mm(直流线路〔20142标段)电气图纸会审及设计特高压直流输电线路工程(宁1灵州3.9-绍兴±800kV 交底纪要平方毫米大截面导线压接培训总结分析会议纪要12503.10 《国网直流部关于印发43 号)〕的通知》(直流线路〔2015平方毫千伏特高压直流线路工程1250800-3.11 《国网直流部关于加强灵州绍兴±专业资料42号)米大截面导线制造和施工质量控制的通知》(直流线路〔2015〕GB/T23143.12《电力金具通用技术条件》4、导、地线技术参数钢芯铝绞线,安JL1/G2A-1250/100×JL1/G3A-1250/70、6×本标段导线采用6铝包钢绞线,地线耐张线夹采用预绞丝式耐张LBGJ-150-20AC 全系数2.5,地线采用线夹,无需压接。
JL1/G2A-1250/100导线断面导线断面JL1/G3A-1250/7012+18+24+30)(铝线:(铝线:10+16+22+28)导线技术参数表股数×直径计算)mm截面积(2最大使计算拉外径mm)(重量断力用张力(mm导线型式(kg/km(kN)(kN)) 总计钢铝铝钢)7*76* 1252.09 70.07 1322.16 47.35 JL1/G3A-1250/70294.230 111.8074 4011.1 3.574.5819*84* 1248.38 101.65 1350.03 47.85 329.850 125.343 4252.3JL1/G2A-1250/1002.614.35铝包钢绞线技术参数表地线型式股数×直径截面积(mm)外径计算拉计算2专业资料、液压管5压接管外观尺寸检查5.1搭接接续管内径应不大于:5.1.1对于采用搭接方式连接的导地线,搭接接续管内径检查且公差,。
当其内径为1.67d1 d1为7根钢芯绞线的钢线及镀锌钢绞线直径)1.67d1(《电力金具当其内径大于-3根同批次导地线的钢线;为正偏差值时,应在管内加填2根规定的正偏差值时不应使用。
通用技术条件》GB/T2314规定铝压接管外径《电力金具通用技术条件》(GB/T2314)5.1.2铝压接管外径极限偏差:《输变电工程架空导线及地线液压);D≤80mm极限偏差应小于+1.0mm(50mm≤)规定四层铝线的铝压接管的外径极限偏差应小于(DL/T5285-2013压接工艺规程》+0.6mm。
《输变电工程架空导线及地线液压压接工艺规程》(钢管)中心同轴度公差:5.1.3压接管,测量钢压接管0.3mm (DL/T5285-2013)规定压接管(钢管)中心同轴度公差小于Φ最大值减去最小值得出中心同轴度公差。
3个对称点,壁厚,至少测量》规程压接工艺线架空导及地线液压程输长接4.铝压管坡口度:《变电工)规定四层及以上铝线结构绞线铝压接管的坡口长度应不小于导线外(DL/T5285-2013 倍。
径的1.5液压管尺寸及偏差5.2专业资料1010 -0.550.6+1.0)()(80.0铝管180 0.2)40.0(-0.2~+0.4)钢管22.2(±JYD-1250/1001050 )51.0(-0.580(+1.0铝管)150 )11.7 (±0.2 +0.4 钢管30.0(-0.2~)NY-1250/70795 -0.5))铝管50.6((80.0+1.0 耐张管180 钢管12.8 0.2)+0.436(-0.2~)(±NY-1250/100 795 51.0(-0.5(80+1.0 铝管))NY-1250/70 +1.080 铝管())50.6(-0.5 引流管NY-1250/100 铝管(80+1.0-0.5())51.0440 (±+0.4-0.234(~)钢管16.60.2)直线管地线JY-150BG-20740)(48+0.6-0.5(38)铝管JYD-1250/70直线管结构图专业资料直线管结构图JYD-1250/100耐张管结构图NY-1250/70专业资料耐张管结构图NY-1250/1006、压接操作人员钢印代号号序操作人员姓名田彦文A 1B 2 马玉文马生玉C 3D 4 田虎王正强E 5F 刘凯6G 李成江7H 8 李玉虎周江I 9周胜国J 10江民K 11专业资料7、压接机简介设备技术参数表河南博大300t轻型300t常规型江苏常熟设备名称压接机压接机128 压钳重量(kg) 216工作压力100 80 (MPa)额定输出力30003000)(kN江苏常熟300t常规型压接机河南博大300t轻型压接机压接导轨(长度3m)专业资料压接模具模具选用与液压机型号相匹配的铝模或钢模。
模具对边距:10.?D.86S?0,mm2.?0,mm 模具压口长:D*HBLm?kP/式中:NP-液压机出力,k=0.08)(3000kNk-液压机使用系数液压机:,钢管硬度不大于HB25(铝管的硬度不大于压接管材料的布氏硬度,HB-N/mm2专业资料HB137 )mmD-压接管外径,模具内表面粗糙度数值不大于Ra1.6um。
8、液压操作一般规定8.1 液压施工是架空送电线路施工中的一项重要隐蔽工序,操作人员必须经过公司级和工程二次培训,合格后持证上岗进行操作,操作前须经过技术交底,操作时应有指定的质量检查人员及监理人员旁站,进行监督,操作完后检查合格,予以签证。
操作人员及现场监理人员须在压接管上盖上钢印,监理旁站人员应对压接施工过程关键控制点,进行逐管拍照,做好数码照片记录。
包括但不限于:1)测量接续金具内外径、长度,导线外径等;2)剥线后钢管、铝管穿管就位(钢芯对穿露头、对穿管口至划印标记、铝管管口至划印标记);3)钢刷刷涂导电脂和涂刷防锈漆;4)压后钢管、铝管尺寸;5)压接合模3至5秒时压接机压力表数值;6)压接管成品照片。
照片内左下角应有时间、压接管编号、位置等标注牌信息,标志牌大小、照片图面质量执行施工质量数码照片管理规定。
