土石方工程量计量
- 格式:pptx
- 大小:737.01 KB
- 文档页数:39

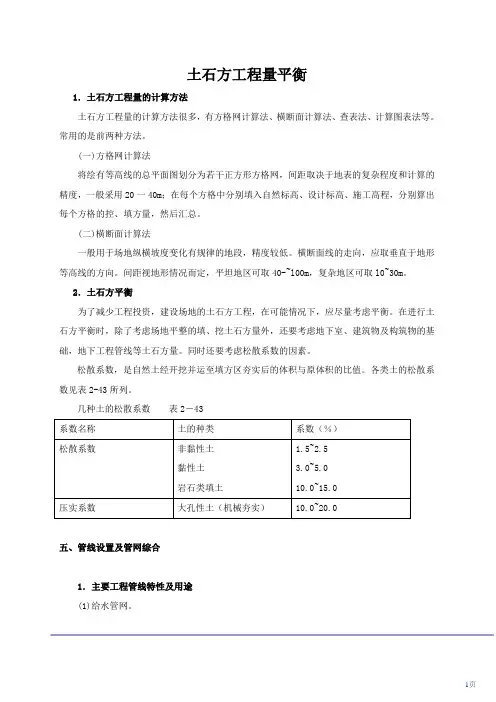

1页 土石方工程量平衡
1.土石方工程量的计算方法
土石方工程量的计算方法很多,有方格网计算法、横断面计算法、查表法、计算图表法等。常用的是前两种方法。
(一)方格网计算法
将绘有等高线的总平面图划分为若干正方形方格网,间距取决于地表的复杂程度和计算的精度,一般采用20一40m;在每个方格中分别填入自然标高、设计标高、施工高程,分别算出每个方格的控、填方量,然后汇总。
(二)横断面计算法
一般用于场地纵横坡度变化有规律的地段,精度较低。横断面线的走向,应取垂直于地形等高线的方向。间距视地形情况而定,平坦地区可取40-~l00m,复杂地区可取l0~30m。
2.土石方平衡
为了减少工程投资,建设场地的土石方工程,在可能情况下,应尽量考虑平衡。在进行土石方平衡时,除了考虑场地平整的填、挖土石方量外,还要考虑地下室、建筑物及构筑物的基础,地下工程管线等土石方量。同时还要考虑松散系数的因素。
松散系数,是自然土经开挖并运至填方区夯实后的体积与原体积的比值。各类土的松散系数见表2-43所列。
几种土的松散系数 表2-43
系数名称 土的种类 系数(%)
松散系数 非黏性土
黏性土
岩石类填土 1.5~2.5
3.0~5.0
10.0~15.0
压实系数 大孔性土(机械夯实) 10.0~20.0
五、管线设置及管网综合
1.主要工程管线特性及用途
(1)给水管网。
2页 水厂或高位水池(独立水源)有压力管线至用户。采用钢、铸铁、水泥管,多埋于地下。一般生活和消防用水可合用一管道,生活和生产用水一般分开设置。
(2)排水管。
由用户的污,废水经管道排入污水净化设施。一般进入化粪池净化后的污水排入市政下水网,在化粪池内发酵的粪便应定期半年至一年掏出。公共餐饮污水,经室内隔油器排至室外隔油井。其污油定时掏出,污水全部进入市政管网。在大城市尤其是国外是将污水排人市政管线,经提升污水站至大污水处理场统一处置。最后经净化处理后的污水再排入河道。排水管一般用混凝土管,小型排水管用陶土管或砖砌沟。
新正大建筑工程有限公司
土石方工程计算(范本)
土石方工程计算
1.如下图所示,底宽1.2m,挖深1.6m,土质为三类
土,求人工挖地槽两侧边坡各放宽多少?
【解】已知:K=0.33,h=1.6m,则:
每边放坡宽度b=1.6×0.33m=0.53m
地槽底宽1.2m,放坡后上口宽度为:(1.2+0.53×2)m=2.26m
2.某地槽开挖如下图所示,不放坡,不设工作面,三类土。试计算其综合基价。
【解】外墙地槽工程量=1.05×1.4×(21.6+7.2)×2m3=84.67m3
内墙地槽工程量=0.9×1.4×(7.2-1.05)×3m3=23.25m3
附垛地槽工程量=0.125×1.4×1.2×6m2=1.26m3
合计=(84.67+23.25+1.26)m3=109.18m3
套定额子目1-33 1453.23/100m2×767.16=11148.60(元)
挖地槽适用于建筑物的条形基础、埋设地下水管的沟槽,通讯线缆及排水沟等的挖土工
程。挖土方和挖地坑是底面积大小的区别,它们适用建造地下室、满堂基础、独立基础、设备基础等挖土工程。 3.某建筑物基础如下图所示,三类土,室内外高差为0.3米。
计算:(1)人工挖地槽综合基价;(2)砖基础的体积及其综合基价。
砖基础体积=基础顶宽×(设计高度+折加高度)×基础长度( 亿亿空间)
砖基础大放脚折扣高度是把大放脚断面层数,按不同的墙厚,折成高度。折加高度见下表。
表1 标准砖基础大放脚等高式折加高度 (单位:m)
【解】(1)计算挖地槽的体积:
地槽长度=内墙地槽净长+外墙地槽中心线长
={[5.00-(0.45+0.3+0.1)×2]+[7+5+7+5]}m=27.30m
地槽体积=(0.9+2×0.3+2×0.1)×1.0×27.30m3=46.41m3
套定额子目1-33 1453.23/100m2×46.41=674.44(元)
土石方工程中的土方计量与结算原则
土石方工程是指在土地开垦、基础建设等施工中,需要进行土方开挖与填筑的工作。土方计量与结算是土石方工程中的重要环节,能够准确测量和计算土方工程中需要的土石方数量,以便合理、公正地进行工程结算。本文将介绍土石方工程中的土方计量与结算原则。
一、土方计量原则
1. 清晰明确:土方计量应根据工程设计图纸和相应的规范要求,对土方工程的各个部分进行清晰明确的划分和计量。这需要计量人员对土方工程有深入的了解,能够准确把握各个部分的范围和计量方法。
2. 适用合理:土方计量方法应当与实际情况相适应,并有合理性。在实际工程中,土方多呈现出不规则的形状和分布,计量方法需要根据实际情况进行选择,以确保计量结果准确可靠。
3. 规范统一:土方计量应根据相应的计量规范进行操作,并遵循国家有关计量标准。相关的文档、资料等需对施工方和监理方可见、可查,以保证计量结果得到公正认可。
二、土方结算原则
1. 真实可靠:土方结算应以工程实际开挖和填方量为准,必须基于现场实测数据进行结算,不能凭主观臆断或估算。因此,在进行土方工程测量时,需使用先进的测量仪器与设备,确保数据准确可靠。 2. 准确精细:土方结算应以较小的单位进行,尽量减少误差并提高结算精度。对于土方的开挖和填方,可采用面积法或体积法进行计算,根据实测数据计算单位面积或单位体积的土方量,以确保结算结果准确。
3. 公正公平:土方结算应公正、公平,不偏袒任何一方。结算依据需明确,监理单位或第三方机构应参与结算过程,确保结算结果公正合理。同时,对于计量过程中可能出现的争议,需及时进行解决,并保持相关记录以备查证。
4. 完整清晰:土方结算文件需完整、清晰地记录土方工程的详细信息及计算依据,包括施工图纸、测量数据、计量仪器、计算公式等,以便于后期审查和审核。
三、土方计量与结算的注意事项
1. 现场勘测:在开始土方工程之前,必须进行详细的现场勘测,以确定土方的类型、质量、分布特征等。只有对现场情况有全面的了解,才能进行准确的土方计量和结算。
土石方工程计量规则
土石方工程是指在土石基础工程中,进行挖土、填土及相关土方处理的工程。在土石方工程中,计量规则是为了保证工程质量,合理评估工程量,制定合理的工程计量和计价标准。下面将从土石方工程计量的基础原则、计量方法和计量规定等方面详细介绍土石方工程的计量规则。
一、土石方工程计量的基础原则
1.准确性原则:计量必须准确无误,避免出现误差和漏项,以保证工程量计算的准确度。
2.公平性原则:计量应公正公平,不偏袒任何一方,以保证合同双方的利益平衡。
3.真实性原则:计量结果应真实可信,不能人为捏造数据和结果。
二、土石方工程计量的方法
1.实测法:根据实际工程情况,对挖土、填土等进行现场实测,获取准确的工程量数据。实测法是计量土石方工程最常用的方法,可以消除因设计偏差而产生的误差。
2.理论计算法:根据设计的土石方计算公式,通过计算确定土石方的工程量。理论计算法适用于工程中较小的土石方计算,可以快速得出结果。
3.特殊方法:对于一些特殊类型的土石方工程,可以根据具体情况采用特殊的计量方法,例如X射线探测法、遥感测量法等。
三、土石方工程计量的规定 1.计量单位:土石方工程计量的基本单位是立方米。根据具体情况,可以使用亩、公顷等单位进行计量。
2.计量基础:土石方工程计量的基础是标高。根据施工要求,可以选择设计标高、基准面标高等进行计量。
3.计量范围:土石方工程计量的范围应包括工程所需的全部土方工程量,包括挖土、填土、运输等。
4.计量时机:土石方工程计量应在施工过程中及时进行。挖土、填土等工程完成后,应及时进行计量,避免因施工延误而导致计量错误。
5.计量依据:土石方工程计量依据包括设计文件、施工图纸、工程规范、技术要求等。计量应严格按照相关规范和要求进行。
6.计量记录:土石方工程的计量应做好记录,包括计量数据、计量时间、计量人员等信息,以备工程验收和后续工程计量参考。
四、土石方工程计量的实施流程
