【精编完整版】市政道路改造工程项目施工设计(最新)
- 格式:doc
- 大小:653.00 KB
- 文档页数:95

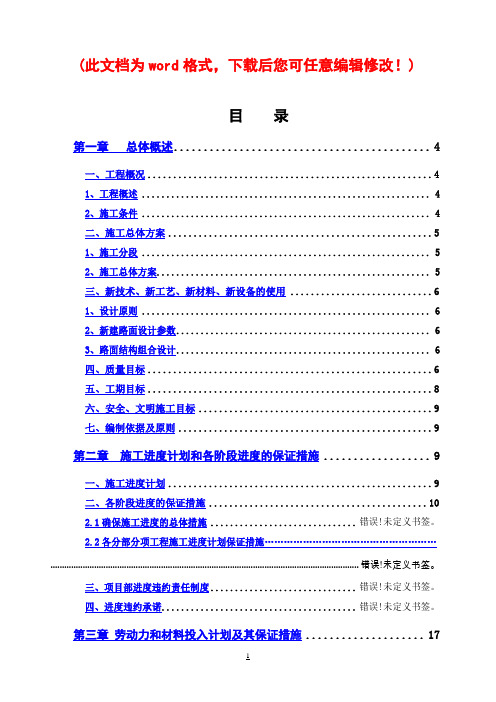

(此文档为word格式,下载后您可任意编辑修改!)目录第一章总体概述 (4)一、工程概况 (4)1、工程概述 (4)2、施工条件 (4)二、施工总体方案 (5)1、施工分段 (5)2、施工总体方案 (5)三、新技术、新工艺、新材料、新设备的使用 (6)1、设计原则 (6)2、新建路面设计参数 (6)3、路面结构组合设计 (6)四、质量目标 (6)五、工期目标 (8)六、安全、文明施工目标 (9)七、编制依据及原则 (9)第二章施工进度计划和各阶段进度的保证措施 (9)一、施工进度计划 (9)二、各阶段进度的保证措施 (10)2.1确保施工进度的总体措施 .............................. 错误!未定义书签。
2.2各分部分项工程施工进度计划保证措施………………………………………………...................................................................................................................................... 错误!未定义书签。
三、项目部进度违约责任制度.............................. 错误!未定义书签。
四、进度违约承诺........................................ 错误!未定义书签。
第三章劳动力和材料投入计划及其保证措施 (17)第一节劳动力投入计划及其保证措施 (17)一.劳动力投入计划 (17)二、劳动力投入保证措施 (17)第二节材料投入计划及其保证措施..................... 错误!未定义书签。
一、材料投入计划........................................ 错误!未定义书签。
二材料计划保证措施...................................... 错误!未定义书签。
最新市政道理改建工程施工组织设计方案第一章总体概述一、工程概况本工程是**建业路改造工程,工程主要包括拆除重建段落和砼路面沥青加罩段落两部分。
建业路拆除重建段落为**街道次干路,南起 S234,北至政通路,全长 2606.803m。
沿线道路建设年代较远,现状道路宽度10~14米,混合车道,砼路面,表观质量较差,损坏严重;建业路砼路面沥青加罩段落为**街道次干路,南起政通路,沿线多次转折后东至204国道,全长2408.111m。
沿线道路近年新建成,现状道路宽度8~14米,混合车道,砼路面,表观质量较好,基本无损坏。
道路与周边邻近建筑、场地标高基本顺接流畅。
道路全线跨越现状河道共建有多座单跨4米暗盖板涵,盖板涵与现状道路同宽,盖板涵结构表观较好。
道路沿线排水管线均已建成。
建设单位:**建设投资有限公司设计单位:**工程设计咨询有限公司监理单位:**有限责任公司二、施工总体方案1、施工分段根据本工程施工线路长、各工序连接紧凑的特点,结合施工图纸设计,为了便于施工,加快施工进度及道路运输等情况,施工时分两个施工段进行:S234~政通路K0+000~K2+606.803为Ⅰ施工段;政通路~204国道K0+000~K2+408.111为Ⅱ施工段。
第Ⅰ施工段属于拆除重建段落,可以直接施工,第Ⅱ施工段砼路面沥青加罩段落同时进场,把两个施工段有效搭接起来,有效利用时间,优化工程进度,整条线路连续的种工流水作业,交叉施工,合理有效的安排施工每道工作程序和道路的施工段,科学的管理,确保工程质量,确保工程工期。
2、施工总体方案根据工程规模、工期要求、工程特点、施工工艺等情况,按“统一指挥、网络管理、分项负责、全面推进”的施工原则组织多工序立体交叉平行流水作业,充分利用时间、空间相互配合,将各分部分项工程有机地组合起来,有序地全面开展施工;施工时分为二个施工段同时进行,各施工段按照“先地下后地上,先防护后开挖”的施工原则,采取切实可行的施工方案,采用专业流水线施工与平行施工相结合的方式进行组织施工,施工时各施工段、工序采用流水线作业、机械化施工;各工序交叉、流水施工。
市政道路改造工程施工组织设计(最新)施工组织设计一第二章施工方案与技术措施一、施工试验和施工测量(一)、施工试验工程试验是确保工程使用合格材料的唯一手段。
为了安全、优质地完成工程建设,公司将严格控制各种原材料、成品和半成品的质量,投入充足的检测仪器,建立完善的检测体系,并严格按照设计图纸和相关施工规范要求进行一系列工程试验,确保工程质量达到“优”,在XXX市打造“顺庚杯”优质工程。
1、试验单位的选择(1)本项目将委托具有二级试验资质的试验检测单位完成总试验量的70%,其余30%的试验量由XXX质量监督站指定的实验室完成。
(2)、工程开工前,将打算委托试验室的所有资质证明及市质监站指定的试验室的几家资质证明上报业主及监理工程师,由业主、监理工程师最后审核决定试验单位。
2.试验数据管理规定(1)、试验数据管理按要求写入“材料进货检验和试验计划”,保证试验数据采集及时性、真实性,并使试验数据文件管理由专人负责;(2)注意原材料技术证书(合格证、产品质量证明书等)资料的验证。
技术指标确认后,证书原件应加盖分供商(或制造商)的相关印章,并进行统计说明,以备将来参考;(3)、加强工程试验与检验(砼抗压强度、抗折强度)按规定频率进行,取得的数据按规范认真进行统计技术分析,及时并向质检和材料供应部门反馈其结果;二(4)、严格按业主、监理单位要求,使试验数据按规定表格及时向监理报验,相关数据文件得到批复后方可对相应进场材料、施工工序放行;(5)做好采购产品的技术证书、材料验收记录和试验报告质量记录的整理归档工作,使检验和试验项目始终处于受控状态。
(6)、所有检测项目在取样中,均在监理工程师的旁站下,抽取样本进行试验,并填写“见证取样单”后送试验室进行检测,工程试验取样采用100%见证取样制度。
3.材料检验和试验施工中将按质量手册的相关程序文件的规定,制定专项《工程检验与试验计划》,对进货检验和试验进行控制,验证产品是否符合有关规定及相关的技术标准,对产品检验和试验的不同状态进行标识,防止不合格产品的使用及加工。
城市道路改造市政工程施工组织设计方案一、项目概述城市道路改造市政工程施工组织设计方案是以市政工程施工为目标,通过科学合理地组织和安排施工作业,对城市道路进行改造和升级,以提高道路的通行能力、安全性和美观度。
本方案的目标是保证工程质量和施工进度,最大限度地减少对市民生活和交通的影响。
二、工程范围本方案涉及的工程范围包括城市道路的路面翻新、标线刷新、排水系统改善、交通设施更新等内容。
三、施工组织原则1.安全优先原则:在施工过程中,始终将安全作为第一要务,建立完善的安全管理体系,确保工人、市民和车辆的安全。
2.质量为本原则:对施工质量进行严格把关和控制,确保工程符合相关标准和要求。
3.进度控制原则:文明施工,合理安排施工流程,确保工程按计划完成。
4.环境保护原则:通过合理的施工工艺和措施,尽量减少对城市环境的污染和破坏,并保护周边居民的正常生活。
5.经济效益原则:在保证工程质量的前提下,通过合理的资源配置和成本控制,实现经济效益最大化。
四、施工组织措施1.施工流程:(1)前期准备工作:包括施工图纸研究、材料购置、施工人员招募等准备工作。
(2)施工区域划分:根据道路改造范围,划分施工区域,并进行详细的施工计划和工艺布置。
(3)施工方案设计:根据道路改造需求,设计合理的施工方案,确保施工的科学性和合理性。
(4)施工组织调度:根据施工地点和工种要求,合理安排施工人员和设备,确保施工顺利进行。
(5)施工作业:按照施工方案进行各项作业,包括路面翻新、标线刷新、排水系统改善和交通设施更新等。
(6)工程验收:在施工完成后,进行工程的全面验收,确保工程质量达到要求。
2.安全措施:(2)加强对施工人员的安全教育和培训,提高其安全意识和技能。
(3)采用专业化的施工设备和工具,确保施工操作的安全性。
(4)设立明显的施工警示标识,提醒市民和车辆注意施工区域。
(5)安排专人进行道路交通疏导和监控,保证施工期间交通秩序的正常进行。
(此文档为word格式,下载后您可任意编辑修改!)目录第一章总体概述 (4)一、工程概况 (4)1、工程概述 (4)2、施工条件 (4)二、施工总体方案 (5)1、施工分段 (5)2、施工总体方案 (5)三、新技术、新工艺、新材料、新设备的使用 (6)1、设计原则 (6)2、新建路面设计参数 (6)3、路面结构组合设计 (6)四、质量目标 (6)五、工期目标 (8)六、安全、文明施工目标 (9)七、编制依据及原则 (9)第二章施工进度计划和各阶段进度的保证措施 (9)一、施工进度计划 (9)二、各阶段进度的保证措施 (10)2.1确保施工进度的总体措施 .............................. 错误!未定义书签。
2.2各分部分项工程施工进度计划保证措施………………………………………………...................................................................................................................................... 错误!未定义书签。
三、项目部进度违约责任制度.............................. 错误!未定义书签。
四、进度违约承诺........................................ 错误!未定义书签。
第三章劳动力和材料投入计划及其保证措施 (17)第一节劳动力投入计划及其保证措施 (17)一.劳动力投入计划 (17)二、劳动力投入保证措施 (17)第二节材料投入计划及其保证措施..................... 错误!未定义书签。
一、材料投入计划........................................ 错误!未定义书签。
二材料计划保证措施...................................... 错误!未定义书签。
市政道路改造工程施工方案一、项目概述市政道路改造工程是指对城市道路进行提升和改造,以满足城市建设和人民生活的需要。
市政道路改造工程包括城市主干道、次干道、支路、背街小巷等各类道路的改造工作,目的是提高道路的通行能力,改善城市交通状况,提升城市形象和品质。
通过改造工程,可以解决因城市发展带来的交通拥堵、道路破损等问题,提升城市的整体形象和功能。
本次市政道路改造工程的施工范围为XX市区域内的主要道路和次要道路,总长度约为XX公里。
施工内容主要包括道路表面的修复和更新、排水系统的改造和更新、交通标志和标线的更新、路灯系统的改造和更新等。
本次改造工程的总投资额约为XX亿元,预计施工周期为XX个月。
二、工程方案1. 施工前准备(1)项目立项和准备:由市政道路管理部门进行项目立项,并制定详细的施工计划和方案。
同时,组织编制施工图纸和施工方案。
(2)征地拆迁:在施工前,需要对施工范围内的征地和拆迁工作进行规划和准备。
征地拆迁工作需要与相关部门进行协调,确保施工范围内的房屋、设施等可以顺利拆除和搬迁。
(3)资源准备:进行施工所需的材料、设备和人员的准备工作。
包括采购路面材料、交通标志、路灯等设备,及安排足够的施工人员和施工车辆。
2. 施工组织(1)组织架构:在项目启动前,需要明确施工组织的架构和人员分工。
设立项目部门,分别设立项目经理、质量管理人员、安全管理人员、材料技术员等职位,确保施工组织的统一性和高效性。
(2)沟通协调:施工期间,需要与相关部门和群众进行充分的沟通和协调。
对于影响道路改造工程的因素,及时协调解决,避免施工期间的不必要干扰和阻碍。
(3)安全管理:严格遵守相关施工安全法规,确保施工现场的安全。
制定完善的安全管理制度和措施,确保施工人员的人身安全。
3. 施工工艺(1)道路表面修复和更新:对施工范围内道路表面进行必要的修复和更新。
包括路面损坏的修复、路面的重新铺设等。
(2)排水系统改造和更新:对施工范围内的排水系统进行检修和更新。
(此文档为word格式,下载后您可任意编辑修改!)一、施工组织设计目录第一章施工技术方案 (4)第一节编制依据及编制原则 (4)1-1、编制依据 (4)1-2、编制原则 (5)第二节工程概况 (6)第三节施工部署及总体安排 (14)3-1、施工准备及部署 (15)3-2、施工技术准备 (18)第二章主要分部分项工程施工方案 (21)第一节总体施工方案 (21)1-1、路基工程施工 (21)1-2、路面工程施工 (21)1-3、管道工程施工 (21)1-4、砌体工程施工 (21)1-5、总体施工方法 (21)第二节主要分部分项工程施工方案 (22)2-1、施工测量 (22)2-2、路基施工方案 (23)2-2-1、路基开挖 (23)2-2-2、路基填土施工 (24)2-2-3、碎石土基层施工 (28)2-2-4、级配碎石层施工 (29)2-3、水泥稳定碎石层施工方案 (31)2-4、管道工程施工方案 (32)2-4-1、管沟开挖 (34)2-4-3、通信管道施工方案 (36)2-4-4、雨水口、检查井砌筑 (37)2-4-5、沟槽回填 (39)2-5、盖板涵施工方案 (42)2-6、路缘石、流水石安装施工方案 (43)2-7、人行道地砖及盲道板施工方案 (44)第三章确保工程质量的技术组织措施 (47)第一节质量承诺及质量目标管理 (47)1-1、质量目标及承诺 (47)1-2、质量目标管理 (48)第二节工程质量总承包措施 (49)2-1、工程质量管理措施 (49)2-2、总承包文件资料的管理 (50)2-3、质量保证体系 (50)2-4、确保工程质量的组织措施 (52)第三节质量控制原则及方案 (53)第四节质量保证措施 (55)4-1、工程竣工验交及保修措施 (55)4-2、测量和试验工作保证措施 (56)4-3、材料质量保证措施 (57)4-4、机械设备控制措施 (58)4-5、道路工程施工质量保证措施 (59)4-6、排水工程质量保证措施 (63)4-7、雨季施工防护措施 (66)第四章确保安全生产的技术组织措施 (67)4.1安全目标 (67)4.2 安全生产保证措施 (68)4.3施工期间突发事件的预防和处理措施 (79)第五章确保文明施工的技术组织措施 (80)5.2文明施工保证体系 (81)5.3文明施工保证措施 (83)5.3.1现场文明施工 (83)5.3.2文明施工施工及环境保护保证体系 (85)5.3.3振动控制 (85)5.3.4夜间施工安全措施 (85)第六章确保工期的技术组织措施 (86)附表一拟投入本工程的主要施工设备表 (88)附表二劳动力计划表 (89)附表三施工进度横道图 (90)附表四施工总平面图 (91)附表五临时用地表 (92)第一章施工技术方案第一节编制依据及编制原则1-1、编制依据依据大关县顺城路等三条市政道路综合升级改造(道路部分)工程施工招标文件及补遗书、招标补充文件、有关图纸;现行道路工程有关设计、施工规范和评定标准;现场勘察资料。
(此文档为word格式,下载后您可任意编辑修改!)目录一、施工部署:(一)劳动组织计划: (1)(二)工艺原理: (1)(三)施工工艺: (1)二、施工准备: (2)(一)技术准备: (2)(二)施工给排水 (2)(三)施工用电 (2)(四)厂内临时道路: (3)(五)临时设施: (3)(六)材料准备: (3)三、主要工程项目施工方法: (3)(一)定位放线: (3)(二)土方工程: (3)(三)钢筋工程: (4)(四)模板工程: (4)(五)砼工程: (4)四、质量技术保证措施 (6)(一)质量等级目标: (6)(二)质量技术保证措施: (6)五、施工工期保证措施: (6)六、文明施工: (6)附表:1、工程施工组织机构框图2、工程质量管理体系框图3、工程安全管理体系框图一、施工部署:(一)劳动组织计划:1.组织领导:根据本工程的施工特点,经过研究,我们组织了一套强有力的领导班子,进驻工地,作为土建工程指挥以及所分包工程各个工种之间的调配与协调,以及与总包单位之间的上下联系。
2.工种搭接本工程采用流水作业施方法,各工种根据工程的实际需要和工序先后,分别进场工作面相互让开,有机配合,由工程领导班子,统一进行调度、平衡,从施工进度计划表上已可反映主要工种的搭接时间。
(二)工艺原理水泥混凝土路面滑模式摊铺机工艺原理如下图所示:通过螺旋布料器(包括二次布料器)均匀布料,振动棒和振捣器的振实,经滑模板滑出成型,最后由抹光板搓柔整修表面。
(三)施工工艺在验收合格的基层或对基层进行整修合格后,进行摊铺基准线的测量,然后按下列程序施工,即施工工艺二、施工准备:(一)技术准备:根据本工程特点,技术工作由一名有多年施工经验的技术员负责,并在总工程师的领导下,进行分工负责制。
各施工技术员及各个工程的负责人都必须认真地、读熟图纸,领会设计意图。
并根据人防工事的专业特点和特殊要求,经常组织有关人员学习专业施工规范,规程的知识,对工程图纸上的疑点,要先弄清楚,然后才能进行施工,凡有变更,一定要通过设计单位。
市政道路改造工程施工方案1. 工程概述本文档旨在描述市政道路改造工程的施工方案,包括工程的背景、目标、范围、施工流程和安全措施等内容。
通过合理的施工规划和措施,确保道路改造工程的顺利进行,提高城市道路的交通效能和市民的交通安全。
2. 工程背景随着城市的不断发展,道路的交通压力不断增加,为了提高道路通行能力和交通安全性,需要对市区内的道路进行改造。
本次改造工程将针对市内主要干道进行重新规划和施工,以降低交通拥堵和提高交通效能。
3. 工程目标本次市政道路改造工程的目标主要包括:•提高道路通行能力•缓解交通拥堵状况•提升交通安全性•改善市民的出行条件4. 工程范围本次市政道路改造工程的范围主要涵盖以下内容:1.道路拓宽:对主干道进行拓宽,增加车道数量,提高道路通行能力。
2.道路改道:对部分道路进行改道设计,优化交通流线,减少交通堵塞。
3.交通信号灯优化:对交通信号灯进行优化调整,通过智能控制系统实现交通信号的灵活调度。
4.交通标线维护:对道路上的交通标线进行维护和更新,提高交通安全性。
5.道路照明改善:对道路照明设施进行改善,提升夜间行车安全。
5. 施工流程本次市政道路改造工程的施工流程如下:5.1 前期准备前期准备阶段主要包括施工方案的制定、施工人员的培训和施工设备的准备等工作。
同时,还需与相关部门和社区进行沟通,准备施工相关的手续和许可证。
5.2 施工准备施工准备阶段主要包括现场勘察和施工区域的清理工作。
通过勘察确定施工的具体范围和施工难度,同时对施工区域进行清理,确保施工的顺利进行。
5.3 施工执行施工执行阶段按照施工方案进行道路改造工程的实施。
根据工程的不同内容,采取相应的施工方法和措施,确保施工质量和进度。
5.4 完工验收施工完成后,进行完工验收。
对整体工程进行质量检查和功能性测试,确保改造工程符合相关标准和要求。
6. 安全措施为确保市政道路改造工程的施工安全,我们将采取以下安全措施:1.建立施工现场围栏:在施工区域设立围栏,严格控制施工区域的出入口,确保施工安全。
第1篇一、项目背景随着我国经济的快速发展,城市交通拥堵、道路损坏等问题日益突出。
为了提高城市交通效率,改善市民出行条件,本项目拟对现有道路进行改建。
本次道路改建工程将按照我国相关法律法规和标准进行,确保工程质量、安全和环保。
二、项目概况1. 项目名称:XX道路改建工程2. 项目地点:XX市XX区XX道路3. 项目规模:道路全长XX公里,道路红线宽度XX米4. 项目总投资:XX万元5. 项目建设周期:XX个月三、工程概况1. 道路等级:城市主干路2. 道路等级:二级公路3. 设计速度:60km/h4. 车道数量:双向四车道5. 道路横断面:采用两侧绿化带、中间分隔带、两侧机动车道、两侧非机动车道、两侧人行道的形式四、施工方案1. 施工组织设计(1)成立施工组织机构,明确各岗位职责和人员配置。
(2)制定详细的施工计划,明确施工进度、质量和安全目标。
(3)合理安排施工顺序,确保施工顺利进行。
2. 施工准备(1)施工现场的勘察与测量:对施工现场进行详细勘察,了解地形、地质、水文、气象等条件,确定施工方案。
(2)施工图纸及技术资料的收集:收集相关施工图纸、技术规范、质量标准等资料。
(3)施工人员及设备:组织施工人员,配置必要的施工设备。
3. 施工工艺(1)路基施工路基施工主要包括土方工程、排水工程、路基压实等。
1)土方工程:根据设计要求,进行路基土方开挖、填筑、平整等工作。
2)排水工程:设置排水沟、检查井、雨水口等排水设施,确保路基排水畅通。
3)路基压实:采用振动压实、静压压实等方法,确保路基压实度达到设计要求。
(2)路面施工路面施工主要包括基层施工、面层施工、交通设施施工等。
1)基层施工:根据设计要求,进行基层材料的选择、施工、检验等工作。
2)面层施工:采用沥青混凝土或水泥混凝土面层,按照设计要求进行施工。
3)交通设施施工:设置交通标志、标线、隔离栏等交通设施。
(3)附属设施施工附属设施施工主要包括桥梁、涵洞、隧道等。
(此文档为word格式,下载后您可任意编辑修改!)【安徽】市政道路改造工程施工组织设计第一章前言一、编制说明我公司经过认真研究招标文件和施工图纸,仔细考察工程现场,针对工程所处位置的交通状况、地上地下综合管线进行调查并结合我们在XXX市XXX路、XXX路、XXX路、XXX改造工程中的施工经验和施工工艺技术,组织了本工程项目经理及主要项目管理人员编制本施工组织设计。
在本工程组织设计编制中,充分考虑了各关键部位和重点工序及相互间的衔接、协调的可行性,及其实现的施工技术方案和工艺操作方法,特别是针对工程现场的交通情况、地上地下管线和可能对本工程产生的影响,作了充分的估计和准备。
确保在业主要求的总工期内完成本工程的施工,工程质量确保“优良”并达到XXX市“舜耕杯”市级优质工程标准。
同时争创市级安全生产文明施工标准化样板工地和安徽省“黄山杯”省级优质工程。
二、编制依据(一)、无锡xxxx研究院有限公司设计和XXX市xxxx研究院的《XXX市中心城区基础设施提升整治XXX南路(XXX路-XXX东路)改造工程》、《XXX市中心城区基础设施提升整治XXXXXX(XXX路-XXX路)改造工程》、《XXX市中心城区基础设施提升整治人民XXX(XXX路-XXX路)改造工程》、《XXX市XXX路(XXX路-XXX路)道路排水工程》施工图设计;(五)、《城市道路路基工程施工及验收规范》;(六)、《城镇道路工程施工与质量验收规范》CJJ1-2008;(七)、《城市桥梁工程施工与质量验收规范》CJJ2-2008;(十)、现行的安徽省、XXX市的其它相关行业规范和规程;(十一)、现场踏勘的实际情况、我公司实际施工经验能力、我公司机械设备装备能力、我公司施工技术与管理水平以及我公司多年来工程实践中积累的施工及管理经验;三、编制原则(一)、安全第一的原则施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案。
在安全措施及费用落实到位,确保万无一失的前提下组织施工。
(二)、优质高效的原则加强领导,强化管理,优质高效。
根据施工组织设计中明确的质量目标,贯彻执行ISO9000质量体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。
施工中加强标准化管理,控制成本,降低工程造价。
(三)、方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。
(四)、确保工期的原则根据业主对本工程的工期要求,编制科学的、合理的、周密的施工方案,采用信息化技术,合理安排工程进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标。
(五)、科学配置的原则根据本工程各分部分项工程的工程量大小及各项管理目标的要求,在施工组织中实行科学配置,选派具有类似工程施工经验的管理人员,选择专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,并做到专款专用。
选用优质材料,确保人、财、物、设备的科学合理配置。
(六)、合理布置的原则从节省临时占地、减少苗木破坏、搞好环保工作,认真实施文明施工等多角度出发,合理安排生产及生活场地、房屋布局,做好环境保护和营区绿化。
工程完成后,及时平整场地,恢复植被,搞好环境美化。
(七)、突出环境保护的原则结合工程的特殊环境,我们采取积极、严密的环境保护措施。
认真执行有关环境管理、环境噪声污染防治等有关法规的规定,依法文明施工,尽量减少对环境的污染和对居民生活的影响。
第二章工程概况及特点一、概述本次招标的工程项目(XXX市XXXXXX、XXX路、XXX大道、XXX路道路工程施工x标段)为XXX老城区的Ⅰ级城市主干道,是市委、市政府为缓解交通“行路难、停车难”,改善人居环境,提升城市综合竞争力的一项重大举措。
它的建成对提高城市品位,改善交通环境,将会产生深远影响。
二、工程概况XXX南路北起XXX东路,南至XXX东路,全长3183.877m;XXXXXX南起XXX 路,北至XXX路,全长2162.11m,本次设计XXXXXX道路中心线基本沿原XXXXXX 走向,全线为直线;人民XXX南起XXX东路,北至XXX路,全长1519.199m,本次设计人民XXX道路中心线基本沿原人民XXX走向,在桩号4+62处设置半径635米的圆曲线,在桩号12+0处设置半径为450米的圆曲线;XXX路北起XXX路,南至XXX路,道路全长1858.379米,四条道路小计全长约8.724公里。
本次招标范围:施工图纸及招标代理机构提供的工程量清单范围内的道路工程、排水工程、照明工程、交通工程、绿化工程和附属工程。
1、XXX南路(XXX路~XXX东路)道路改造工程XXX南路改造工程全长为3183.877米。
沿线由北向南依次经过;啤酒厂路、XXX东路、XXX路、XXX路、XXX路、XXX路、XXX路、XXX、XXX路、XXX路、XXX路、XXX路、XXX路,终点为规划XXX路。
(一)、道路工程改造后道路标准横断面设计为:6.5米(人行道)+4.5米(非机动车道)+2.5米绿化带+11.5×2=23米(机动车道)+2.5米绿化带+4.5米非机动车道+6.5米(人行道)=50米。
2.1.1.1机动车道部分机动车道XXX路(XXX路)~XXX路水泥混凝土路面保留利用,部分路段加宽机动车道;XXX路~XXX路原有旧水泥混凝土路面损坏严重,全部拆除新做;部分加宽段拆除原设绿化带和慢车道,道路基层采用22cm厚C35水泥混凝土+20cm厚5%水泥稳定碎石层+30cm厚碎石三合土。
面层从上到下依次为:4cm厚AC-13C细粒式SBS(I--D)型改性沥青混凝土(掺0.3%沥青专用纤维下设粘层乳化沥青)+6cm厚AC-16(F)中粒式沥青混凝土(下设粘层乳化沥青)+ 8cm厚AC-25(C)粗粒式沥青混凝土+0.5cm厚乳化沥青稀浆封层+玻璃纤维土工格栅+找平层+0.8~1.0mm厚的粘层沥青。
根据设计图纸结合现场实际情况分析,机动车道XXX路(XXX路)~XXX 路段(路线长度为3265米)和XXX路~XXX路(路线长度为3108米)原机动车道15米改建为23米,需向道路南北两侧各拼宽4米,因此需拆除现状的2.5米绿化带和1.5米的慢车道,同时XXX路~XXX路段原有旧水泥混凝土路面损坏严重,全部拆除新做,因此该两段道路部分工程量较大。
XXX路~XXX 路段(路线长度为3220米)大部分路段均在现状道路上直接进行沥青罩面,遇道路交叉口展宽段、过渡段和公交站台地段进行局部拼宽。
2.1. 1.2非机动车道部分道路非机动车道从上到下结构层分部如下:4cm厚AC-13C细粒式SBS (I--D)型改性沥青混凝土(掺0.3%沥青专用纤维下设粘层乳化沥青)+ 8cm 厚AC-25(C)粗粒式沥青混凝土+沥青下封层+36cm厚5%水泥稳定碎石基层+30cm厚碎石三合土+路基夯实。
2.1. 1.3人行道及道路侧石道路人行道部分采用6cm厚花岗岩人行道铺设+3cm厚1:3水泥砂浆垫层+15cm厚5%水泥稳定碎石层+15cm厚碎石三合土+路基夯实;道路侧石采用花岗岩侧石,C15砼垫层和靠背。
2.1.1 .4老路面板块处理针对老水泥路面存在裂缝、断板、缺角、接缝破碎(张开)、坑洞和错台等病害需进行处理后方可进行上部结构的施工。
结合现场水泥板块病害的严重情况实施补强和加固措施。
(二)、排水工程XXX路排水工程分两部分:XXX路(XXX路)~XXX路为新建雨水干管,XXX路~XXX路为现状雨水干管,本次结合道路进行改造。
新建与原有雨水井连接雨水口,并对原有雨水管道进行疏通清淤。
本工程所有的雨水管道管材采用钢筋砼排水管(Ⅱ级),管径为D300~D1200mm,雨水检查井和雨水口采用砖砌井。
新建排水管道主要工程量为D300mm 的平口管长度为1200米,D600~D1200mm的承插管长度为4290米,砖砌收口式检查井480座,380×1450mm双箅偏沟式雨水进水井1920座,检查井井圈加固48处。
(三)、附属工程本次招标内容含道路沿线的路灯、绿化、标志、标牌标线及护栏、交通监控及信号灯。
因附属部分施工图纸尚未提供,本组织设计暂不详细介绍。
2、XXX路(XXX路~XXX)改造工程XXX路为东部城区一条交通及生活性主干道,本次招标范围为XXX路~XXX,桩号范围为K0+025~K3+231段,道路长度为3206m。
现状道路断面形式为三幅路,双向四车道,路幅宽度为40米。
根据现场实际情况结合招投人提供的《XXX路老路路况调查报告》分析:现状路面的水泥混凝土路面整体质量较好,局部位置路面出现破损、断板现象。
因此本次招标主要针对机动车道原有混凝土板块进行整治,加罩沥青砼方式进行处理。
(一)、道路工程(1)、XXX市XXX路(XXX路~XXX)改造工程道路等级为城市Ⅰ级主干道,道路改造后红线宽度为40m,设计车速为50km/h,路面设计标准荷载:快车道BZZ-100级,慢车道BZZ-60级,路面设计年限15年。
道路面层采用SBS改性沥青混凝土路面。
(2)、改造后的道路标准横断面XXX市XXX路(XXX路~XXX)改造工程现有道路为双向四车道,改造后为双向六车道,标准横断面设计为:5.0米(人行道)+4.0米(非机动车道)+22米(机动车道)+4.0米非机动车道+5.0米(人行道)=40米。
2.2.2.1原有的机动车道改造结合现场实际情况进行板块处理后实施,根据设计图纸要求加罩的基本厚度为13.5cm,从上到下的结构形式为:4cm厚SBS改性沥青混凝土AC-13C(掺0.05%12mmpp沥青混凝土用复合纤维,掺0.5%沥青改良剂粘层)+7cm厚SBS 改性沥青混凝土AC-25C(掺0.5%沥青改良剂粘层)+2.5cm厚应力吸收层+粘层+铺设防水卷材(板缝处);加罩厚度13.5~20.5cm的路面结构在应力吸收层上部加铺≤7cm厚SBS改性沥青混凝土AC-25C+粘层;加罩厚度20.5~29.5cm 的路面结构在应力吸收层上部加铺两层(≤9cm厚+7cm厚)SBS改性沥青混凝土AC-25C和粘层;加罩厚度>29.5cm的路面结构在粘层下铺设防水卷材(板缝处)+>16cm厚C30水泥混凝土。
2.2.2.2绿化带拆除后加宽和新建部分基本厚度13.5cm结构形式同原有的机动车道,下部基层从上到下如下:22cm厚C30水泥混凝土+18cm厚5%水泥稳定碎石层+30cm厚3%水泥稳定碎石层+素土夯实。
2.2.2.3非机动车道考虑远期拓宽双向八车道,按机动车道标准实施,路面结构如下:4cm厚SBS改性沥青混凝土AC-13C(掺0.05%12mmpp沥青混凝土用复合纤维,掺0.5%沥青改良剂粘层)+7cm厚SBS改性沥青混凝土AC-25C(掺0.5%沥青改良剂粘层)+2.5cm厚应力吸收层+粘层+0.6cm厚ES—2型稀浆封层+22cm厚5%水泥稳定碎石层+18cm厚5%水泥稳定碎石层+30cm厚3%水泥稳定碎石层+素土夯实。
