一、前言为确保土方开挖工程的顺利进行,保障施工人员的人身安全,防止事故发生,特制定本安全工作计划。
二、安全目标1. 重大安全事故为零;2. 一般安全事故发生率控制在0.1%以内;3. 员工安全生产教育培训率达到100%;4. 特种作业持证上岗率达到100%;5. 事故隐患整改率达到99%;6. 工作场所危害因素达标率达到98%。
三、安全工作内容1. 施工前的安全准备工作(1)组织专家对土方开挖工程进行安全评估,确保施工方案符合安全要求;(2)对施工人员进行安全技术交底,提高员工安全意识;(3)对施工现场进行安全检查,确保施工环境安全;(4)对施工机械设备进行检查,确保其正常运行;(5)制定应急预案,确保事故发生时能够及时应对。
2. 施工过程中的安全管理工作(1)严格执行安全技术操作规程,确保施工过程安全;(2)加强对施工现场的巡查,及时发现并消除安全隐患;(3)对施工人员进行安全教育,提高其安全意识;(4)加强施工现场的通风、排水、照明等设施的管理,确保施工环境良好;(5)加强对施工机械设备的维护保养,确保其正常运行。
3. 施工结束后的安全收尾工作(1)对施工现场进行清理,确保无遗留安全隐患;(2)对施工人员进行安全总结,提高其安全意识;(3)对施工现场进行验收,确保工程符合安全要求。
四、安全责任1. 项目经理为施工安全第一责任人,负责全面组织、协调、指挥施工安全工作;2. 施工单位分管安全负责人为直接责任人,负责具体实施、管理施工安全工作;3. 施工现场安全员为现场责任人,负责现场安全巡查、监督、整改工作;4. 施工人员为个人安全责任人,负责自身安全及相互间的安全。
五、保障措施1. 加强安全教育培训,提高员工安全意识;2. 完善安全管理制度,确保安全工作有章可循;3. 加大安全投入,确保安全设施设备齐全;4. 强化安全监督检查,及时发现并消除安全隐患;5. 建立健全安全事故报告、调查、处理制度,确保事故得到及时处理。
2023年土方开挖安全专项方案土方开挖在建筑和工程项目中是非常常见的一项工作,但由于土方作业的特殊性,安全问题需要引起足够的重视。
因此,本文将为2023年土方开挖提供一个安全专项方案,以确保施工过程中的安全性。
下面是2000字的安全专项方案:一、前期准备1. 指定专人负责安全工作,确保安全责任的明确、层级分明。
2. 对工程现场进行全面的安全隐患排查和评估。
3. 制定详细的安全作业规范和操作细则,并进行培训,确保工作人员掌握操作要领和遵守安全规范。
二、人员管理1. 严格按照施工工人资质要求进行招聘,确保施工人员具备相应的专业技能和安全意识。
2. 对施工人员进行定期的安全培训和考核,及时更新他们的安全知识,提高他们的安全意识。
三、物料管理1. 在现场设置统一的材料堆放区域,保持施工现场的整洁有序。
2. 负责登记、发放和检查各类施工物资和设备,确保其完好无损。
3. 对化学品和危险物品严格管理,保证其安全使用和储存。
四、设备管理1. 确保土方机械设备的正常运行和有效维护,定期进行设备的安全检查和维护。
2. 确保操作人员具备相应的资质和操作经验,不得私自调整施工设备的工作参数。
3. 加强对施工设备的监控和管理,保障设备的安全使用。
五、现场安全措施1. 在施工现场设置明显的安全警示标识,明确施工区域和安全通道。
2. 配备专人负责安全防护措施和施工工作的监督与指导。
3. 配备必要的安全防护设施,如围栏、警示灯、安全帽、安全绳等,确保人员和设备的安全。
六、动土作业1. 在动土作业前,制定详细的动土方案,明确作业范围和方法。
2. 对动土区域进行警示和围挡,禁止未授权人员闯入作业区域。
3. 确保动土机械的稳定性和安全操作,防止动土机械滑动或倾覆。
七、坑工作业1. 首先进行坑土质检测和坑土堆放分析,确保施工区域的安全稳定。
2. 确保坑壁的坚固和防护措施,如设置支撑和护坡。
3. 保证坑底的排水良好,以防止积水影响施工人员的正常作业。
工程土方开挖安全专项施工方案1. 简介工程土方开挖是建筑施工中的重要环节,开挖过程中存在一定的安全风险。
为保障施工人员的安全,确保工程进度和质量,本文提供了一份针对工程土方开挖的安全专项施工方案。
2. 目标和范围2.1 目标•确保施工人员在土方开挖作业中的人身安全;•预防土方塌方和滑坡事故的发生;•最大限度减少工程进度受到的影响;•保障土方开挖施工质量。
2.2 范围本方案适用于土方开挖施工的全过程,包括施工前准备、施工过程和施工后的工程验收。
3. 施工前准备3.1 设计和规划在施工前准备阶段,需进行土方开挖的设计和规划,其中需要考虑以下因素:•土方开挖的深度、宽度和长度;•施工现场的地质和地形情况;•施工现场附近的管线、电缆等其他设施。
3.2 安全检查在施工前,必须进行现场的安全检查,以确保施工条件符合安全要求。
检查项包括但不限于:•施工现场的平整度和稳定性;•施工现场的气候条件是否适宜;•施工现场是否存在危险物品,并采取相应措施进行处理。
3.3 编制施工计划制定详细的施工计划是保证施工安全的重要环节。
施工计划应包括以下内容:•施工队伍的组织和分工;•施工所需的机械设备和工具;•施工阶段的时间安排;•各个施工阶段的安全措施。
4. 施工过程4.1 施工组织在施工过程中,需建立科学合理的施工组织架构。
明确责任,划分任务,保证施工过程的有序进行。
4.2 土方开挖操作土方开挖操作是整个施工过程的核心环节,需按照以下步骤进行:1.对土方挖掘机的操作人员进行培训,提高其操作技能和安全意识;2.在开挖前,对施工现场周围进行密实处理,防止土方塌方;3.根据实际情况选择适当的开挖方法和工具,确保开挖的效率和安全性;4.在开挖过程中,及时清理掉落到开挖面的杂物,保持开挖面的干净和平整。
4.3 监测和控制施工过程中需要进行监测,确保土方开挖的安全和质量。
1.安装合适的监测设备,对土方开挖进行实时监测;2.根据监测结果及时采取相应的控制措施,防止塌方和滑坡事故的发生;3.对开挖面进行定期巡视,发现问题及时处理。
2023年土石方开挖专项安全方案土石方开挖是工程建设中的一项重要工作,它在确保工程质量的同时也面临着很多安全风险。
为了保障工程安全和施工人员的健康,我们应编制一份全面的土石方开挖专项安全方案。
下面是一个3000字的范例。
一、项目概述本项目位于某某地区,是一项土石方工程,主要任务包括挖土、填方和边坡治理等。
工程开挖面积约为xxx平方米,开挖深度约为xxx米。
二、安全管理责任1. 项目负责人负责全面组织、协调和监督本项目的安全生产工作,并负责安全管理组织机构的建立与管理。
2. 安全生产管理人员负责具体的安全生产工作,包括制定安全生产计划、组织安全培训、检查安全设施等。
3. 施工队长和班长负责组织、指挥各类施工作业,并监督施工人员遵守相关安全规定。
4. 施工人员应严格按照安全规定操作,确保自己的安全和周围人员的安全。
三、现场安全管理1. 土石方开挖前应进行详细的勘查和评估工作,确定土质、地形、地质等情况,以确定正确的开挖方法和安全措施。
2. 施工现场应设置醒目的安全警示标识,并配备必要的安全设施,如围挡、护栏、遮阳棚等,确保施工现场的安全。
3. 施工现场应设置专人负责管理,并制定相应的安全管理制度和操作规程,明确施工人员的岗位责任和安全操作要求。
4. 施工现场应定期进行安全检查和隐患排查,对发现的安全隐患及时整改,确保施工现场的安全。
5. 施工人员应接受安全培训,了解安全操作规定和应急措施,并配戴好安全防护用品,如安全帽、防护眼镜、耳塞等。
四、机械设备安全管理1. 土石方开挖作业中所用的机械设备应符合国家安全标准,并经过专业人员的检测和维护,确保正常运行和安全使用。
2. 操作人员应熟悉机械设备的使用说明书,正确操作设备,并严禁在设备运行过程中进行维修和调整。
3. 使用机械设备时应注意周围人员和设备本身的安全,确保设备处于稳定的运行状态。
4. 定期检查和维护机械设备,消除设备故障和隐患,确保设备的正常使用和安全运行。

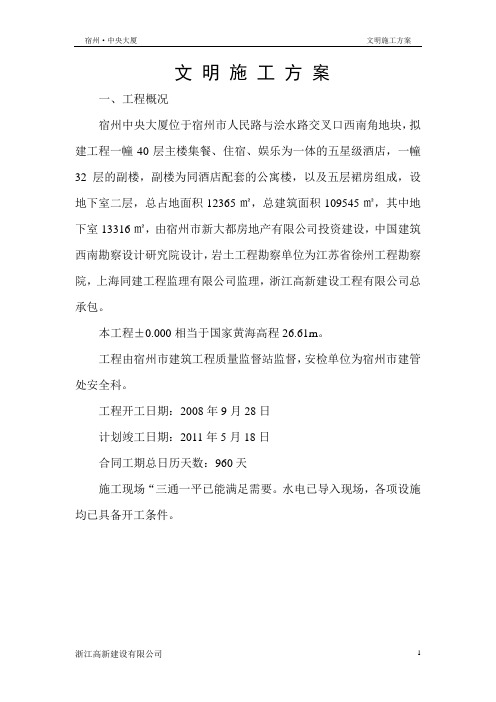

文明施工方案一、工程概况宿州中央大厦位于宿州市人民路与浍水路交叉口西南角地块,拟建工程一幢40层主楼集餐、住宿、娱乐为一体的五星级酒店,一幢32层的副楼,副楼为同酒店配套的公寓楼,以及五层裙房组成,设地下室二层,总占地面积12365㎡,总建筑面积109545㎡,其中地下室13316㎡,由宿州市新大都房地产有限公司投资建设,中国建筑西南勘察设计研究院设计,岩土工程勘察单位为江苏省徐州工程勘察院,上海同建工程监理有限公司监理,浙江高新建设工程有限公司总承包。
本工程±0.000相当于国家黄海高程26.61m。
工程由宿州市建筑工程质量监督站监督,安检单位为宿州市建管处安全科。
工程开工日期:2008年9月28日计划竣工日期:2011年5月18日合同工期总日历天数:960天施工现场“三通一平已能满足需要。
水电已导入现场,各项设施均已具备开工条件。
二、文明标化管理施工现场成立文明施工领导小组,下设专职文明施工管理人员,各施工班组、分包单位均设立一名兼职文明施工管理人员。
另外,制定现场文明施工管理制度。
项目部与各施工班组、各级管理人员签订文明施工责任书,各班组与每个职工签订文明施工责任书。
项目部文明施工领导小组每半个月进行一次检查、考核,奖励先进、处罚落后,真正做到领导有力,责任到人。
三、施工现场封闭管理l、施工现场周围设置并保持2.5米高封闭围墙,围墙内外粉白,用彩色线框衬托。
墙上书写工程名称。
围墙顶铺贴绿色(C100Y100)瓦。
2、施工工地大门采用铁质不透双扇门,并漆成白色,门面上书写“高新建设“四个字。
3、在工地大门入口处设立门卫,建立门卫管理制度张贴在墙上。
门卫管理人员设3名,统一保安着装,24小时分三班轮流值班。
门卫处放有职工花名册及职工上岗登记表,以及外业人员进出登记表,安全帽颜色按公司统一格式分工种发放。
四、施工现场标志牌设置建筑工地大门外侧竖立形象美观的工程概况牌,大门内侧醒目位置设置以下图、牌及栏:施工现场平面图、卫生包工图、现场安全标志布置总平面图、施工用电配电箱及施工机具平面图、消防器材平面布置图、十项安全技术措施牌、安全生产六大纪律、建筑职工职业道德牌、工地卫生制度牌、防火责任牌、市民守则牌、建筑职工文明“八不”守则牌、讲文明、树新风、人人遵守“六不”规范牌、宣传教育栏、管理人员名单监督电话牌。
土方施工安全专项方案为确保土方施工的安全和有效,制定了以下的专项方案。
一、工程概况:本工程为XX建筑工地土方施工工程,施工地点位于XX,总占地面积为XX平方米,施工周期为XX个月。
二、安全措施:1.拟定安全管理方案,责任明确,备案报批,并做好现场安全教育和应急预案。
2.进行前期勘察和安全评估,对施工场地周围的环境和安全隐患进行彻底的检查和排查,做好周围建筑物的稳定性、电力管道、燃气等危险物质的防范措施。
3.严格执行安全技术规范,认真查看土方挖掘设备的状态,仔细检查沟槽的尺寸、深度、倾斜度和变形,确保土方施工符合相关规范要求。
4. 针对土方施工在夜间进行,要配备充分的照明灯具,以确保安全施工。
5. 安排专人对施工地点进行巡视,对出现隐患应及时发现和解决。
6. 对参与土方施工的工人进行安全培训,包括工作要求、安全操作规范和紧急情况处理方法等。
7.加强劳动安全保护,配备必要的安全防护器材和设备,尤其是对高空作业的工人要严格要求佩戴安全带。
8.密切关注天气变化,避免在恶劣天气条件下从事土方施工,如遇风暴、暴雨、大雪等恶劣天气应暂停作业,并采取措施保障现场人员的安全。
9.防止施工现场火灾,切勿在现场吸烟,对易燃物料进行专门保管,对危险品严格按照规定存放和运输。
10.实施协调管理,对施工现场与周边环境互动情况进行监测,及时处理潜在安全隐患,并定时开展现场安全检查与技术交流,以保证土方施工的顺利进行。
11.尽可能采用无人机及传感器等高科技手段,对施工现场进行监控,及时发现安全隐患,防止事故的发生。
三、应急预案:1.制定土方施工紧急预案,针对性做好应急处理措施。
2.定时进行事故排查,加强园区消防建设,按规定设置消防器材,并安排专人对消防器材进行定期检查。
3.建立应急联络机制,对突发事件及时启动应急预案,做好现场应急处置和人员疏散工作。
4.配备必要的挖掘设备和工作器材,保证快速恢复现场的生产和建设工作。
四、总结土方施工是一项涉及到人员安全的重要工程,需要严格按照安全规范来操作,只有把安全工作抓紧抓好,才能确保施工的顺利进行,保障人员的安全,避免事故的发生。
土方开挖安全专项施工方案一、引言土方开挖是土木工程中的常见施工过程,它包括对地面和地下部分进行开挖、填方、挖坑、导水、排水等一系列工作。
然而,土方开挖工作存在一定的安全隐患,如土方坍塌、坑塌、岩石崩落等,这些隐患可能对人员和设备造成严重伤害和损失。
因此,制定土方开挖安全专项施工方案,对提高工程施工质量、保障人员和设备安全具有重要意义。
二、施工前期准备1. 安全检查:在开展土方开挖施工之前,必须进行全面的安全检查。
检查项目包括施工区域的地质条件、基坑周围的环境和周边建筑物、设备的安全性以及工人的健康状况等。
2. 挖掘机具检查与维护:挖掘机具是土方开挖施工中主要的工程设备,必须定期进行检查和维护,确保其正常的工作状态。
检查项目包括机具的液压系统、操作装置、刃口和斗齿的状况,以及防护装置等。
3. 工具和设备准备:土方开挖施工需要使用各种工具和设备,如保护网、警示牌、安全帽、安全绳等。
在施工前期,必须做好这些工具和设备的准备工作,确保其数量充足、质量合格。
三、土方开挖施工过程中的安全措施1. 施工现场围护:在土方开挖施工区域周围设置牢固、明显的安全警戒线,并设置防护网和警示牌等安全设施,提醒人员注意施工区域。
2. 地质勘测与分析:通过进行地质勘测和分析,了解土层的性质和稳定性,识别潜在的危险地段,并制定相应的防范措施。
同时,还要根据勘测结果,确定合适的开挖方式和护坡设计。
3. 开挖参数的确定:根据土地情况和开挖深度,确定开挖参数,如开挖方式、开挖顺序、坡度和坑壁高度等。
在确定这些参数时,必须考虑土方的稳定性和安全性。
4. 分段开挖:对于较深的土方开挖,应采取逐段开挖的方式,逐步把握土方的稳定状态,确保开挖过程中的安全。
5. 坡度及支护设计:根据土质情况和开挖深度,设计合适的边坡坡度,并采取相应的护坡措施,如设置加筋混凝土护坡或钢丝网支护。
6. 岩石爆破作业安全:在遇到较大的岩石时,可能需要进行爆破作业。
土方开挖专项安全技术方案土方开挖是指在施工过程中将土壤或岩石进行挖掘、挖填、挖掘及侵蚀土方,形成所设计的规定平面高程和截面形状的施工工序。
土方开挖在土木建筑工程中起到了至关重要的作用,但在施工过程中也伴随着一系列的安全风险。
为了确保施工过程的顺利进行,必须对土方开挖进行专项安全技术方案的制定。
以下为土方开挖专项安全技术方案的主要内容。
一、施工前的安全准备工作1. 土方开挖前应制定详细的工程方案,包括开挖顺序、开挖深度和开挖方法等,确保施工过程的合理性和安全性。
2. 制定安全管理制度,明确责任人的职责、权限和技术要求,确保施工过程中的安全管理得到有效执行。
3. 对施工现场进行安全检查,清理现场杂物和危险物品,确保施工环境的安全整洁。
4. 对施工人员进行培训,提高其安全意识和安全技能,确保施工人员具备必要的安全常识和操作技能。
二、土方开挖过程中的安全措施1. 在进行土方开挖前,应进行场地勘测,确定地下设施的位置和条件,避免破坏已有的地下管线和设施。
2. 在土方开挖前,应对土壤或岩石进行适当的分类和评估,确定施工过程中可能存在的安全风险和措施,避免因土壤或岩石的塌方、滑坡等情况导致的事故发生。
3. 对开挖深度较大的土方开挖,应制定支护方案,采取适当的支护措施和施工方法,确保施工过程中的土方不发生坍塌、滑坡等事故。
4. 对土方开挖过程中的挖掘机、推土机等机械设备要做好技术检查和维护保养,避免因机械故障导致的事故发生。
5. 对土方开挖施工现场应进行严格的封闭管理,限制非相关人员进入施工区域,确保施工现场的安全和秩序。
6. 做好安全警示标志的设置,明确标识危险区域并发出警示,提醒施工人员注意安全。
7. 针对特殊情况,如土方开挖过程中遇到地下水、软土等问题,应及时采取措施,确保施工过程的安全进行。
三、应急处理和事故预防1. 在土方开挖施工过程中,应设置紧急出口和逃生通道,以应对突发事故和紧急情况。
2. 配备专业的急救器械和人员,提前做好急救预案,以应对施工过程中可能发生的伤亡事故。
土方开挖工程安全专项施工方案一、引言土方开挖工程是工程建设中常见的一项工作,但在进行土方开挖工程时需要高度重视安全问题,特别是在施工现场环境复杂的情况下。
为了保障土方开挖工程的安全进行,制定本安全专项施工方案。
二、施工前准备2.1 施工现场勘察在进行土方开挖工程前,需对施工现场进行详细勘察,了解地质情况、地下管线分布等信息,确保施工安全。
### 2.2 现场标示在施工现场的危险区域设置明显的标示,指明禁止进入区域,并设置警示标志,提醒工人注意安全。
### 2.3 安全教育培训在施工前对相关工人进行安全教育培训,包括施工现场安全规定、紧急处理措施等内容,提高工人的安全意识。
三、土方开挖工程安全施工措施3.1 统一指挥在土方开挖工程中,统一指挥是非常重要的,有专门的负责人指挥施工,确保施工有序进行。
### 3.2 安全防护在土方开挖过程中,需加强安全防护措施,如设置警示标识、设置警戒线等,确保施工现场安全。
### 3.3 安全检查定期对施工现场进行安全检查,随时发现安全隐患,及时采取措施解决,确保施工安全进行。
### 3.4 紧急处理制定施工现场紧急处理预案,确保一旦发生安全事故,能够迅速有效地进行处置,保障工人的安全。
四、施工结束后处理4.1 清理整理在土方开挖工程结束后,对施工现场进行清理整理,清除施工垃圾,保持环境整洁。
### 4.2 安全总结对土方开挖工程的安全施工情况进行总结,发现问题及时改进,提高施工安全水平。
五、结论土方开挖工程安全专项施工方案的制定对于保障施工安全、提高工人安全意识具有重要意义。
通过本方案的贯彻实施,能够有效降低土方开挖工程中的安全风险,保障工程施工的安全进行。
土方开挖专项安全施工方案
土方开挖专项安全施工方案
一、施工单位要具备相应的资质和合法经营资格,并组织相关人员进行安全培训,提高施工人员的安全意识和技能。
二、在进行土方开挖工程前,施工单位应制定详细的施工方案,包括施工方法、作业程序、技术要求等,并严格按照方案进行施工。
三、施工前,应对工地周边环境进行勘察,确定施工范围,并做好安全隐患的排查和防范工作。
四、施工单位要明确施工现场的组织管理责任,确保施工现场的安全,并配备专职安全员,负责现场安全管理工作。
五、施工单位应对施工人员进行必要的安全培训,包括施工现场的安全注意事项、使用安全工具和设备的方法等。
六、严格遵守相关法律法规和安全操作规程,不得擅自违章施工,确保施工过程中的安全。
七、土方开挖施工过程中,要进行适当的支护和防护措施,防止土方塌方和滑坡。
如需进行土方支护,应选择适当的方法和材料进行支护,保证支护的稳定性。
八、施工单位应对施工现场的环境进行监测,如遇到土方滑坡、
塌方等突发情况,要立即停工,并采取必要的应急措施,确保人员安全。
九、施工单位应定期进行安全检查,发现存在的安全问题要及时整改,确保施工过程中的安全。
十、施工单位要对施工现场进行清理,及时清除施工现场的垃圾和杂物,确保施工现场的整洁和安全。
总结起来,土方开挖专项安全施工方案应包括施工前的周边环境勘察和安全隐患排查,施工方案的制定和培训、监测和整改措施的落实。
只有严格按照施工方案进行作业,并配备专职安全员进行现场安全管理,才能确保土方开挖施工过程中的安全。
第一节工程概况本工程由宿州市新大都房地产有限公司投资兴建的宿州中央大厦,位于宿州市人民路与浍水路交叉口西南角地块,由主楼、附楼两个单体及裙房组成,主楼为40层,主体高156.3米,是集餐饮、住宿、娱乐为一体的五星级酒店;附楼32层,主体高99.75米,是与主体配套的公寓楼,地下二层为停车库。
占地面积12365㎡,总建筑面积109545㎡,其中地下室面积13316㎡,本建筑工程±0.000相当于黄海高程26.613m,现地面标高一般为26.6米,换算成土建标高约0.0m(下同),工程建筑结构安全等级为二级,建筑耐火为一级,地下室防水等级为二级,屋面防水等级为Ⅱ级,防水层耐用年限15年,抗震设防裂度为六度。
南部副楼和裙房区基础底板底面标高-9.40~-11.3米(已包括垫层0.10m),基础地梁底面标高-10.2~-12.00米,电梯井区“坑中坑”基础底面标高-13.00米;北部主楼区基础底板底面标高-11.30~-14.30米。
基坑实际开挖深度:南部副楼和裙房区10.2~12.0米,北部主楼区11.3~14.3米,基坑周边总长度约370延长米。
第二节场地工程地质条件及支护体系一.苏省徐州工程勘察院提供的《宿州中央大厦岩土工程勘察报告》,场地地层结构自上而下分述如下:①层杂填土:杂色,主要以原有建筑物的混凝土地坪和旧房基础为主,局部为砂垫层、碎砖块等组成。
全场分布,层厚0.2~1.2m。
②层粘土:灰黄色,饱和,可塑,局部硬塑,无摇振反应,切面稍有光泽,干强度和韧性中等。
全场分布,厚层0.6~1.8m.③层粉质粘土:灰褐色泛黄色,可塑,局部软塑,饱和,局部含砂质成分。
切面稍有光泽,无摇振反应,干强度和韧性中等。
全场分布,厚层0.8~2.2m.④层粉细砂:灰黄色,中密~密实,湿~饱和,局部夹灰黄色可塑状粉质粘土,含云母屑、石英、长石等,摇振反应中等,干强度和韧性低。
全场分布,层厚2.2~4.3m.⑤层含砂姜粘土:褐黄色,可塑~硬塑状,饱和,含少量铁锰质结核,局部为粘土,下部夹有砂质成分,含大量砂姜,局部砂姜块较大,切面较光滑,无摇振反应,干强度和韧性高。
全场分布,层厚1.5~3.3m。
⑥层粉土夹粉质粘土:灰黄色,中密~密实,湿~稍湿,夹灰黄色可塑粉质粘土。
摇振反应中等,干强度和韧性低,全场分布,厚层8.7~11.0m。
⑦层粉质粘土:灰褐色泛黄色,可塑~硬塑,饱和,局部夹密实的粉土薄层。
无摇振反应,干强度高,韧性中等。
全场分布,层厚2.5~3.9m。
该场地地下水位埋藏较深,勘察期间测得地下水位再地表4.7~5.1之间,上部主要为接受大气降水补给的孔隙潜水,中下部存在承压水。
二.综合考虑本工程基坑支护开挖深度、周围环境、工程地质条件、投资和工期等因素,采用如下支护形式:1.基坑支护采用单排钻孔灌注桩加一道水平内支撑型式,主楼区在第一道内支撑以下部位增设三排预应力锚杆支护。
2.钻孔灌注桩外侧设置一排二重管高压旋喷桩止水,高压旋喷桩构成连续止水帷幕。
3.基坑排水采用明沟加集水坑排水,在基坑外侧周边设400×300的断面水槽,间隔20m设1000×500×500的沉淀池,用来排除地表水、雨水和井点管取水坑内设自流深管井降水方案。
4.压顶梁顶面降低至-5.50米,压顶梁以上部位采用土钉墙支护;局部地段为了保护地面建筑物,钻孔灌注桩砼灌至地面。
第三节土方开挖方案本基坑土方量约为9万方,配PC-200型反铲挖掘机3台,铲斗容量为1m3,配装土方量为10 m3自卸车共15~20辆(以上车辆、挖掘机南、北各一半),考虑到土方量大,按运距按20km左右计算,能满足计划每天运土1000m3,同时配备PC-100挖机壹台,以修筑路基。
(一)、基坑开挖安全技术方案挖土施工顺序由主楼东北面、西北面两块同时向南推进,地下室分二阶段进行开挖。
第一阶段开挖标高-0.000至-6.300;第二阶段主楼-06.300至-11.30~-14.30(基坑底)1、第一阶段:开挖自-0.000至-6.300米之间的土方,以及深井的打设,放坡部位按基坑围护施工方案施工,做好土钉墙施工及支撑梁的施工。
(1)挖土顺序:依次为西北面自17轴~7轴交P轴~T轴处开始向南A轴方向推进,具体分块为T~P/17~7→P~L/17~7→L~E/17~7→E~A/17~7方向开挖;东北面自7轴~1轴交P轴~T轴处开始向南A轴方向推进,具体分块为T~P/7~1→P~L/7~1→L~E/7~1→E~A/7~1方向开挖。
(2)西北面和东北面同时向南开挖施工,逐步从南大门退出,在每个区块中间铺设一条临时便道,作为土方运输道路。
(3)先挖坑边约2M宽土钉墙施工工作面沟,按土钉墙施工方案施工逐层开挖至基坑底,每完成一层土钉墙施工后,方可开挖下一层面,直至开挖至-6.300米面,完成支撑梁的施工。
挖土期间专人跟随测量标高。
(4)土方开挖过程中,就控制好每层挖土厚度,并由专人负责观测,如地面开裂、沉降,围护漏水,应立即报告,并停止开挖,及时采取相应的技术措施。
严禁挖机碰撞桩位。
2、第二阶段:待水平支撑梁砼强度达到设计强度80%后,南部副楼区可一次性挖至基础底面。
主楼区按预应力锚杆间距要求,斜坡状逐层挖土至基础底面,并完成以上的预应力锚杆的施工。
(1)由于基坑内挡土墙、底板、基础下翻梁、集水井、电梯井承台及深坑等标高不同,因此在土方开挖前要画出坑底标高图,开挖时以此为挖土依据,同时,挖土期间专人跟随测量标高。
(2)为了保护基底不受破坏,坑底以上300MM的土用人工挖土修平至设计标高。
基础梁等部分由人工开挖。
随挖土进度分块经地基验槽后,浇筑混凝土垫层,即挖好一块,清理一块,混凝土垫层浇筑一块。
(二)、挖土机与运土车辆配合1、开挖方式,采用沟侧先行,挖土机平行于挖土轴线,汽车停在机旁装土。
2、运输自卸式汽车与挖土机配合运土。
本基坑开挖土方约为9万M3,计划工期45天(90工作班),日均开挖土方1000~1300M3。
采用PC—200,铲斗容量1M3挖土机N=(Q/P)·[1/(T·C·K)] (台)Q—土方量,1000~1300M3P—挖土机生产率(M3/台班)T—工期(1工作班)C—每天工作班数,2班K—时间系数(0.8-0.9)挖土机生产率PP=[(8*1300)/t]·g·(Kc/Ks) ·K B (M3/台班)T—挖土机每次作业循环延续时间取45g—挖土机斗容量1M3Ks—土的最初可松性系数Kc—土斗的充盈系数可取0.8-1.1K B—工作时间利用系数一般为0.7-0.9P=[(8*1300)/45]*1*(1.1/1)*0.8=203.4M3挖土机数辆 N=(1000/203.4)*[1/(1*2*0.9)]=3台按运距20KM计算,应安排装载10~13 M3的自卸大卡车15~20辆,以充分保证满足日出土量。
(三)、挖土防范措施1、要注意防止基坑内土体的弹性隆起基坑开挖过程中随着土的挖除,下层土因逐渐卸载而有可能会弹,尤其到基坑挖至设计标高后,如搁置时间过久,回弹将更为显著。
对基坑开挖后的土体回弹,应有适当的估计,施工中减少基坑弹性隆起的有效方法是把土体中有效应力的改变降低到最小。
方法是加速建造主体结构或利用基础的重量来代替挖去土的重量。
2、基坑桩承台挖土当挖土到后期桩头外露时,挖土工作即受影响,必须要避免挖土机械对桩的碰撞,小心在桩头之间挖出土方,并且要在桩头周围均匀挖土,否则桩易位、变形。
必要时采取措施是桩之间用小的铲斗挖土机配合人工挖土。
3、由于土方开挖时间较长,为保证顺利施工,挖土时在基坑内侧,离坡脚400处,在坡脚挖200×200断面的排水沟与集水井连通,集水井设在各大转角及各边中间处,间距约20M,采用模板罩住,便于有效地保证基坑表面雨水和施工冲洗用水的及时排除。
4、综合考虑多种因素,开挖时挖土机上、下配合始终保持车辆在原状土面上行驶。
第四节现场安全管理人员配备第五节现场管理11.1挖土期间由挖土单位派主要管理人员指挥挖机、运土车,确保现场有序出土。
11.2由挖土单位派专人清理运土车出门时车身的泥土,以免泥土带出场外马路上,同时设专人清扫场外道路,门前实行三包。
11.3夜间挖土,配备足够照明。
夜间照明采用3500W大灯。
11.4现场基坑边及时设置围护栏杆及安全网,避免物体坠落。
第六节基坑开挖监测支护基坑开挖是项风险较大的地下工程,在基坑开挖整个过程中,进行全过程监测,对土方开挖实行信息化管理施工,以确保安全。
1、水平位移观测:按设计图示位置埋设测斜管,共计9根,侧向位移在基坑开挖过程中是很敏感的,是确保支护结构是否安全的重要参数,2、日常地面沉降观测:在基坑外侧地面每15米设置1个地面常观沉降观测点,监测开挖过程中基坑外侧土体的沉降,沉降点具体设置位置现场定。
3、地下水位观测孔:在基坑内外侧按《基坑支护方案设计》设置8个地下水位观测管孔,监测开挖过程中基坑外水位的变化。
4、在每根钢立柱顶部支撑面均设立一个支撑面升降观测点,坑底隆起监测点按《基坑支护方案设计》布置。
5、支撑轴力监测:再第一道支撑上布置6组轴力计(每组2只,对角线布置)。
6、周边邻近30米建筑物、地下管线和道路设置沉降观测点,具体位置根据现场情况确定。
7、基坑监测预警指标:(1).水平位移值达到40mm,或连续3天位移速率3mm/d,或单日位移5mm。
(2).地面沉降值达到30mm,或连续3天位移速率3mm/d,或单日位移5mm。
(3).支撑立柱桩顶升降值达到±20mm,坑底隆起量25mm。
(4).支撑轴力监测值达到:第一道支撑4000kN。
(5).地下水位监测:单日变化幅度达到500mm。
(6).周边邻近建筑物、地下管线和道路设置沉降预警指标待监测单位确定后商议。
8、基坑支护检测须专人进行,由业主统一安排委托,及时将监测数据反馈给支护设计人员,业主、监理及我方以便及时分析处理。
9、对基坑支护结构及周围环境的各种监测应在基坑开挖土方之前就进行,并将测得的原始数据记录在案。
每天的观测数据应绘制成相关的曲线,如位移沿深度变化曲线等,报告变形最大值及最大值位置。
10、施工阶段每天监测2次,非正常情况下,增加观测次数,完成基坑开挖与变形稳定后适当减少观测次数,监测应进行到地下室外墙土方回填为止。
11、应特别加强雨天和雨后的监测,以及时对各种能危及基坑安全的进行加强观测,并严防坑外水流入坑内。
12、施工中每天设专人收听气象预报,提早做好预防大雨等恶劣天气的准备。
第七节应急措施围护工程极为复杂,影响安全的因素很多,必须随时做好应付可能出现的情况,确定合适的应急措施,以确保安全。
